导读:标准、返工、改制,三种类别决定发料计划从哪来;BOM版本决定领什么、领多少;发料方式决定推还是拉。生产订单先填对这三个字段,后面的领料、齐套、入库、成本才不会一路歪。

一个做钣金件的厂,ERP 上线三个月,车间用得很欢,领料、报工都在系统里点。 月底核料时计划员发现一个问题:同一批返工件,系统又按 BOM 全额发了料——铜排、螺丝、喷涂粉都按新产品算了一遍。 货是修好的,账是虚的:材料成本多记了一截,库存少了一截,盘点怎么也对不上。

问题不在车间,也不在仓库。问题在生产订单这张单的第一行:类别选错了。

一、类别:决定了发料计划从哪儿来

T8 的生产订单就是生产任务,整单叫订单,单行叫生产任务,每行有独立的任务号。它第一件事不是填产品,而是选类别,只有三种:

类别
用在哪
发料计划怎么来
标准生产
(默认)
正常加工任务
按产品当前的 BOM 版本计算需求
返工生产
不合格品返修
调本体,不取标准 BOM
改制生产
老产品改成新规格
手工维护
用料

返工件之所以被多发了料,就是因为按"标准生产"建的订单——系统当然按 BOM 给你算全套用料。 类别是配置项,不是备注。 它一旦选错,后面领料、补料、消耗、成本归集全跟着错,而且不会报错,只会安静地把账做歪。

实施时有个很实用的判断口径:问车间一句话——"这批活是新做、返修,还是改?"三个答案对应三个类别,不用解释系统逻辑。

生产准备:生产订单与发料计划

二、BOM 版本:决定了领什么、领多少

标准订单的发料计划,强关联产品的 BOM 版本。

这意味着两件事:


  1. BOM 必须先有版本、有生效期
    。同一颗物料,客户 A 用 V1、客户 B 用 V2,如果档案里只有一个"最新版",那历史订单重算时就会串。

  2. 订单落单那一刻的版本,就是这批活的口径
    。后面 BOM 改了,不应该回头影响已下达的订单。

发料计划生成后,子表的用料行还带着类别:BOM(按 BOM 算的)、改量(人为调整过的)、补料(生产过程中补的)、返工(返修带出来的)。 这张子表就是后续所有异常的解释书——计划员改过量、车间补过料,都留在这里,不靠人记。

常见的配置坑是"BOM 没建版本就直接投产",结果第一批和第二批用料不一样,成本却按同一口径摊。先有版本,再谈发料,顺序不能反。

三、日期与发料方式:决定推还是拉

生产订单上的【开工日期】【完工日期】确认后会带到子表,它不是给报表看的,而是:


  • 齐套检查的时间基准——按开工日判断"到那天料够不够";

  • 与采购到货、MRP 需求池对齐的锚点;

  • 生产看板与交期承诺的依据。

所以这两个日期不要随手填当天。填错日期,齐套会告诉你"都齐",实际上线那天照样缺料。

发料这件事,T8 的口径是按发料计划推式生成领料单,车间再按实际领用做领料、补料、退料、消耗:


  • 领料
    :按发料计划领,数量可小于计划;

  • 补料
    :计划外多领,必须留原因;

  • 退料
    :领多了退回,账回库存;

  • 消耗
    :实际耗用与定额的差异,最终进成本。

配置上要守住一条:补料必须有单。 现场"先拿去用、回头再说"的口子一开,账面用料就永远是估的。

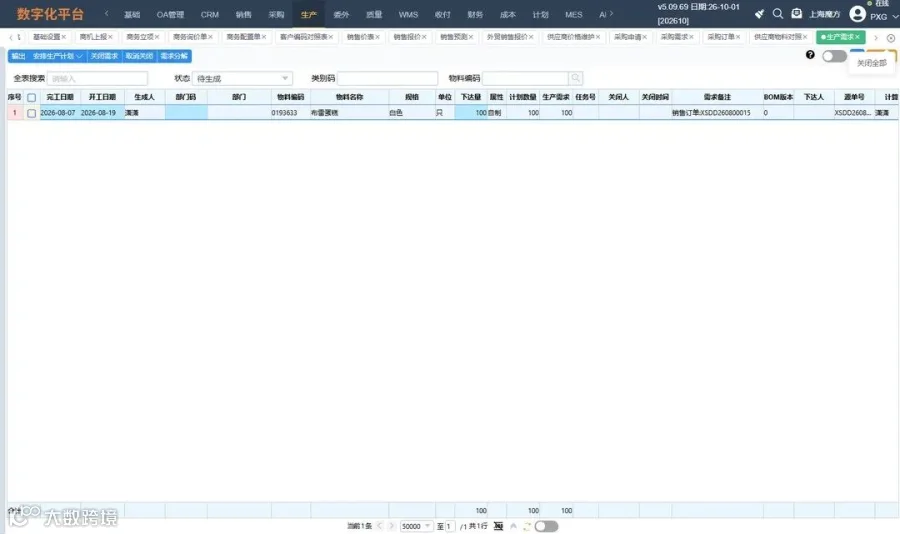

生产业务:领料、补料、退料、消耗

四、排错就查两个清单

订单下达之后,实施和计划员最常用的不是报表,是订单上的两个页签:


  • 发料清单
    :这张订单关联的所有领料单、补料单、退料单,一条线看完——"这批活到底领了多少";

  • 执行清单
    :从发料到退料、到加工入库的全过程,按时间排——"卡在哪一步"。

再加一个齐套:按当前库存和已下达未到货,算出这批任务的配套量。 齐套不是"料齐了没"的一句话,而是哪颗料缺多少的清单,采购拿它去催货才有依据。

订单完工后,下推生成生产入库单,成品入库、成本归集进同一个链路,不需要仓库再录一遍。

五、和友商比,差异落在哪些具体动作上

口径说明:只比功能与架构的落点,不比价格、不比份额;友商情况以其公开资料与常规版本为准,具体以实现版本为准。

客户常问
传统分模块产品的常见做法
T8 的功能落点
返工件要不要单独建单
常靠"改 BOM 或手工改用量"绕
订单类别内置返工生产,直接取本体,不取标准 BOM
BOM 改版会不会影响在制
有的按"当前最新版"实时取
发料计划绑定订单落单时的版本,改版不回头
领料异常怎么追
领料单、补料单分散在两张报表
订单上发料清单 + 执行清单,同源可追
缺料怎么催
靠计划员翻库存
齐套
按任务算出缺口量,直接给采购
成品入库
仓库另建入库单
订单下推生成入库单,不二次录入

六、一句话小结

生产订单不是"填个产品、填个数量"就完事:类别定发料来源,BOM 版本定用料口径,发料方式定现场纪律。 这三个字段填对,后面的领料、齐套、入库、成本是一条直线;填错一个,后面全是返工——而且是账上的返工,比车间的返工更贵。

关于 T8
天建软件 · T8 一体化平台:ERP / MES / WMS / SRM / BI 一套系统跑完,100% 源代码 + EMP 低代码底座。适合 3 千万–3 亿产值的制造企业。

下一篇接着讲 —— 想先看哪块,留言或私信告诉我。

【声明】内容源于网络
0
0
天建软件
共创共享T8一站式数字化平台,自主发明专利的低代码平台,能深度开发企业管理应用系统,支持WEB,移动端。私有化部署,不限站点。ERP+WMS+MES+PLMS+SRM..
内容 31
粉丝 0
天建软件 共创共享T8一站式数字化平台,自主发明专利的低代码平台,能深度开发企业管理应用系统,支持WEB,移动端。私有化部署,不限站点。ERP+WMS+MES+PLMS+SRM..
总阅读185
粉丝0
内容31
