引言



聚变领域不缺少关于未来发电成本的预测,但不同估算之间往往存在显著差异。问题不只是技术路线不同,更在于电站设计、建设成本、融资条件,及规模化部署后的成本下降,都还存在很大的不确定性。


Tokamak Energy公司商业分析师Anna Soldatova在近期一篇文章中,从能源经济学的视角讨论了这个问题。她借助三个概念,LCOE(平准化度电成本)、FOAK与NOAK、学习曲线,解释如何理解聚变电站的经济性。


这篇文章最值得关注的地方:把聚变商业化的讨论从“能否实现聚变发电”,进一步推进到“能否以可复制的工程体系和可接受的成本持续发电”。


对于评估聚变技术路线、供应链机会和商业化前景的人来说,这是一篇值得阅读的文章。


分享



原文标题:What Is the Actual Price of Fusion Energy? Why can't anyone give us a definitive number yet?



在围绕聚变能源的各种讨论中,有个问题未得到足够关注:

聚变发的电,

最终需要用户付多少钱?

这个问题之所以难以回答,是有充分理由的。对于光伏、燃气、煤电或核裂变等传统发电技术,我们可以利用数十年来积累的实际建设和运行数据,讨论其发电成本。


但要为一种尚未实现商业化建设和运行的发电技术定价,就困难得多。这正是聚变公司在公开讨论未来发电成本时普遍保持谨慎的原因。不过,我们已经获得一些有价值的认识。要理解这些问题,需要先掌握几个基本概念。

A


假如我们真的建成了第一座商业聚变电站


先设想一下:明天,一家聚变公司宣布,已经成功建成全球第一座商业聚变电站。


这是一个令人振奋的消息。电站已经发出电力,并将电送入电网。工程师和物理学家为此欢呼,投资者可能更是如此。但这是否意味着,我们已经解决了一个能源市场问题?未必。


评估任何一种发电技术时,大多数利益相关方最终都会回到三个问题:

  • 建造这座电站需要多少钱?

  • 它能够发出多少电?

  • 在整个运行周期内,运营成本是多少?

能源行业有一个实用的指标,可以将这些问题整合起来。


先来认识LCOE:平准化度电成本

LCOE是Levelised Cost of Electricity的缩写,通常译为平准化度电成本。


简单来说,它衡量的是:在电站的整个生命周期内,平均每发出一单位电力需要承担多少成本。


计算时,需要估算电站从建设、融资、运行、维护到最终退役所涉及的各项成本,再将其与整个生命周期的发电量进行比较。

💡 这里有一个问题:今天支出的一笔钱,与20年后收到的同样金额,不具有相同的经济价值。


因此,需要使用折现率来反映资金的时间价值,以及投资者对资本回报的要求。LCOE基本公式:

公式看起来比较复杂,但各符号的含义不难理解:

    I  投资支出

    M  运行与维护成本

    F   燃料成本

    E   发电量

    r    折现率

    t    电站寿命年数,即:

LCOE=全生命周期成本的现值 ÷ 全生命周期发电量的现值


结果通常以美元/兆瓦时($/MWh)表示。

1兆瓦时=1,000千瓦时,所以LCOE为100美元/MWh,就意味着平均每千瓦时的发电成本为0.10美元。


下面,来建一座想象中的电站

假设有一座装机容量为100MW的电站,其参数如下:


  • 第一步:计算发电量

    100MW × 8,760小时 × 80%=700,800MWh/年

    30年累计约2,100万MWh。

  • 第二步:年化资本成本

    按8%折现率计算,资本成本年化后约为2,660万美元/年。

  • 第三步:加上运营成本。

    每年1,000万美元运营成本,合计每年3,660万美元。

  • 第四步:除以年发电量。

LCOE ≈ 52 美元/MWh


这是LCOE的基本计算思路。实际财务模型会更为精细,需要考虑施工进度、融资安排、设备更换计划及其他具体项目有关的假设,但基本原理相同。


与现有发电技术相比,

聚变的成本处于什么水平?

对于成熟的发电技术,我们已经拥有可供参考的成本基准。


其中一个被广泛引用的来源,是Lazard每年发布的《平准化能源成本分析》(Levelized Cost of Energy Analysis)。该报告采用统一的方法,对不同发电技术的成本进行比较。


其2026年版给出了美国新建电站的以下参考区间(补贴前,单位$/MWh):


图片来源:Lazard《Levelized Cost of Energy Comparison, $/MWh》(2026年版数据)


光伏和陆上风电在许多市场里仍然是新建发电最便宜的选择。


燃气电站的前期资本通常低于核电站,但它的经济性高度依赖燃料价格。核裂变需要可观的前期投资,但能在很长的运行寿命里持续发电。


💡 值得注意的是,Lazard2026年版报告还显示,由于资本成本上升、利率高企、关税传导与供应链重新定价,各技术LCOE同比普遍上涨——集中式光伏同比+18%,陆上风电+11%,燃气联合循环+15%(达到15年来的高位)。不过从2009年第一版算起,集中式光伏LCOE累计下降约81%。


但一个容易被忽略的问题:

LCOE 不等于电价

一座LCOE为50美元/MWh 的电站,它的电价并不一定就是50美元/MWh。


下图:2024—2025年美国月度平均批发电价,单位:$/MWh


批发电价是会波动的。光伏电站可能在大量其他光伏电站同时发电时发电,把价格压下去;可调度电厂则可能专挑需求高、供给紧的时候发电。


因此,LCOE可以帮助我们比较不同发电技术的成本,却无法完整衡量电力对整个能源系统的价值,也不能保证一个项目一定盈利。


LCOE是成本指标,而不是有保障的售电价格。

对于聚变能源而言,这一区别尤其重要。


没有商业电站,如何计算聚变的LCOE?

这是一个关键问题。


目前,我们无法利用真实的商业运行数据计算聚变电站的LCOE,因为商业化运行的聚变电站尚不存在。


现阶段的成本估算,主要依赖建立在大量假设之上的模型。研究人员通常从一个概念性电站设计出发,估算建设和运行所需的资源与成本。


例如:

  • 反应堆会有多大?磁体需要多强的场?真空室要花多少钱?

  • 部件需要多频繁地更换?电站自身要消耗多少电?最终有多少能送上网?

  • 它能运行多久?可用率能做到多少?融资成本又是多少?

这些假设都会影响最终的LCOE。


两位分析师即使研究相近的聚变技术,也可能得到差异很大的成本估算,仅仅因为他们对资本成本、维护需求、电站可用率或融资条件采用了不同假设。因此,给出一个LCOE区间,通常比宣称一个看似精确的单一数字更合理。


在现阶段,因为确实缺乏足够的商业运行数据,这种不确定性是可以理解的。


还有哪些让聚变经济性与众不同的地方?

一个重要特征是聚变的技术新颖性。


大多数私营聚变公司采用逐步推进的开发路径:先建造实验装置,再开发验证系统、发电原型,最后走向商业电站,而不是直接跨越这些阶段。


下图:谁在造什么,什么时候造:聚变装置路线图


图片来源:来自公司公告及截至2026年10月13日发布的行业媒体报道


尽管各家公司的技术路线和时间表有所不同,但基本思路相似:通过一代又一代装置验证科学假设、测试工程方案并积累实际经验,然后逐步推进商业设计。


有些公司主要致力于证明等离子体性能,有些则侧重验证集成工程系统或实际发电能力。这些早期装置本质上是成本高昂的学习平台。理想情况下,从设计、建造和运行过程中积累的经验,能够改善后续装置的性能和经济性。


这也是为什么讨论聚变成本时,必须区分不同的技术成熟度阶段。


FOAK到底是什么?

从FOAK走到NOAK

FOAK是First of a Kind的缩写,通常译为“首台套”或“首座同类设施”,指某种设计首次实现工程化建设的情形。


想象你在建造一座全新类型的电站:

  • 你的供应商从未在商业规模上制造过其中许多部件。

  • 你的工程师还在摸索哪些系统难以组装。
  • 你的施工承包商还在学这些东西怎么拼在一起。
  • 你的监管机构正在积累针对这项技术的经验。
  • 你的投资人则在试图理解那些从未被商业验证过的风险。


不出所料,这第一座电站会非常贵。这就是你的FOAK电站。


现在想象你已经建成了10座、20座或50座类似电站:

工程师改进了设计,供应商投资建设专用生产线,部件逐渐实现标准化,施工团队积累了经验,运行数据也帮助运营商优化维护计划。与此同时,投资者对技术和项目风险的认识更加充分。


此时,再建造一座同类电站,可能就会容易得多,成本也可能更低。


这就是NOAK(Nth of a Kind)背后的基本思路,通常可理解为“后续批次的同类电站”或“第 N 座同类电站”。


下图:Capital availability against project stage(资本可获得性与项目阶段的关系)。该图用于说明,随着项目推进、设计成熟和风险逐步降低,项目获取资本的条件可能改善


重复部署、设计改进和工业学习,能够逐步降低一项技术的建造与运营成本。经济学家通常使用学习曲线来描述这一现象。


但学习曲线并不意味着成本一定会下降,NOAK也不一定特指第十座或第二十座电站。它描述的是一个更加成熟、能够重复部署的设计,其成本有望逐渐接近成熟工业体系下的水平。


学习效应能够带来多大成本差异?

来看一个简化示例。


假设我们的第一座聚变电站建造成本为100亿美元。

现在假设累计产量每翻一倍,等效电站的成本就下降15%。

这就是15%的学习率(learning rate)。


表注:这是用于解释学习曲线的示例,并非对聚变电站未来成本的预测。表中数字经过四舍五入。

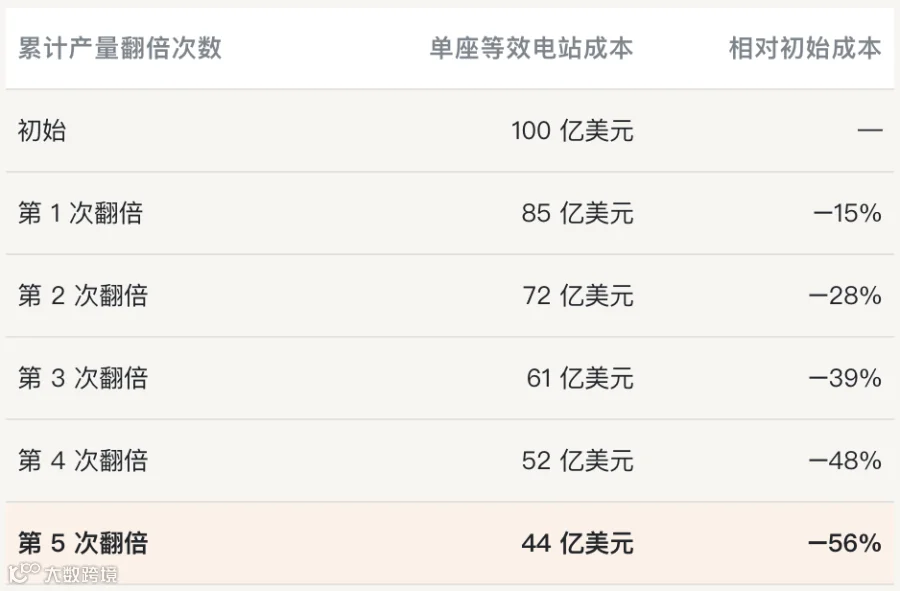

经过五次累计产量翻倍后,单座电站的成本将比初始水平下降超过一半。


听起来很有吸引力,但这只是一个示意性计算。我们目前还不知道,商业聚变技术最终能够达到怎样的学习率。


一些设备,例如汽轮机和换热器,已经受益于成熟制造业积累的经验。另一些系统,例如第一壁、脉冲功率设备和氚处理系统,则可能通过设计改进、自动化和制造规模化获得显著的成本收益。


💡 Simon Woodruff最近在一篇文章里探讨了FOAK与NOAK估值结果之间的这类差异。另外值得注意的是,某些设计随着工程要求被更好地理解,反而可能变得更贵。


尽管如此,这恰恰说明了为什么在评估聚变经济性时,FOAK与NOAK的假设如此重要。


  • FOAK估算回答的是:

    建成第一座商业电站,可能需要花多少钱?


  • NOAK估算回答的则是:当这项技术发展为成熟、可复制的工业产品后,其成本可能达到什么水平?


这是两个完全不同的问题。


我们从中能够得到什么认识?


到这里,有三个基本概念可以帮助我们理解聚变经济学。


FOAK(First of a Kind)

某种电站设计首次实现工程化建设,通常面临较大的技术、施工和运营不确定性。


NOAK(Nth of a Kind)

更成熟、可重复部署的同类电站,可能受益于制造规模化、标准化和工业学习。


LCOE(Levelised Cost of Electricity)

比较发电技术全生命周期成本的指标。聚变电站可以分别在FOAK和NOAK假设下进行估算。


还有一个细节要强调:一台完成物理验证的装置,不一定就是一座FOAK商业电站。

💡 实现聚变反应、达到净聚变能量增益,以及向电网输送电力,是三个不同的里程碑。


因此,下次当你看到“聚变发电成本只需50美元/MWh、100美元/MWh或200美元/MWh”这样的标题时,不妨进一步追问:

  • 这是FOAK还是NOAK的成本估算?

  • 模型假设的净电输出和电站可用率是多少?

  • 建设、维护和融资成本分别是多少?

  • 是否有可比的商业电站真正验证过这些假设?

因为,一台在科学上取得成功的聚变装置,与一门具有市场竞争力的发电业务之间的差距,可能就隐藏在这些细节中。


聚变的未来不会只由物理决定。


它还取决于我们能够多快地学会制造、建造、运行和维护这些高度复杂的设备,以及如何为其融资。


这也许才是未来十年最值得追问的问题:我们不仅要回答聚变能否实现,还要回答它能否以可负担的成本实现。


读到最后的彩蛋


如果你想再往深处挖一层,推荐一篇来自柏林工业大学(TU Berlin)的近期研究论文,它检视了已公开发表的聚变电站成本估算,以及不同技术路线下的LCOE基准。

https://arxiv.org/abs/2606.26536




参考阅读 📚

https://substack.com/@annasoldatova/p-221159295

https://arxiv.org/abs/2606.26536




扩展阅读


外媒视角:Helion Energy的聚变发电承诺与技术挑战

Helion悄然修改里程碑:2028供电目标已降级为“初始运行”

万字长文|上帝的烟圈:FRC构型七十年沉浮录

独家 | Helion的磁体技术和直接能量回收技术专利解析(附下载)

D-He³ 燃料的商业突围与技术路线全景(下篇):Helion Energy实战拆解

《国家地理》 |  走进真实的ITER项目:一场关乎人类能源未来的长征

万字长文 | 欧洲VC视角:核聚变行业现状与投资逻辑深度剖析

聚变距离商业电站,还有哪些问题没有回答?




觉得本文对您有用的话,帮我点个“❤”吧 👇🏻



END
