无人机光伏吊运成本价格测算技术详解

无人机光伏吊运成本价格测算技术详解 无人机技术圈
2026-10-21
6
导读:无人机光伏吊运成本测算核心:按场景选计价、按地形调单价、按批量摊薄固定成本。

一、技术背景与作业模式

光伏运输长期是施工环节的痛点。传统人工搬运破损率高达2%-5%,而吊车受地形限制且易破坏生态环境。无人机吊运作为新兴解决方案,单次往返仅需2-5分钟,载重范围30-200公斤,显著提升了作业效率。

二、成本构成与计价模式

无人机光伏吊运成本主要受设备折旧、人力投入、损耗及作业场景影响。目前主流计价模式参考如下:

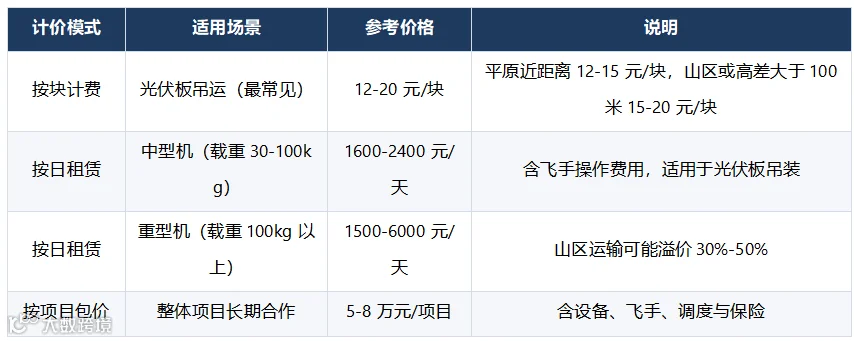

表1 无人机光伏吊运主要计价模式与参考价格

以单日吊运200块光伏板为例,若按15-20元/块计费,日营收约3000-4000元。扣除每日约300元的损耗与折旧,毛利可达2700-3700元。若采用日租模式,中型无人机租金为1600-2400元,扣除飞手人工(300-500元/天)及损耗后,日均利润约为800-1600元。

三、影响定价的关键因素

实际定价并非固定不变,主要受以下因素调节:

距离与落差

水平距离或垂直落差每增加50米,单块加价约1-2元。飞行距离在200-500米时,电池损耗约15%-20%;若超过1公里,通常需消耗1-2组电池。

地形与风险

在密林、悬崖或电线密集等复杂区域作业,单块加价2-3元。此外,光伏板保险成本较普通吊运高出1-2元/块。

批量与协作

作业批量越大,单价越低。若在两端各配置1-2人负责绑拆,相比单人操作,每块成本可降低1-2元。

机型载重

载重80-200公斤的中型机成本虽比轻型机高3-5倍,但支持双块联吊,可有效摊薄单次作业成本。

四、与传统方案的成本对比

以典型山地光伏项目为例,运输5吨物料(约150块光伏板)上山,不同方案成本对比如下:

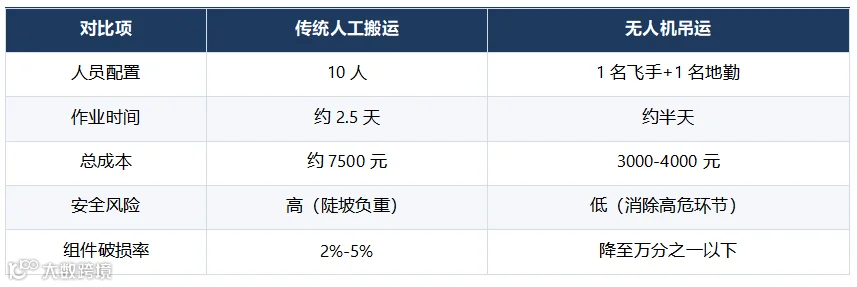

表2 无人机吊运与传统人工搬运成本对比

数据显示,在复杂地形下,无人机吊运可将综合成本降低约40%,效率提升3-10倍。案例显示,30kW户用项目工期缩短50%,5MW屋顶项目工期缩短40%。

五、成本测算实例

以平原屋顶光伏项目为例,需将1000块光伏板吊运至屋顶,飞行距离约80米,高差约15米。按块计费模式的成本测算如下:

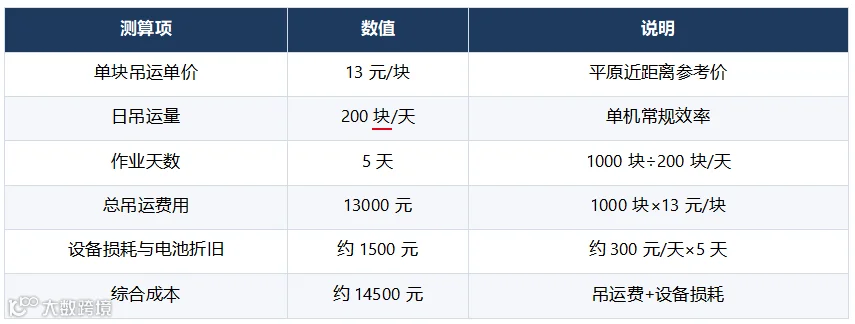

表3 1000块光伏板吊运成本测算(平原近距离场景)

若采用双机协同作业,日吊运量可达300-450块,工期压缩至约3天。虽然费用得到优化,但需增加设备日租成本,实际应用中需根据项目规模进行权衡。

六、总结

无人机光伏吊运的成本测算核心在于:依据场景选择计价方式,根据地形调整单价,通过扩大批量摊薄固定成本。目前,平原地区单块成本约12-15元,山区约15-20元,大型项目更适用包价模式。相比人工,其综合成本可降低约40%,具体报价需结合实际情况综合评估。
