工厂整体搬迁摩洛哥,机器设备的跨境转移是整个项目里最考功夫的环节。COC认证、阿拉伯语标签、PortNet电子申报、旧设备预审……哪一个细节没做到位,轻则补单证拖船期,重则设备压在港口,滞港费一天一天烧。这篇把摩洛哥一侧的市场、运输、清关、旧设备单独拆开讲,发货前建议对照着过一遍!
一、产业链在成建制地搬,名单已经很具体
判断一个市场值不值得跟,看名单比看新闻靠谱。摩洛哥现在落地的不是意向,是排期表:国轩高科肯尼特拉电池工厂一期约13亿美元、20GWh,2026年三季度投产,远期规划到100GWh;天赐材料2.8亿美元电解液基地、贝特瑞超7.5亿美元正负极基地、中伟新材20亿美元前驱体基地、永盛橡胶6.7亿美元轮胎厂同步推进(大数跨境2026年9月整理)。
签约或动工的中企已超过20家,承诺投资合计突破100亿美元;2025年中摩双边贸易额109.6亿美元(华人头条2026年8月)。
有两个细节是值得留意的:
-
这批项目集中在电池材料、轮胎、汽车零部件,都是产线整建制转移,设备出运量大、周期集中;
-
摩洛哥工业产品进欧盟免关税,从中国直发则没有这层待遇——这是这批企业把工厂搬到海峡南岸的根本理由,也是未来订单回流的逻辑。
对企业老板,还有一笔钱要算:入驻工业加速区(ZAI,2023年由"出口免税区"更名而来),企业所得税前5年全免、第6年起过渡到20%;区内企业进口设备和原材料免关税、免进口增值税,城市税免15年。同一批设备,进对的政策区,落地成本差出一截。
二、设备怎么运:柜型和航线

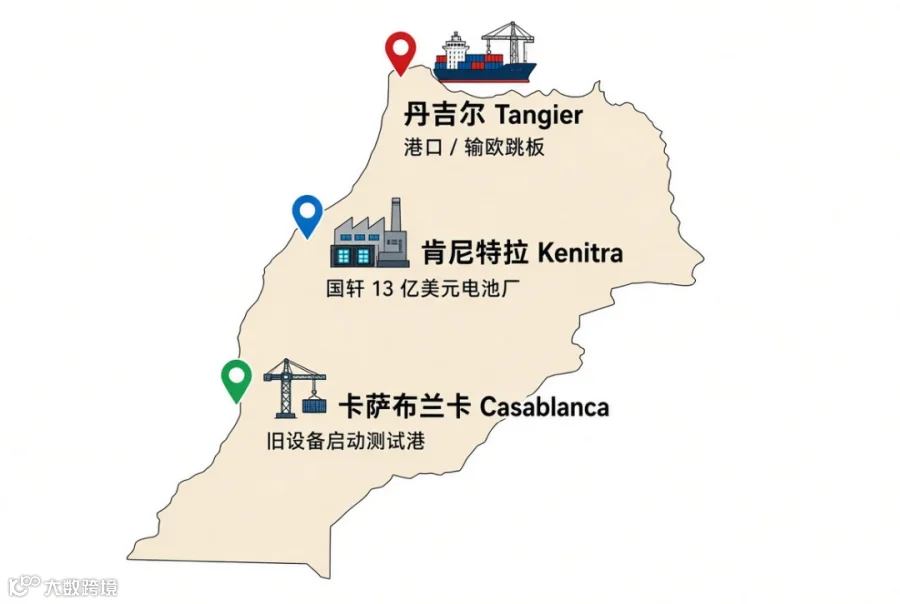

摩洛哥在北非的最西头,主货流港丹吉尔地中海港是非洲第一大集装箱港,卡萨布兰卡、Jorf Lasfar也可挂靠。航线走马六甲—红海—苏伊士—地中海,航程普遍预估是一个月上下,最终以各船公司船期表为准。
那柜型怎么配?摩洛哥线的配柜逻辑和东南亚线没有本质区别:
-

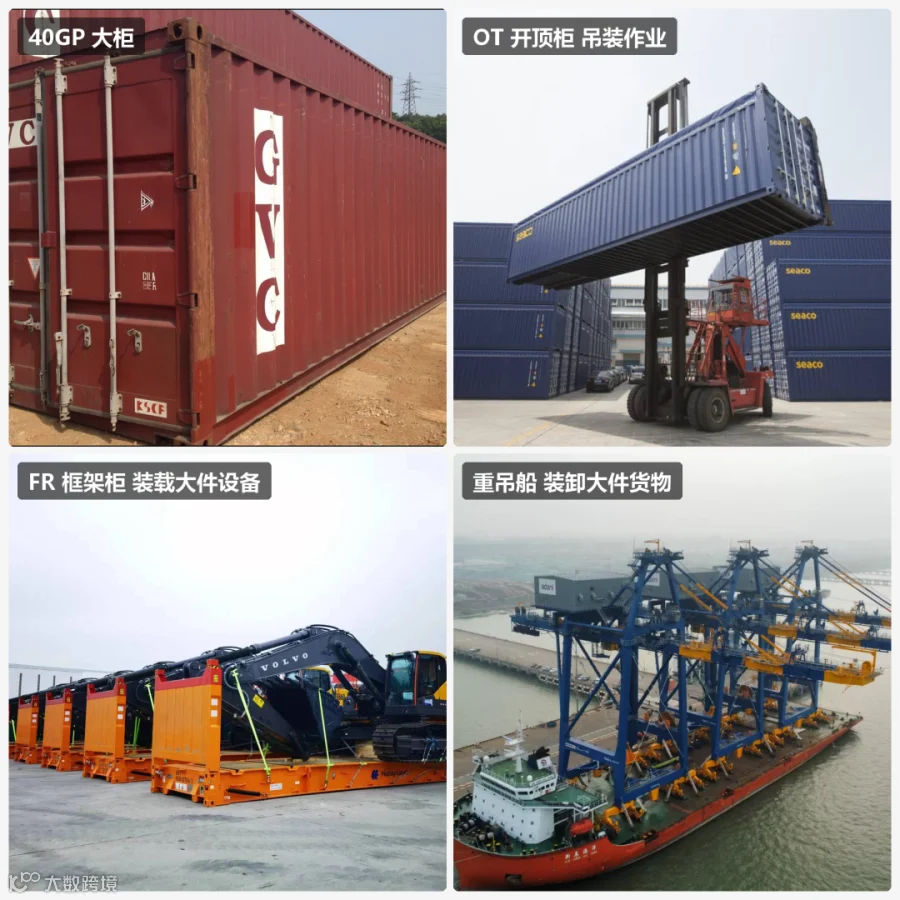

40GP/40HC:可拆散的标准件、模具、辅机;
-
OT开顶柜:高度超限、需吊装顶入的单机;
-
FR框架柜:机床床身、反应釜这类三超大件;
-
散货船/重吊船:整线成套、单元几十吨的设备走件杂货。
北非航线舱位比东南亚紧,超限设备建议提前4~6周锁舱;吊装绑扎方案装船前跟船方书面确认,目的港吊机能力和内陆桥涵限高提前摸底;保险按设备全值足额投保,仓至仓条款覆盖到工厂门口。
三、COC认证:先查目录,再谈办证
摩洛哥清关最大的特点,是很多环节被搬到了网上、前置到了出货前。先回答一个客户常问的问题:整厂搬的生产设备,都要办COC吗?
不是一刀切。COC符合性认证2020年2月起强制,但它只管IMANOR"受管制产品清单"内的货——清单主体确实是电子电器、玩具、纺织品、食品接触材料这类消费品,不过部分机械设备也在目录里:电动工具、泵、压缩机、焊接设备、工业阀门,以及压力容器、起重机械、电气类设备这些安全敏感机型,关于自己的设备是否需要申请COC,可以跟我讲,我能帮忙查找。

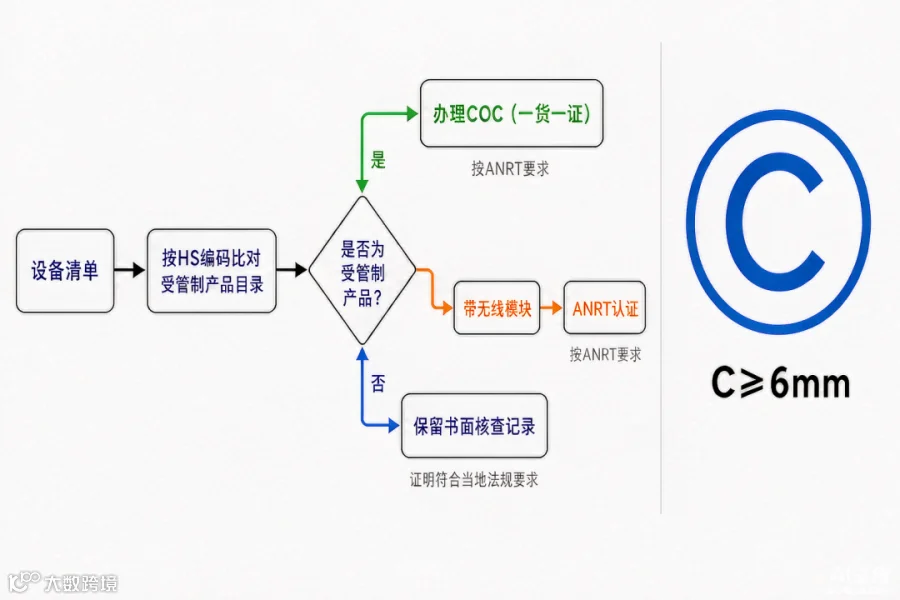

所以正确的动作只有一个:发货前把设备清单交给IMANOR授权的机构(SGS、Bureau Veritas、Intertek这几家),按HS编码逐项比对管控目录。在目录内的,每批货独立申请、一货一证,证书电子化上传PortNet;不在目录内的,也留一份机构的书面核查记录——万一海关问起来,有据可查。
目录内的产品,有两个细节最容易被卡:
按货类还有附加手续:带蓝牙、WiFi、通信功能的设备走ANRT认证(摩洛哥国家电信监管局),交CE报告和阿语/法语技术文件;食品农产品走ONSSA卫生/植检附件;二手设备另有装运前检验,后面单独说。
【注意】COC没有"到港补办"一说,货到港无证,滞港费按天累计。建议提前2~4周启动认证,别跟船期赛跑。
四、到港清关:PortNet上跑完的流程
摩洛哥清关的底色是数字化。PortNet(摩洛哥外贸统一平台)把进口手续前置联网,单证一致性问题在机器环节就会被退回,轮不到人工通融。摩方进口商需提前在PortNet编排进口许可证与符合性核验,发票建议备法语版、货描标HS编码——单证语言和货值口径,越早跟摩方对齐越好。
清关核心单证清单如下:
文件名称 |
备注 |
提单 |
收发货人信息与其余单证完全一致 |
商业发票 |
建议法语版,货描标注HS编码 |
装箱单 |
逐台列明型号、序列号、件数、毛净重 |
原产地证 |
影响关税优惠适用 |
COC证书 |
一货一证,电子上传PortNet |
进口许可证 |
按品类确认是否需要 |
流程走法:经PortNet提交电子申报(DUM统一货物申报,经BADR系统处理),海关按商业发票估价,税费=关税(按HS归类)+增值税(7%/14%/19%三档)+进口预征税(通常12.5%,以摩海关最新税则为准)。缴清后海关抽查文件或实物——查验是真查,别抱侥幸。放行后提货派送。
下方图片是摩洛哥DUM申报单:
结语
往后几年,我认为摩洛哥会是设备出海最值得提前布局的市场之一:输欧零关税的逻辑硬,产业链是成建制地搬,园区政策实打实给设备进口减负。但它的清关体系也最"前置"——COC一货一证、PortNet机器筛单、旧设备30天预审,每一环都得在装船前收口。
设备清单归类、认证办理、柜型配载、目的港清关派送到园区对接,我们做门到门。有摩洛哥项目的工厂,欢迎把设备清单发过来,可以帮过一遍归类和方案。祝各位搬迁顺利!!
信息来源:大数跨境(2026.09.07)、华人头条(2026.08.28)、CSDN外贸专栏(2026.07.23)、EASCARGO(2026.06.30)、航运365(2026.10.16)、。政策与税率以摩洛哥海关及官方最新口径为准。
