吉隆坡柏威年广场项目
多工序穿插推进,施工节点稳步刷新
项目介绍视频
吉隆坡柏威年广场项目紧盯年度目标,统筹推进主体结构、二次结构、机电穿插和装饰装修施工,现场多个作业面同步展开,项目建设保持良好态势。项目办公楼主体已提前建设完成,屋面吊顺利通过验收,公寓楼建设按计划持续向前推进中。

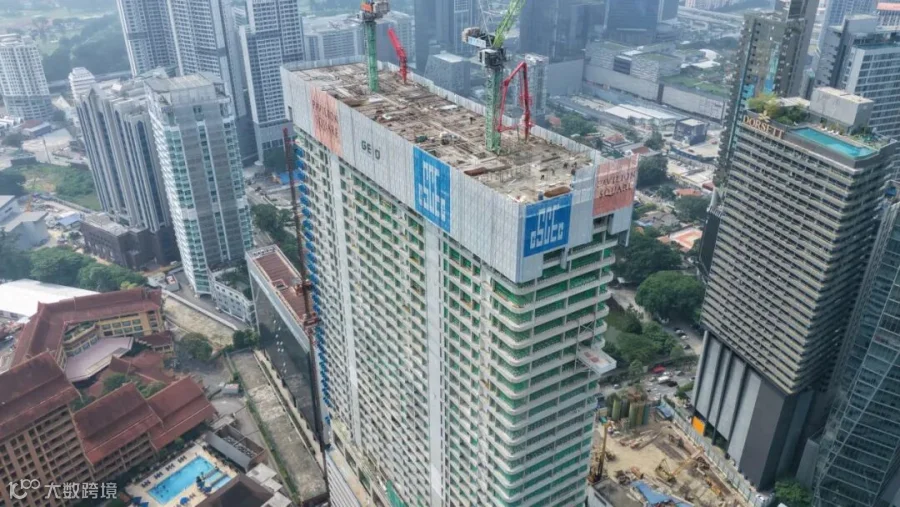

项目施工现场
目前,项目办公楼幕墙施工至25层,室内粗装修至L26,机电穿插至L26,市政连桥已吊装,公寓楼主体结构施工至L47/共68层。项目团队将围绕后续节点,合理组织各专业穿插施工,同步强化安全质量管控和资源保障,确保各项工序有序衔接、稳步推进。
新山Digital Halo数据中心项目
攻坚克难,275kvaCLS楼顺利完成送电
近日,新山Digital Halo数据中心项目275kvaCLS(变电站)楼顺利完成送电,项目建设取得重要阶段性进展。这一节点的成功完成,是项目团队紧盯目标、科学组织、协同推进的结果,也为后续设备调试、系统联调及项目整体推进奠定了坚实基础。

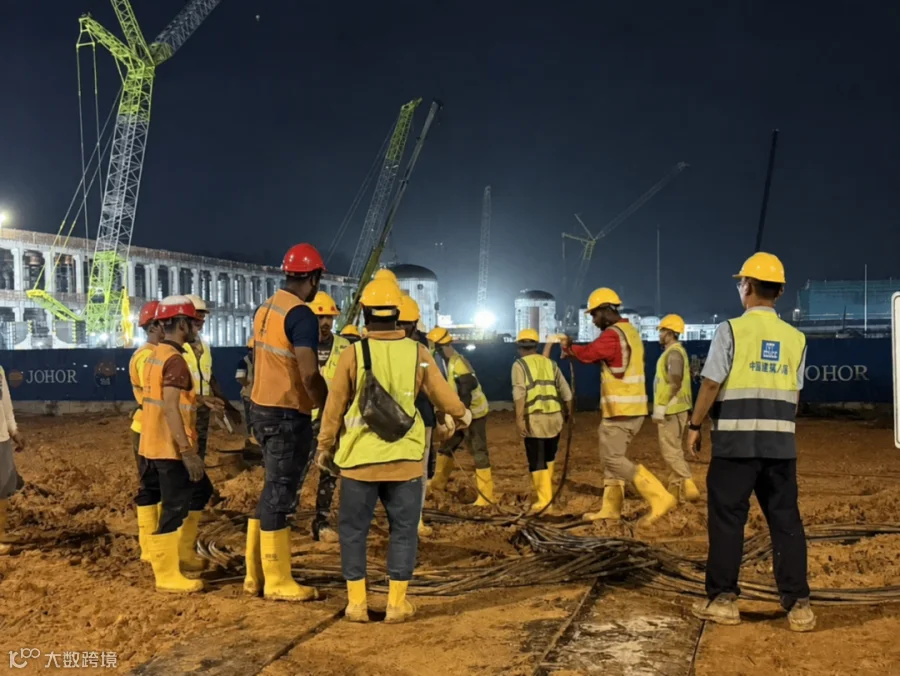

送电成功后项目团队合照
送电前,项目团队围绕送电条件逐项梳理、逐项确认,积极与业主、项目管理顾问及马来西亚电力局等相关方沟通对接,有序推进各项准备工作。项目部提前策划,成立送电专项工作小组,制定详细的送电方案和应急预案,组织安全技术交底,明确各岗位职责和操作流程。针对送电涉及的专业接口多、协调难度大等特点,团队多次召开专题协调会,逐项落实设备检查、系统调试、条件确认等环节,确保各项准备工作到位。
项目机电经理吕益明在现场指导工人做准备工作
在送电准备和实施过程中,项目团队坚持质量优先、安全为本,强化过程管控,严格按规程操作。机电、技术及工程管理人员密切配合,认真开展设备状态核查、保护定值校验、联锁试验和绝缘检测等工作,确保各系统满足送电要求。同时,团队加强与TNB及项目管理顾问的沟通,及时汇报准备情况,协调解决现场问题,为顺利送电创造了有利条件。最终,275kvaCLS(变电站)楼顺利完成送电节点任务,展现了项目团队良好的组织协调能力和履约执行力。

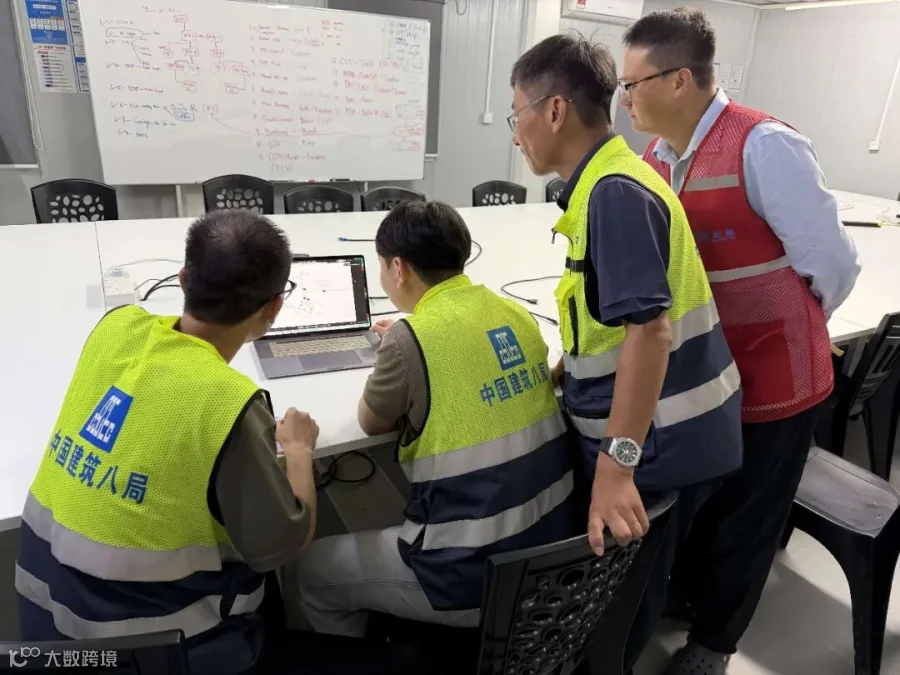

马来公司技术部与项目人员在现场研讨技术方案
槟城艾美酒店项目
主体结构施工进入最后冲刺
近日,槟城艾美酒店项目酒店标准层施工完成,开始屋面机房层结构施工;公寓楼主体结构施工至34层,剩余3层结构封顶,标志着主体结构施工进入最后冲刺阶段。项目团队正围绕封顶目标,合理组织各工种衔接,强化现场安全和质量管控,确保各项工序有序推进

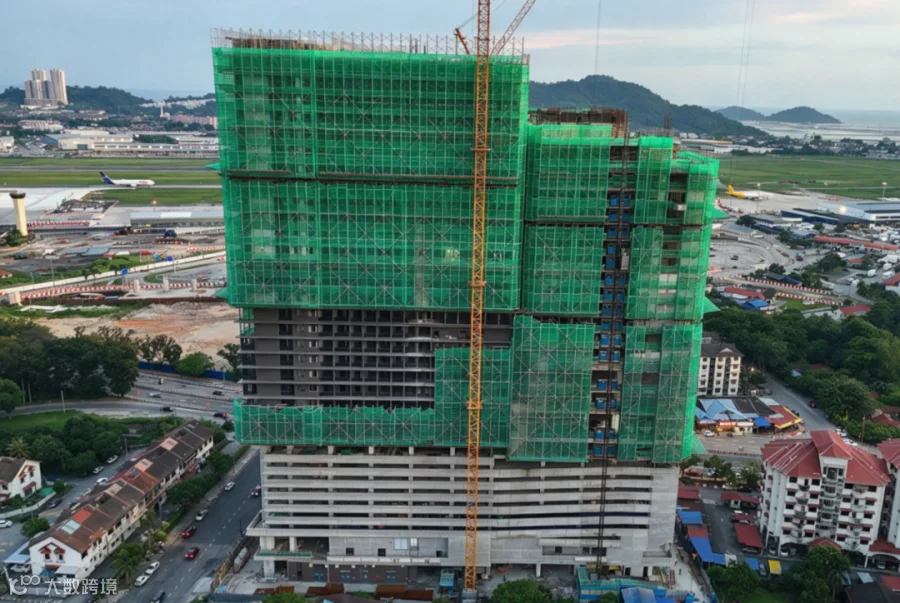

项目施工现场
与此同时,装饰装修与机电安装正穿插施工,粗装修及外墙抹灰施工至25层,幕墙安装至20层。项目团队统筹协调土建、机电、装饰等专业,优化施工组织,在保障安全质量的前提下加快推进后续工序,为屋面机房层结构施工和公寓楼封顶创造有利条件。下一步,项目团队将持续紧盯节点目标,全力冲刺主体结构全面封顶,为后续装饰装修和机电安装全面展开奠定坚实基础。
项目效果图
马来西亚公司将
始终紧扣项目建设任务目标
持续筑牢安全生产底线
严把工程质量关口
优化施工组织统筹
保障项目履约有序落地
以高标准管理体系与优质履约成效
持续夯实公司海外业务发展根基
内容来源:中建八局海外公司融媒体中心
