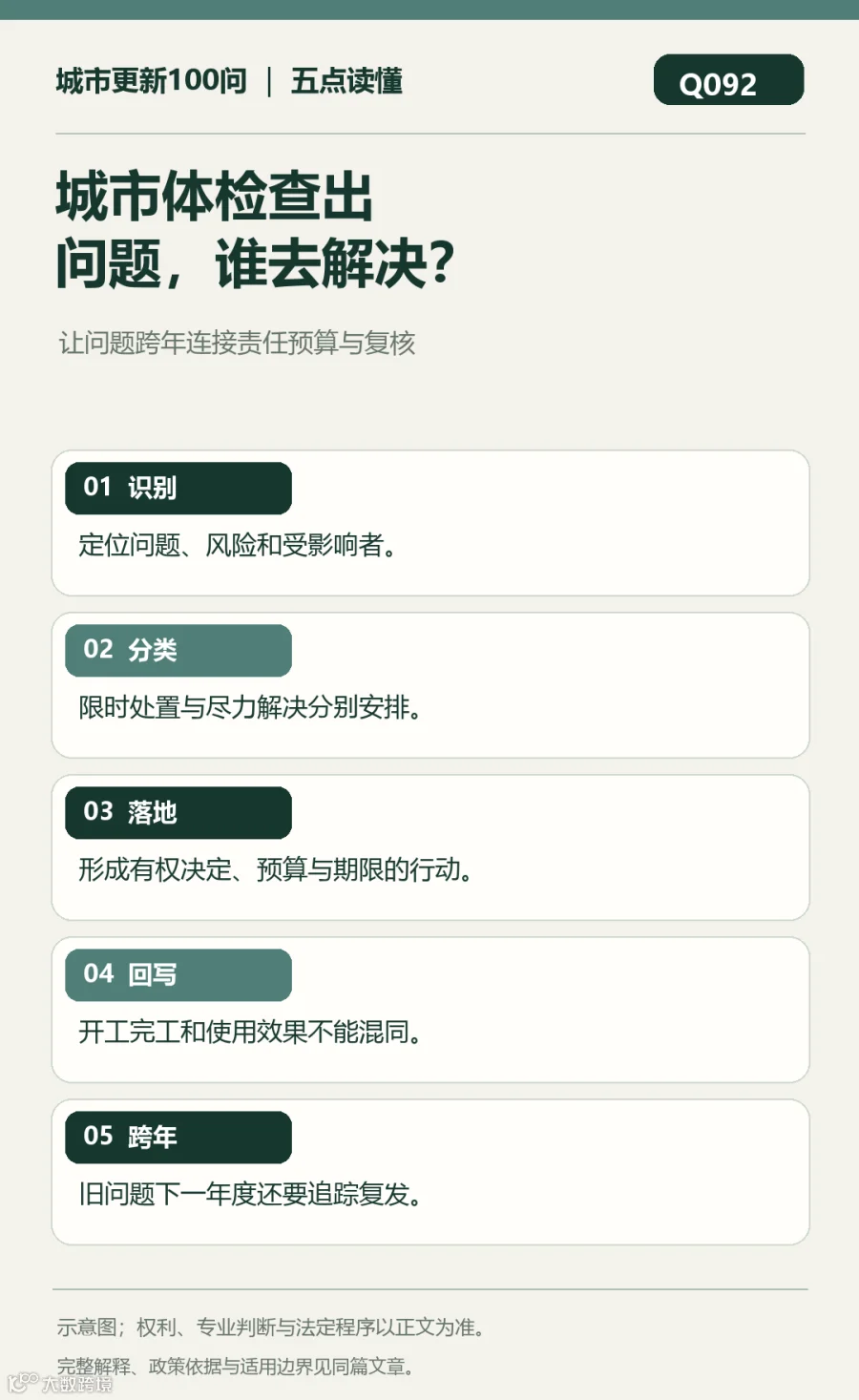

城市更新100问 · Q092
一座城市发布了年度城市体检报告,列出危旧房、充电难、雨天积水、无障碍缺口等问题。第二年又开展体检,报表新增了许多指标,居民却仍然不知道:去年最急的那条积水路,现在解决了吗?
体检发现问题,是开始;让问题进入有责任、有资金、有期限的行动,才是下一步。
体检报告不是城市的“体检合格证”
住房城乡建设部的城市体检指导意见,要求在住房、小区、街区和城市多个层级查找问题,关注群众反映强烈的难点,也要结合专业数据。
一项指标低于目标,不自动意味着必须立刻建设大型项目;相反,如果涉及结构、燃气等高风险问题,即使总结报告尚未编好,也不应以等待审批包装为理由延误必要处置。
城市体检的作用是让问题被识别、定位和记录,而不是给城市打一个总分然后结束。
一条问题要有自己的“行动履历”
例如“某路段暴雨积水”,至少应登记位置、发生时间、影响范围、现有管网情况、专业排查结论以及当前负责单位。
接着确定是清掏堵塞、修复设施,还是需要更大范围的排水系统治理。每种方案都要明确下一步核查材料、责任人、资金渠道和完成时间。
“已纳入项目库”只是状态变化,不等于项目已经得到资金安排,更不等于工程完成、雨季不再积水。
不是所有问题都靠同一笔钱解决
有的问题由物业日常维修解决;有的需要政府统筹年度计划;有的涉及业主共同决定或社会服务合同。不同主体能做什么,要按照实际权限和资金来源分工。
因此,一张真正能用的台账需要区分“建议—有效决定—已落实资金—已开工—已完工—投入使用—后续复核”。
如果暂时没有明确可行的资金和方案,就标明当前障碍与下次复核日期,不应为了报表好看自动写成“正在解决”。
为什么必须追踪上一年度的同一条问题
2023年城市体检指导意见明确提出,要把上一年度发现问题的解决情况纳入本年度体检;同时区分限时解决与尽力解决的问题。
这意味着第二年不能只有新报告,还应该回答旧问题的状态变化:已关闭的依据是什么、是否复发、哪部分延后、原因是什么。
要特别留意改变统计边界或项目名称导致的“失踪问题”。道路改名、工程分期、责任部门更换,都不应让原问题从历史记录中悄然消失。
怎么让居民也看得懂进度
居民不一定需要读几百页专业报告,却有理由知道自己关注的问题是否有人负责。公开信息可以采取不泄露隐私和敏感设施细节的方式,说明问题类型、预计措施、进度和反馈渠道。
一个合理的年度摘要,既公布解决了哪些,也承认哪些尚未解决;对已完成事项保留专业检测、现场使用或居民复核证据。
如果事实缺失,只能写“未取得验收材料”而不是默认项目失败,也不能写“已经闭合”。
把下一次体检变成上一次行动的检验
城市更新真正形成连续工作,不在于报告一年比一年厚,而在于一个原始问题能够跨越年份,连到预算、具体实施、结果和下一轮维护。
问题被看见、决定被记录、行动能被复核,才是城市体检转化为城市治理能力的路径。
资料依据与说明
• 住房城乡建设部《关于全面开展城市体检工作的指导意见》,尤其关于问题清单、年度实施计划及上一年度问题复核的要求:https://www.mohurd.gov.cn/gongkai/zc/wjk/art/2023/art_17339_775559.html
• 《关于持续推进城市更新行动的意见》关于重点问题、项目实施与运营管理的规定:https://www.gov.cn/gongbao/2025/issue_12066/material/gwygb202515.pdf
• 住建部《城市体检可复制经验做法清单(第一批)》通知:https://www.mohurd.gov.cn/gongkai/zc/wjk/art/2025/art_0882ea030da448ec9f67443a335d9183.html
说明:城市体检发现问题与具体工程立项、预算安排、依法验收属于不同状态;本文不把项目入库视为资金或建设审批。
