导读:24新清单将“招标控制价”改为“最高投标限价”,不再强制依据定额编制。这不是简单的改个名字,而是造价市场化改革的深水区。本文从施工企业视角出发,结合24新清单及建工司法解释,拆解投标报价、合同履约到结

文摘:24新清单将“招标控制价”改为“最高投标限价”,不再强制依据定额编制。这不是简单的改个名字,而是造价市场化改革的深水区。本文从施工企业视角出发,结合24新清单及建工司法解释,拆解投标报价、合同履约到结算审计的证据链实操,帮你在市场化浪潮中守住利润。

关键词:最高投标限价 / 招标控制价 / 24新清单 / 市场化改革 / 证据链 / 司法解释

正文

有位圈友给渔姐留言,问了一个看似只是概念替换,实则暗藏杀机的问题。

他说:渔姐,24新清单把“招标控制价”改成了“最高投标限价”,这对我们施工企业来说,到底意味着什么?是不是就换了个叫法?

渔姐直接回了一句:千万别把它当成简单的换马甲。 这五个字的改变,背后是咱们国家工程造价市场化改革的一盘大棋,直接关系到施工企业以后怎么投标、怎么报价、怎么赚钱。

今天,渔姐就从施工企业视角,结合24新清单的底层逻辑和司法解释,把这件事给大家掰开揉碎讲透。

一、最根本的改变:编制依据变了(不再唯定额论)

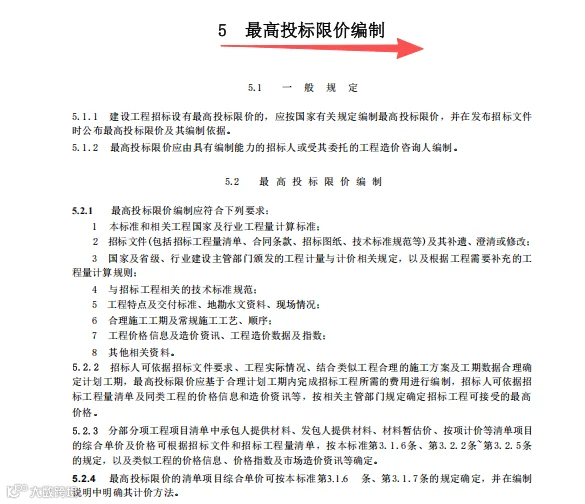

咱们先看您发来的这张24新清单第5章的截图(见您提供的图片)。

在5.2.1条“最高投标限价编制应符合下列要求”里,第4项是“与招标工程相关的技术标准规范”,第5项是“工程特点及交付标准、地勘水文资料、现场情况”,第7项是“工程价格信息及造价资讯、工程造价数据及指数”。

你发现了吗?这里直接删除了“计价定额”作为编制依据。

想当年(13版清单),编制招标控制价必须依据政府发布的计价定额、取费标准。那时候的定额是什么?是刚性的“拐杖”,是政府给的指导价。

现在呢?24新清单鼓励招标人(或造价咨询人)依据市场行情、类似工程造价数据、甚至通过市场询价来编制最高投标限价。

对施工企业意味着什么?
这就意味着,发包人给出的“最高限价”,越来越接近真实的市场价,而不是定额算出来的“书生气”价格。以前那种“靠定额套算、靠漏洞索赔”的传统打法,行不通了。未来的竞争,是拼企业自身成本控制能力、拼供应链整合能力的刺刀见红的市场化竞争。

二、性质的改变:从“强制规范”到“推荐标准”

24新清单的全称叫《建设工程工程量清单计价标准》,标准号是GB/T 50500-2024。请注意这个“/T”。

2013版是强制性国家标准(GB),2024版是推荐性国家标准(GB/T)。

也就是说,最高投标限价怎么编,24新清单提供的是“方法”和“规则”,但不再具备强制的法律效力。如果发承包双方在合同里约定了另外一套计价规则,只要不违法,法律就尊重双方的约定。

结合《建工司法解释一》来看:
司法解释一明确了“黑白合同”的裁判规则,也就是必须以中标合同作为结算依据。但现在最高投标限价放开了,招标环节的定价空间更大了。
如果在招投标阶段,发包人设定了最高投标限价,而施工方以低于限价的价格中标,那这个中标价就是受法律保护的合同价(白合同)。如果双方私底下又签了个更低的折扣协议(黑合同),在结算时是绝对无效的。

所以,施工企业在投标时,只要限价没超,你报多少,将来就得按多少算。别指望先低价中标,再靠黑白合同或者事后扯皮来补差价,法院不认。

三、结合《建工司法解释二》:固定价与风险分担的博弈

24新清单取消定额强制约束,走向市场化,这就意味着施工方在投标时承担的“价格风险”更大了。

这时候,就要看《建工司法解释二》给我们留下的“救济通道”了。

司法解释二对固定价合同的调价做了严格限制,原则上不因人工、材料价格变化而调整,除非符合情势变更。

在定额时代,材料涨跌往往有政府文件兜底。但在最高投标限价的市场化时代,发包人编制的限价往往不含无限风险。如果你投标时为了中标,盲目签下“所有风险包干”的合同,这就踩了24新清单3.3.1条“不得采用无限风险”的红线。

实操拆解:
商务经理在投标和签合同时,必须死盯“风险分担条款”。

  • 限价清单里有没有明确材料调差的基准价和风险幅度?

  • 合同里有没有写着“不论市场价格如何变化均不调整”的霸王条款?
    一旦发现这种无限风险条款,要敢于在答疑阶段提出,或者在合同谈判时争取修改。因为一旦签了,将来遇到极端涨价,你只能去打官司主张“情势变更”,那难度和成本就太高了。

四、施工企业的应对策略:把证据链闭环当成护城河

没有了定额这个“死标准”,以后结算靠什么?靠合同约定和过程证据。

在最高投标限价模式下,投标报价是你自己定的,过程中的每一笔花费、每一次变更,审计都会拿着放大镜看你有没有真实的证据链支撑。

渔姐在《工程经济资料管理:证据链闭环实战》这本书里,反复强调“物—检—证—款”四阶模型,在这个市场化背景下,它的价值被无限放大了:

  1. 物(现场实物):投标时如果因为是市场化报价,对某些特殊工艺报了低价,施工时一定要把现场的施工条件、工艺难度用影像记录下来,作为将来如果发生变更时的谈判筹码。

  2. 检(检验验收):材料是你自主报价的,进场检验记录、合格证、复试报告必须一环扣一环。因为一旦出质量问题,发包人反咬你“低价低质”,你得拿出全流程合格的证据。

  3. 证(书面凭证):最高投标限价允许造价咨询人依据“造价数据及指数”编,那你在过程中发生的各类变更、新增,哪怕是很小的零星用工,必须做到先有指令、再做确认、留下签证。因为结算时双方大概率要对着合同条款和过程签认单“抠字眼”。

  4. 款(结算主张):结算书编制时,把“定额套算思路”扔掉,换成“合同约定依据”。每一项费用的主张,都要能精准对应到合同条款、现场签证单、计量确认单上。

五、渔姐寄语

招标控制价改成最高投标限价,对咱们施工企业来说,是一次“断奶”。

以前有政府定额喂饭,大家闭着眼睛套算也能赚个辛苦钱;以后是市场化搏杀,拼的是企业真实的成本管控、精细化的过程管理和强大的证据链闭环能力。

如果你到现在还觉得“改个名字而已,换汤不换药”,那在接下来的项目里,你可能会连自己怎么亏的都不知道。

把这篇文章转给公司的投标团队和商务经理,告诉他们:时代变了。别再用13版的思维,去算24版的项目了。

——渔姐 你的实战派导师!发现问题、解决问题。来自一线、写给一线、服务一线!



建易咨询创始人 | 25年工程管理实战派

国企·私企·创业全履历,炼就职场“硬通货”

��解决:结算拖延✖ 资料混乱 ✖ 成本超标

✅ 全过程咨询陪跑 | ✅ 技能特训赋能

✅ 棘手问题定制解决 | ✅ 一对一专家咨询









【声明】内容源于网络
0
0
建易咨询
专注工程档案与造价实战|25年国企/私企/创业全履历 核心解决:造价精准控本&资料合规提效 核心业务: 造价:预结算 档案:资料整编|著录挂接|数字化/移交 赋能:资料/造价特训|实战 选择我们=专业全程护航+实战破局 关注收获实战干货!
内容 217
粉丝 0
建易咨询 专注工程档案与造价实战|25年国企/私企/创业全履历 核心解决:造价精准控本&资料合规提效 核心业务: 造价:预结算 档案:资料整编|著录挂接|数字化/移交 赋能:资料/造价特训|实战 选择我们=专业全程护航+实战破局 关注收获实战干货!
总阅读3.0k
粉丝0
内容217
