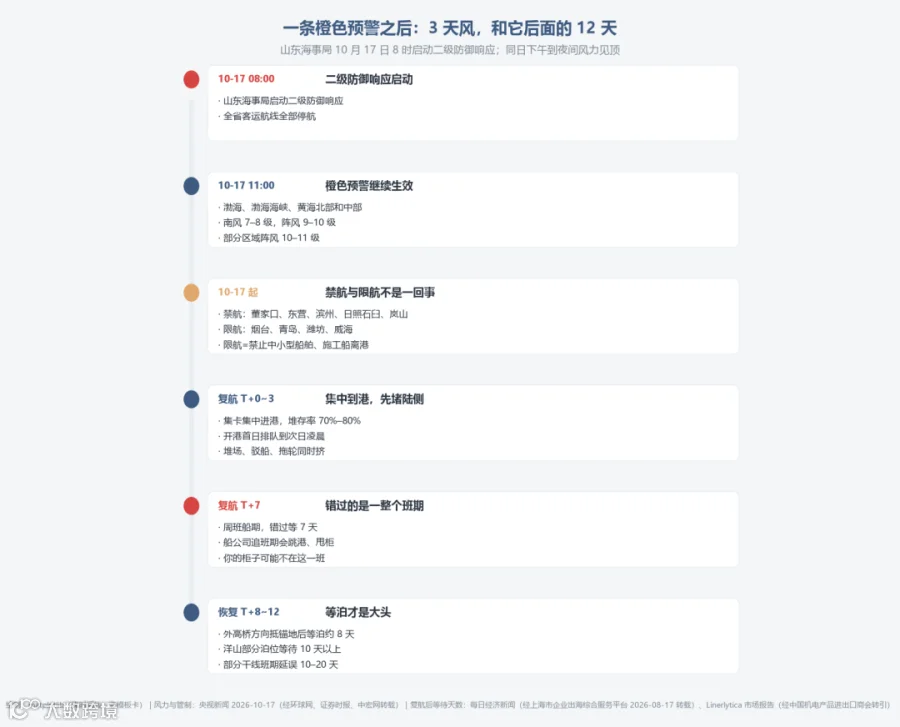

山东大风引发港口管制,许多出口商误以为仅需等待3天。实际上,受周班船期、复航后拥堵及跳港甩柜等因素影响,实际延误可能长达12天甚至更久。截至2026年10月20日,建议相关货主按12天缓冲期安排出货计划。
一、精准解读通报:禁航与限航差异巨大
10月17日,山东海事局启动二级防御响应,海上大风橙色预警生效。此次管制分为禁航和限航两类,对货物影响截然不同:
| 港区 / 对象 | 管制措施 | 对货物的影响 |
|---|---|---|
| 董家口、东营、滨州、日照石臼、岚山港区 | 禁航 | 船舶禁止进出,靠泊计划整体后延 |
| 烟台、青岛、潍坊、威海 | 限航 | 中小型船舶、施工船禁止离港;大型集装箱船受限但非全停 |
| 全省客运航线 | 全部停航 | 客滚船停运,随车货物同步停滞 |
需特别注意,限航主要针对支线和驳船,而这正是拼箱和小票货物主要运输渠道。因此,“青岛限航”并不意味着货物能正常出运,具体延误天数取决于货物运输路径。
二、为何3天风灾演变为12天延误
第一,班期规律限制。青岛港航线密集,但单条航线多为周班制。一旦错过当周靠泊窗口,需等待7天后下一班船,此时风早已停止。
第二,复航不等于恢复。复航初期,积压的集装箱、集卡和驳船集中涌入港区,导致严重拥堵。参考2026年8月华东封航案例,开港首日内陆车辆排队至次日凌晨,堆存率高达70%至80%。
第三,船公司调整策略。为追回班期,船公司可能采取跳港(跳过挂靠港)或甩柜(已订舱货物不上船)措施,进一步增加不确定性。
综合计算:3天停航 + 7天班期等待 + 2天恢复期 = 12天潜在延误。
三、历史数据参考:延误倍数效应
虽然山东本次事件尚无完整恢复数据,但可参考2026年8月华东连续封航情况:码头停摆3天,但外高桥方向等泊约8天,洋山部分泊位超10天,干线班期延误10至20天,两港区滞留约40万标箱。
数据显示,实际等待时间是停航天数的6.7倍。这揭示了一个核心逻辑:货主关注的是“风何时停”,而港口调度关注的是“船何时轮到”。
四、不同货型的延误预估
整柜直靠大港:主要受引航、拖轮和堆场效率影响,大型集装箱船虽未完全禁行,但作业效率下降。建议缓冲3至7天。
拼箱及支线中转:受影响最严重。支线船最后恢复,且到港后需等待干线泊位,面临双重排队。建议缓冲10至14天。
海铁联运:铁路段不受风影响,但货物抵港后仍需进入堆场等待装船。鉴于青岛港拥有55个内陆港和86条海铁联运线路,通道多不代表舱位充足。建议缓冲5至8天。
五、应对建议与行动指南
1. 核实船期动态。向货代确认当前挂靠港口、是否有跳港或甩柜通知,以及备选转运路径。
2. 调整缓冲周期。将原定的3天缓冲调整为12天,11月至12月旺季建议按14天规划。计算公式:停航天数 + 一个班期 + 恢复期。
3. 明确费用条款。在合同中明确滞箱费、落箱费、压车费的承担方、费率及起算时间。同时确认免箱期天数,避免因条款不清产生额外费用。
关键参数一览
| 货型 | 受影响环节 | 建议缓冲期 | 依据 |
|---|---|---|---|
| 整柜直靠青岛等大港 | 引航、拖轮、堆场作业受限 | 3–7 天 | 10月17日限航管制口径 |
| 拼箱 / 支线中转 | 支线恢复慢,中转等待叠加 | 10–14 天 | 同类样本干线延误数据 |
| 海铁联运 / 内陆港 | 港口堆场拥堵,班列舱位紧张 | 5–8 天 | 青岛港海铁联运现状 |
| 客滚 / 随车货 | 客运航线全面停航 | 待复航通知 | 官方通报原文 |
| 旺季(11–12 月) | 大风季叠加出货高峰 | 14 天起 | 综合延误测算 |
常见问题 FAQ
问:风只刮了3天,为什么要留12天缓冲?
答:延误主要源于复航后的排队拥堵和周班船期的错失,而非风力本身。
问:青岛限航,集装箱船是否完全停运?
答:限航主要禁止中小型船舶离港,大型集装箱船并非全停,但受引航、拖轮及堆场效率影响,作业速度大幅降低。
问:如何判断货物是否会被跳港或甩柜?
答:需向货代获取最新挂靠顺序和靠泊通知。已订舱不等于已上船,甩柜通知往往临近截关才发出。
问:滞箱费由谁承担?
答:依据合同约定。通常由订舱方承担,若属不可抗力,需提前在条款中约定减免机制。
问:北方港口此类风险高发期是什么时候?
答:秋冬交替至次年春季。10月仅为入冬首例,11月至12月风险仍高。
问:海铁联运能否规避大风影响?
答:仅能规避海上运输段风险,货物抵港后仍需在堆场等待装船,同样面临拥堵排队。
数据与来源
1. 气象与管制信息:央视新闻2026-10-17报道,经环球网、证券时报转载。
2. 青岛港运营数据:青岛政务网2026-09-08;新华财经2026-04-03。
3. 华东封航参考数据:每日经济新闻,经上海市企业出海综合服务平台2026-08-17转载。
4. 班期延误分析:Linerlytica市场报告,经中国机电产品进出口商会2026-09转引。
5. 说明:文中“12天”为估算值,实际延误以货代当期船期为准。口径截至2026-10-20。
