ALC蒸压加气混凝土条板隔墙管控

ALC蒸压加气混凝土条板隔墙管控 河南精工工程管理咨询有限公司
2026-10-19
2
一、ALC板应用的工程背景

随着钢结构公共建筑项目的快速发展,轻质隔墙材料的选择对建筑结构安全、施工效率及成本控制具有重大影响。ALC(Autoclaved Lightweight Concrete)蒸压加气混凝土条板作为一种新型轻质隔墙材料,凭借其装配式干法施工、自重轻、防火性能好等突出优势,已成为当前钢结构公共建筑项目中二次非承重隔墙的主流选择。

河南某大学项目,结构形式为钢结构。该项目体量庞大、功能复杂,对隔墙材料的施工效率、荷载控制及品质稳定性提出了较高要求。

在该项目及其他同类钢结构项目中,ALC蒸压加气混凝土条板相较于传统砌块展现出显著优势,具体对比数据如表1所示:

表1 ALC板与传统砌块性能对比

对比项

传统砌块砌体

ALC蒸压加气混凝土条板

施工模式

湿法砌筑,大量砂浆抹灰

装配式干法拼装,湿作业少

自重荷载

重量大,加大主体、地基负担

仅普通混凝土1/4,适配钢结构,降低主体荷载

工期效率

工序繁琐,周期长

BIM提前排版,现场装配,施工效率提升3—5倍

空间利用率

墙体厚+抹灰,占用室内空间

墙体薄,同等净空条件,多出有效使用面积

性能指标

防火、保温性能一般

A1级不燃,保温隔音、绿色环保

现场垃圾

建筑垃圾多

切割损耗可控,更加绿色低碳

由表1及图1可见,ALC板在施工效率、自重控制、空间利用率、防火性能、保温隔音及绿色低碳等六大核心指标上均显著优于传统砌块。特别是在钢结构项目中,ALC板仅普通混凝土1/4的自重特性,有效降低了主体结构的荷载负担,与钢结构轻盈灵活的设计理念高度契合。

然而,结合大量已完工项目反馈数据表明,ALC板材本身材料性能虽达标,但现场质量问题却屡见不鲜。板开裂、板缝空鼓、厨卫根部渗水、门窗周边裂缝、阴阳角破损等均是高频通病。问题大多不是板材本身质量缺陷,而是原材料管控不严、深化排版不到位、安装节点简化、班组野蛮施工造成。因此,监理管控不能只做后期完工检查,需要向前延伸,在图纸会审、BIM排版阶段就介入,对隔墙排布、门窗洞口、钢结构连接节点提出优化建议,把图纸错漏碰问题提前化解,减少后续施工隐患。

二、ALC板施工中当前存在的主要问题

通过类似钢结构项目累计200多条巡检记录和验收记录问题的统计分析,ALC板施工中存在的质量问题主要集中在以下六个方面:板缝开裂、空鼓、厨卫渗水、门窗节点错误、阴阳角破损等;以下对各类问题进行详细分析。

2.1 原材料进场管控问题

原材料进场环节是ALC板施工质量的第一道关口,当前存在的主要问题包括:(1)进场板材存在缺棱掉角、受潮淋雨,含水率超标,破损板材不经筛选直接用于上墙;(2)施工单位偷工减料,直接用普通水泥砂浆代替ALC专用粘结砂浆;(3)U型卡、管卡、玻纤网缺少质量证明文件,固件镀锌防腐处理不达标;(4)板材堆放不规范,直接落地堆放,堆高超过1.2m,缺少防雨覆盖,存在板材倾覆受潮风险。

2.2 BIM排版与板材切割问题

BIM排版阶段若深化不到位,将直接导致现场施工困难和质量隐患。主要问题包括:窄板随意布置在墙体中部,影响墙体整体性和美观度;工人手工敲凿野蛮切割板材,造成板材边缘破损;切割产生粉尘未清理干净,残留在板缝内部,后期引发板缝开裂。

2.3 粘结砂浆与墙板就位校正问题

粘结砂浆的质量控制和墙板安装精度是保证隔墙质量的关键环节。当前存在的问题有:粘结砂浆搅拌后超时使用,板缝采用点粘造成空缝;木楔拆除时间过早,板底缝隙填塞不密实;安装过程不校正,墙体垂直度、平整度超标,后期出现空鼓、开裂。

2.4 固件加固问题

固件是ALC板与钢结构主体连接的关键构件,其安装质量直接影响墙体稳定性。常见问题包括:U型卡、管卡安装间距超标;墙板和钢梁连接只做点焊,焊渣不清理、不做防腐防锈;转角、丁字墙没有销钉加强,墙体整体稳定性不足。

2.5 板缝开裂问题

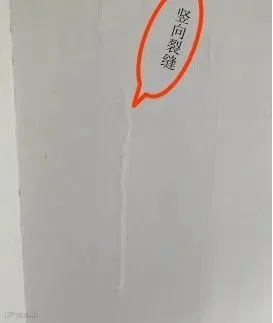

板缝开裂是ALC隔墙最常见的质量通病之一。主要原因包括:墙板顶部缝隙被砂浆刚性填塞堵死,无法释放温度收缩变形;板缝没有铺设玻纤网格布,或是网格布宽度不足;超长墙体未设置构造柱,温度收缩变形带来墙体开裂。

2.6 水电管线开槽问题
水电管线开槽是施工后期常见工序,若管控不当极易引发开裂。主要风险包括:大面积横向敲凿开槽,破坏墙体整体性;开槽深度超过板厚1/3,削弱板材承载能力;墙体正反面对穿开槽,造成结构薄弱面;线槽修补不增设抗裂网,后期线槽位置开裂。

2.7 门窗洞口节点问题

门窗洞口是隔墙中的薄弱环节,节点处理不当易引发质量问题。常见问题有:门洞位置使用碎小板拼接,稳定性差;过梁板搭肩长度不足,洞口变形;洞口宽度大于1.5m,未设置镀锌扁铁加固。

2.8 厨卫防水反坎问题

厨卫有水房间的防水是ALC隔墙质量管控的重点。当前存在的主要风险是:厨卫有水房间不做混凝土反坎,直接使用砌体替代反坎,后期墙体根部渗水严重;二次浇注反坎剔凿质量差,后期渗水严重。

2.9 验收环节管控问题

验收环节是质量管控的最后防线。按照GB50210-2018《建筑装饰装修工程质量验收标准》开展验收,常见问题包括:板材品种、规格、性能不符合设计要求;U型卡、管卡等预埋件规格、数量、连接方式不满足图纸;墙板安装不牢固,手扳检查有松动;接缝材料、接缝工艺做法不符合设计;墙板位置不准确,存在裂缝缺损缺陷。

三、针对上述问题的监理解决思路及措施

针对上述ALC板施工中存在的各类问题,监理团队确立了"风险前置、过程管控、闭环管理"的监理工作思路,将质量管控重心从完工后验收前移至图纸深化、材料进场、工序开工阶段,变事后整改为事前预防、过程管控。具体措施如下:

3.1 原材料进场管控措施

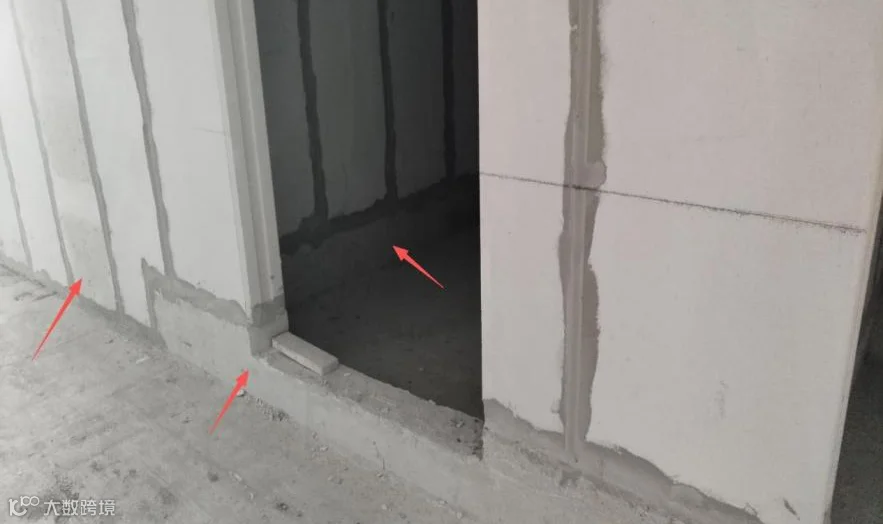

执行资料+实物双重验收,核对板材合格证、性能检测报告,按规范开展见证取样复试,材料参数不满足设计要求的不予通过报审。现场平行检验板材外观及尺寸,受潮、开裂、缺棱掉角的板材直接要求退场,并拍照留存记录。要求板材采用木方架空立放,堆放高度不得大于1.2m;雨天加强现场巡视,核查防雨覆盖措施落实情况。

一旦发现现场混用普通水泥砂浆替代专用粘结砂浆,立即下发监理通知单制止,杜绝不合格材料投入施工。

3.2 BIM排版与板材切割管控措施

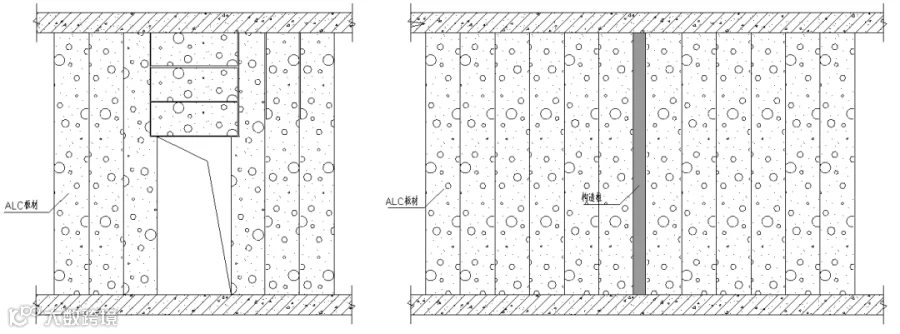

监理提前参与BIM排版方案评审,施工优先使用整板上墙;宽度小于板宽1/3的窄板,仅允许布置在门窗侧边、墙体转角位置。

现场制止手工敲凿裁切,墙板必须使用专用切割机加工;切割结束清理板端粉尘。

巡检核对现场实际排布和深化图纸一致性,排布不符合要求下达整改通知,巡检留存影像资料。

3.3 粘结砂浆与墙板就位校正管控措施

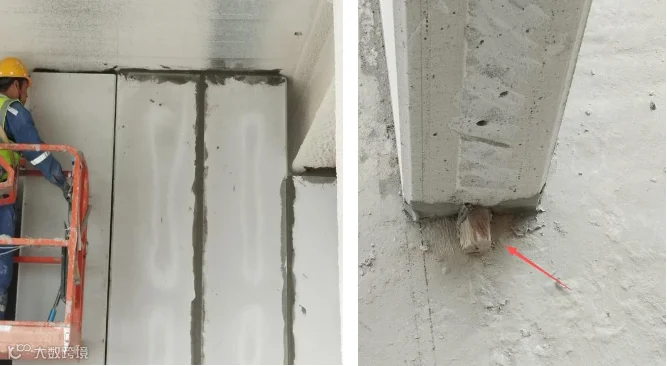

粘结作业实施旁站监理,专用粘结砂浆需要在30min内用完,已经初凝的砂浆直接废弃;板材企口位置必须满刮砂浆,严禁点粘。

使用2m靠尺、线坠对墙板垂直度、平整度做实测实量;控制木楔布设间距不大于600mm。

建立木楔拆除龄期专项台账,粘结砂浆养护满7d才允许取出木楔;木楔取出后,使用干硬性砂浆将板底缝隙填塞密实,并开展复查验收。

3.4 固件加固管控措施

固件安装完成必须进行隐蔽报验,未报验不得封板覆盖。

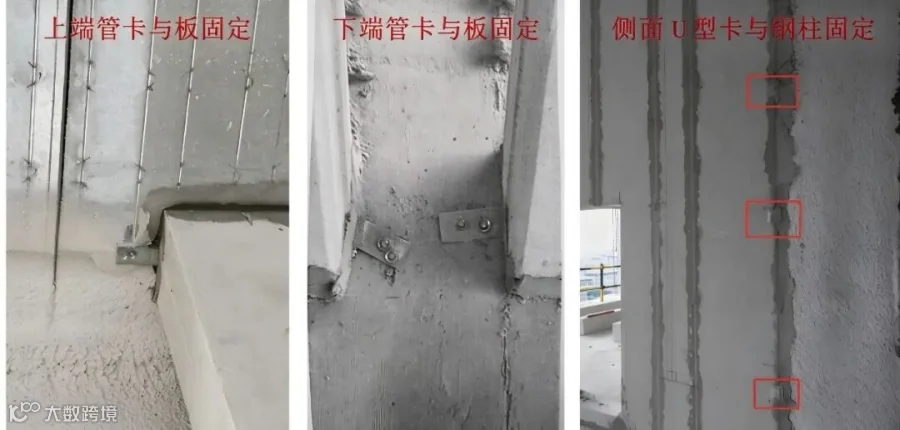

逐点抽查U型卡、管卡的数量与安装间距,禁止点焊施工;焊接完成清理焊渣,检查防腐涂刷质量。

复核转角、丁字墙直径8mm销钉加强设置;全部检查合格后签认隐蔽验收记录,留存节点影像。

3.5 板缝抗裂管控措施

墙板顶面与结构构件预留10-20mm缝隙,禁止完全刚性填塞。

板缝做八字槽嵌缝处理,玻纤网格布宽度控制150-200mm,每边压入墙体不少于100mm。

玻纤网铺设作为隐蔽必验项,验收合格后,方可开展下道工序;墙长大于6m,核对构造柱是否按设计落实。

3.6 水电管线开槽管控措施

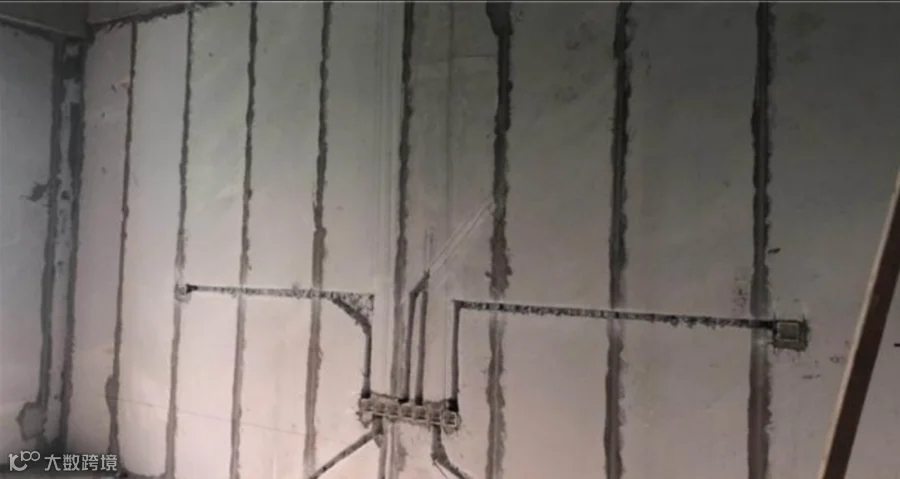

严禁大锤敲凿开槽,必须使用专用切割机;开槽深度不得大于板厚的1/3,禁止墙体两面同一位置对穿开槽。

管线敷设完毕,槽内砂浆填实,增设抗裂玻纤网补强,修补完成后报验复查。

墙板出现严重超挖破损,要求施工单位编制专项修复方案,监理复核方案并验收修复效果。
3.7 门窗洞口节点管控措施

门洞两侧优先选用整板;过梁板两侧搭入支座长度不小于100mm。

洞口宽度超过1.5m时,核查镀锌扁铁加固及防锈处理落实情况。

平行检验洞口节点,发现碎板上墙、搭肩长度不足,书面要求返工,复查闭环。

3.8 厨卫防水反坎管控措施

厨卫位置C20混凝土反坎,高度250mm,宽度同墙板厚度,如反坎为二次浇注需保证剔凿合格,执行专检报验制度和淋水实验。

反坎未验收合格,不允许开展墙板安装;发现砌体代替混凝土反坎,直接下发监理通知单。

3.9 验收环节管控措施

按照GB50210-2018《建筑装饰装修工程质量验收标准》开展验收,监理预验收先行,实测实量建立台账;主控全部合格方可组织分项正式验收。具体管控要点包括:板材品种、规格、性能符合设计,合格证、复试报告齐全;U型卡、管卡等预埋件规格、数量、连接方式满足图纸,隐蔽记录完整;墙板安装牢固,手扳检查无松动;接缝材料、接缝工艺做法符合设计;墙板位置准确,无裂缝缺损缺陷。

表2 ALC板隔墙验收允许偏差及监理管控动作

检查项目

允许偏差(mm)

检查方法

监理管控动作

立面垂直度

3

2m垂直检测尺

监理平行实测实量,按规范比例抽检,做好实测实量台账,偏差超标下达整改,复查销项

表面平整度

3

2m靠尺、塞尺

同上,对超标部位标记,督促修整

阴阳角方正

3

200mm直角检测尺

重点检查转角、门洞阴阳角,不合格要求打磨调整

接缝高低差

2

钢直尺+塞尺

逐段抽查板缝接缝,做好实测记录

四、监理管控措施取得的效果

监理团队针对ALC条板隔墙施工推行风险前置管控思路,将质量管控重心从完工后验收前移至图纸深化、材料进场、工序开工阶段,变事后验收整改为事前预防、过程管控,取得了显著成效。

实施监理管控措施后,通过监理巡检及验收记录发现的各类质量缺陷数量均大幅下降,质量缺陷总体降幅超过越80%,管控效果显著。

采用ALC板施工配合BIM排版管控后,对比类似项目施工进度明显优于传统施工方式。BIM提前排版减少了现场返工和材料浪费,各工序报验流程清晰,一次验收合格率提升,有效保障了二次结构隔墙施工按计划推进。

ALC装配式施工的综合成本有一定的节约:1、工期缩短节约最为明显,主要得益于装配式干法施工效率提升和BIM排版减少返工;2、人工费节约,因干法施工减少湿作业工种和用工量;3、材料费节约主要源于板材损耗率降低和辅材规范使用;4、返工率减少得益于全过程质量管控减少质量缺陷;5、垃圾清运费节约源于装配式施工建筑垃圾减少。

4.1 主要成效总结

风险前置落地,质量隐患大幅减少。提前识别板材、节点、开槽、门窗洞口、厨卫根部等各类潜在质量风险,在施工前明确管控要点。以往同类项目高发的板缝开裂、空鼓、渗水等通病得到显著抑制,现场质量缺陷数量明显下降,从根源上规避精装修阶段出现大面积裂缝的重大风险,大幅减少返工返修工作量。

现场施工更加顺畅,有效保障工期。通过前期BIM排版评审、方案审查、样板先行,提前解决图纸错漏、排布不合理等问题,避免施工中途因节点争议、整改返工造成停工等待。各工序报验流程清晰,一次验收合格率提升,减少反复整改占用的工期,保障二次结构隔墙施工按计划推进,为后续机电、精装工作面移交创造条件。

实体质量可控,获得建设单位认可。全过程落实原材料核验、隐蔽验收、实测实量、问题闭环管理,施工实体质量稳定,关键节点做法落实到位。监理主动前置风险预警,及时预判并提示潜在质量问题,减少建设方的质量顾虑,项目管控思路和实施成果得到甲方的认可。

规范班组作业,减少材料浪费。施工前做好技术交底,巡检及时制止野蛮切割、违规开槽、辅材混用等习惯性违章。合理落实BIM排版,优先采用整板施工,板材破损率、切割损耗控制在合理范围,降低材料损耗,节约项目成本。

资料与实体同步,分项验收高效推进。原材料复试、隐蔽验收、巡视记录、平行检验记录、旁站记录、整改销项等资料随施工同步收集整理,资料完整可追溯。分项工程验收顺利通过,避免后期集中补资料,保障分项验收高效完成。

综上所述,ALC条板隔墙的施工质量,材料只是基础,关键在于现场工艺细节管控。本项目监理工作从事前图纸深化、原材料进场验收,到现场安装加固、板缝抗裂处理、隐蔽验收,做好全过程管控,有效降低了开裂、空鼓、渗水质量风险,保障了钢结构项目轻质隔墙的施工质量,取得了良好的工程效果和社会效益。
