海运船期正面临压力。C.H. Robinson 在 2026 年 10 月的《Edge Report》中估计,港口拥堵吸收了全球约 12% 的船舶运力,创下四年新高。当海上运输段如此不可预测时,船舶最终靠泊后的日子变得愈发重要,而非无关紧要。

对于向澳大利亚销售产品的美国公司而言,这些日子往往是整个旅程中计划性最弱的部分。集装箱一旦卸船,仍需完成清关、从码头提取、卡车运输至买方、拆箱并将空箱返还等步骤。每个环节都有其各自的预订、费用和截止日期,且大多数由澳大利亚方面安排,而非出口商。了解这些环节如何衔接,有助于出口商及其澳大利亚客户避免在船舶抵达后浪费时间与金钱。
本文以通过墨尔本港的一个进口集装箱为例。其他澳大利亚港口在具体细节上有所不同,但整体流程大致相同。
为何选择墨尔本
墨尔本港在 2025 日历年处理了创纪录的 350 万标准箱(TEU),连续第二年刷新纪录,并承担了澳大利亚超过三分之一的集装箱贸易量。当年,美国是该港第二大单独列出的进口集装箱来源国,仅次于中国。对于许多运往澳大利亚东南部的货物而言,陆路运输段便由此开始。

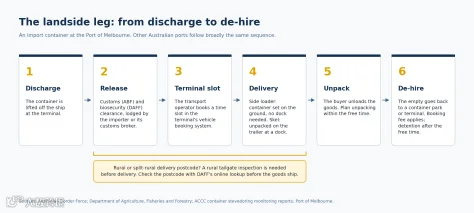

第一步:放行先于运输
仅凭船舶靠泊并不能直接提取集装箱。必须先完成两项独立的放行手续。
海关。根据澳大利亚边境部队(ABF)的规定,进入本地市场且价值超过 1,000 澳元货物的批次需提交完整的进口申报,并在货物放行前缴纳所有关税、税款和费用。进口商可自行提交申报,也可使用持牌报关行;ABF 建议新入行或偶尔进口的企业使用报关行。
生物安全。这是由农业部、渔业和林业部(DAFF)进行的独立检查。有一条规则容易被忽视:DAFF 将配送邮政编码分为三类:市区、农村以及混合区(部分市区、部分农村)。若集装箱将在农村或混合区拆箱,则必须在交付前于市区地点接受“农村尾板”检查。例如,乡村城镇的经销商可能面临城市仓库无需经历的额外步骤。
对出口商而言,关键在于文件准备。申报在澳大利亚提交,但支撑申报的许多文件来自发货人。一份完整、一致且在船舶抵达前已送达报关行的商业发票、装箱单及所需证书,能最大程度确保清关在集装箱预计提货日期前完成。
第二步:码头预约时段
仅获放行并不足以移动集装箱。集装箱码头使用车辆预约系统分配时间段,运输运营商需预留时段以提取集装箱。实际上,提货日期取决于两个条件同时满足:集装箱已获放行且有空闲时段可用。若无空闲时段,提货将等待至有可用时段为止。
第三步:卡车与拖车
集装箱的运输方式及卸下方式决定了收货场地所需的设备。集装箱作业中常见的两种拖车类型如下:
侧装式拖车自带起重设备。它可在客户场所无需其他设备即可卸载集装箱,将其放置于地面,以便在没有装卸平台的情况下进行拆箱。该场地需要坚实平整的地面,以及卡车旁足够的净空空间。
骨架式拖车(简称“skel”)是专为承载集装箱设计的裸框架。拆箱期间集装箱通常保留在拖车上,这适合配备装卸平台或可伸入箱内操作的叉车的场地。
收货方的时间安排同样重要:如果员工被排班去拆箱一个迟到的集装箱,买方需为等待时间付费。在货物发运前向买方提出几个问题,有助于避免无效行程:
- 场地是否有装卸平台,或具备平坦地面及侧装式拖车所需的空间?
- 货物使用的是 20 英尺还是 40 英尺集装箱?
- 场地接收送货的时间段是何时?
答案将决定预订何种设备,以及能否一次性完成交付。
第四步:拆箱与返还空箱
货物卸下并不意味着工作结束。空集装箱必须“退租”,即返还至空箱堆场或码头。这段返程同样涉及预订和费用。
有三点值得注意:
- 空箱堆场向运输运营商收取“通知费”以预约集装箱的还箱或提箱,该成本会转嫁给货主。澳大利亚竞争与消费者委员会(ACCC)指出,自 2018 年以来此类费用大幅上涨,令人担忧。
- 若集装箱超出约定的免费使用期,船公司将收取滞箱费。ACCC 报告称,部分货主难以避免此类费用。
- 澳大利亚的集装箱贸易不平衡。2025 年,墨尔本港处理了约 137 万 TEU 的全程进口箱,而全程出口箱约为 66.2 万 TEU,到达的全程箱远多于离港的全程箱。当年空箱占该港集装箱贸易量的 28%,且每一个空箱都需存储、复用或装船运出。
美国出口商简短清单
大部分陆路运输段在澳大利亚安排,但出口商可使流程更顺畅:
- 确认谁负责清关。询问买方是否使用持牌报关行,并在船舶抵达前将完整文件发送给该报关行。
- 尽早分享配送邮政编码。DAFF 网站提供邮编查询功能,显示各邮编的分类。若地址位于农村或混合区,请预留尾板检查时间。
- 匹配集装箱与场地。商定使用 20 英尺或 40 英尺集装箱,并确认场地是否需要侧装式拖车,或能否从骨架式拖车上拆箱。
- 核实免费使用期。了解买方在产生滞箱费前有多少天时间返还空箱,以及该期限是否符合买方的拆箱计划。
- 规划返程与送货同等重要。退租是单独的预订,并涉及相应费用。
海上拥堵不在任何单一发货人的控制范围内。陆路运输段则不同:大部分环节可提前规划,而太平洋两岸的共同规划能缩短集装箱从卸船到货物送达客户手中的时间。
