出海非洲建厂:买地、自建还是进园区?
很多出海非洲的老板,都面临一个头疼的问题,是买地?自建?还是进入园区?
甘蔗已经长成了,土地纠纷仍在拖慢糖厂项目。在乌干达北部,阿提亚克糖厂曾遇到这样的难题,投资者主要与一个家族洽谈用地,对方也有土地证,其他家族和周边社区却天天上门同样主张土地权利。争议引发抗议,种植园里的甘蔗遭人纵火,企业只得硬着头皮继续谈。
明明有土地证,企业为何仍难顺利用地?这体现出拿地的难处,从签字到进场,中间还隔着权利的厘清,以及一轮轮协商、掰扯和闹心。

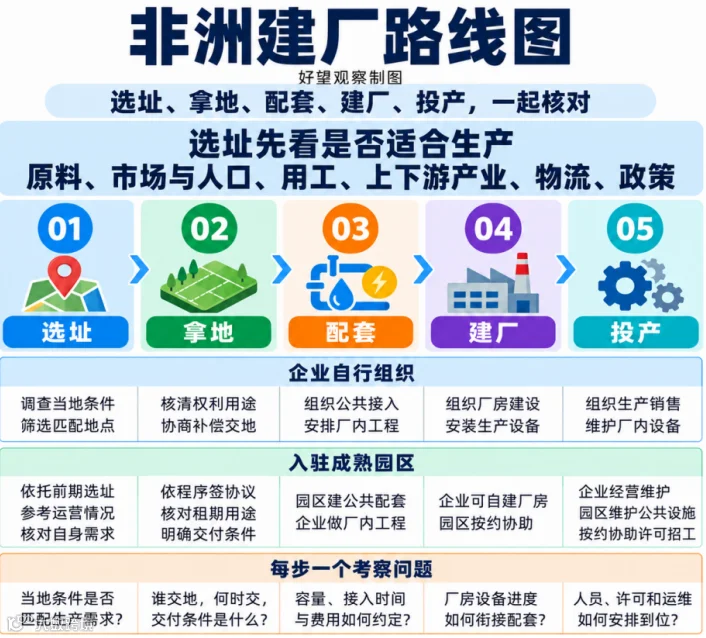

文末有一张非洲建厂路线图,把选址、拿地、配套、建厂、投产五步放在一起,帮你看清园区能分担什么、企业还要做什么,考察时可以带着逐项核对。
先选对地方,再谈土地交付
所以说,拿地之前,咱们得先看工厂适合落在哪。
原料从哪里来,产品卖到哪里,当地人口和用工条件怎样,有哪些上下游企业,政策适合哪类项目,都要摸清。
稀里糊涂可不行。
对初到非洲人生地不熟的老板,做完这番调查就要花不少时间,厂址一旦定下,你就要每天为运输距离买单。
聚焦非洲产业基础设施的昇非一体化产业平台(ARISE IIP)在园区选址阶段,已把土地条件、现有用途、交通条件及能源和物流设施纳入考量。对于已投入运营的园区,企业还能实地看配套、看入驻产业,了解供货、招工和运输的实际情况。前期筛选加上已有的运营经验,可以减少企业从0到1的摸索工作,降低两眼一抹黑带来的误判和盲人摸象的风险。企业据此判断,哪座园区更适合自己的产品与市场。
地点选定,接着要看谁能交地。自己拿地,企业需要核清土地权利、边界和工业用途,协调地上居民、耕作者及其他权利人的诉求,谈妥补偿、价款和交地安排。合同给的是所有权还是租赁权,也要分清。
还有另一种选择,老话叫前人栽树后人乘凉。
进入已完成拿地、具备交付条件的园区,这些前期工作便有了现成基础。在昇非参与开发运营的贝宁格鲁吉贝产业园,企业经项目审查、预订和审批后签订租赁协议,明确地块、用途、租期与交付条件,再按生产需要自建厂房。
入园和自建,可以统筹考虑
园区建设公共配套,企业安排厂内工程
地交到手上,问题接踵而来,具体到一辆货车、一台设备:车能否进场,电何时接通,供水和排污能否满足生产?

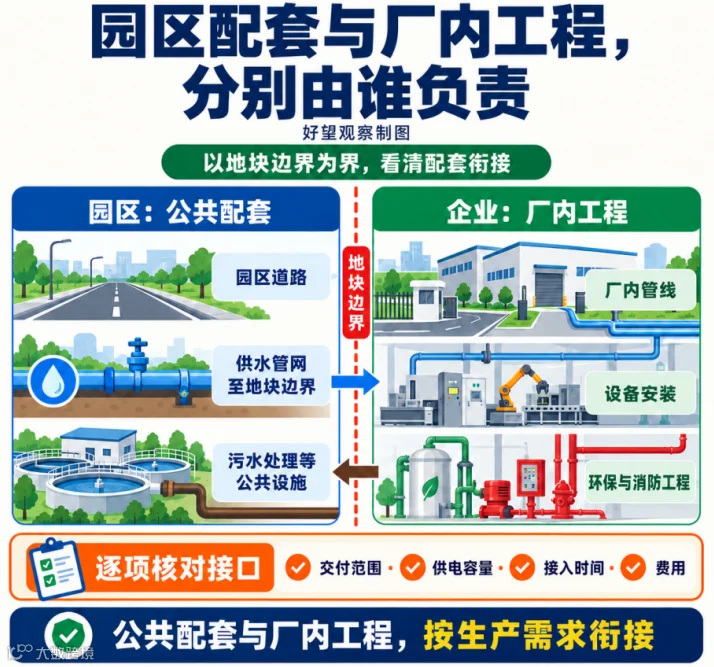

在昇非贝宁园区,供水管网接至地块边界,园区提供道路、污水处理等公共设施。企业安排厂内管线、设备安装和相应的环保、消防工程。公共配套集中建设,企业就能少一些自行修建和对外协调的投入。哪个老板不想省点心呢?
费用也要跟着工程往下算。除了地价或租金,还有场地整理、设施接入和厂内工程。昇非贝宁园区的开发和维护费用按具体项目审查确定。供电容量、接入日期和收费谈清楚,施工、设备到货与试产才能据此排期。
如果设备已经到港,场地还在等通电,仓储、人员和资金占用就会继续产生费用。工厂还没开机,费用已经在走,你就被动了不是?

园区服务延伸到矿源、许可和招工
在昇非贝宁园区,ACS陶瓷企业把当地黏土、高岭土等矿产加工成墙砖和地砖,用自有品牌ELANO销售。它2023年6月入驻园区,瓷砖产能每天一万平。
从矿源到成品瓷砖,中间有个关键环节。昇非贝宁园区团队参与了ACS的矿源考察及相关许可对接,介绍服务商,协助招募熟练人员。企业则组织厂房建设、设备安装和生产经营。
照片:ACS陶瓷厂
工厂投产后,园区按约定维护公共设施,企业维护厂内设备、管理产品和销售。厂外的共性事务有人协调,企业就可以把更多精力用在熟悉的制造和市场上。
这不就是俗称的社会化分工么,各自把自己擅长的做到极致,其余的和优秀伙伴协作。
所以说,出海非洲的老板,不妨这样设想下:去非洲考察,带上一份生产需求,再带上一张时间表,从原料、市场和用工看起,与昇非逐项核对当地条件、地块交付、配套接口和收费。把选址、拿地、建设与运营放在一起算,才能看清自己要投入多少钱、多少时间,又有哪些工作可以由园区分担。
回到文章标题,你觉得去非洲建厂,如何步步为赢?
