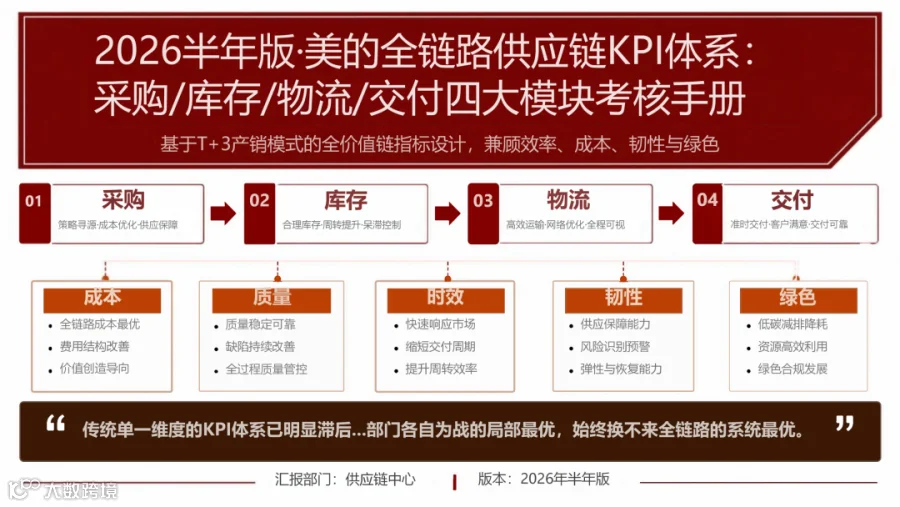

从采购到交付:美的全链路供应链KPI体系(半年版)四大模块考核手册

从采购到交付:美的全链路供应链KPI体系(半年版)四大模块考核手册 CPPM采购供应链经理
2026-10-16
5
导读:以T+3产销模式和PSI预算为核心,推动供应链从局部最优走向全链路系统最优。
以T+3产销模式和PSI预算为核心,推动供应链从局部最优走向全链路系统最优。采购模块重点考核年度降本、来料合格率、供应商准时交付率、单一供应商依赖度与绿色采购占比,强调TCO全周期成本领先和供应安全。库存模块围绕库存周转天数、呆滞库存占比、渠道库存水位与需求预测准确率,强化以销定产、以终端动销替代冲量考核。物流模块考核物流费率、单车装载率、循环包装复用率、配送破损率和仓储作业效率,兼顾成本、时效与ESG。交付模块聚焦端到端准时交付率、订单履约周期、客户投诉率与跨部门协同达成率,支撑终端体验和经营健康。整体通过数据中台、红黄绿预警与绩效挂钩实现闭环管理,服务降本、提效、稳质、控险与绿色合规目标。

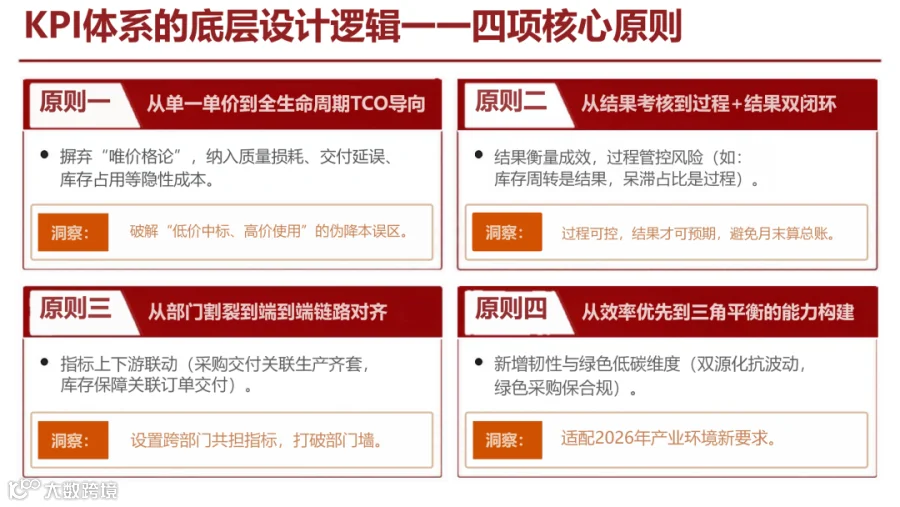

首先是从单一单价到全生命周期TCO导向,摒弃“唯价格论”,全面考量隐性成本,规避“低价中标、高价使用”的误区。其次是从结果考核到“过程+结果”双闭环,既衡量成效也管控风险,通过控制过程确保结果可预期。第三是从部门割裂到端到端链路对齐,推动指标上下游联动,设置跨部门共担指标以打破部门墙。最后是从效率优先到三角平衡的能力构建,在追求效率的基础上,新增韧性与绿色低碳维度,以适配2026年产业发展的新要求。

美的集团采购模块的KPI体系围绕成本、质量、交付、韧性、绿色、效率六个维度展开,旨在从源头把控全链路的质量与成本。

以下是这六个维度的核心考核指标与导向:

  • 01 成本: 考核TCO口径采购综合降本率,目标值≥5%(行业3.7%)。导向是破解“低价中标、高价使用”的伪降本。
  • 02 质量: 考核来料批次合格率,目标值≥99.2%(行业97.5%)。导向是管控来料质量稳定性,减少隐性成本。
  • 03 交付: 考核核心供应商准时交付率,目标值≥98.5%(行业92%)。导向是倒逼供应商提升交付稳定性。
  • 04 韧性: 考核核心物料双源化覆盖率,目标值≥65%(行业48%)。导向是构建供应链韧性,以应对突发状况。
  • 05 绿色: 考核绿色采购占比,目标值≥70%(行业62.3%)。导向是适配双碳合规及下游客户的绿色要求。
  • 06 效率: 考核采购订单处理时效,目标值≤4小时(行业1.2天)。导向是提升采购端响应速度,支撑T+3模式。

采购模块中TCO(全生命周期成本)降本与来料质量管控的具体执行逻辑,核心在于避免“伪降本”并强调质量前置。以下是详细解读:

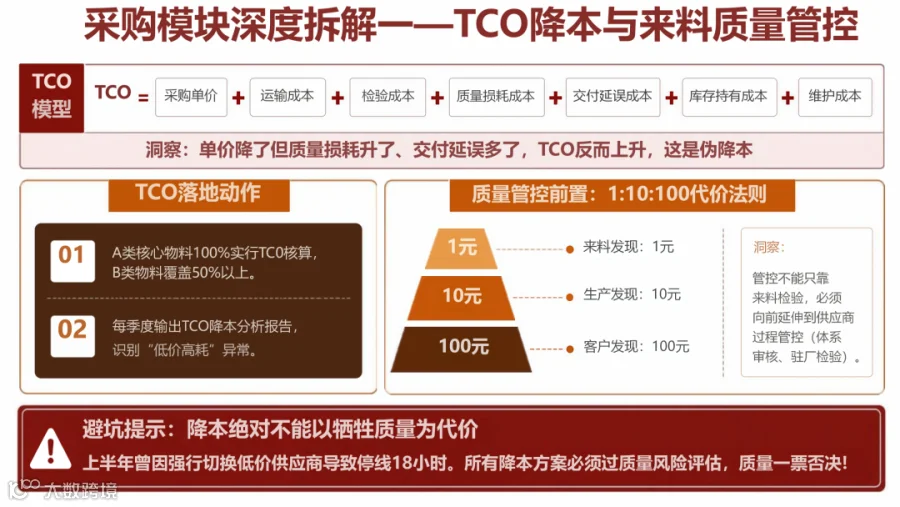

1. TCO模型与“伪降本”洞察

  • TCO构成公式: TCO不仅仅是采购单价,而是由采购单价 + 运输成本 + 检验成本 + 质量损耗成本 + 交付延误成本 + 库存持有成本 + 维护成本共同组成。
  • 核心洞察: 如果单纯降低了单价,但导致质量损耗上升或交付延误增多,最终TCO反而上升,这就是典型的“伪降本”。

2. TCO落地动作

为了落实TCO理念,采取了以下具体行动:

  • 分级核算: A类核心物料100%实行TCO核算,B类物料覆盖率需达到50%以上。
  • 定期分析: 每季度输出TCO降本分析报告,专门识别并剔除那些“低价高耗”的异常降本情况。

3. 质量管控前置:1:10:100代价法则

图片通过金字塔图展示了质量问题发现越晚,代价越大的规律:

  • 1元(塔尖): 在来料环节发现问题,成本仅为1元。
  • 10元(塔身): 若流入生产环节才发现,代价扩大为10元。
  • 100元(塔底): 若直到客户手中才暴露问题,代价将高达100元。
  • 管控策略: 不能仅依赖来料检验,必须将管控向前延伸至供应商的过程管控(如体系审核、驻厂检验)。
以上原文已传星球,想要一次性获取的小伙伴,加入供应链星球即可
