海外工程不可抗力停工没发通知,工期顺延权利作废

海外工程不可抗力停工没发通知,工期顺延权利作废 辰星财税咨询集团
2026-10-15
4
导读:海外工程不可抗力停工没发通知,工期顺延权利作废南京做输变电工程的中资承包商「恒燧电力」,2026年2月在中东



海外工程不可抗力停工没发通知,工期顺延权利作废

南京做输变电工程的中资承包商「恒燧电力」,2026年2月在中东某国中标一段220千伏输变电线路项目,合同套用FIDIC《施工合同条件》(红皮书,1999年版)。2026年4月,项目所在区域突发入境管制与港口停摆,国内发运的塔材、导线和两台主设备卡在关外,现场整整停工十一周。项目经理老周的做法很朴素:先给业主发几封邮件说明情况,请对方「理解」,然后带工人转去抢修一段不影响进度的地基,顺延和费用的事「结算时一起谈」。这一等,等到了2026年9月。

2026年9月的月度会上,业主合同经理把一条时间线拍在桌上:从4月17日现场无法施工起算,到5月14日整整28天,恒燧没有发出一份符合合同要求的不可抗力通知。业主的结论只有一句:工期不顺延,误期赔偿金按原计划起算——按合同约定的每日万分之几计,这笔赔偿金累计早已超过数千万,把项目利润吃得干干净净。

真正的「关门时刻」其实更早。老周后来才发现,他发给业主的第一封邮件是4月20日,收件人只是现场工程师,标题写的是「关于现场停工的情况说明」,全文没有「不可抗力」四个字,也没援引任何条款。在老周眼里这是通知;在合同眼里,这什么都不是。

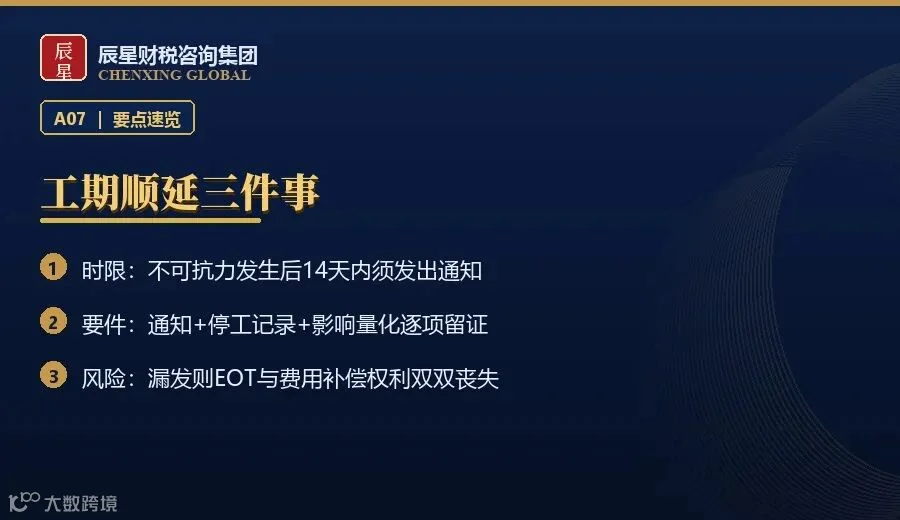

一、先对照:FIDIC不可抗力通知的硬要求

环节

要求

没做到的后果

通知时限

承包商须在知悉或应知不可抗力事件发生后约14天内,向工程师发出书面通知(FIDIC 1999版第19条不可抗力/2017版相关条款的Exceptional Events)

漏发或迟发,工期顺延(EOT)与费用补偿权利可能一并丧失

通知内容

须明示构成不可抗力事件、援引具体条款、说明受影响的工作范围与预计影响

只写「情况说明」「请理解」,不构成有效通知,业主可否认已获通知

影响持续通知

事件持续期间,须按合理间隔持续提供进展信息,事件结束后再报最终影响

只发一次通知、后续静默,业主可主张事件影响未被持续主张

减损义务

承包商须采取合理措施减轻延误与影响(如工序调整、替代方案)

未减损的部分,业主可据此削减顺延天数或费用

工期索赔(EOT)

须另行按合同程序提出工期延长主张并附进度分析

通知与EOT主张脱节,顺延权利难落地,误期赔偿金(LD)照扣

证据留存

停窝工日志、设备闲置清单、人员待命记录、影像及进场受阻凭证须同步归档

影响无法量化,即便程序合规,损失也核定不下来



二、三种最容易踩的情形

·把口头沟通和「情况说明」当通知。项目部天天开会、发邮件报进度,停工原因讲得明明白白,就觉得「对方知道了等于通知了」。但FIDIC下的通知有形式要件:要书面、要明示构成不可抗力、要援引条款、要发给工程师。恒燧那封4月20日的邮件标题是「情况说明」,工程师回函很直接:不构成第19条项下的通知。

·只盯着「事」,不盯着「钟」。多数中资团队第一反应是抢险、调工序、保节点,这没错,但把通知当成结算时的材料。不可抗力的通知时限是效力性前提,跟索赔的28天一个道理:过窗口,权利沉默失效。老周把十一周都用在抓现场,恰好错过了那个只有约14天的小窗口。

·误以为「工期顺延」就等于「费用补偿」。合同里这是两件事:不可抗力不同情形下的费用与工期处理并不对称,某些情形下可能拿到工期顺延却拿不到费用,甚至两者都因程序瑕疵一起落空。

·减损动作做了,却没留痕。恒燧确实把工人转去做地基、临时调配了部分材料,客观上减少了延误,但这些只体现在施工日志的只言片语里。等要主张顺延天数时,业主一句「证据在哪」,只能哑火。

前两种情形是老周最不服气的。他翻出往来邮箱,十几封邮件整整齐齐,但问题不在「有没有发信」,而在「发的是什么信」——合同要的不是知情,是主张;而事发到窗口关闭只有约两周,中资承包商的决策链往往要过项目部、区域公司、国内总部三轮,等措辞磨好,窗口早合上了。



三、完整案例:恒燧电力是怎么救回来的

第一步,老周意识到问题的根子不在「业主不讲理」,而在于自己从没按合同程序发过一次有效通知。我们把4月以来的往来函件、会议纪要、进料受阻记录按时间轴排出来,确认哪些是「通知」、哪些只是「说明」——有效通知为零。

第二步是把权利往活处做。已经关上的窗口没法重开,我们转而排查后续事件:第二批发运的塔材在6月再次因同一管制延迟进场,构成一个新的、仍在时限内的事件。我们按合同要求在知悉后数日内提交了一份措辞完整、明确援引条款、附影响说明和减损措施的正式不可抗力通知,并同步启动工期延长(EOT)主张,把6月的延迟挂上合同轨道。

第三步补减损与证据。我们把零散的施工日志、机械台班记录、人员考勤和进场受阻照片整理成一份「减损措施与影响量化说明」,并把设备闲置、租期延长这些真实支出单独归集,作为费用主张依据。

第四步是谈判。业主依旧坚持4月停工不顺延,我们不硬顶「是不是不可抗力」的定性争论,而是换上算账的姿势:6月事件的顺延与费用按程序主张,4月期间的减损支出以变更或工期奖励抵扣的名义协商消化。最终业主认可了6月事件的工期顺延并对部分减损支出作了补偿,4月那十一周的误期风险则靠后续工序压缩对冲掉一部分。老周后来说,如果4月17日那天就发一封像样的通知,后面这些腾挪完全不必发生。

四、现在就能做的五步

·先把14天写进项目红线。开工交底时就把不可抗力通知时限、索赔时限、EOT程序做成一张「时效红线表」贴在项目部,窗口从知悉或应知当天起算,不是从「总部批下来」那天起算。

·通知模板提前备好,缺的只是填空。把不可抗力通知、EOT主张、减损说明做成标准模板,写清事件、条款依据、受影响范围、预计影响和已采取的减损措施,事发时只改事实、不改结构。

·发给对的人,留好发出的证。通知须发给合同约定的工程师并抄送业主,书面发出并留存回执,单独成文、标题直述「不可抗力通知」,别藏在进度周报的附件里。

·影响持续就持续报。事件没结束不能静默,按合理间隔提交进展说明,结束后再报最终影响评估,同时另行提交工期延长主张和进度影响分析,让通知与EOT真正接上。

·减损照做,痕迹照留。工序调整、替代方案、资源调配上马当天就留书面记录,按月打包归档——减损留得清,才能把已经发生的损失谈回来。

写在最后

海外工程里,不可抗力是少数可以合法「晚点交」的出口,但这个出口有一道特别窄的门——通知的时限窗口。业主不会因为你辛苦而放弃程序,只会因为你没发通知而赢得定义权。把它当成日报一样的例行动作,比事后拿着十几封「情况说明」去争本该属于你的顺延划算太多。

👉 在公众号后台回复「工期顺延」,获取FIDIC不可抗力通知、EOT主张与减损取证的完整说明。

CHENXING GLOBAL

工程出海,权责分明|Notify in Time, Protect Your Right.




免责声明:本文为一般性信息分享,不构成针对任何具体情形的税务、法律或审计意见。各国及地区的政策、申报要求、费用标准与办理时效可能发生调整,实际操作应以当地现行法规、主管部门要求及专业机构核实结果为准。

【声明】内容源于网络
0
0
辰星财税咨询集团
辰星咨询集团成立于2008年,专注于财税咨询、注册代账、项目补贴申报、融资上市、体系认证、企业出海、工程项目全过程咨询七大板块。拥有辰星税务师事务所、新合源会计师事务所、辰星工程项目管理有限公司等公司 全国热线:400-905-7958
内容 876
粉丝 0
辰星财税咨询集团 辰星咨询集团成立于2008年,专注于财税咨询、注册代账、项目补贴申报、融资上市、体系认证、企业出海、工程项目全过程咨询七大板块。拥有辰星税务师事务所、新合源会计师事务所、辰星工程项目管理有限公司等公司 全国热线:400-905-7958
总阅读9.4k
粉丝0
内容876
