63亿投一座智算中心值不值?一座绿色算力中心怎么建、多久回本?我们把账算到小数点后四位

63亿投一座智算中心值不值?一座绿色算力中心怎么建、多久回本?我们把账算到小数点后四位 数智链生态
2026-09-06
2
导读:绿色算力中心远不止"数据中心加光伏",它要同时过政策、技术、财务三道关。本文基于《2026年绿色数据中心行业洞察报告》,拆解PUE、绿电、液冷、余热、碳追踪五大技术维度,复算乌兰察布样本与四档规模的I

点击 新型基础设施 并设为星标⭐️ 及时获取最新资讯

编者按:绿色算力中心远不止"数据中心加光伏",它要同时过政策、技术、财务三道关。本文基于《2026年绿色数据中心行业洞察报告》,拆解PUE、绿电、液冷、余热、碳追踪五大技术维度,复算乌兰察布样本与四档规模的IRR、回收期,供决策者按图索骥。如需下载该方案白皮书,请在公众号后台回复"方案"或点击文末左下"阅读原文"。



编辑|艾乐
出品 | 信创纵横
作者|陈默
转载|请注明出处

《2026年信创系列研究报告》案例征集中,点击图片了解详情


01

项目背景与政策环境


算力正在成为中国能源消耗增速最快的领域之一,政策约束随之全面收紧。据《2026年绿色数据中心行业洞察报告》分析,数据中心政策的本质是"双碳战略配套政策":碳达峰碳中和目标分解到重点能耗行业,形成强制性、可量化的管控体系,数据中心因用电强度高、增速快,被推到了关键战场位置。


硬约束集中在三组数字。国家发展改革委等四部门《数据中心绿色低碳发展专项行动计划》(发改环资〔2024〕970号)明确:新建大型数据中心PUE(电能利用效率,总能耗与IT设备能耗之比)不超过1.25,国家枢纽节点项目不得高于1.2,存量改造后须降至1.5以内;2025年国家枢纽节点新建数据中心绿电占比超过80%;上架率低于50%的城市原则上不再新建。报告同时提示,服务器能效须达到GB43630-2023节能水平以上,节能审查与能效监察贯穿项目全周期。


空间维度上,"东数西算"八大枢纽节点重塑布局:新建大型数据中心原则上进入枢纽节点集群,非实时算力向西迁移。2025年6月国家发展改革委、国家能源局《关于有序推动绿电直连发展有关事项的通知》允许风光项目专线直供特定用户,给"源网荷储一体化"落了合法身份。补贴也是真金白银:据报告汇编,张北对液冷机柜最高奖励5万元/柜,贵州对上架率达标项目按2000元/架·年补贴,韶关对PUE不超过1.25的项目优先支持发行REITs。


02

总体架构与设计原则

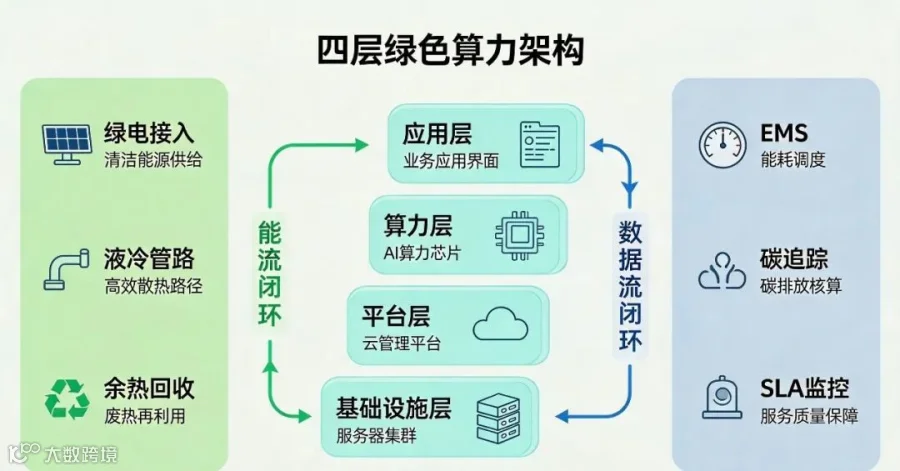

总体架构分四层:基础设施层(供配电、制冷、余热回收装置)、平台层(能源管理系统EMS、算力调度、碳管理平台)、算力层(GPU AI集群、通用计算、分布式存储)、应用层(智算服务与行业模型)。


设计原则有四条。能效优先,PUE目标在立项阶段锁定,全生命周期不得回退;绿电协同,电源方案与风光资源统筹设计,预留储能与直供接口;弹性扩展,机电系统模块化预装,按需扩容;高可靠运维,以SLA(服务等级协议)不低于99.9%为基线设计冗余。



03

绿色技术体系:五个维度缺一不可


报告将绿色算力中心的技术要点归纳为五个维度,任何一块短板都会拉高全盘成本。


PUE管控。西部枢纽节点项目建议按1.2设计、1.15预留。据报告披露,世纪互联乌兰察布园区实测PUE已降至1.15,较行业平均水平优化23%。间接蒸发冷却可把PUE再降0.15到0.2,单相浸没式液冷削减约40%制冷能耗。


绿电占比。80%的绿电门槛倒逼电源结构重构,可组合三种路径:绿电绿证交易、绿电直连专线、配套风光储一体化。乌兰察布的样本是:4698MW风光装机(风电3000MW、光伏1698MW)直连系统年供绿电65.2亿度,"错峰训练"算法把训练任务自动迁移至风光高峰时段,消纳率做到95%。绿电价格优势同样可观:直供电价约0.25元/度,较电网工业电价0.42元/度低四成。


液冷技术。风冷散热的物理极限在单柜20kW上下,AI训练集群早已越线。冷板式液冷(冷却液流经贴在芯片上的冷板)改造成本低、与现有架构兼容,是主流过渡方案;单相浸没式(整机浸泡于绝缘冷却液)散热效率更高,难点在于氟化液密封可靠性,报告给出的工程标准是年泄漏率低于1%。下一代GPU将把单柜功率推向100kW以上,液冷不是选答题。


余热回收。政策鼓励北方数据中心自建热量回收系统。报告按温度分级给出方案:45至60摄氏度的中温余热驱动溴化锂吸收式制冷,30至45摄氏度的低温余热接入市政热网供暖,农业温室恒温是第三类出口。张家口怀来集群的实践显示,余热供应周边社区采暖后,能源综合利用率可达85%。


碳追踪。碳管理平台正从ESG披露工具变为资产:绿证交易、REITs发行、跨境数据业务都需要可审计的碳数据。报告建议平台嵌入ISO 14064碳核算标准,实时监测范围二、范围三排放,采集精度控制在正负2%以内;乌兰察布更进一步,把每1MWh绿电转化为区块链上可追溯的"电粒"资产。



04

算力部署与IT架构


算力层遵循"训练在西、推理就近"的分工。训练集群以GPU服务器为主,据报告给出的技术栈,NVLink全互联拓扑提供900GB/s机内带宽,配合无损网络支撑千卡级并行;存储采用存算分离架构,分布式存储用纠删码(EC 8+3)替代三副本,成本可降约40%。


网络是西算项目的隐形门槛。报告对两类网络做了区分:国家级骨干直联点是跨运营商流量的"立交桥",运营商网络是"高速主干道"。西宁直联点开通后,省内跨网时延从35毫秒降至2毫秒,互联带宽达1200Gbps;内蒙古算力服务浙江电信用户,时延从绕转35毫秒压到14.33毫秒。选址靠近直联点、与运营商共建传输通道,直接决定推理业务的商业半径。


05

建设实施路径


报告提炼的"三化"路径回答"怎么建得快"。


建筑标准化:模块兼容3kW至50kW全功率密度,电力、制冷、计算空间可按需互换,乌兰察布项目用这种"乐高式"架构9个月完成500MW容量部署,速度提升3倍,空间利用率提升40%。机电模块化:预制化"智粒"单元集电、冷、算、网于一体,现场拼装即可使用,3个月可完成百兆瓦级部署;乌兰察布三期用200个智粒单元组成1GW集群,建设周期缩短60%。电力总线化:外部220kV并网,园区内交直流混合组网,±375V直流母线较传统交流方案效率提升8%,苏州集群借此实现99.995%供电可靠性,能源损耗降低15%。


落到实施节奏上,可分四步:选址与指标锁定(绿电与能耗指标,12至18个月)、一期土建与机电预装(模块化交付压缩工期)、设备上架与集群调优、爬坡运营与扩容评估(按上架率滚动决定二期)。




06

投资估算与收益分析


先看报告给出的高密AI集群基准:1000台8卡B200服务器、总算力8400 PFLOPS、峰值负载约80MW(PUE 1.15)、绿电比例38.7%。总投资约63亿元,其中算力硬件37亿元(370万元/台)、网络设备5.6亿元、液冷系统3.5亿元、绿电设施11.2亿元、土建配套5亿元、智能化平台1.8亿元。年运营成本10.78亿元,含电力3.36亿元、硬件折旧5.29亿元(7年折旧)。在IRR等于6%的融资要求下,算力供应的盈亏平衡点为0.0172元/PFLOPS·月;报告对比显示,主流云厂商报价较自建成本溢价10.5%到103.5%不等,当企业算力需求超过500 PFLOPS·月时,西部自建比租云低18%到35%。


通用口径再给一组测算(通用测算基准,实际项目需根据具体条件调整):以1000个标准机柜、IT负载5MW、PUE 1.2、西部电价0.35元/度为假设,单柜综合投资约70万元、总投资约7亿元,成熟期(75%上架)年电费约1380万元;PUE每降低0.1,年节电约328万度、省电费约115万元。财务模型显示规模效应显著:500柜IRR约3.1%、回收期9.1年,规模不经济;1000柜IRR约6.4%、回收期7.6年;2000柜升至9.1%;5000柜达12.0%、回收期5.9年。敏感性方面,电价上下浮动20%使基准场景IRR在5.9%到6.9%之间波动;成熟上架率65%到85%对应IRR 4.1%到8.2%,是最敏感变量;PUE从1.3压到1.1仅贡献0.4个百分点的IRR改善,说明西部低电价环境下,把机柜租出去比把PUE卷到极致更值钱。






07

运营与运维体系


运营期的核心是把电费和故障率同时摁住。能源管理系统EMS叠加AI优化内核,用强化学习算法动态调优PUE,数字孪生体预测设备故障的准确率可达92%以上;供电侧采用高压直流HVDC加固态变压器SST(用功率半导体替代工频变压器),转换效率不低于98%,配合分布式锂电储能削峰填谷,成本可降25%。


高可用体系以SLA不低于99.9%为基线:GPU集群配置CheckPointing机制,故障恢复小于3分钟;跨可用区多活架构,RTO(恢复时间目标)小于10分钟;认证对标Uptime Tier IV。乌兰察布的"智航平台"已实现L3级自治运维,故障10秒内定位,运维效率提升40%,人力成本降低35%;园区电力调度平台既管内部能耗,也作为虚拟电厂参与电力现货交易,2025年上半年仅电力交易就带来8600万元额外收益。


08

风险与应对


报告的风险框架覆盖四个层面。


需求与技术错配:AI全生命周期成本分布不均,预训练吃掉68%的算力,推理期电力成本占比反而下降,机房按训练峰值配置必然闲置,对策是弹性算力池与冷热算力分层。


时间窗口:AI算力需求年增速超200%,客户订单排队6到8个月,自建周期24至36个月;西部新能源指标2025年缩减30%,2026年转入全面竞价,报告据此建议把"收购改造"纳入选项,改造成本约300万元/柜、12到18个月投运,快于新建。


结构风险:通过SPV(特殊目的公司)实现权益与风险隔离,母公司保留重大决策权,外部董事占比不低于50%,绿电直供按成本加成5%定价防关联交易失当,智算子公司预留不低于30%的机柜功率冗余适配100kW级芯片。


技术迭代:GPU生命周期约3年,报告建议预留20%预算用于迭代升级,硬件层执行"三预留"原则(接口、功率、液冷管道),初始投资增加不超过15%,换取5年免重构。



09

典型案例参考


乌兰察布是绕不开的样本。据报告披露,世纪互联与山高新能源在该地的园区项目总投资约210亿元,采用源网荷储一体化模式:4698MW风光装机直流微网直供,绿电消纳率95%,PUE实测1.15,被国家发展改革委列为绿色低碳数据中心典范;模块化交付使建设周期缩短60%,投资回报期压缩至5年以内。世纪互联据此在2025年6月提出Hyperscale 2.0:从单一规模扩张转向能效、算力弹性与全生命周期智能管理并重。


张家口怀来集群提供了另一种解法:30%算力资源可调节,参与京津唐电力辅助服务市场,余热供应社区采暖,能源综合利用率85%。两个案例说的其实是同一件事:绿色算力中心拼的是电力系统与算力系统的耦合能力,单点技术再亮也撑不起全盘账本。


如需下载该方案白皮书,请在公众号后台回复"方案"或点击文末左下"阅读原文"。

做算力基建项目的,这份格局变化值得转发收藏。关注后回复"手册"免费领《2026年度信创参考手册》。


互动话题


1. 你对文章中的观点或内容有何见解?欢迎在评论区聊聊。

2. 公众号对话框回复「进群」加入信创纵横读者交流群。

3. 公众号对话框回复「信创报告」加入信创纵横知识星球,下载更多信创研报。

4. 投稿/合作/爆料,欢迎私信联系。


每日信创快讯,关注「信创咨询」→
深度政策解读/资本分析关注「信创纵横」→


陈默简介:
“新型基础设施”公众号(粉丝数6万+)主理人,毕业于中国传媒大学,资深媒体人;长期关注算力、智算中心、新型数据中心、智能交通、车联网、新能源汽车、低空经济以及智慧城市等领域最新发展与产业洞察;欢迎交流合作!
