S&OP(Sales and Operations Planning,销售与运营计划)是连接销售需求与供应能力的核心桥梁。高效的 S&OP 能实现供需平衡,减少库存积压与缺货风险,提升交付率并降低供应链总成本;反之,若执行不力,企业将陷入预测失真、计划混乱、库存高企或缺货严重的恶性循环。
当前,许多企业的计划管理仍停留在“销售凭经验报数、生产按订单排产、采购见缺料催货”的粗放阶段,部门间信息孤岛导致协同失效。部分企业虽引入 S&OP,但往往流于形式,会议沦为汇报或扯皮场所。S&OP 的本质在于建立标准化的月度流程,通过跨部门协同与数据驱动决策,真正实现供需动态平衡。
S&OP 的核心定义与价值
S&OP 是一个月度循环的业务管理流程,旨在通过跨部门协作,将销售需求计划与供应能力计划进行匹配,制定统一的运营计划。
S&OP 的四大核心价值:
- 实现供需平衡:系统匹配销售预测与产能、物料、库存,提前识别缺口并制定对策,避免极端库存或缺货状况。
- 提升决策质量:基于标准化流程与准确数据,替代经验主义,提高管理层决策的科学性与准确性。
- 促进跨部门协同:打破销售、计划、生产、采购、财务等部门壁垒,明确职责,实现信息共享与计划同步。
- 降低供应链总成本:通过优化库存、提升产能利用率、减少紧急采购及加班,实现整体成本最优,增强企业竞争力。
S&OP 主要适用于以下场景:
- 产品种类多、需求波动大、预测难度高的企业;
- 供应链环节复杂、提前期长、供需匹配困难的企业;
- 产销矛盾突出、库存高企或缺货严重的企业;
- 计划管理混乱、部门各自为政、协同效率低下的企业;
- 希望从“被动救火”转向“主动计划”的成长型企业。
S&OP 的实施是一项系统工程,需要高层重视、跨部门紧密协同、坚实的数据支撑以及长期的坚持,方能发挥其真正价值。
S&OP 的五步实施流程
S&OP 是由五个步骤构成的月度闭环流程,每一步均有明确的时间节点、输入输出及责任主体。
第一步:数据收集
在每月第 1-2 个工作日完成。需收集销售数据(历史销售、订单、客户需求)、库存数据(原材料、在制品、成品、在途)、产能数据(设备、人员、利用率、瓶颈)、采购数据(供应商提前期、物料库存、在途、订单)及财务数据(成本、预算、毛利),确保数据的准确性、及时性与完整性。
第二步:需求计划
在每月第 3-5 个工作日完成。销售部门基于历史数据、市场趋势及促销计划制定初步预测;计划部门进行统计分析修正,结合季节性与异常因素优化精度;组织跨部门评审会议,识别风险,形成统一的需求计划,并初步对比现有库存与产能,识别潜在供需缺口。
第三步:供应计划
在每月第 6-8 个工作日完成。生产部门评估产能可行性,制定调整方案(如加班、外包);采购部门评估物料可得性,制定采购与催货方案;计划部门综合两者情况,制定包含生产、采购、库存及交付在内的总体供应计划,并针对供需约束制定应对策略。
第四步:预会议
在每月第 9-10 个工作日完成。由计划部门组织,各职能部门参加。重点汇报供需匹配情况,暴露缺口与约束,讨论争议事项(如产销矛盾)。针对问题制定备选方案并评估成本影响,为高管会议准备决策建议。此环节需充分沟通,求同存异。
第五步:高管会议
在每月第 12 个工作日前完成。由总经理或运营副总主持,各部门负责人参加。计划部汇报整体情况及备选方案;高管层对争议事项做出最终决策,分配产能、物料、资金等资源;确认当月销售、生产、库存及交付目标,形成统一的运营计划。
S&OP 五步流程的核心逻辑为:数据是基础,需求是源头,供应是匹配,会议是决策,五步联动实现供需平衡。
S&OP 是月度循环闭环流程,数据是基础,需求是源头,供应是匹配,会议是决策,五步联动实现供需平衡。
S&OP 的跨部门协同机制
跨部门协同是 S&OP 的灵魂。若无有效协同,S&OP 将沦为计划部门的独角戏。其协同机制主要包含职责分工、会议机制与冲突解决三个维度。

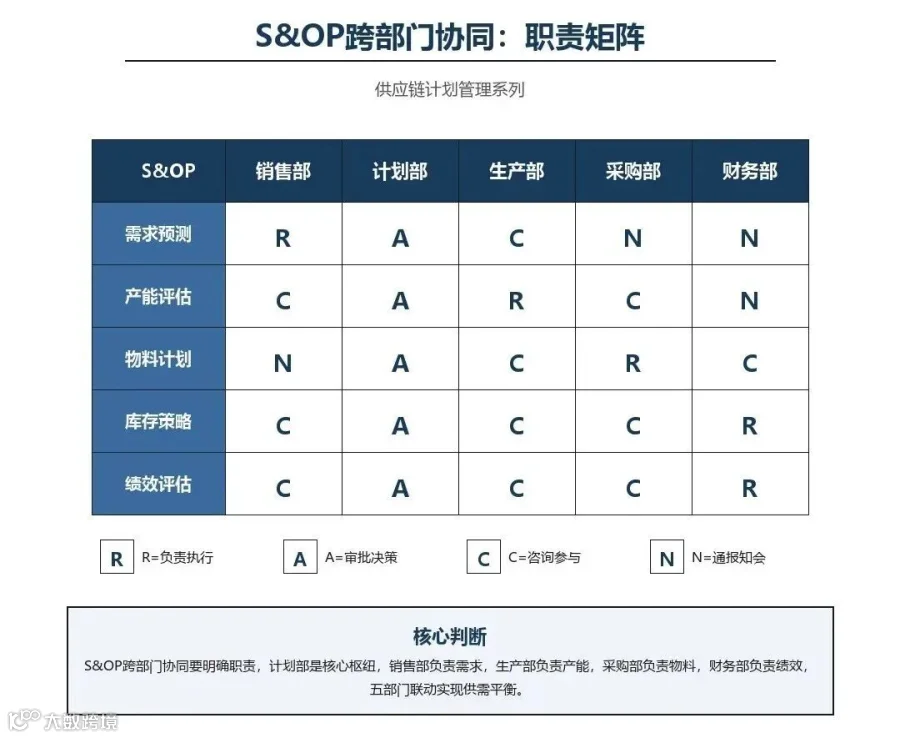

第一,职责分工(RACI 矩阵)
S&OP 涉及五大核心部门,职责明确如下:
- 计划部:核心枢纽,统筹流程,协调各方,制定方案。
- 销售部:需求源头,提供准确的销售预测与市场信息。
- 生产部:供应核心,评估产能可行性,执行生产计划。
- 采购部:物料保障,评估物料可得性,执行采购计划。
- 财务部:绩效监督,评估成本预算,监控绩效达成。
S&OP 跨部门协同要明确职责,计划部是核心枢纽,销售部负责需求,生产部负责产能,采购部负责物料,财务部负责绩效,五部门联动实现供需平衡。
第二,会议机制
S&OP 设立三层递进式会议体系:
- 需求评审会:每月第 3-5 个工作日,销售、计划、市场参与,确定统一需求计划。
- 供应平衡会:每月第 6-8 个工作日,计划、生产、采购参与,评估资源,制定供应计划。
- S&OP 高管会:每月第 12 个工作日前,总经理及各部门负责人参与,进行最终决策审批。
会议需具备明确议程与决策输出,避免流于形式的汇报或无休止的争论。
第三,冲突解决机制
针对常见的产销矛盾(销售追求满足客户 vs 生产追求稳定低成本),遵循以下原则:
- 数据说话:基于事实与数据分析,摒弃主观感觉。
- 总成本最优:从供应链全局视角评估方案,而非单一部门利益。
- 高管决策:对于无法达成共识的重大争议,提交高管会议裁决,避免无限期僵持。
核心在于建立“对事不对人”的文化,促使各部门从企业整体利益出发寻求最优解。
S&OP 落地的常见问题与对策
在 S&OP 落地过程中,企业常面临以下四大挑战及应对策略:
问题一:销售预测不准,源头失真
对策:建立科学预测体系,结合统计模型与业务判断;将预测准确率纳入销售 KPI;建立月度复盘机制,分析偏差原因;引入数字化工具辅助预测;同时建立安全库存与柔性供应能力,以应对预测的不确定性。
问题二:跨部门协同难,会议变扯皮
对策:高层挂帅,将其升格为公司级流程;利用 RACI 矩阵固化职责,减少推诿;建立包含参与度、计划达成率等指标的考核机制;培育协同文化,坚持数据导向;发挥计划部的枢纽协调作用。
问题三:流于形式,决策无效
对策:明确会议决策事项,确保每次会议有实质输出;高管深度参与,基于数据真决策;建立决策执行跟踪机制,明确责任人与时限;确保运营计划严格依据 S&OP 决策执行,杜绝“会上定、会下改”;定期通过库存周转、交付率等指标评估 S&OP 实效。
问题四:人员阻力,配合度低
对策:加强培训沟通,阐明 S&OP 对减负增效的价值;让一线参与方案设计,确保流程可执行;建立正向激励机制,奖励优秀协同案例;避免将 S&OP 异化为追责工具,侧重解决问题;高层以身作则,营造协同氛围。
S&OP 的成功落地非一日之功,需克服预测、协同、形式化及人员阻力等多重障碍。唯有坚持高层推动、数据支撑与长期优化,企业方能真正实现从“被动救火”到“主动计划”的转变,达成供需平衡、降本增效的战略目标。
作者简介:专注工业工程与供应链精益改善,服务过多家制造企业的 S&OP 体系搭建、需求计划优化、供应链协同改善项目。
