取费程序该如何进行设置?

公路概预算编制中,取费程序设置是造价工作的核心难点。由于不同地域、工况对应的施工增加费规则差异较大,正确设置至关重要。同望造价软件内置完整的2018部颁及各省费率库,本文将详解软件内取费程序的正确设置方法。

一、基础设置:工程所在地选择

务必正确选择工程所在省份,这将直接决定后续费率标准的匹配。软件会根据所选地点,自动列出当地最新的补充规定及部颁2018概预算费率标准。

二、特殊地区施工增加费设置

1. 冬季施工增加费

指为保证冬季施工质量与安全生产,采取防寒保温设施、应对工效及机械效率降低等所增加的费用。具体气温区划分参照《2018公路工程概预算编制办法》附录D。

计算基数:各类工程的定额人工费 + 定额施工机械使用费之和。

采用全年平均摊销法,不论实际是否在冬季施工,均按规定标准计取。

2. 雨季施工增加费

指雨季期间为保证工程质量与安全,采取防雨、排水、防潮等措施,以及应对工效和机械作业率降低所增加的费用。雨量区和雨季期划分参照《2018公路工程概预算编制办法》附录E。

计算基数:各类工程的定额人工费 + 定额施工机械使用费之和。

在同望软件中,鼠标悬停即可弹出地域划分提示,可根据工程具体位置选择。以山西省为例:

3. 高原、风沙及沿海地区施工增加费

① 高原施工增加费:适用于海拔2000米以上地区,因气候、气压影响导致人工机械效率降低而增加的费用。

② 风沙地区施工增加费:适用于沙漠地区,包含防风防沙措施、清理修复及效率降低费用。区域划分参照《2018公路工程概预算编制办法》附录F。

③ 沿海地区施工增加费:适用于沿海地区,因海风、海浪、潮汐影响导致效率降低而增加的费用。具体适用范围由省级交通运输主管部门制定。

计算基数:以上三项费用均以各类工程的定额人工费与定额施工机械使用费之和为基数。

三、其他专项费用设置

1. 夜间施工增加费

指必须夜间连续施工发生的夜班补助、降效、照明设备及用电等费用。

计算基数:夜间施工工程项目的定额人工费 + 定额施工机械使用费之和。

不计取范围:设备安装工程、金属标志牌、防撞钢护栏、防眩板、隔离栅、防护网等。

2. 行车干扰施工增加费

指边施工边维持通车,受行车干扰导致人工、机械效率降低而增加的费用。

计算基数:受行车影响部分工程项目的定额人工费 + 定额施工机械使用费之和。

特殊规定:

① 新建工程、中断交通封闭施工或修建保通便道的改扩建工程,不计取此费。

② 数值依据为施工期间平均每昼夜双向行车次数(含机动车和非机动车)。

3. 工地转移费

指施工企业迁至新工地的搬迁费用,包括人员迁移、公物工具及设备运杂费等。

计算基数:各类工程的定额人工费 + 定额施工机械使用费之和。

距离计算规定:

① 高速公路、一级公路及独立大桥、隧道:按省会城市至工地里程计算。

② 二级及以下项目:按地级市至工地里程计算。

③ 转移距离不足50km的,按50km计算。

4. 施工辅助增加费

包括生产工具用具使用费、检验试验费、工程定位复测、点交及场地清理费等。

计算基数:各类工程的定额直接费。

5. 辅助生产费

指施工单位自行开采加工砂石等材料,及自办装卸运输的间接费。

计算规则:按定额人工费的3%计取。该费用并入材料预算单价构成材料费,不直接出现在概预算表中。

注:高原地区辅助生产可按高原施工增加费费率计算,但不作为辅助生产间接费的计算基数。

四、企业管理费及相关费用

企业管理费由以下五项组成:

1. 基本费用:组织施工生产和经营管理所需费用。基数为各类工程的定额直接费。

2. 主副食运费补贴:野外施工购买生活必需品增加的费用。需计算综合里程:

综合里程 = 粮食运距×0.06 + 燃料运距×0.09 + 蔬菜运距×0.15 + 水运距×0.70

综合里程在3km以内的按3km计取;介于表列里程之间时可内插。以山西省为例:

3. 财务费用:筹集资金发生的利息、手续费等。基数为各类工程的定额直接费。

4. 职工探亲路费:职工探亲往返交通及住宿费。基数为各类工程的定额直接费。

5. 职工取暖补贴:冬季取暖费及临时设施费。基数为各类工程的定额直接费。

五、利润、税金及规费

利润:按(定额直接费 + 措施费 + 企业管理费)之和的 7.42% 计算。

税金:增值税销项税额,按 9% 计取(依据交通运输部公告2019年第26号)。

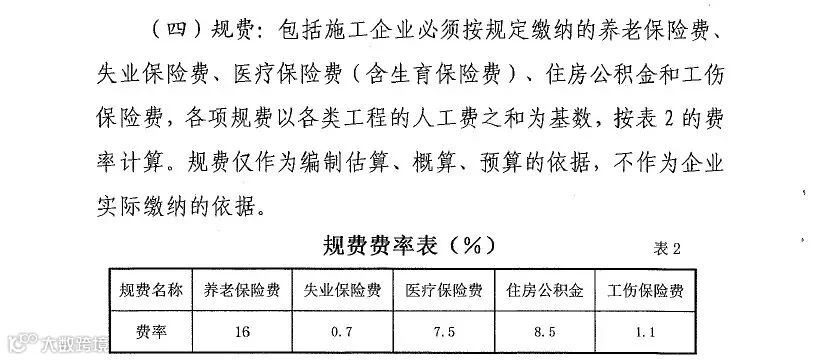

规费:以各类工程的人工费之和为基数,按国家或工程所在地法律法规标准计算。选择省份补充规定后,软件会自动匹配当地规费要求。以山西省为例:

六、跨地区项目的费率加权计算

当项目横跨多个省市或地区时,可对冬季、雨季、高原、风沙及行车干扰费率进行加权计算。

操作步骤:

1. 在取费程序窗口,右键或点击工具栏【费率加权】。

2. 输入各分区对应的里程。

3. 注意:加权里程总和不得超过项目公路总公里数。

以上即为同望造价软件取费程序设置的核心要点。掌握这些规则,有助于提高公路概预算编制的准确性与效率。
