导地线拆除作业方案简述:
老线路停电前,
老线路下方的跨越物搭设跨越架;
在拆线段两端耐张塔设置临时拉线
(直线塔设置过轮临锚),
中间其余直线塔更换滑车,
拆除间隔棒、耐张塔跳线等附件设施,
然后单根导线松线送落,
松一根开断一根,
分段开断拆除回收。
详细施工步骤如下:
开工前需现场勘察,
特别是排查沿线每一档线路的跨越物
(公路、铁路、电力线、房屋等),
编制合理的拆除方案。
拆除的线路必须先停电。
应按流程办理工作票,
严禁口头或“约时”停电。
接到停电命令后,
登塔前还要验电器逐相验电。
确认无电后,
在作业段两端挂设专用接地线
注意先挂接地端、再挂导线端,
防止万一误送电或邻近带电线路感应电伤人。
不仅导地线架设时需要搭设跨越架,
导地线拆除时也要搭设跨越架,
这个也是导地线拆除作业的一个主要工作内容。
重要跨越(高速公路、铁路、110kV及以上电力线)
的跨越架还要派专人24小时监护。

这一步非常重要,
选择拆除的线路段,
如果两端是耐张塔则设置临时拉线,
如果是直线塔则设置反向过轮临锚,

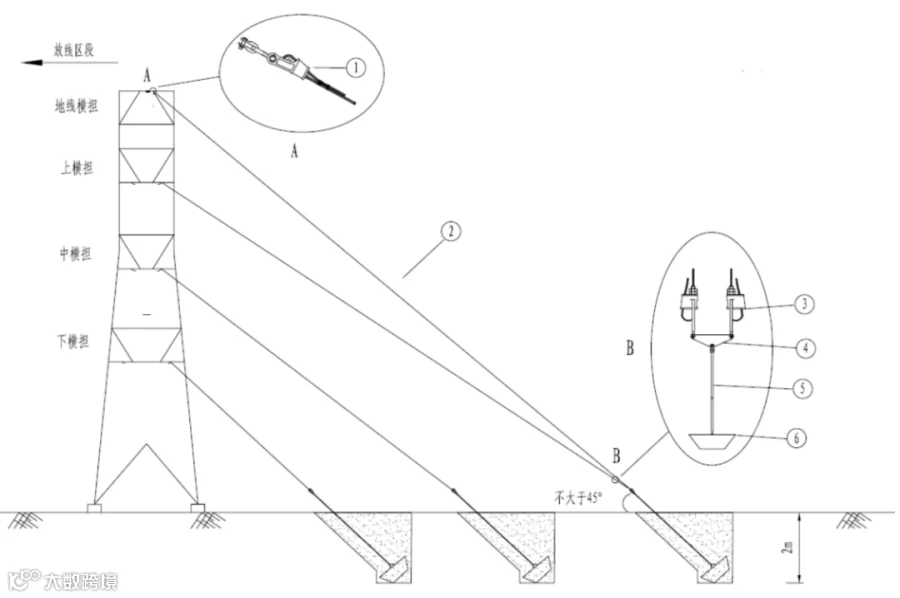

确保铁塔在一侧落完线后保持受力平衡。
▲耐张塔临时拉线

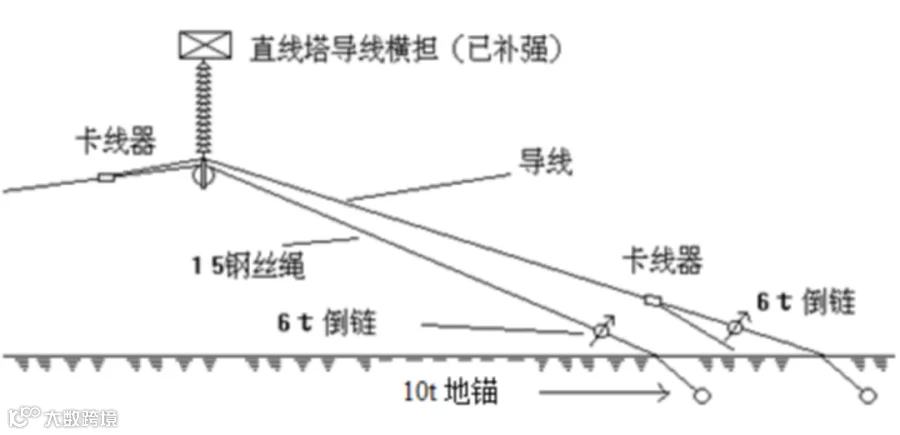

▲直线塔过轮临锚

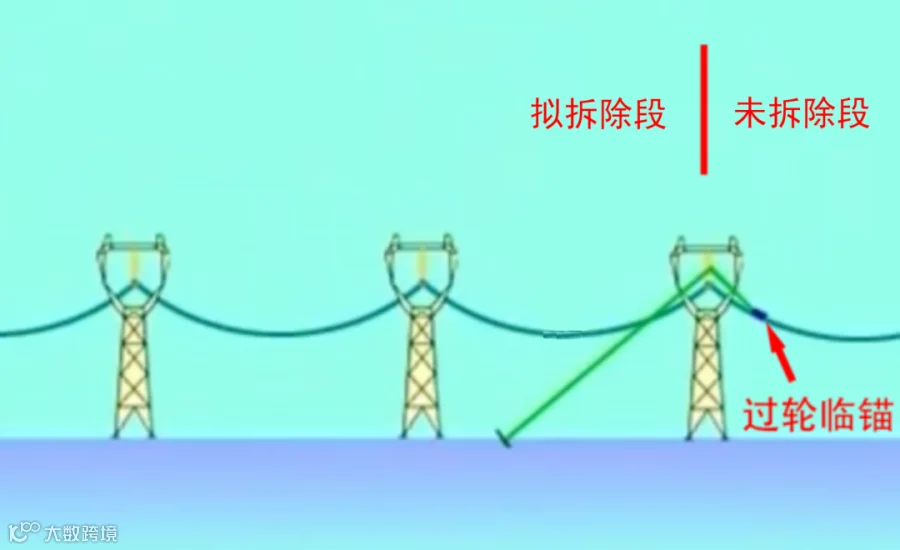

▲直线塔过轮临锚示意图
为避免导线上的附件对拆线造成干扰,
拆线前应拆除该拆线段内所有导线间隔棒、
导地线防振锤、铝包带、护线条、耐张塔引流线
等附件安装设施。
拆线时需要导线在悬垂挂点处自由滑动,
因此需将该段每基直线塔的悬垂线夹更换为滑车,
滑车与金具串联板直接连接,
将导线用四线提线器提升后移入滑车中。

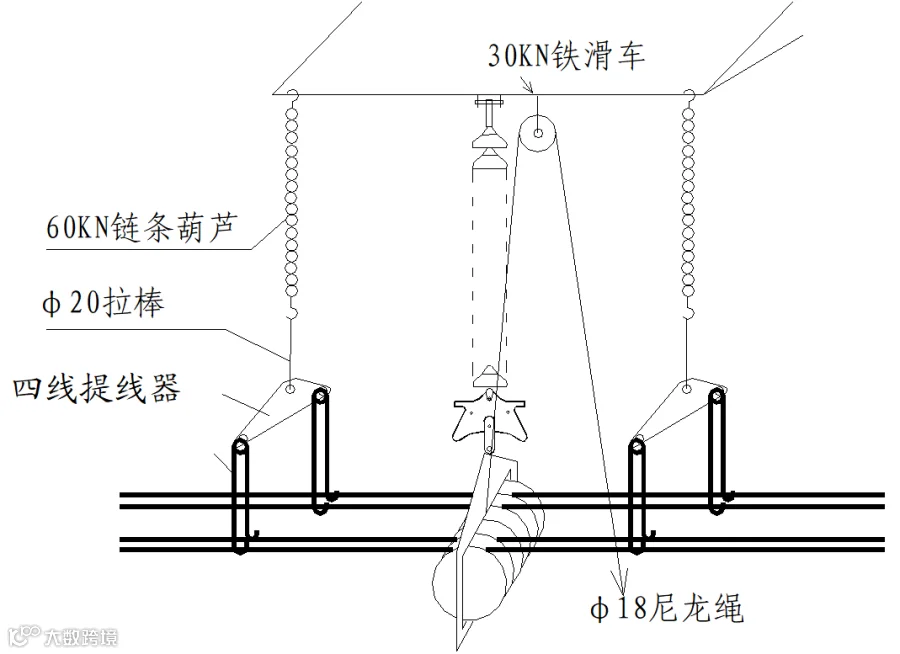

▲更换滑车
在重要跨越处(如:高速铁路、普铁、高速公路、电力线路)
安装滑车时需对导线进行大包措施,
防止因导线落线造成人员事故及对其他设施造成损坏。
开始松线时要把耐张塔处的耐张串解开,
但是切记不能忽然断开
(任何时候,任何工序都不能带张力断开导地线),
一定是利用卡线器和绞磨,
将卡线器卡在导线上,
然后动绞磨慢慢收紧磨绳,
待绝缘子金具串松弛后,
再拆除耐张线夹连接螺栓。
然后再将导线缓慢松出。
整个过程要单根进行——松一根、开断一根,
严禁多根同时松线或两侧同时松线。
▲耐张塔处松线
▲直线塔处松线
随着导线不断放松,
导线会松落至地面。
如下图所示:
当此时依旧不能直接剪断,
需在邻近塔身附近,
利用铁塔将两边导线用导线卡线器进行临锚(采用双锚措施),
利用绞磨直至导线无张力后,
在地面进行分段断开。

▲旧导线开断示意图
对于较长的拆线段,
如一次性松不到地面,
可以在拆线段中间位置取1—2处临时地面锚固点,
先将导、地线临时锚固在地面,
绞磨受力后将导、地线开断,
再利用绞磨继续松导、地线,
直至拆线段内全部导、地线落地。
分段剪线后,
只是把垂落至地面的线剪断了,
导线大部分依旧还是挂在直线塔滑车上。
此时只需要人员站在一侧,
再另一侧将导线从滑车上拉下来,
拉下来之后就可以回收了。
不过在拉动导线的时候,
另一侧也要用卡线器和绳套牵引,
防止导线从滑车上自由落地落下,
要随导线一起落地,
如果导线重量过大则需要用到绞磨。
导地线拆除后,
还需要将金具串落地回收,
此时比较简单,
利用绞磨、钢丝绳和转向滑车吊落回收即可。
本文内容总结自
《输电线路导地线拆除施工方案》。
更多施工方案详见:
最新最全输电线路施工方案!从此实现施工方案自由!
