机械设备搬迁出口马来西亚,全流程一次讲清

机械设备搬迁出口马来西亚,全流程一次讲清 进口万事屋
2026-10-12
11
导读:这篇文章把中国工厂拆机打包 → 出口报关 → 海运 → 马来西亚清关 → 工厂卸货的完整流程拆开讲清楚。
这两年,越来越多制造企业把产线搬到马来西亚:新能源、半导体、工程机械……但机械设备出口不像普通货物,设备重、价值高、单证多、两头都要清关,任何一个环节卡住,整个搬迁计划都得往后拖。

这篇文章把中国工厂拆机打包 → 出口报关 → 海运 → 马来西亚清关 → 工厂卸货的完整流程拆开讲清楚,建议先收藏再看。

一、发运前:把资质和清单先理清楚

1马来西亚收货方资质确认

进口环节的第一道门槛在马来这边。需要确认收货工厂是否具备:

· 营业执照、税务登记证

· LMW 资质(特许制造仓库许可)及设备备案清单

· 海关进出口权资质

如果是首次进出口的企业,海关会审核注册资质信息,营业执照上的公司名称、地址、税务登记信息等,必须与申报单证完全一致。建议发货前就把资质文件预审核一遍,别等货到港了才发现问题。


2中国出口企业资质确认

出口方需提前确认进出口权是否具备,发起电子委托、开通无纸化第三方授权,同时明确三件事:是否做出口退税、是否办理原产地证、企业资质备案是否完成。

3出口设备清单确认

设备清单是整个项目的"底层文件",两边报关都靠它。需要准备:

  • 设备新旧状态、中英文品名、规格型号、HS 商品编码
  • 设备说明书(英文版)
  • 设备铭牌实物拍摄照片(需体现实际生产年份,如有变动提前沟通)
  • 设备整体图片等

拿到清单后,应提前核查设备在两边的海关监管要求、税率,涉及特种设备、电器的,还要确认是否需要额外的进口检测认证。


什么是 LMW?特许制造仓库(Licensed Manufacturing Warehouse)是马来西亚皇家海关许可的保税场所,主要服务出口导向型产业——产出全部或至少 80% 用于出口的制造商,可申请关税与税款豁免,出口成品免税、本地销售才补税,对优化现金流非常友好。但注意:起重设备、搬运叉车、办公设备家具、空调设备等不在豁免范围内。

二、启运:拆机、打包、订舱、报关

4工厂拆机 / 打包 / 装柜

拆机、清洁、捆扎打包、吊装、装柜,一般安排在船期截关前一到两周。根据设备尺寸重量和装柜要求,可以选择:

· 包装方式:木箱 / 铁架 / 木底座 / 裸装缠膜

· 运输载体:普通柜 / 框架特种柜 / 散杂船 / 滚装船

拆机打包可以提前安排;装柜则等船公司 SO(订舱确认单)下来后,按出柜计划提柜到工厂装箱。


5出口订舱、报关与原产地证

事项
时效参考
订舱计划(普通柜)
提前 1–2 周
订舱计划(特种柜)
提前 2 周以上
原产地证办理
约 2 个工作日
出口申报(单证齐全)
正常 1 个工作日

核心单证包括:订舱单(Booking)、VGM 表格、装箱单(Packing List)、商业发票(Commercial Invoice)、合同、申报要素、原产地证等。贸易条款(CIF / FOB / DDU 等)按买卖双方约定如实申报。

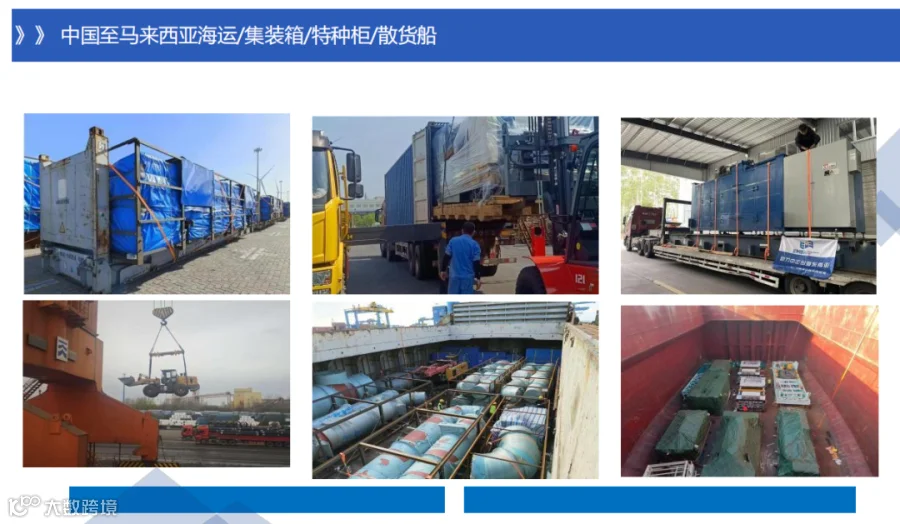

6中国至马来西亚海运

海运到马来西亚主要港口,正常航程 5–7 天。装柜启运后及时申请提单放货,并向船公司申请 14–21 天免滞柜期;散杂船则可申请更多免堆期,给目的港清关留足缓冲。


三、到港:清关、查验、提货、卸货

7马来西亚进口清关

正常清关时效为 3–7 个工作日。设备到港前一两天就应备齐全套清关资料(通常需工厂盖章正本原件):

装箱单 · 商业发票 · 合同 · 提单 · 申报要素

原产地证(Form E 可享关税优惠)· 进口许可证(如需)

收货人营业执照注册信息 · LMW 资质(如符合)


申报当天建议先出报关核对单给收货工厂确认信息,确认无误后再向海关申报;出税后及时安排缴税,收货人可提前把税款预付到划扣账户,节省付款等待时间。

另外提醒:马来西亚清关前需提前准备收货方的代理清关授权文件,包括董事身份证件、Form 9、SSM 公司资料、水电费账单、银行对账单、公司简介等,且委任书必须由董事级别签署、电脑生成(签字除外),地址需与公司注册信息一致。这些细节越早准备越稳妥。

8海关查验

查验主要核对进口设备与申报单证是否一致,时效约 1–3 个工作日。经验上:全新设备 + LMW 免税申报,查验率相对较低;旧设备查验率较高。最稳妥的做法就是——清单与实货完全相符,不瞒报、不夹带。

9码头提货运输

通关放行后,一般提前一天安排运输车辆,晚上码头提柜、第二天一早到工厂卸货、当天完成还柜,时效约 1–2 个工作日。

10设备工厂卸货就位

最后一步是安排吊机、叉车、卸货工具和专业工人,把设备吊运到工厂指定位置。马来西亚当地有成熟吊装团队的,可根据放行提货时间提前安排人员和机具准时到厂,当天完成卸货就位。


四、几个真实场景,看看时效长什么样

场景
运输方式
服务范围
全程时效
电池生产线设备出口(40FR/20FR)
框架柜海运
DDU 门到门
15–20 天
履带式打桩机(超限工程设备)
散货船直装
清关+运输
海上 8–10 天
二手工程设备(装载机 2 台)
散货船
DDU 门到门
10–15 天

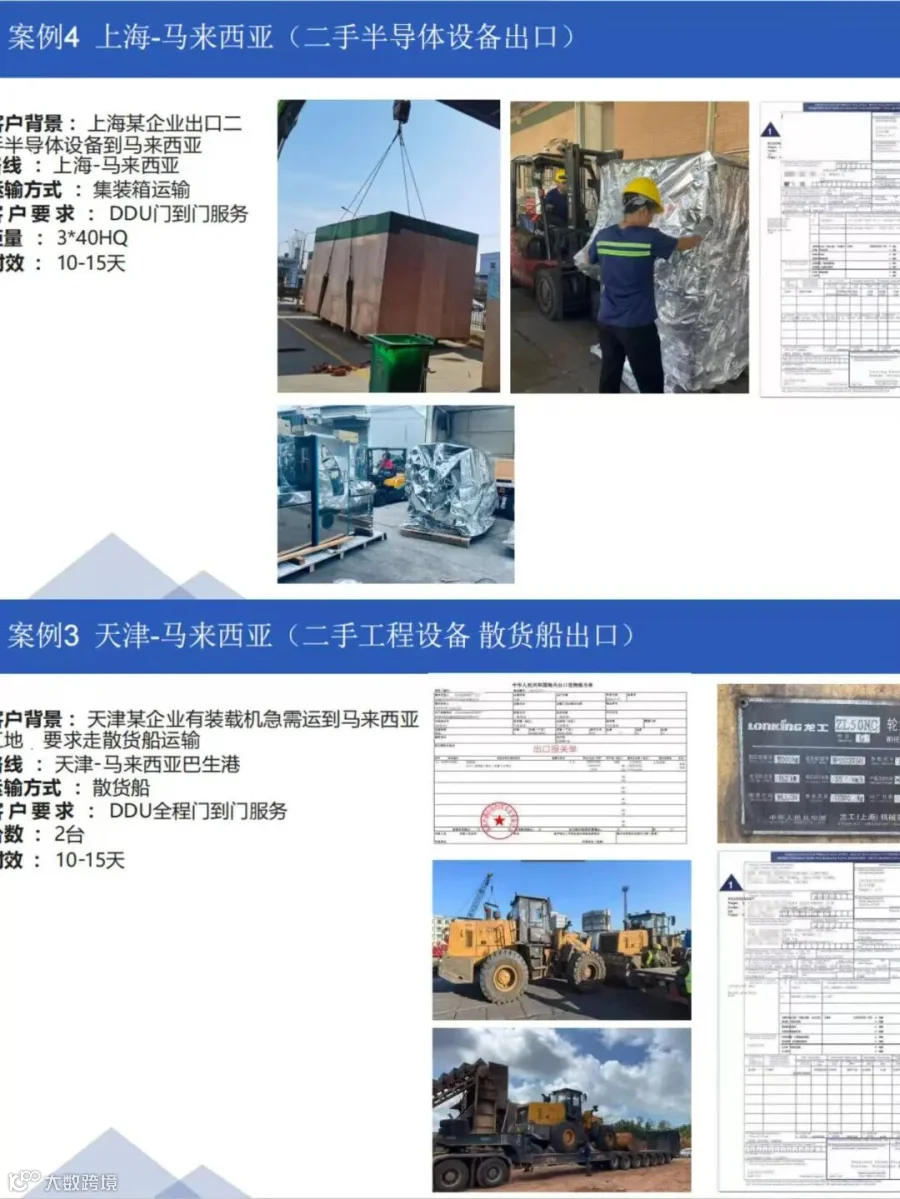

二手半导体设备(3×40HQ)
集装箱海运
DDU 门到门
10–15 天


* 时效为项目参考值,实际以船期、清关情况和贸易条款为准。

五、三条实用建议

  1. 资质预审前置
    :马来西亚收货方资质 + LMW 适用性,发货前就确认,能避免到港后"货等人"。
  2. 单证一致性是命门
    :品名、型号、铭牌年份、清单数量,两端口径必须完全一致,查验自然少折腾。
  3. 给缓冲留余量
    :免滞柜期、免堆期、预付税款、提前排车,都是用小动作换大顺畅。

设备搬迁出海,拼的不是某一个环节做得多快,而是十几个环节不断链。把流程吃透,计划做在前头,产线就能按期转起来。
