算力企业出海泰国四道准入门槛

算力企业出海泰国四道准入门槛 星睿出海
2026-10-10
10
导读:外资准入、投资促进、电信边界与资源承载

《数据中心与算力租赁业务落地泰国准入路径》完整版资料,关注公众号,私信客服,备注资料获取


泰国正在成为东南亚数据中心与算力项目的重要目的地。但项目能否落地,已不再只取决于是否拿到BOI投资促进。


对计划自建数据中心、出租GPU算力或提供云服务的企业而言,外资准入、投资促进、电信监管边界以及电力、水资源、土地等资源承载能力,必须同步核验。


根据泰国投资促进委员会(BOI)最新公开信息,2024至2026年间,已获BOI投资促进批准的数据中心项目共42个,总投资额约7,500 亿泰铢,合计用电负荷(IT Load)约3,400MW。


这也能看出,当前的泰国并非缺少项目,真正稀缺的,是能够同时满足外资准入、投资促进、能源资源和本地贡献要求的项目。


对于计划在泰国自建数据中心、出租GPU算力、提供云服务或数据托管服务的中国企业而言,关注的不应只是“能否拿到BOI”,而应是:业务属于哪一类、公司能否合法经营、项目所在地能否承载,以及项目究竟能为泰国带来什么?


一、解决“我到底做什么”:不同商业模式,走的不是同一条BOI路径

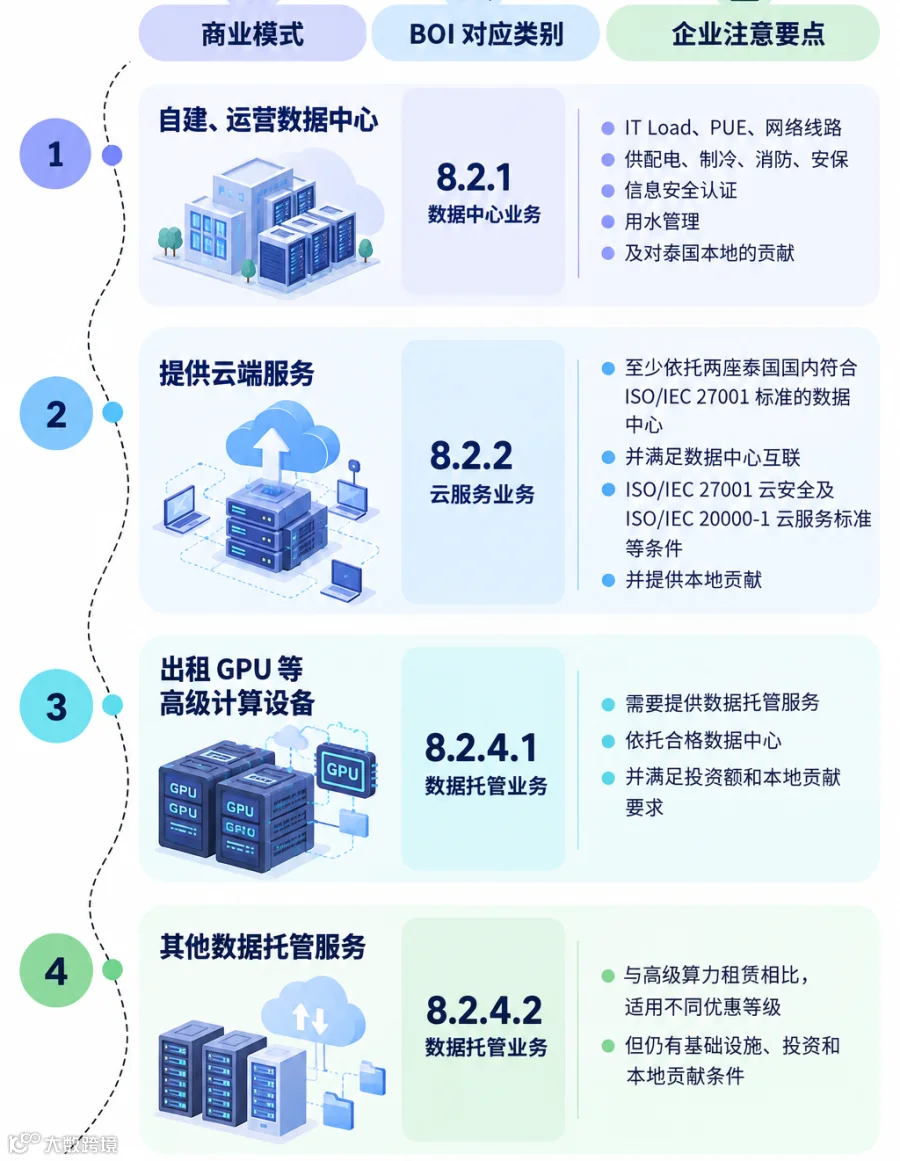

“数据中心”“云服务”“算力租赁”在市场宣传中经常混用,但在 BOI 的投资促进分类中,它们对应不同的业务条件与优惠等级。


因此,企业不能简单地把“租 GPU”理解为“建数据中心”,也不能仅因服务器放在泰国,就当然认为可以按算力项目享受投资促进。

企业需要先判断自身究竟属于:

•自建、运营数据中心;

•云服务;

•出租具备高级计算能力的设备,例如GPU;

•普通数据托管(不以GPU等高级计算能力为核心);

•或上述业务的组合。


例如,BOI对“提供具备高级计算能力计算机出租的数据托管业务”提出的要求包括:


  • 项目需要提供数据托管服务;

  • 项目设施须依托泰国境内符合ISO/IEC 27001数据中心标准的数据中心;

  • 不含土地和流动资金的投资额不得低于50 亿泰铢;

  • 并须提交为泰国创造效益的实施方案。


如果企业只是租用第三方机房,向客户销售GPU使用时长,但项目本身没有达到相应投资规模、基础设施条件或数据托管安排,便不能当然按该类别取得BOI促进。


同样,自建数据中心也并非“建成机房即可”。高能效数据中心类别要求项目在享受所得税优惠前满足电能利用率(PUE)不高于1.3、用电负荷(IT Load)不低于2MW等门槛;项目还应具备至少四条连接国内外电信中心的高速线路,其中泰国境内至少三条线路速度不低于10Gbps,全部线路总速度不低于60Gbps。


换句话说,BOI审查的不是一份“未来会建数据中心”的商业计划,而是一套可被验收的基础设施能力。


二、外资准入、经营范围和本地贡献必须同时成立



泰国《外籍人经商法》将部分服务业列为外国投资者受限制业务。数据中心运营、算力租赁、数据托管或相关技术服务,是否落入受限制业务,不能只看公司名称,而应看企业实际向客户提供什么服务、如何收费、由谁控制设备、是否涉及网络或其他受监管活动。


无论是数据中心运营、云服务业务还是算力租赁业务,都属于FBA附表三所规定的“其他服务行业”,需要取得外商经营许可(Foreign Business License,“FBL”)或外商经营证书(Foreign Business Certificate,“FBC”)。


如外资企业实际从事《外国人经营法》附录二或附录三所列受限制业务,原则上应向泰国商业发展厅(DBD)申请FBL,或确认是否适用其他法定例外。在符合投资促进条件、获得BOI扶持的情况下,企业可申请FBC,无需另行申请FBL,这也是外资项目常见的准入路径。



但这里至少有两个实务风险:

(1) 企业在 BOI 申请中描述的业务,必须投资促进证书、与泰国公司的经营范围、FBC 内容及最终客户合同保持一致。若企业最初以“数据托管”取得促进,后续却以另一种方式向客户提供服务,可能出现实际经营内容与获批范围不一致的问题。


(2) BOI 对数据中心项目提出的“为泰国创造效益”要求,已经不是可以事后补充的原则性承诺,而是与企业实际使用所得税优惠直接挂钩的条件。


BOI 对数据中心、云服务和数据托管项目的现行要求是:申请人须提交“为泰国创造效益”的实施计划。可纳入的事项包括专业培训、与泰国教育机构共同开发课程、与本地机构合作研发、提升泰国中小企业经营者技能,以及支持泰国本地供应链等。



其中,若企业以培训或校企课程作为主要方案,受训或参与课程的人数原则上应不少于项目全部员工人数的10倍;如低于这一比例,则需同时提出研发计划和/或泰国中小企业经营者能力提升计划。相关措施并非一次性完成即可,部分内容需要在企业享受企业所得税优惠期间持续实施。


此外,为鼓励先进技术和技能向泰国转移,数据中心项目(8.2.1类)还要求,必须在3年内,在管理岗和/或专家岗位中,聘用泰籍人员比例不得低于该类岗位总人数的50%。


BOI还要求企业在使用企业所得税优惠前,提交已落实本地贡献计划的证明材料,包括与教育机构、政府机关或其他合作机构的文件。


也就是说,今后的数据中心项目若只在申请材料中写“将培养当地人才”“将支持本地供应链”,但没有预算、合作机构、实施安排和可核验成果,实际使用优惠时可能面临风险。


对中国企业而言,本地化方案应在项目前期就具体化:是否与泰国大学、职业院校合作;哪些岗位由本地工程师承担;哪些冷却、电力、机电、网络、维护环节可以采购当地服务;是否存在可落地的研发、培训或供应链转移安排。


三、真正决定项目能否交付的,是电、水、土地和网络



泰国目前的审批逻辑正在从“单纯鼓励投资”转向“筛选资源承载得住的投资”。


2026年,泰国政府设立数据中心业务政策委员会;BOI也扩大了能源管理相关小组的职责,使其同时参与数据中心项目筛选。项目在投资促进申请前,已开始被从能源、水资源、环境、项目对泰国的贡献和清洁能源转型等维度进行综合考察。


泰国主管部门已提出多项与数据中心直接相关的工作方向,包括:为数据中心设置更适配的用电用户类别和电价机制、推动清洁电力Direct PPA、研究大规模数据中心直接购买高压电的模式、研究用电保证金规则、加快电网建设,以及制作Power Map和Water Map,以判断哪些地区适合发展数据中心。


这说明,对数据中心和算力项目来说,电力和水资源已经从运营成本变成前置交付和选址条件。企业需要知道的:

  • 现有变电站和电网是否有可用容量;

  • 容量能否锁定,扩容需要多长时间;

  • 是否存在高压接入和备用供电方案;

  • 清洁电力采购是否具备实施条件;

  • 冷却方案依赖多少水资源,水源是否稳定;

  • 所在地的城市规划、环境、消防和施工许可是否支持高密度机房;

  • 国际网络、国内网络和冗余线路是否能够满足客户交付要求。


因此,项目正确的推进顺序不应是“先设公司—申请 BOI—寻找土地”,而应当是:先确认商业模式和业务分类;再同步设计外资准入与 BOI 路径;随后完成电力、水资源、土地、网络和环境承载能力尽调;最后再签署长期土地、设备采购和客户交付承诺。


泰国仍然是中国企业布局东南亚算力业务的重要市场,但“泰国机会”不能被理解为低门槛机会。未来能够真正落地的项目,往往不是最早宣布投资的项目,而是最早完成业务分类匹配、准入设计和资源核验的项目。
