采购管理到底管什么?控什么?一张图讲透“3管7控”

采购管理到底管什么?控什么?一张图讲透“3管7控” 采购数字化研究局
2026-10-09
6
导读:采购管理要解决的核心问题:用多少钱?向谁买?买什么东西?如何将整个过程中的风险降到最低?保证稳定的同时质量在线?


很多人认为采购管理就是管好供应商、审核资质、询比价、下单、催供应商。不过,这些其实只是执行层面,真正的采购管理要做的以合理的成本预算、最小的风险,在合规的情况下获取市场资源,构建起稳定、战略性的供应链生态。这才是采购的最终目标。

因此,采购管理要解决的核心问题:用多少钱?向谁买?买什么东西?如何将整个过程中的风险降到最低?保证稳定的同时质量在线?

围绕这些问题,我把采购管理归纳成了一套易懂的框架:3管7控。

3管:管流程、管权责、管数据;

7控:控预算、控寻源、控比价、控合同、控验收、控付款、控供应商准入与绩效。

01

采购管理“三管”管什么?

采购管理是企业围绕物料、设备、工程及服务采购需求,对采购活动进行计划、组织、实施、控制的全过程管理。

1.管流程

一笔采购从产生需求,到最后付款结束,要串起很多环节:

需求 → 预算 → 寻源 → 比价 → 合同 → 订单 → 交付 → 验收 → 对账 → 付款

这个采购需求有多少预算?

根据预算能找到哪些供应商合作?

比价有没有依据?

合同签好了,订单有没有按时下达?下了订单有没有执行?...

好的采购管理要能把各个环节能顺利连接起来,无断点,实现端到端管理。

2.管权责

理清流程后,要确定每个环节的负责人是谁,避免出了问题互相踢皮球。

成熟的采购管理要做到业务负责提需求,采购负责寻源,相关部门参与评审,仓库/质量负责验收,财务负责对账付款,管理层负责关键事项审批。

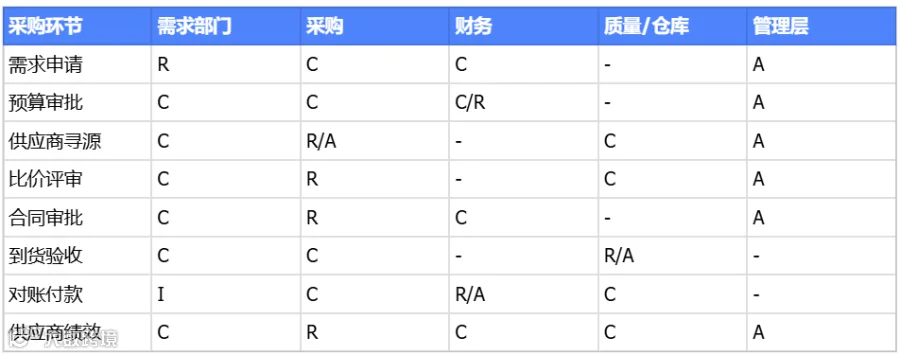

可以利用RACI对权责进行划分,R – Responsible(执行者 / 负责),A – Accountable(当责者 / 最终负责 ),C – Consulted(事先咨询者 / 协同参与),I – Informed(事后告知者 / 知情者)

3.管数据

每一笔采购产生的订单、合同、Excel表格、询比价数据、招投标文件都可以积累起来,形成可以复用的采购经验和决策依据。

  • 过去的采购价格,可以拿来做对比;

  • 供应商的报价、交付、质量,可以作为供应商绩效考核的依据

  • 不同采购员、不同时间、不同供应商的采购情况,也能随时进行分析

  • 是否做到降本?降了多少?

  • 管理层更加精准及时掌握各个采购组织情况

采购管理成熟度越高,对经验的依赖越低,对数据的依赖越高。

02

7控具体控什么?

“3管”解决的是管理框架。“7控”是落到实际业务上的控制点。

1.控预算

需求来了先看看:

  • 为什么买?

  • 预算多少?

  • 有没有重复采购?

根据预算寻找能合作的、最适合的供应商。

否则预算高了,大钱小用;预算不够又买不到符合质量、交付和服务要求的产品。

控制预算的重点不单纯在有没有钱,是要让采购需求、预算金额和采购结果匹配起来。

2.控寻源

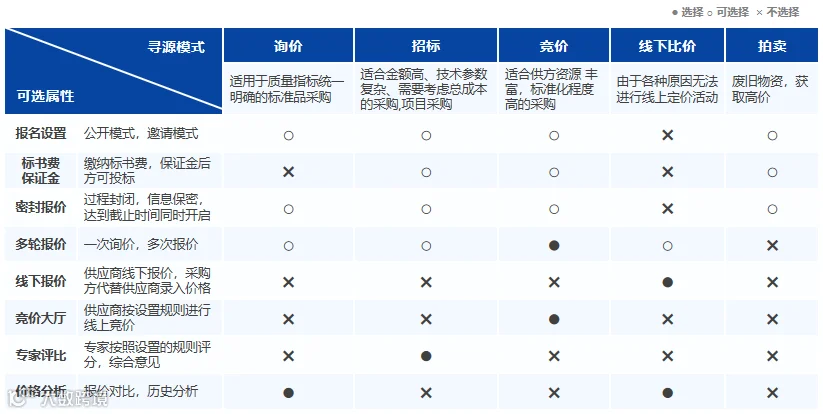

寻源不仅是为了找到供应商确定价格,最重要是利用不同寻源方式激发供应商之间的竞争,从而以更低的综合成本拿下优质的供应商。

有些品类供应商很多、价格透明,竞争应该充分一点,可以通过多家报价对比更优价格;

对于极其标准物料,企业要追求更低价格,则可以利用短时间竞价,激发供应商互相竞争报最低价格;

物料完全不同、价格高,一个项目可能要几千万,没办法用询比价,必须有专家来评标,要有严格的标书、评审。

有些物料供应商少,全国可能就几家,通过线下比价即可。如果拉一堆末端供应商来竞争,最后的价格也未必有意义。

所以厉害的寻源不是找几家供应商来报价,是在设计竞争。

3.控比价

比价不是单纯找最低价,而是要找综合成本TCO最低的供应商。

除采购单价外,还应考虑:

  • 库存持有成本

  • 交期、付款条件

  • 资金占用比例

  • 质量损失成本

  • 供应中断成本

  • 售后维护方案

真正有效的采购比价降本,是要为企业实现整体成本下降,不是单纯压价。

4.控合同

合同是控制采购风险的重要工具,签合同的时候要重点看:

  • 付款条件:预付款多少、账期多久、什么节点付款?

  • 交付条款:什么时候交、交到哪里、延期怎么处理?

  • 验收标准:按什么标准验收,出现质量问题谁负责?

  • 质量责任:质量问题怎么处理,退换货、返工等责任怎么划分?

  • 违约责任:出现延期、质量不合格、无法履约,供应商承担什么责任?

  • 价格调整机制:原材料、汇率等因素发生变化时,价格能不能调整、怎么调整?范围多少?

  • 争议解决:出了纠纷,按照什么规则、在哪里解决?

专业的采购管理不仅要谈价格,还要懂得设计合理的交易规则、最大程度控制风险。

5.控验收

订单下达后,要盯住供应商交付的东西,是否符合采购要求。

控制验收要做到:

1.提前确定好验收标准:验什么、按什么标准验、谁来验、什么时候验、出现问题怎么处理。

2.关键物料要设置分级验收:普通低风险物料,核对数量和基本质量;对于核心原材料、关键零部件、高价值设备,可以增加全检、复检或者第三方检测。

3.验收异常要有明确的处理规则:明确责任归属和后续处理方式,并留下记录。

验收阶段确保买的东西符合要求、验收有明确标准,异常有处理依据,把质量、数量、交付等风险控制在采购执行过程中。

6.控付款

订单多、到货多、账单多,最后很容易对不上账。控付款的核心是建立三单合一(采购订单、到货单、发票)的结算逻辑:买了多少 → 收了多少 → 验了多少 → 应付多少。

借助数字化工具如SRM,可以做到三单自动匹配关联,省去了人工核对、逐笔检查。

7.控供应商准入与绩效

供应商进入企业只是开始,采购管理还要管合作过程。

前面看准入资质、产品、质量、认证,合作之后看质量、交付、服务。

对供应商的考核可以包括但不限于:

  • 技术能力

  • 质量数据

  • 成本数据

  • 交期数据

  • 服务评价

然后形成循环:准入→合作→绩效→改进→保留/退出,让供应链具备优胜略汰的进化能力。

写在最后

采购管理本质上是供应链资源管理活动,管理企业成本结构、供应能力和经营风险。当采购从事务性工作提升到评估风险、供应商资源管理,采购管理才真正成为企业竞争力的重要部分。

end

「  文末福利  」

我为大家准备了《2026年采购数字化白皮书》,涵盖SRM发展趋势、能力介绍、行业案例,帮你选型落地。点击【阅读原文】即可获取!

这些年持续在企业数智化一线服务,累计帮助300+企业数智化升级,涉及采购、销售、仓储、ERP、合同管理、BI报表、企业AI应用等多个方向,欢迎一起交流。

/ 推荐阅读 /

采购人必须掌握的17个核心指标,建议收藏!

采购降本怎么做?一张图讲清7个关键方法

AI能帮采购砍掉哪些隐性成本?一文讲透!

点击 阅读原文 获取《采购数字化白皮书》

【声明】内容源于网络
0
0
采购数字化研究局
深耕企业数智化20余年。分享采购数字化转型前沿趋势、实战路径与案例范本,探索SRM系统助力降本增效的最佳实践,赋能企业搭建高效敏捷的供应链体系,驱动企业价值增长。
内容 102
粉丝 0
采购数字化研究局 深耕企业数智化20余年。分享采购数字化转型前沿趋势、实战路径与案例范本,探索SRM系统助力降本增效的最佳实践,赋能企业搭建高效敏捷的供应链体系,驱动企业价值增长。
总阅读1.9k
粉丝0
内容102
