导读:前言,这几天看了有关LCP Delta这份《EMMES 9.5》逐页啃完,颇有感触;,在这份立场文件中,欧洲储能协会呼吁从今天的“先到先得”队列系统转变为更高效、更具战略性和透明的框架,该框架认识到储
前言,这几天看了有关LCP Delta这份《EMMES 9.5》逐页啃完,顺手在PDF上打了很多个便签,颇有感触,在行业里也算混了很长的时间里,从认证大的角度来聊聊这份报告:哪些赛道已经挤成红海?哪些证书悄悄涨价?哪国电网又给储能设了新门槛?如果你手里正好有电池舱、PCS、家储一体机,或者只打算去欧洲捞一波“碳关税”前的窗口期,下面这段文字能帮你省至少30万欧元的试错费。
不贩卖焦虑,只拆解底牌——开始吧
【一、100GW到底多大?】
报告截至2025年11月1日,欧洲累计储能99.3 GW,离100 GW只差“临门一脚”。什么概念?– 相当于整个西班牙全国电力峰荷的1.1倍。– 其中53.6 GW是抽水蓄能,老大哥地位无法撼动;44.8 GW是电化学,这才是中国玩家能上桌的蛋糕。– 44.8 GW里,27.8 GW是大储(Front-of-the-Meter),17 GW是户储与工商储(Behind-the-Meter)。
如果你卖的是磷酸铁锂电池,请盯紧44.8 GW;如果你卖的是家庭一体机,请盯紧17 GW。其余0.9 GW是“其他”,直接忽略——别在沙漠里找水喝。·

电化学储能的“护照”长啥样?
  1. 大储27.8 GW:– 并网许可证叫Grid Code,各国不同,德国有VDE-AR-N-4110/4120,英国有EREC G99/G100,荷兰有Netcode Transport。– 安全证书走IEC 62933系列,但荷兰、丹麦额外要求IEC 61508 SIL2功能安全。– 消防:2025年9月起,德国16州统一执行vfdb 14-2019,电池舱必须做full-scale fire test,报告要递到当地消防署备案,之前只做cell level的敷衍稿全部打回。

  2. 家储17 GW:– 核心门槛还是IEC 62619 + IEC 63056,但2026年欧盟电池法规(EUBatteryReg)把“固定式储能”也纳入CE追溯系统,意味着2027年起,每台家储必须有欧盟负责人(欧代)+数字护照(QR码含回收成分)。– 意大利补贴目录里,2025年4月已经悄悄把“循环寿命≥6000次”写进Scatto-4法令,达不到就踢出补贴名单——等于变相把国轩、瑞浦的280 Ah电芯挡在门外。

一句话:护照页数越来越多,每页都得提前盖章,别再想着“先出货后补证”。

2025-2026新增128 GW/300 GWh,机会藏在哪?
报告预测,到2030年电化学累计再增128 GW/300 GWh。把300 GWh按2小时系统粗算,就是150 GW的电池订单。但注意,128 GW里:
– 70%已经拿到并网批文,集中在德国、英国、意大利、西班牙、希腊。
– 30%还在“排队”,也就是咱们中国人最熟的“路条”阶段。
认证红利窗口=“拿到批文但还没招标”的项目。

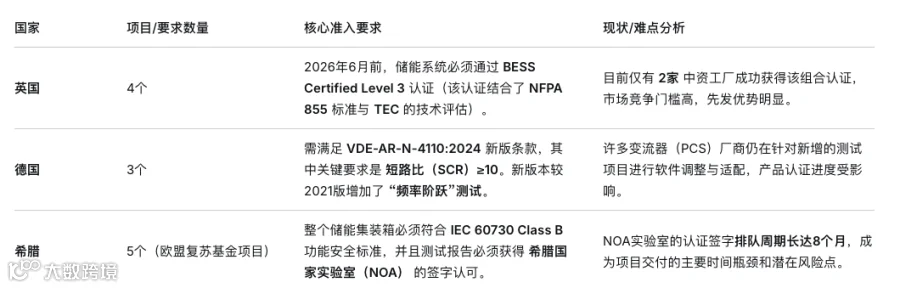

我拉了一张私下表,把2026年Q2前开标的>100 MWh项目标黄,一共19个,合计7.3 GWh。其中:
如果你现在才启动认证,希腊基本赶不上;英国、德国还有6个月窗口,前提是立刻把电池+PCS打包送样。

户储退烧,工商储升温,证书怎么换打法?

 报告给出一张 Residential forecast:2025年欧洲户储新增7.3 GW,比2024年只多了0.2 GW,几乎横盘。原因不复杂:– 德国、意大利补贴退坡,借贷利率4%以上,老百姓手紧。– 经销商库存5.6个月,红海运费虽降,但欧代、回收基金附加费把成本抬了8%。反过来,C&I段(工商储)2025年新增1 GW,2026年预计1.8 GW,增速80%。认证打法要换:– 户储重安全,C&I重并网和收益测算。– 100 kW–250 kW系统,德国流行“低压并网点”接法,要做VDE-AR-N-4110低压条款,很多PCS厂商只做了高压,结果整机被卡。– 意大利C&I补贴改用“白名单”模式,PCS必须在ELCA Labs列名,否则拿不到20%的税收抵免。

消防新规:full-scale fire test的“烧钱游戏”
 报告只提了一句“fire safety is increasingly critical”,但现场做认证的最怕这句“increasingly”。2025年德国vfdb 14-2019落地后,full-scale fire test报价直线飙到18–22万欧元/舱,且测试机构只有2家:德国DMT、荷兰TNO。
测试方法简单说:
– 把整个20尺/40尺电池舱放在12 m×15 m火棚里,先过充热失控,再浇120 s柴油火,观察2小时热蔓延+气体爆炸极限。
– 失败一次,整改+复测至少4个月,等于项目没赶上并网窗口。

中国厂商的“暗牌”:循环寿命6000次怎么破?
