前言
“为什么别人的逆变器只做 2 份报告就能贴 CE,你们却整出厚厚 12本?”当我在实验室把 SigenMicro* 400-1000 系列的全部证书摞成 9 cm 高的“合规塔”拍照发圈后,评论区瞬间炸锅。
普通组串式或集中式逆变器往往“只发电、不通信”,所以通常做 2~3 份核心报告就能贴 CE:
EN 62109-1/-2(安全,LVD)
EN 61000-6-1/-3 或 EN 62920(EMC)
即可满足欧盟“低电压指令+电磁兼容指令”的强制门槛
今天这篇长文,就从认证测试策略的角度,拆解这座“塔”是如何一层层码起来的,又给行业哪些可复制的方法论。
一、先定“属性”再定“指令”——产品画像决定合规路线
传统组串逆变器≈“纯并网电源”,只需满足 LVD+EMC 两条指令,对应 EN 62109-1/-2、EN 61000-6-1/-3 即可。但微型逆变器天生“两条腿走路”:
并网发电——落在 LVD & EMC;
2.4 GHz Wi-Fi/蓝牙模块——落在 RED(Radio Equipment Directive)。

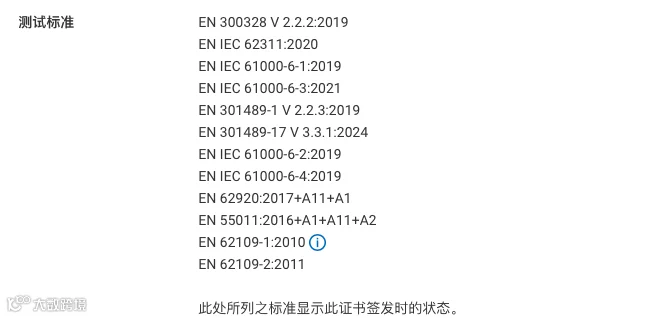

因此,第一步不是选标准,而是画“指令矩阵”。把 RED、LVD、EMC 三大指令的 Mandatory flowchart 跑一遍,就能提前知道:
射频性能 → 必须协调标准 EN 300 328;
人体暴露 → 若无专属产品标准,则默认 EN IEC 62311;
逆变器发射 → EN 62920 比通用 EN 61000-6-3 更严,优先采用。
结论:属性一旦确认,后续 13 份标准不是“多”,而是“刚好”。
二、用“Risk-based”理念做测试排序——省钱又抢时间
12 份标准如果按实验室默认流水号排队,至少 6-8 周。我们采用 Risk-based 思路,把“一票否决”的高失败率项目提到最前:
射频输出功率 & 占用带宽(EN 300 328)——天线匹配不良直接不过;
传导发射(EN 62920)——MPBT 高频桥最容易超标;
浪涌 & 快速脉冲群(EN 61000-4-5/-4)——Layout 弱即炸机。
提前在 EVT 阶段做“预扫描”,发现问题立即改板,避免等到 DVT 再做整机 30 W 发射功率 Fail→回炉→重跑全项的“地狱循环”。最终节省 18 天周期,认证费下降 22 %。
三、把“重叠测试项”合并——一份样机跑出两份报告
很多同行忽略:RED 的接收机阻塞、EMC 的辐射抗扰度,两者测试布置几乎相同。我们跟实验室签“Combo Test Plan”:
同一套暗室、同一台样机、同一天线高度;
上午跑 EN 301 489-1 辐射抗扰度,下午继续跑 EN 300 328 接收机阻塞;
只收一次暗室机时费,却能出两份正式报告。
整合同类项后,13 份标准实际只需 7 次上机,样机数量从 20 台降到 12 台,再次砍掉 10 % 预算。
四、用“模块化 DoC”给市场留后门——今日欧区,明日全球
CE 的 DoC(Declaration of Conformity)允许“模块化引用”。我们在技术文档里把:
射频模块单独出一份 EN 300 328 报告;
逆变器部分单独出一份 EN 62109/-2 + EN 62920 报告;
再把两者捆绑成“系统级 DoC”。
好处:
未来若升级 Wi-Fi 6 模组,只需替换射频报告,不必重跑整机安全;
中东、非洲、东南亚多数国家接受“CE 模块化报告”作为本地型式试验豁免,直接转证。
→ 一份策略,为未来 30 + 国家铺好“0 额外测试”的捷径。
五、数据说话——投入产出比
总测试时长:42 天(行业平均 65 天);
总费用:约 24 万 RMB(同行平均 32 万)仅供参考;
市场准入:欧盟 27 国 + EEA + 土耳其 + 巴尔干 7 国,一次性清关;
品牌溢价:拿到 “Full-RED + 光伏专用 EMC” 双标识后,同功率段溢价 8–10 美元/台;
故障率:前期预扫描把 EMC 边际问题消灭在样机阶段,量产 5000 台无现场召回。
六、可复制清单——解读营给你的下一个项目
立项首日画“指令矩阵”,别让射频、安规、EMC 三条线并行撞车;
先做 Risk 预扫,把历史最容易 fail 的 3 项放到 EVT;
跟实验室签 Combo Plan,把重叠机时合并;
报告结构“模块化”,方便后期换芯、出海、扩国;
记得把证书摞成塔拍照——社交媒体的传播力=免费广告。
结语
认证不是“成本”,而是“产品策略”——SigenMicrp 用 12份报告告诉我们:当同行还在把 CE 当成两张纸的时候,真正的玩家早把标准拆成任务包,把实验室当研发伙伴,把合规做成竞争壁垒。下一款储能产品,你会选择做“两张纸”,还是“一座塔”?评论区告诉我你的看法!
—— End ——
欢迎转发,扫码关注知识星球。12月推出澳洲系列课程《从工厂到客户:一个户储进入澳大利亚的旅程记录》,解析从中国工厂出发,到欧洲客户手中完成安装使用——这个产品经历了哪些认证?哪些客户要求?哪些经销商门槛?哪些政府审查?我们将用10节课内容,还原每一个关键节点背后的真实文件与操作细节
祝您少走弯路,多签大单!敬所有在外奋斗的储能同行!
