导读:我在TÜV公开证书库输入"Shenzhen Sinexcel Electric"。下拉列表滚了三页还没到底。

我在TÜV公开证书库输入"Shenzhen Sinexcel Electric"。

下拉列表滚了三页还没到底。

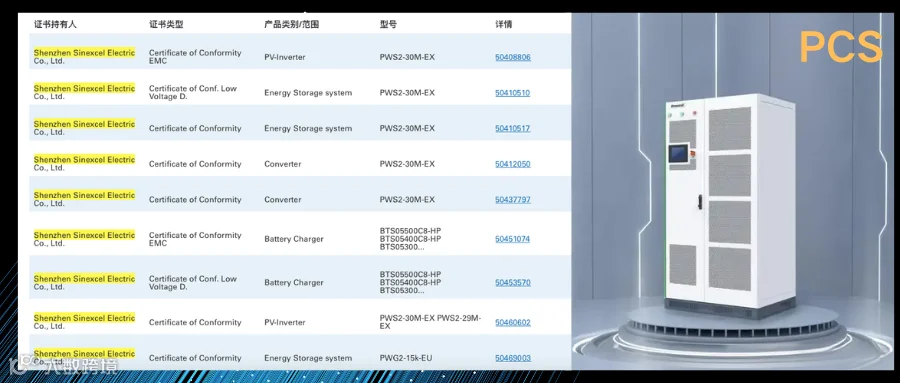

PWS2-30M-EX户用混合逆变器。PWG2-15k-EU工商业储能PCS。SEC1000系列充电桩。从30kW到1725kW,型号密密麻麻排了60多款。

但这只是 Sinexcel Electric认证版图的冰山一角。



2025年5月8日,慕尼黑Intersolar Europe展会,TÜV南德广州测试中心的技术团队,把VDE-AR-N 4110/4120的DAkkS证书递到 Sinexcel Electric手里。

那张1725kW PCS的证书,从TR3功能测试、TR4模型验证到TR8系统动态测试,周期6-9个月,费用落在15-25万欧元区间。

TÜV南德智慧能源副总裁现场的原话是:"VDE 4110/4120在TR3测试和TR4建模上,有功和无功响应时间指标的精度要求极其严苛。盛弘这次能在中国境内完成从TR3到TR8发证全环节,说明中国企业的技术底子已经够硬了。"

这不是场面话。

这是Sinexcel Electric用真金白银和研发周期砸出来的护城河。



三层认证,不是散装的,是分层设计的

Sinexcel Electric的60多张证,不是"越多越好"的堆砌。

层级
认证类型
盛弘代表证书
作用
老板视角
L1 安全准入
CE/UL/cTUVus等
TÜV莱茵CE(5040系列)、TÜV南德cTUVus
市场准入门票
没有L1,产品出不了厂门
L2 电网绑定
VDE 4110/4120、PTPiREE、CEC列名
VDE-AR-N 4110/4120 DAkkS、波兰PTPiREE
项目投标筹码
决定你能不能进大储项目短名单
L3 体系背书
ISO 14064-1、ISO 50001、GB/T23331
莱茵/南德颁发的体系证书
ESG和融资信用
银行尽调和保险定价会查

它是按功能分层的。

CE和UL是门票。没有L1这张票,产品出不了厂门,这是底线。

VDE-AR-N 4110/4120、波兰PTPiREE列名、CEC澳洲列名是项目筹码。欧洲大储项目投标,德国银行放贷,保险公司定价,EPC总包选设备,全看这一层。很多老板只看CE,觉得"有证就能卖欧洲",但融资闭环里,VDE才是硬通货。没有L2,你连项目短名单都进不去。

ISO 14064-1碳足迹、ISO 50001能源管理、GB/T23331体系认证是背书层。银行尽调和保险核保时会查。

这是L3,决定你的项目能不能拿到低息贷款和优惠保费。

Sinexcel Electric同时握住了三层。

这意味着它不是在"卖PCS",是在卖"带信用评级的电力设备"。

60+机型不是炫耀,这笔账要算进产品成本

Sinexcel Electric官网的数据:60+认证机型,覆盖全球40多个国家和地区。

很多老板看到这个数字,第一反应是"真厉害"。

做认证的人看到这个数字,第一反应是"真烧钱"。

一张VDE-4110/4120的DAkkS认证,大储PCS单机型成本15-25万欧元。60+机型 × 多国认证 = 这是一个持续投入的过程,不是一次性开销。

2025年研发费用上亿元,这些数字里,相当一部分花在"让产品出生就带证"上。认证预算不是销售费用后置,是产品定义的前置投入。

Sinexcel Electric160kW PCS海外定价比国内高30-40%。这个溢价里,有15-20%是认证和合规成本。客户愿意为"有证"多付钱,前提是你在报价单里把认证价值讲清楚。

认证不是成本,是定价权。

VDE 4110/4120到底卡在哪?

许总说的"TR3到TR8全环节",很多人没概念。

TR3是功能测试,测你的PCS在电网扰动下的电压穿越、频率响应、无功支撑。TR4是模型验证,把你的控制算法提交给电网运营商做仿真匹配,模型精度偏差0.1%直接打回。TR8是系统动态测试,在真实电网环境下跑动态响应。

三个环节环环相扣。TR3不过,TR4免谈;TR4模型被拒,TR8排期直接延后,补测费用占初始预算的40%以上。

Sinexcel Electric的1725kW PCS能做到10ms功率响应、98.5%转换效率、NEMA 3R防护等级。这些参数不是技术炫技,是VDE标准倒逼出来的产品设计。

EN 50549要求频率响应模式和高/低电压穿越能力。盛弘的≤15ms响应时间,就是冲着这个标准去的。

UL 1741 SA要求构网型能力。盛弘的grid-forming技术,就是为了满足这个条款。

对研发的启示是:如果你在做欧洲大储PCS,别把VDE 4110/4120当成"后期测试"。它是产品设计规格书的一部分。有功无功响应时间、高低电压穿越曲线、谐波电流限制,这些指标必须在拓扑选型阶段就锁定。

拖到画完原理图再改,这笔25万欧元本可以省掉一半。

那张容易被忽略的"辅助业务牌"

Sinexcel Electric年报里有一句话,很多老板没注意:

"Sinexcel Electric储能实验室也同时成为Intertek和TÜV莱茵所认可的实验室。"

这意味着样机在送第三方正式测试之前,可以在自家实验室按国际标准做预测试。失败一次,外面重测可能耽误两个月、多花8-10万元。内部有认可实验室,相当于把认证风险前置消化。

更深一层,当你的实验室具备IEC 17025资质,未来可以向行业输出预测试、差距分析、技术整改服务。

Sinexcel Electric在全球有10余个服务中心、6个本地化服务团队。这些网络未来可以承载认证咨询和本地化合规输出。

这是从"卖设备"向"卖合规能力"延伸的伏笔。

三条参照,中小企业能执行

Sinexcel Electric的路径不是所有企业都能复制,但有三件事值得参考:

第一,按市场优先级排认证,不是越多越好。

盛弘先锁欧洲、北美、亚太三大核心市场,再逐步扩展。中小企业资源有限,建议先选1-2个目标市场,把L1+L2做透。一张证做透,比五张证做半吊子值钱。

第二,研发流程要把标准条款前置。

Sinexcel Electric的储能实验室被Intertek和TÜV莱茵认可,说明它的研发体系已经内嵌了认证逻辑。你的PCS如果还在"画完图再补测试"的阶段,VDE 4110的TR4模型验证会教你。


第三,认证只是入场券,本地化服务才是品牌。

Sinexcel Electric在德国有子公司,在澳洲有办事处。这不是为了卖货,是为了让客户知道"出了问题有人管"。认证解决"能不能进",服务解决"能不能留下"。

Sinexcel Electric2024年储能业务海外占比约60%,全球累计并网17GW/50GWh。

这组数字背后,不是运气,是一套"认证先行、产品跟进、服务闭环"的系统打法。

你的PCS出海,认证做了几张?



往期精彩

火线之下,标准之上:2025美国储能认证冷观察
美国储能并网标准深度解读——基于IEEE 1547-2018强制实施与UL 1741 SB换版的分析
从条款到采购:NFPA855 新标准下,261 度 LFP 工商储能柜的完整认证路径与 BOM 清单
补贴3万澳元杀疯了!澳洲储能经销商暗盘名单首次流出|反内卷入澳洲3




【声明】内容源于网络
0
0
储能海外准入解读
1234
内容 0
粉丝 0
储能海外准入解读 1234
总阅读0
粉丝0
内容0
