ESS实战|CEC列名调研诊断:26分背后,3个大坑你踩了几个?

ESS实战|CEC列名调研诊断:26分背后,3个大坑你踩了几个? 储能海外准入解读
2026-07-06
2
导读:评估日期:2026年5月19日 | 产品:5kWh户用储能电池包 | 目标市场:澳洲CEC列名上周,一位厦门客
评估日期:2026年5月19日 | 产品:5kWh户用储能电池包 | 目标市场:澳洲CEC列名

上周,一位客户发来一份CEC列名评估报告,让我帮忙看看"能不能直接提交"。

报告翻完,我停在了第7页。

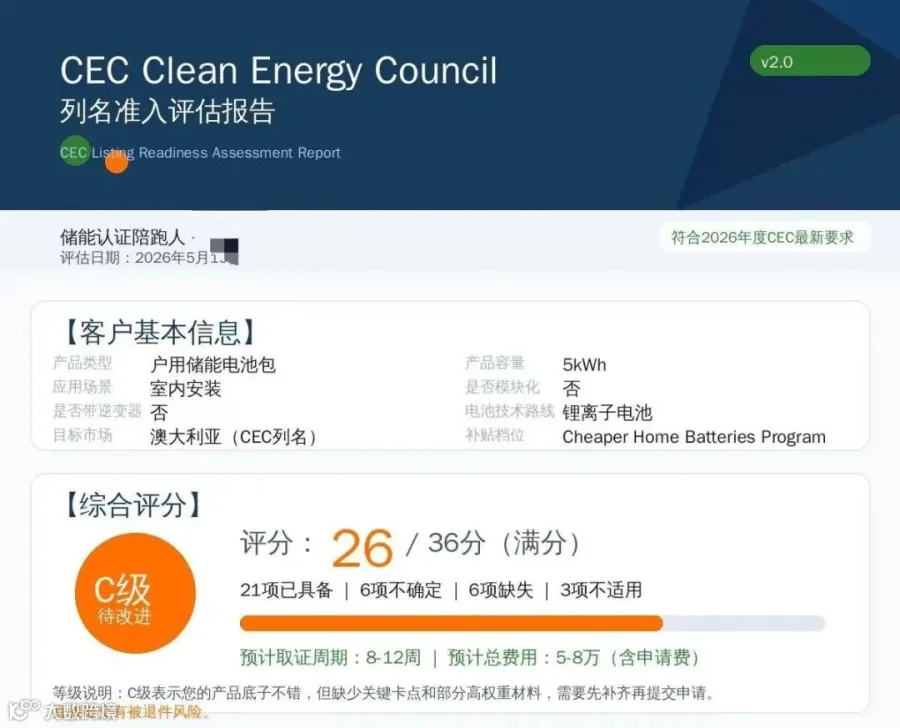

综合评分:C级待改进,26分/36分。

21项已具备,6项不确定,6项缺失,3项不适用。预计取证周期8-12周。

数据看起来不算差——毕竟超过及格线了。但当我把10个核心问题按致命程度排序后,发现前3个问题全是"致命"和"高"风险,而且解周期从1天到4周不等。

这不是"补材料"的问题,这是"路径选错=前面所有测试白做"的问题。


先看六大模块:两个模块亮红灯,一个模块接近归零

我把评估报告的六大模块得分拉出来,做成一张对照表:

模块
总分
得分
得分率
风险等级
关键缺口
基础资质
6
3.5
58%
中
缺IEC 62040、DoC、工厂检查
产品技术文件
6
5.5
92%
低
安装手册需优化
安全与合规
6
5.5
92%
高
EMC测试中未完成
SA TS 5398新规
6
3.5
58%
高
术语更新缺失、路径存疑
澳洲本地要求
6
1.0
17% 致命
缺代理、缺安装商背书
列名申请流程
6
6.0
100%
无
无缺口


三个关键发现:

第一,产品技术文件和列名申请流程几乎满分。这说明客户的产品底子不错,技术文档团队有基础,对CEC申请流程也熟悉。

第二,澳洲本地要求得分率17%,是六大模块中最低的。这不是技术问题,是"人在中国、市场在澳洲"的地理鸿沟。

第三,SA TS 5398新规得分率58%,刚好卡在过渡期。2026年2月12日,AS/NZS 4417.2 Amendment 1正式发布,电池储能系统被定义为Level 3产品,适用标准SA TS 5398,过渡期至2028年2月12日。但"过渡期"不等于"可以慢慢来"——旧术语2027年后不被接受,路径选错前面所有测试白做。

致命问题TOP3:不是钱的问题,是顺序的问题

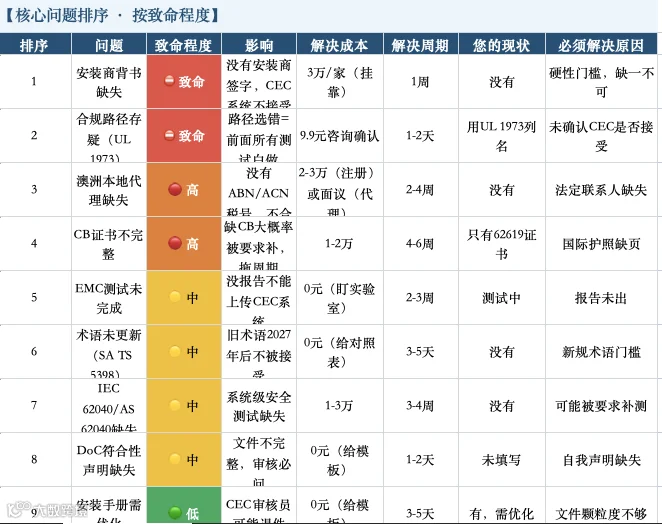

我把10个核心问题按致命程度重新排序,发现前3个问题的共性:都不是"能不能做"的问题,而是"先做哪个、后做哪个"的问题。

问题1:申请商背书缺失(致命)

现状: 没有CEC认可安装商签字。

影响: CEC系统直接不接受申请,硬性门槛,缺一不可。

解决周期: 1周。

关键判断: 这不是"花钱就能解决"的问题。CEC认可的安装商资源有限,且挂靠关系需要真实业务支撑。如果等到所有测试做完再找申请商,可能发现"有产品、没渠道",前面所有投入打水漂。

问题2:合规路径存疑——UL 1973是否被CEC书面接受?(致命)

现状: 客户目前用UL 1973列名,2026年度对于一体机和分体机有区别。

影响: 路径选错=前面所有测试白做。

关键判断: 这是整个评估中成本最低、但风险最高的问题。但很多企业把这个步骤放在"做完测试再确认",结果测试报告出来了,CEC不认。

问题3:手册直接用欧洲版,中文直接翻译

现状: 没有合规翻译澳洲手册

影响: 手册不合规不合格,是潜在风险,上传手册直接打回来补做。

解决成本: 请人翻译,搭建合规。

解决周期: 2-4周。



为什么C级比D级更危险?

很多人看到C级会觉得"还好,不是最差"。

但做CEC列名陪跑以来,我发现一个反常识规律:C级客户比D级客户更容易踩大坑。

D级客户知道自己底子薄,会老老实实从头补材料,按部就班。C级客户"大部分都有了",容易产生一种错觉——"就差一点点,直接提交试试"。

结果就是:测试做了、钱花了、时间拖了,最后被退件。

这位评估报告里,有6项"不确定"和6项"缺失"。"不确定"比"缺失"更危险——缺失是明确的空白,不确定是"我以为有,但可能不对"。

比如"术语未更新(SA TS 5398)"这一项,给张对照表就能解决。但如果没更新,2027年后旧术语不被接受,审核员直接退件。

再比如"DoC符合性声明缺失",如果没有,文件不完整,审核必问。


下一步行动:按优先级排序,不是按时间排序

我把评估报告里的行动计划重新梳理了一遍,按"不做就会死"的优先级排列:

本周内(1-2天): 确认合规路径——UL 1973是否被CEC书面接受?成本最低,风险最高,先做。

2周内: 安装商挂靠资源对接(CEC认可安装商背书)+ 澳洲本地代理资源对接。这两个是硬性门槛,缺一不可。

4周内: 启动CB证书申请(补齐国际护照)+ 盯EMC测试排期,催报告出具。CB证书缺页大概率被要求补测,拖周期;EMC报告没出不能上传CEC系统。

6周内: 补齐DoC、优化安装手册、术语对照更新。文件一次性过审,避免退件。

8-12周内: 工厂检查资料准备 + 整合所有文件预审核 + 上传CEC系统 + 跟踪审核进度。

预计总周期:8-12周取证。


给类似企业的提醒:CEC列名不是"材料齐全"就能过

这位案例,代表了一类典型企业画像:

  • 产品技术底子不错(技术文件得分92%)

  • 对申请流程熟悉(流程模块满分)

  • 但卡在"澳洲本地生态"(本地要求得分17%)

CEC列名的本质,不是"你的产品通过了哪些测试",而是"你的产品能不能进入澳洲安装商的采购清单"。

安装商背书、本地代理、合规路径确认——这三个环节都不在产品实验室里,都在澳洲本地生态里。

这也是为什么,很多技术过硬的企业,CEC列名却拖了半年以上。不是测试没做,是"测试做完了,发现路径不对"。

最后:有关于SAA和RCM,将在单独开篇讲述。


本文参考文献:

  • SA TS 5398过渡期:AS/NZS 4417.2:2020 Amendment 1,2026年2月12日发布,过渡期至2028年2月12日。


  • Cheaper Home Batteries Program STC Factor调整:2026年5月1日起,STC Factor从8.4降至6.8,每6个月递减一次。


  • CEC列名要求:电池和逆变器必须在CEC批准产品清单上,安装商必须由Solar Accreditation Australia(SAA)认证。
