ESS准入·实战|日本储能网络安全认证:12家企业已过,中国厂商卡在哪

ESS准入·实战|日本储能网络安全认证:12家企业已过,中国厂商卡在哪 储能海外准入解读
2026-07-15
1

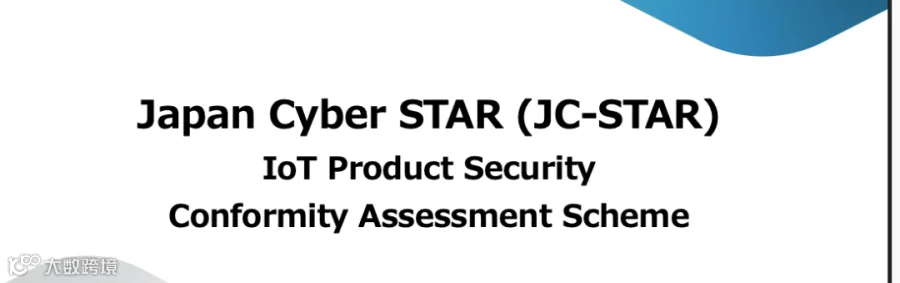

导读:你的储能产品出口日本。客户问了一个问题。"你们有JC-STAR认证吗?"你可能没听过这个词。但2027年4月之后。

你的储能产品出口日本。

客户问了一个问题。

"你们有JC-STAR认证吗?"

你可能没听过这个词。

但2027年4月之后。

没有这个词。

你的产品连并网资格都没有。

这不是假设。

日本经济产业省已经定好时间表。

2027年4月,特高压和高压光伏·储能设备强制。

2027年10月,50kW以下低压设备同样强制。

这个认证不是可选的。

是准入门槛。


12家企业已经过线。

特斯拉2025年10月拿到。

三星SDI同一批次。

德国SMA、西班牙Power Electronics、韩国韩华。

日本本土富士电机、日新电机、Daihen、TMEIC、住友电工、GS汤浅。

名单在日本IPA官网挂着。

2026年6月1日更新。


中国厂商呢?

华为没有。

阳光电源没有。

比亚迪没有。

宁德时代没有。

四家头部。

集体挂零。


有人说是技术问题。

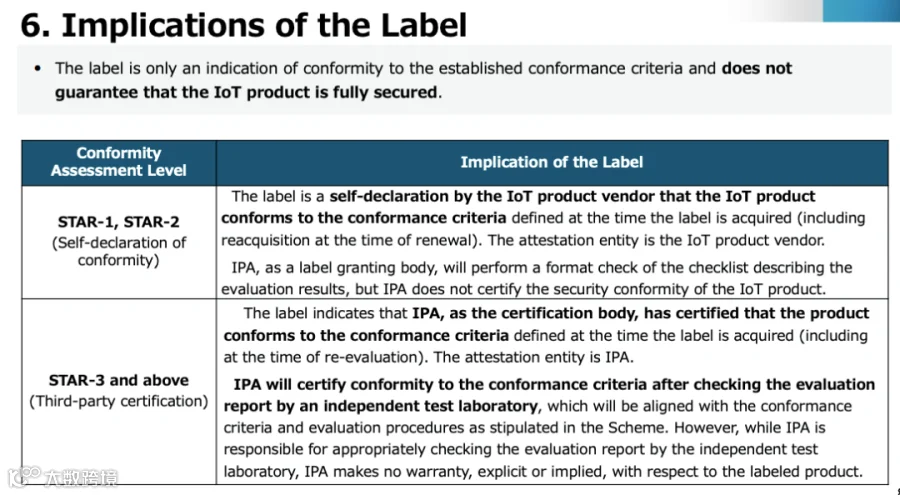

JC-STAR要求设备网络安全符合日本标准。

加密协议、数据本地化、通信模块安全。

这些中国厂商都能做。

但审查中出现了非技术门槛。

审查方评估母国法律环境对产品网络安全的影响。

援引中国《国家情报法》。

这个法条成了额外审查维度。


不是不能做。

是路径不一样。

日本厂商本土申请。

欧美韩厂商通过子公司或合作方。

中国厂商呢?

熙特尔新能源(SEETEL)2026年4月拿到了。

走EMS与BMS认证路径。

用已认证网关作为安全边界。

本地通信控制PCS。

这是一种解法。



这意味着什么?

日本市场不是关闭的。

但准入逻辑变了。

以前拼产品参数和价格。

现在拼网络安全架构和合规路径设计。

你的BMS能不能独立认证?

你的EMS能不能接入已认证网关?

你的数据能不能100%本地化存储?

这些问题比电池能量密度更重要。



我见过一个项目经理。

他的261kW工商储能项目。

设备已到日本港口。

客户突然要求提供JC-STAR ★1认证文件。

他没有。

项目停了三个月。

重新设计网络安全架构。

找日本本地合作方。

补做认证。

成本增加40%。

这笔费用本可以省下来。

如果在产品设计阶段就把网络安全架构纳入BOM。


怎么判断你的产品卡在哪个象限?

四个维度:

第一,产品类型。

PCS、EMS、网关是强制认证对象。

电池本体不在名单内。

但BMS如果在网关内部需要一起审。

第二,通信模块。

设备有没有IP通信能力?

有就必须做。

没有可能豁免。

但2027年之后没有IP通信的储能设备基本卖不出去。

第三,数据流向。

数据能不能不出日本?

能,加分。

必须回传中国总部?

审查风险上升。

第四,认证路径。

直接申请周期长。

网关分离架构快。

但需要已认证网关合作方。


现在该做什么?

如果你的产品计划出口日本。

三件事。

第一,查BOM。

通信模组、MCU、网关。

这三个器件有没有日本网络安全认证。

没有就换供应商或补认证。

第二,设计数据架构。

日本本地存储+本地分析。

远程只传脱敏数据。

这个架构要在产品设计阶段定。

第三,选认证路径。

直接申请周期12-18个月。

网关分离架构快但需要合作方。


2027年4月还有多久?

21个月。

听起来很长。

但JC-STAR认证周期平均12-18个月。

加上产品 redesign 时间。

你现在开始刚好赶上。

再拖半年窗口就关了。


日本市场不是最大的。

但它是测试场。

通过JC-STAR。

你的网络安全架构就拿到了全球通行证。

欧盟网络安全法。

美国NIST框架。

韩国K-IoT认证。

都是同一个逻辑。


你现在的产品。

网络安全架构做到哪一步了?

评论区告诉我。

是还在用默认通信协议。

还是已经开始做数据本地化设计。


欢迎点赞转发,回复日本,领文件。
