你交电费的时候,不会问这度电是哪个电厂发的。用算力,正在走向同一个方向。国家数据局4月底披露:截至2026年3月底,全国智能算力总规模188万PFLOPS,其中72%已经接入国家级监测调度平台——像电网调电一样,把全国的计算能力放进一张网里调着用。
算力调度这个词最近很热,但多数解释绕来绕去。今天用电力调度做参照,把它到底怎么调、调的过程亏不亏、账怎么算讲清楚,再拆两个案例:一个国内的,一个跨国的。

电是怎么调的,算力想学什么
先看电。全国的电厂发电,用户用电,中间靠电网调度中心实时平衡:广东下午用电紧张,就多送西部的水电过去;深夜用电少,就压低出力。你在南宁开灯,点亮它的电可能来自云南的水、内蒙古的风,你不需要知道,也不用关心。
算力调度想复制的就是这种体验:全国的数据中心是"电厂",服务器和AI芯片是"机组",你提交一个计算任务,平台找到合适的机器算完,把结果给你。理想状态下,用算力和用电一样:插上就用,按量付费,不用管机器在哪个省。国家给这套体系定的目标很直白:全国算力资源"一本账",调度"一盘棋",整合"一张网",明确说了要降低中小企业用算力的成本和门槛。
为什么现在急着建?因为需求变了。2025年全国推理数据量101.34艾字节,历史上第一次超过训练。训练是AI公司的事,推理是所有人用AI的事——每一次对话、每一张AI生成的图,背后都是推理。用的人越多,算力越像水电煤,调度就成了核心问题。
一个任务是怎么被调出去的
类比归类比,真实的调度过程和电网有一个根本区别:电是"流"过来的,算力任务是"派"出去的。电网里电流瞬间到达;算力网更像快递和网约车的结合——任务整件打包,送到某一个机房去干,干完把结果寄回来。具体分四步。
第一步,报家底。各地机房把自己的空闲情况实时上报:有多少张什么型号的卡、显存多大、现在空多少、电价和报价多少。国家监测调度平台干的就是这件事,相当于给全国算力装了一块总仪表盘。
第二步,派单。你提交任务时说清需求——要什么型号的芯片、多大显存、什么时候要结果、预算多少,调度系统在仪表盘上匹配:够格的机房里,挑便宜的、近的、排队短的。
第三步,搬数据。任务去哪算,数据先到哪,几个TB的素材要提前传过去。
第四步,开工回传。机器跑完,结果传回你手里,按实际用量结账。
这里有个容易误会的点:一个任务通常只能整件派给一个机房,很难拆成两半让两地同时算。机房内部,芯片之间用专用高速网络互连,传数据论纳秒;跨机房走普通网络,慢几个数量级。硬拆一个训练任务到两地,两边的芯片大部分时间在互相等数据,等于两个工人隔着一条江传砖头。所以调度调的是"哪个任务去哪个机房",调不了"半个任务"——这决定了算力网再发达,也是"派单网",成不了电网那样的"混流网"。
调度有损耗吗?有,但不在电线上
电网输电有线损,全国平均大致在百分之五上下。算力调度也有损耗,但形式完全不同:算力不会在路上"漏掉",损耗全在流程里,主要是四笔。
一是搬运费:数据传过去、结果传回来,带宽要钱,大文件传输还要时间,急活等不起。
二是排队:便宜的机房大家都想用,热门时段任务要等,等待本身就是成本。
三是适配费:电是同质的,一度电到哪都一样;算力不同质,为某种芯片写的程序换另一种芯片常常跑不起来,要改代码、重新调试,这笔人工费经常被忽略,却可能是最大的一笔。工信部发算力互联互通行动计划,要统一的就是这些"插座标准"。
四是合规墙:客户信息、财务数据放哪个省、出不出境都有规矩管着,有些数据压根不许动,任务再便宜也调不了。
把这四笔加起来,就是判断一次调度值不值的标尺:调过去省下的电费和机时差价,必须大于搬运、排队、适配这几笔损耗,调度才有意义。前几年一些地方机房建得快、用得慢,设备闲置的议论不少,病根多半就在这里:差价看着诱人,损耗把它吃光了。

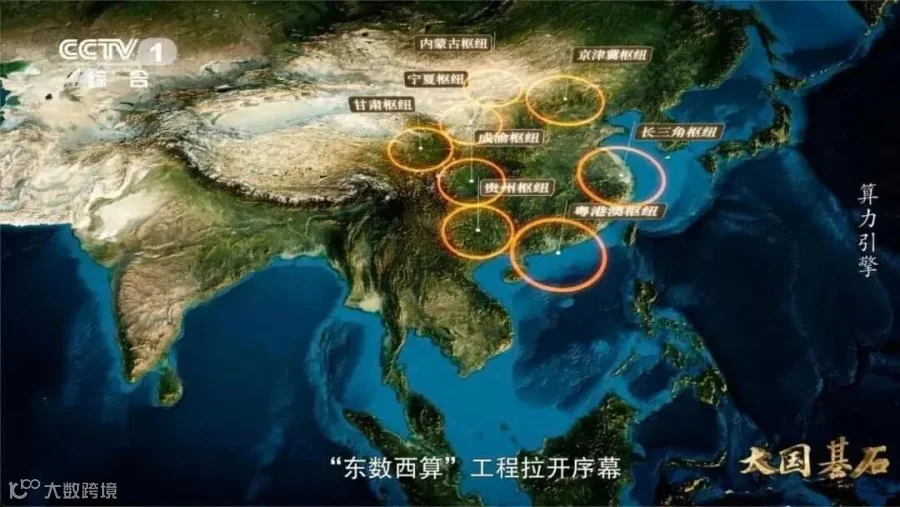

案例一:东数西算,把不急的活送去便宜电那里

国内最大的调度实践是东数西算:东部任务多、电贵,西部电多、电便宜,把不急的活往西送。拿刚才那把标尺量一遍,先看它做对了什么。
差价这头做得足。甘肃庆阳数据中心的到户电价约0.398元一度,比东部大机房便宜两三毛,数据中心成本大头就是电费,规模大的机房一年省下的电费以千万元计。庆阳还把风电光伏和机房绑在一起建,清洁能源消纳率提到95%以上——机房吃掉了西部发得出、送不出的绿电,这就是今年3月首次写进政府工作报告的"算电协同",把差价越做越厚。损耗这头则靠挑活来压:送去西部的主要是训练、渲染、备份这类不赶时间的活,搬运慢点无所谓,排队等等也行;对速度敏感的业务留在东部就近算。差价做厚、损耗挑小,这是东数西算能转起来的两个轮子。全国72%智能算力接入国家平台,等于"报家底"这一步也齐了。
还没解决的,恰恰是四笔损耗里剩下的两笔。适配费没降下来:国产芯片型号多、生态各自为政,任务从一家机房挪到另一家常常要重新改造,工信部的互联互通计划就是冲这个来的,但标准统一需要时间。计量结算也没统一:按卡时、按任务、按tokens的计价并存,跨平台没法直接比价,"全国算力一张网"目前更像几张网并排放着。再加上边缘算力刚起步,快活慢活的协同还没闭环——这些补齐之前,部分西部机房吃不饱的状况还会存在。
案例二:新加坡装不下,算力溢到马来西亚
跨国版的样本在我们隔壁。新加坡是东南亚数字枢纽,但地小电紧,前些年一度暂停新建数据中心,后来也只有条件放行。需求没有消失,于是溢过一桥之隔的马来西亚柔佛州:业内统计柔佛已有几十个数据中心项目,约20个投运,运营容量约850兆瓦。
还是用那把标尺量。它的差价来自土地、电价和政策:柔佛这三样都比新加坡便宜,2025年1月马新正式签约共建柔新经济特区,数据中心和云计算企业拿到税收优惠,等于把差价用协议锁住。它压损耗的办法有两个:一是物理距离——两地隔一道海峡,海底光缆和跨境专线直连,搬运损耗压到跨国调度里最低的一档;二是分工明确——金融交易这类延迟敏感、监管严格的业务留在新加坡,训练和大规模托管放柔佛,谁都不越界。差价用协议锁住、损耗用距离和分工压住,这个组合让它成了跨国调度里最顺的一条走廊。
待发展的地方同样清楚。最大的隐患在差价本身:6月底有研究报告测算,照这个速度建下去,2035年数据中心可能用掉柔佛全州40%的电——用电紧了电价就得涨,便宜电这个差价来源会被自己的扩张吃掉,水资源也有同样的问题。合规墙这笔损耗跨国后翻倍:哪些数据能出新加坡、哪些必须留下,监管说了算,企业只能照办。还有集中度风险:几十个项目挤在同一条走廊上,政策、电网、海缆任何一环出状况,没有备用通道。距离近、关系稳、分工明确,这三个前提眼下都在,但没有一个是永久保证。
如果要租算力,怎么租最划算

看懂了调度和损耗,租算力的门道就清楚了。核心一句话:按你的活的性质选租法,别按广告选。分四种情况。
只是用AI,不训练模型——直接按调用量买大模型服务(按tokens计费),一分钱卡都不用租。量小的时候,这比租最便宜的GPU还便宜得多,也没有适配和运维的隐形成本。多数中小企业到这一层就够了。
偶尔跑大活——渲染宣传片、批量处理数据、季度性的大计算,用按量付费,优先挑竞价(抢占式)实例:平台把闲置机器打折卖,常常只要按需价格的三四折甚至更低,代价是高峰期可能被中断。能断点续跑的活,这是性价比之王;选西部节点,再吃一层电价差。
天天有稳定负载——自家系统每天固定跑推理,按量付费最亏,该谈包月包年或预留实例,折扣可观。关键动作是把数据和计算放在同一家平台的同一个地域,省掉反复搬运的流量费——搬运费才是长期账里最容易被低估的一项。
延迟敏感的在线业务——在线接单、实时客服、扫码核销,别贪西部便宜,就近部署或用本地云,稳定压倒价格。这类活省下的电费差价,赔不起一次卡顿丢的客户。
最后三条通用的:比价时算"干完这件活总共花多少",别只看每小时卡价,把传数据的时间和流量费算进去;先短租试跑一次再签长约;确认清楚数据放在哪个省、能不能满足你所在行业的合规要求。
电网用了一百年,才让所有人忘掉"电从哪来"这个问题。算力网走到这一步会快得多。在别人还在纠结买机器的时候,先学会把活派出去、把账算明白,就已经领先了。
