市场|印度强制配储:10%储能+2小时,这笔账算出45亿美元池子

市场|印度强制配储:10%储能+2小时,这笔账算出45亿美元池子 储能海外准入解读
2026-06-09
2

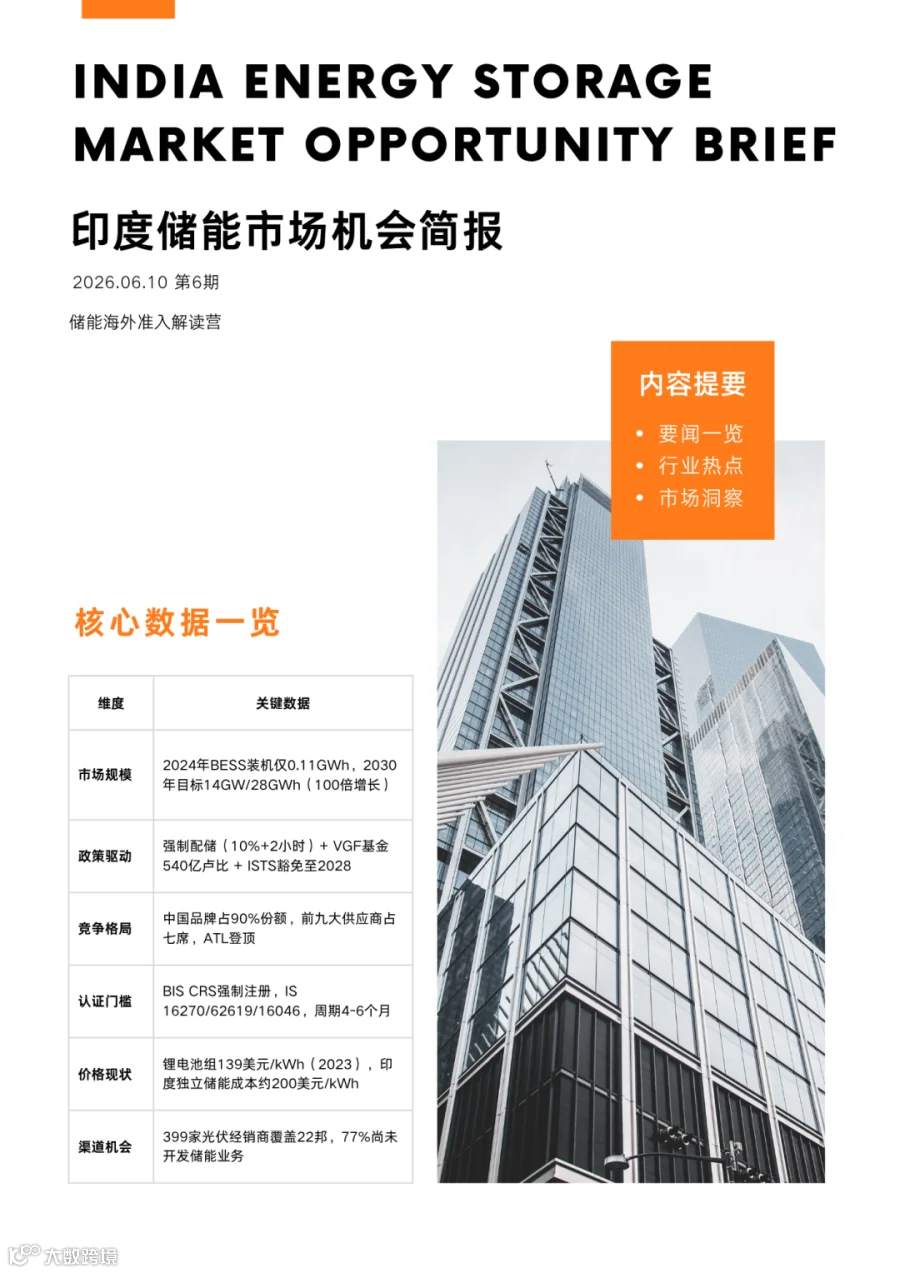

导读:印度人在SNEC不是来闲逛的。他们是来抢时间的。印度储能市场,2024年底BESS装机只有0.11GWh。印度2026-2027年太阳能累计装机目标186GW,2032年累计365GW。按10%配储、

印度人在SNEC不是来闲逛的。

他们是来抢时间的。

印度储能市场,2024年底BESS装机只有0.11GWh。

但印度政府计划,到2030年新增14GW/28GWh。

100倍增长。

这笔账,中国企业该怎么算?


0.11GW到14GW:印度储能的100倍增长

2024年12月,印度储能系统总装机4.86GW。

其中电池储能系统(BESS)仅占0.11GWh——抽水蓄能占了4.75GW。

0.11GWh是什么概念?

中国2024年新型储能新增装机超过50GWh。

印度不到中国的0.2%。

但印度中央电力局(CEA)的《2031-2032年国家电力计划》给出了一组更惊人的数字:

到2032年,印度需要部署74GW/411GWh储能,才能确保可再生能源稳定供应。

其中抽水蓄能175.18GWh,电化学储能236.22GWh。

CEEW(印度能源、环境和水资源委员会)的报告更激进:

在500GW可再生能源中等需求情景下,印度到2030年需要132GWh电池储能;在600GW高需求情景下,需要280GWh。

短期来看,2026-2027年印度电池储能需求规模将达8.68GW/34.72GWh;2031-2032年中长期需求达47.24GW/236.22GWh。

印度储能联盟(IESA)的数据也证实了这一点:

截至2025年6月,印度累计招标储能容量达171GWh,其中106GWh抽水蓄能,66GWh电池储能。

48.54GWh项目已进入建设阶段,包括近40GWh抽水蓄能与约10GWh电池储能。

2025年上半年新增招标55.4GWh,其中22GWh为电池储能。

这不是纸上谈兵。

是招标单已经发出来了。


政策驱动:强制配储+VGF基金+ISTS豁免

2025年2月,印度电力部颁布强制配储规定:

所有新招标光伏项目,必须配备至少2小时储能系统,容量为项目装机容量的10%。

这意味着什么?

印度2026-2027年太阳能累计装机目标186GW,2032年累计365GW。

按10%配储、2小时计算,仅光伏配储就能催生数十GWh的储能需求。

但这只是基础。

印度政府还砸了真金白银:

VGF可行性缺口基金,总预算540亿卢比(约6.5亿美元),支持30GWh电化学储能项目,目标是在2028年前满足国家层面储能部署需求。

2025年3月,VGF目标从4GWh提升至13.3GWh,预算维持376亿卢比,目标完成时间2027年6月。

VGF补贴储能项目部署成本的40%。

ISTS豁免政策(跨区输电费用豁免)延长至2028年6月30日,适用于抽水蓄能与异地送电的BESS项目。

三项政策叠加:

强制配储创造需求,VGF基金补贴成本,ISTS豁免提升经济性。

印度储能正从"示范探索"迈向"规模化落地"。


品牌格局:中国品牌主导90%,本土制造乏力

印度储能市场,中国企业不是参与者,是主导者。

储能电池占90%市场份额。

前九大锂电池供应商中,中国企业占据七席。

ATL超越国轩高科,跃居印度市场最大锂电池供应商。

楚能新能源2024年底与印度合作伙伴签约5GWh储能系统项目。

南都电源2024年10月中标印度242.5MW/245.26MWh光伏配储项目,2025年6月又签约1.4GWh储能订单——这是当地最大单体储能项目之一。

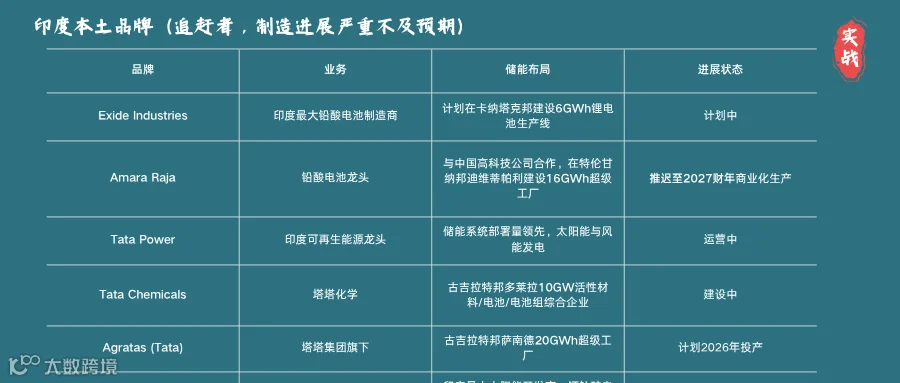

但印度本土品牌也在追赶。

Exide Industries计划在卡纳塔克邦建设6GWh锂电池生产线。

Amara Raja与中国高科技公司合作,在特伦甘纳邦建设16GWh超级工厂——但推迟至2027财年。

塔塔集团旗下Agratas在古吉拉特邦规划20GWh超级工厂,计划2026年投产。

Reliance New Energy、Adani Green Energy、ReNew Power等本土巨头也在布局。

但追赶的速度,远不及政策的野心。

PLI计划(生产挂钩激励)拨款2400亿卢比支持电池制造,但进展严重不及预期——三家ACC-PLI受益方(Ola Electric、Reliance New Energy、Rajesh Exports)因未能按时建厂已被罚款。

信实集团甚至暂停了锂离子电芯生产计划——因为中国技术转让限制。

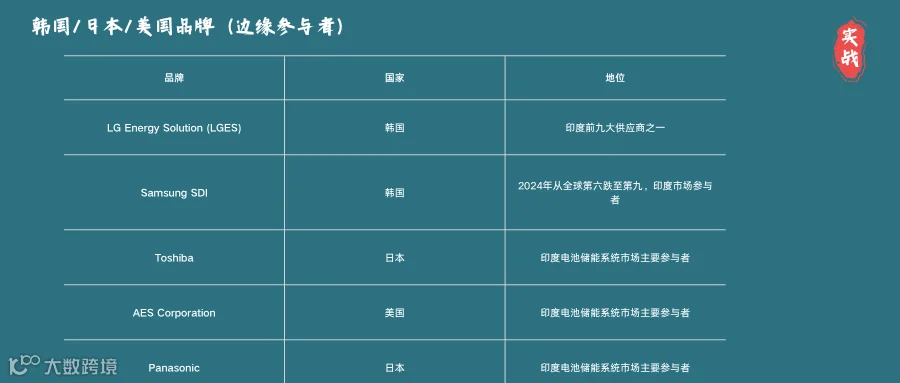

韩国LG Energy Solution、Samsung SDI,日本Toshiba、Panasonic,美国AES Corporation等品牌在印度有参与,但份额远不及中国品牌。

印度本土制造短期内起不来,但政策风向已经变了。

2026年6月起,印度清洁能源项目必须使用本土制造的太阳能组件。

ALMM清单仅允许本土制造商参与政府招标项目。

中国企业现在的90%份额,是窗口期的红利。

窗口期还有多久?

取决于印度本土制造何时能替代进口。

从目前的进度看,至少还需要3-5年。


Action Item:抢占印度窗口期的7天清单

天数
动作
责任人
完成标准
Day 1
确认目标邦/项目类型(光伏配储/独立储能/FDRE)
销售
锁定3个目标邦
Day 2
评估BIS认证可行性(IS 16270/62619/16046)
认证经理
认证路径表
Day 3
测算VGF补贴适用性
财务
补贴金额测算
Day 4
对接印度本地EPC/开发商
销售
3家意向合作方
Day 5
确认ISTS豁免资格
法务
豁免确认函
Day 6
制定投标策略(价格+认证+本地合作)
总经理
投标方案
Day 7
复盘:放弃哪些邦,主攻哪些项目
总经理
复盘纪要

往期精彩

火线之下,标准之上:2025美国储能认证冷观察
美国储能并网标准深度解读——基于IEEE 1547-2018强制实施与UL 1741 SB换版的分析
从条款到采购:NFPA855 新标准下,261 度 LFP 工商储能柜的完整认证路径与 BOM 清单
2026上海SNEC :印度人的询价,买的不是设备,是BIS背书


各位看官,点赞领印度简报

技术数据溯源

  • 印度BESS装机0.11GWh/储能总装机4.86GW(截至2024年底):数据来源:中汽新能/国际能源网,2025-08-21


  • CEA《2031-2032年国家电力计划》:74GW/411GWh储能需求,数据来源:同上


  • CEEW报告:500GW中等需求需132GWh,600GW高需求需280GWh,数据来源:国际能源网,2025-03-17


  • 短期/中长期需求:2026-2027年8.68GW/34.72GWh,2031-2032年47.24GW/236.22GWh,数据来源:华储网/亚太电池展,2025-07-29


  • IESA累计招标171GWh:数据来源:CNESA储能研究平台,2025-07-11


  • VGF基金:540亿卢比/30GWh,数据来源:华储网,2025-07-29


  • VGF扩容至13.3GWh:数据来源:SBI Capital/储能行业专题报告,2025-12-12


  • 中国储能电池占90%份额/前九大占七席/ATL登顶:数据来源:微信公众号/储能大厂名单,2025-08-17


  • 楚能/南都电源印度订单:数据来源:CNESA储能研究平台,2025-07-11


  • 本土制造组件强制令(2026年6月):数据来源:新浪财经/印度能源新政,2024-12-18
