储能打了三年价格战,龙头第一个涨价,说明成本真的顶不住了。
顶不住的成本会沿着产业链往下传,一直传到你工厂的BOM表上。
铜涨了31.4%,铝涨了18.8%(中国有色金属工业协会,2026年上半年数据),碳酸锂从低点涨了160%以上,IGBT和SiC的交期越排越长。功率器件端已经集体动过价:捷捷微电的IGBT自5月起上调10%-20%,英飞凌、安森美、芯联集成年内陆续跟涨。
采购口最先有动作:找替代料,寻二供,谈新价。
动作快的工厂,本周已经在换电芯了。
但多数人漏算了一笔账。
换电芯省下来的钱,可能换一种方式花出去:补测费、证书变更、实验室排期。这笔钱合同里没人替你出,出了问题,签字的还是你。
这笔涨价账,从哪来
先把事件说清楚。

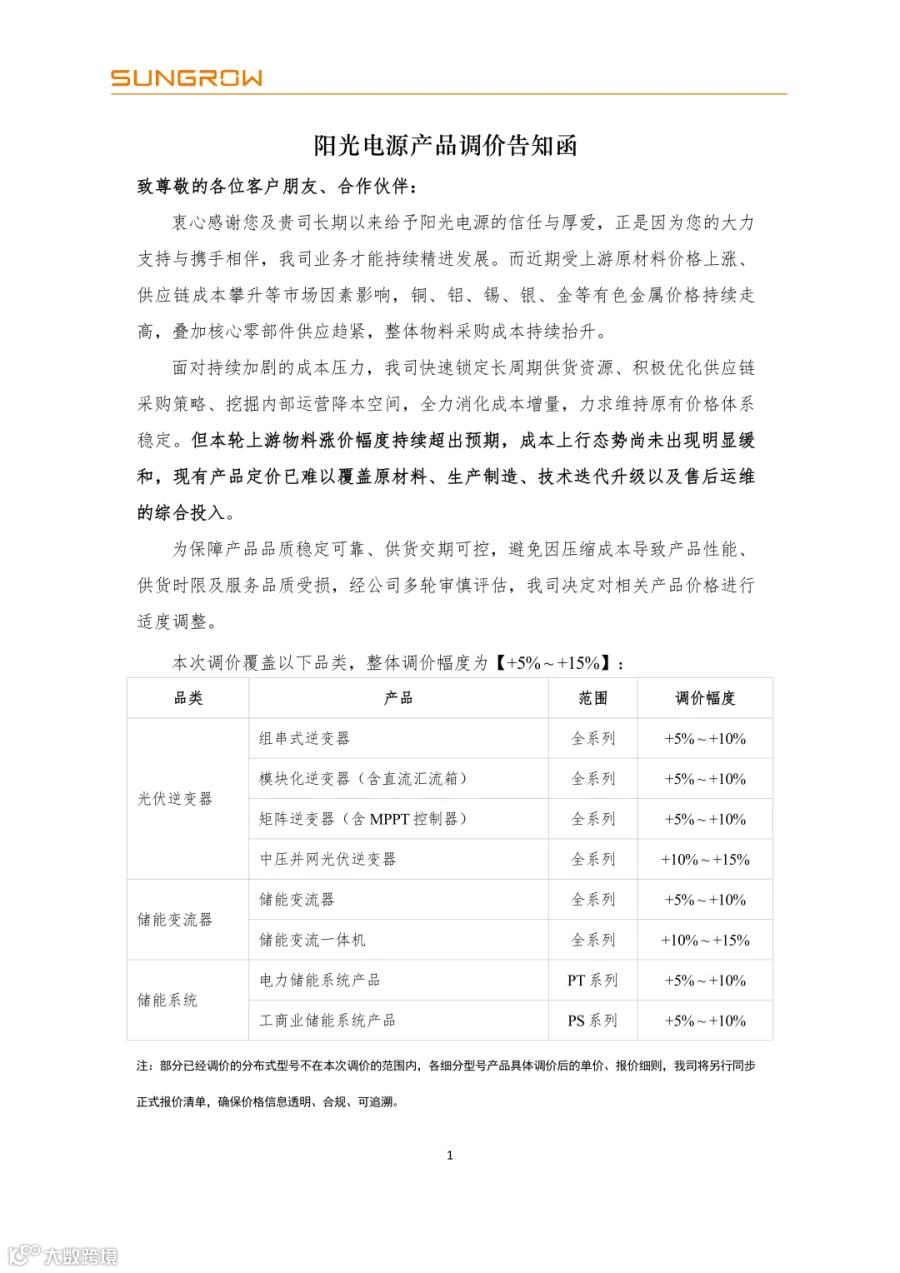

9月11日阳光电源发出调价告知函,9月20日执行。分品类看:储能变流器全系列涨5%-10%,储能变流一体机涨10%-15%,电力储能系统PT系列和工商业PS系列涨5%-10%。9月20日前已签约下单的订单按原价走,之后的新订单全部执行新价。
这是阳光年内第二次调价。今年一季度,它已经对储能专用机型上调过6%-10%。
也不是它一家。据中关村储能产业技术联盟统计,7月以来,亿纬锂能、盛弘股份、汇川技术等十余家产业链企业先后发函,涨幅2%-30%,从正极材料、电芯到PCS和系统集成,两个月完成了全产业链覆盖。
一句话:这次不是哪家公司的经营动作,是整个行业的价格体系在重置。
你的采购成本表,这周开始就要重算了。
没人算的一笔账:换电芯与证书
成本重压之下,换电芯是工厂的第一反应。
这笔账的正面很好算。314Ah储能电芯的集采价,2025年低点0.28元/Wh,2026年2月均价已到0.36元/Wh。对新供应商来说,报价每低1分钱,一个5MWh的柜子就能省5万块。
这个诱惑,没几个采购扛得住。
反面这笔账,多数工厂没算过。
电芯在你的系统证书里,不是普通物料,是关键元器件。
按IEC 62619(工业用锂电池安全要求)的认证逻辑,电芯的厂家、型号、规格参数,都写死在证书的元器件清单里。换电芯,哪怕是同容量同尺寸的"平替",也是一次关键件变更。变更要走三步:向发证机构报备差异,实验室评估差异项,决定要不要补充测试。每一步都要时间和钱。
北美方向更严。UL 1973要求系统内电芯本身具备UL 1642或UL 1973认可,换电芯意味着报告更新,差异大的还要重新送样。欧盟方向多一层:新电池法下的电池护照,要求电芯信息和证书、文件链对得上。
澳洲方向同理,AS/NZS 5139的安全评估同样锚定电芯的IEC 62619认可状态,换电芯不换思路。
费用和周期,给你三个行业常见区间(以实验室正式报价为准):差异评估加报备,2-6周,3-8万元;差异项补充测试,6-12周,8-20万元;新电芯完全没有认可基础的,全项测试重来,4个月起步。赶上旺季,排期再加4周。
去年四季度,我在一家实验室的排期表里看到一行备注,只有四个字:电芯变更。排到了第7周。
还有一层责任问题。变更报备单上签字的是证书持有者——多数情况下是你工厂,不是电芯厂,也不是客户。电芯厂说"我们的电芯有认证",指的是它自己的证书;你的系统证书认的是"这颗电芯用在你的系统里"。两码事。这句话,建议原样转给采购。
算总账:换电芯省5万,变更评审花3-8万,外加2-6周。账未必亏,但必须算在前面。如果跳过评审直接换,代价是证书覆盖范围之外的批量生产——客户审核抽出来,在途的柜子到港,并网验收过不了,这一单亏的不止是补测费。
你的工厂,现在处于哪一档?
表1:电芯替换的三档认证影响
|
|
|
|
|---|---|---|
|
|
|
|
|
|
|
|
|
|
|
|
先对号,再入座,别等实验室告诉你排第几周。
本周的三个动作
第一,让采购拉出本周所有替代料和询价清单,对照证书元器件表,电芯、BMS、功率器件标红。
第二,给发证实验室发一封变更预问询邮件,新旧电芯参数差异列清楚,先问结论再下单。
第三,9月30日前做一份《电芯变更认证影响评审》,采购、技术、认证三方签字留档。
涨价周期里,这张纸比省下来的料钱值钱。
调价函决定的是这一单的利润,变更评审保住的是后面三年的证书。
本文参考 文献:
