前 言
2026年7月6日,欧洲议会环境、气候与食品安全委员会(ENVI)就
不少纺织外贸老板看到欧盟时间表,得出一个结论:“2027年底才出法案,现在不用急,等正式文件出来再动手”。但细读欧委会官方文件就会发现:法案出台≠马上强制,真正消耗时间的不是软件系统开发,而是上游供应链的数据梳理。窗口期不是拿来观望,而是留给企业做数据治理。
一、看清官方时间线,不要误读立法节奏
根据欧盟内部市场总司公开资料,纺织品服装被列入ESPR《可持续产品生态设计法规》2025‑2030优先产品组,计划2027年第四季度通过纺织品专项授权法案。
这里有一个非常关键的细节:即便授权法案顺利在2027Q4落地,后续还需要编制配套指南、技术规范、实施细则,整套立法与技术工作仍存在调整可能性,并非法案一通过就立刻全面强制执行。
很多企业只记住“2027年底”这个时间节点,却忽略了后面一整套配套规则的落地周期。纺织DPP不是一纸法案就可以直接上线,从法案发布到企业可以落地执行,中间还存在很长的过渡期。

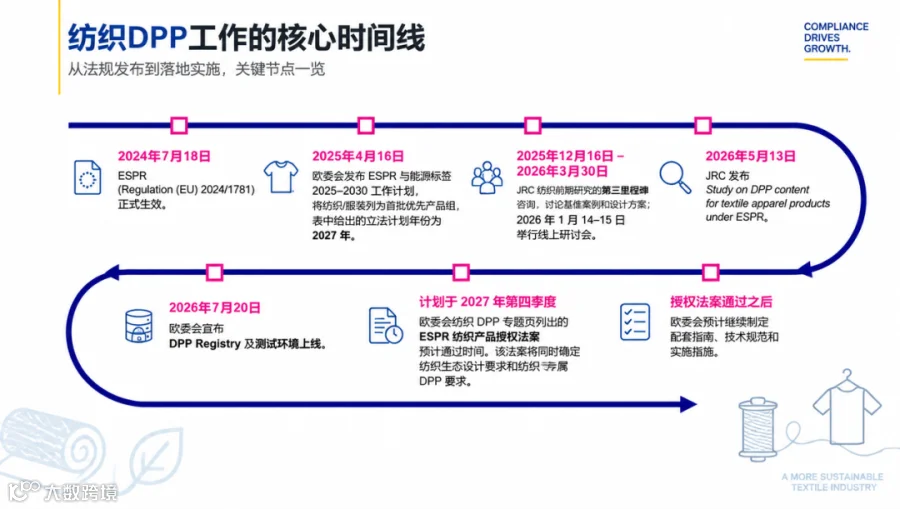

核心时间线
二、产品边界:哪些纺织品要做 DPP,哪些暂不纳入

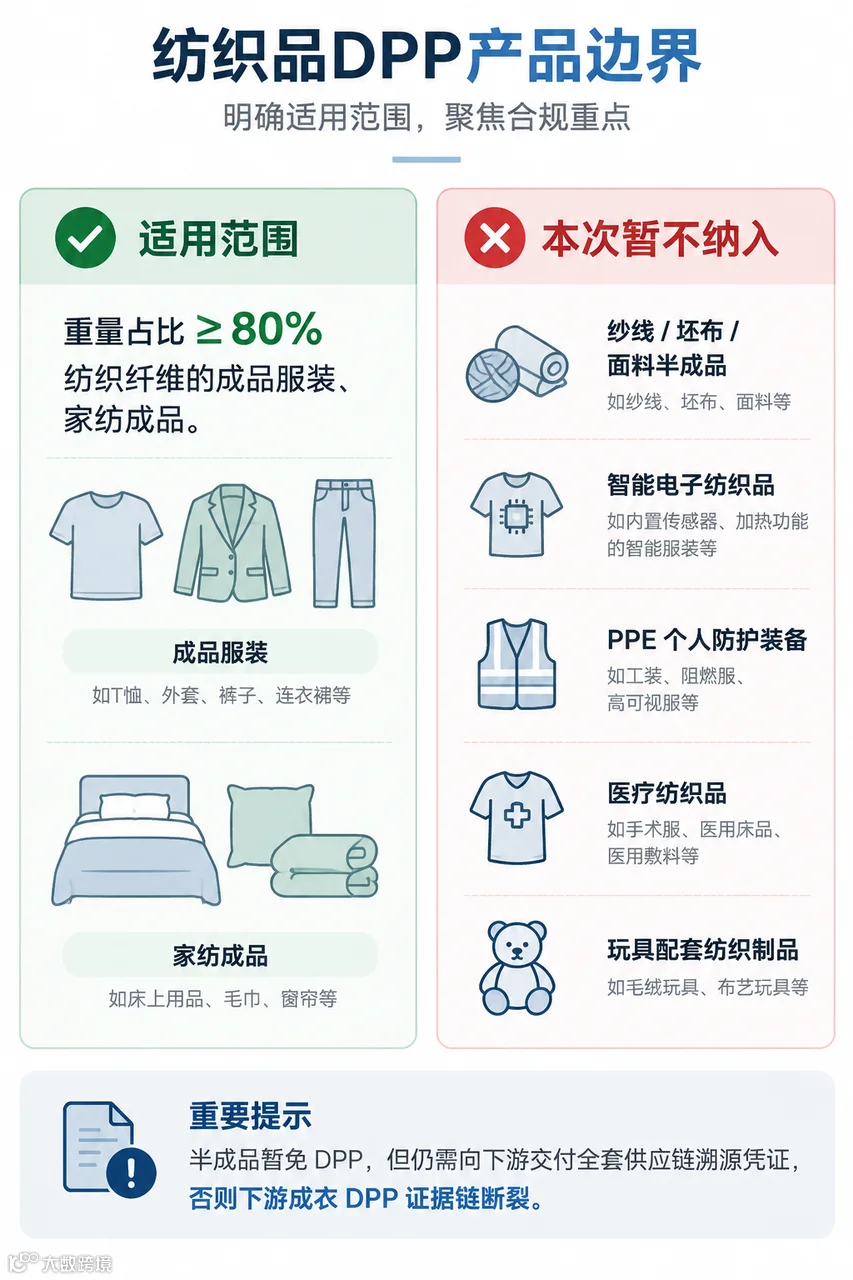

依据欧委会官网定义,本次 ESPR 纺织品 DPP 的适用产品范围有明确边界,并不是全部纺织品类。
适用范围:重量占比≥80% 纺织纤维的成品服装、纺织品。简单来说,成衣、家纺等成品纺织制品,只要纤维重量满足条件,就纳入本次 DPP 管控清单。
本次排除品类(暂不强制 DPP):纱线、坯布、面料这类中间半成品;带智能电子组件的智能纺织品;PPE 个人防护装备;医疗纺织品;玩具配套纺织制品。
这里要特别提醒出口工厂:半成品面料虽然现阶段不需要 DPP,但作为上游供应链,依然要向下游成衣客户提供纤维、化学品、再生 TC 等证据资料。很多面料厂误以为 “自己不用做 DPP = 不用整理供应链凭证”,但下游成品成衣品牌在做 DPP 时,会反向向面料供应商索要全套溯源证据。上游拿不出资料,会直接导致终端成衣 DPP 证据链断裂,订单受影响。
三、两大致命误读,正在耽误很多出口工厂准备
行业里流传两种非常普遍的错误理解,也是很多企业选择躺平观望的根源。
误读1:2027Q4出法案,就代表2027年就要强制合规。
授权法案通过,只是立法程序走完,欧盟一般会设置过渡期留给全产业链改造。但是,过渡期不是“准备期的起点”,而是“合规的最后截止缓冲”。
等到官方宣布强制生效再启动项目,纺纱、染整、辅料供应商的资料收集,内部系统改造都挤在短短过渡期内,项目极易延期。
误读2:细则没有定稿,企业什么都做不了。
很多老板说,字段、Schema都没出来,现在做都是白忙活。
行业实践给出的思路恰恰相反:不要臆造尚未发布的法定字段与Schema,但可以优先搭建“可验证、分级权限、可追溯、可更新”的数据底座。
底层的数据治理能力可以先行建设,未来法规字段明确之后,再做规则配置映射,而不是等到细则落地,才从零开始搭建整套体系。
四、DPP最大的坑不是写代码,是供应链数据补齐
纺织DPP项目,软件只占小部分工作量,真正耗时耗力的,是供应链端的数据采集与证据链治理。
一件成衣DPP,向上要追溯到纤维原料、纱线批次、染整工艺;再生产品需要TC交易证书与生产批次绑定;还要梳理拉链、纽扣、衬布等容易被忽略的辅料信息;检测报告要明确报告覆盖的面料、色号、批次,不能无限复用。
现实情况是:大量工厂BOM只维护主体面料,辅料资料分散在采购文件夹;TC证书有存档,但没有和生产投料批次做关联;检测报告散落在质量部门共享盘,无法自动对应SKU。
整套供应链证据梳理、供应商催收凭证、内部数据Mapping,完整跑通往往需要1‑2年周期。
如果等到欧盟法案尘埃落定再启动,会出现三大风险:市场服务商资源挤兑,项目报价水涨船高;上游供应商来不及补齐各类凭证;最终项目延期,直接影响欧盟订单交付。
五、现阶段企业真正可以动手的两件事
既然最终法规字段尚未完全冻结,企业不要去猜官方未来会出台哪些字段,但数据底座的准备完全可以提前启动。
第一,开展企业DPP就绪度诊断,做Gap缺口评估。
盘点BOM完整性、辅料资料、检测报告适用范围、再生TC交易证书归档情况,区分哪些数据已经可用,哪些需要向供应商补材料,哪些属于业务流程缺失。把G1‑G5数据缺口梳理清楚,分清轻重缓急。
第二,搭建稳定的底层数据底座,而非固化死未来不确定的法规字段。
采用“稳定数据结构+可配置规则引擎”的架构,产品身份、BOM、证据档案、权限体系、变更审计日志先建好;未来欧盟正式字段发布,通过配置映射即可适配,不需要推倒重构系统。
结 语
不要把希望寄托于“一张二维码搞定DPP”,二维码只是前端展示载体;真正的核心是后端可溯源、带证据链的数据供应链能力。
