在消费电子、服务器和电子制造供应链中,RFI、RFP和RFQ经常出现在新供应商导入、新产品开发和制造设备采购过程中。三者分别是Request for Information、Request for Proposal和Request for Quotation,也常被统称为RFx。
最简单的区别是:RFI看供应能力,RFP看项目方案,RFQ看具体报价。
RFI:先确认供应市场与能力边界
RFI全称Request for Information,即信息请求。
RFI通常用于供应商筛选和市场调查。客户可以已经有明确的采购方向,甚至已经形成初步技术规格,但仍需要确认市场上有哪些企业能够满足要求、现有供应能力如何,以及后续采购条件应该如何设定。
美国FBI在2026年6月针对高性能AI计算基础设施发布的一份RFI就是一个例子。公开文件显示,其潜在采购对象已经包括NVIDIA HGX B300或同等级GPU服务器、GB300 NVL72级Rack-Scale系统、AI Pod以及L40S级推理加速器。配套的Draft Equipment Requirements甚至进一步列出了服务器内存、网络、高密度系统冷却等技术条件。
规格已经写到这个程度,采购方仍然采用RFI,因为此时的主要任务不是正式比价。
FBI要求潜在供应商提交不超过5页的Capability Statement,说明企业背景、与OEM的关系、过去项目经验、可能存在的供应链限制、软件授权模式,以及高密度系统对电力和设施的要求。文件明确将这些回复用于市场研究和采购规划,而不是作为正式Proposal。
这个案例也说明,RFI并不意味着客户还不知道自己要什么。
在3C供应链中,品牌厂可能已经确定下一代产品需要某种新材料、新工艺或者新芯片,但仍要确认哪些供应商具备量产条件。常见调查内容包括工厂位置、Equipment List、Process Capability、Capacity、质量体系、扩产周期以及类似产品的量产经验。
例如寻找新的结构件供应商,客户可能调查CNC、压铸、冲压、注塑和表面处理能力;导入新的EMS厂商,则可能进一步看SMT线体数量、贴装精度、测试能力、月产能以及现有工厂负荷。
AWS公开的Strategic Silicon采购岗位也将“Lead RFIs and sourcing engagements for silicon components”列入职责,应用场景是定制和高复杂度芯片的供应商选择,同时需要评估供应商核心技术、制造能力以及供应风险。
因此,供应商“进入客户RFI”通常说明已经进入客户调查范围,但项目仍可能处于Supplier Screening阶段。
RFP:供应商开始针对项目提交可执行方案
RFP全称Request for Proposal,即方案请求。
RFI更多是在了解供应商已有的能力;到了RFP,客户通常已经提出项目目标,需要供应商进一步回答:在哪里生产、采用什么制造方法、需要投入哪些设备、什么时候能够投产,以及这套方案需要多少成本。

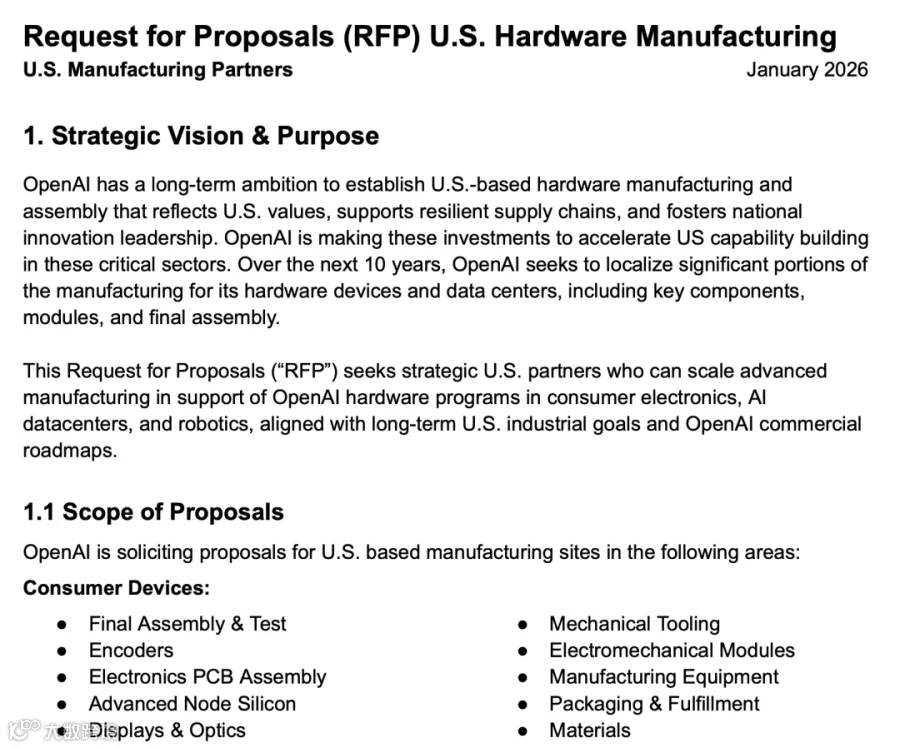

2026年1月15日,OpenAI发布面向美国硬件制造伙伴的RFP,征集Consumer Devices、Robotics和Datacenters三个领域的制造方案。消费电子范围包括Final Assembly & Test、PCB Assembly、Displays & Optics、Mechanical Tooling、Electromechanical Modules和Manufacturing Equipment;数据中心则包括UPS、Chillers、RDHX、CDU和Cold Plates等。
OpenAI要求供应商提交一份不超过25页的PDF,说明现有及规划中的美国制造设施,包括厂址、工厂设计和规模、投产时间、技术能力以及高层级财务模型。厂址部分还要求考虑地形和大型建设物流条件;制造能力则涉及自动化、IPC Class 2/3、产品追溯、MES、可靠性、专有硬件安全以及网络安全。
电力也被单独列为一项要求。潜在合作伙伴需要说明制造基地获得电力和其他公用设施的条件,以及与相关Utility的合作情况。
成本同样属于Proposal的一部分。OpenAI要求企业提供所有权结构及NRE、建设和Ramp阶段的Capex与Opex估算,并比较美国设施与海外设施的成本,同时考虑地方、州和联邦激励、关税缓解以及长期价格曲线。
因此,RFP和RFQ不能简单用“文件里有没有价格”来区分。
RFP同样可以要求详细成本,但不同供应商提交的制造方案、设备配置、厂址和投产路径仍可能不同。
例如客户准备建设一条新的消费电子自动化装配线,只给出产品尺寸、目标UPH、良率和厂房条件。一家设备商可能设计6个工站,另一家可能设计8个工站;视觉检测、上下料方式、治具数量和自动化程度也可能不同。客户首先需要比较哪一套设计能够满足量产目标,再比较对应成本。
OpenAI这份文件还显示,RFP本身可以包含多轮筛选。企业首先提交Initial Proposal,通过进一步评估后才会被邀请提交“full package RFP”。其公开时间表显示,Initial Proposals截止到2026年6月,Vendor Selection安排在2027年3月,Joint Planning Kickoff计划在2027年4月。
所以“参加RFP”已经比单纯的信息调查更深入,但仍处在方案评估和供应商选择过程中。
RFQ:规格收敛后进入正式报价
RFQ全称Request for Quotation,即报价请求。
到了RFQ,产品图纸、材料、预计需求量,或者设备性能和验收条件通常已经相对明确,供应商能够据此建立成本模型并形成Quotation。
Apple公开的制造工程岗位能够比较直接地看到RFQ在3C制造现场中的位置。
Apple在深圳招聘的Manufacturing Design Engineer需要负责iPhone结构件和子组件的定制自动化设备及连续生产线,并与Global Supply Manager共同将设备从“RFQ stage”推进到Factory Deployment。其工作范围同时覆盖设备机械架构、Machine Layout、Fixture、精度控制、Cycle Time以及设备供应商选择。
Apple另一项Advanced Manufacturing Engineer岗位则直接使用“RFQ/RFPs”这一表述。工程师需要编写包含自动化设备Design Requirements、Delivery Schedule、所需文件,以及设备在Machine Supplier和Contract Manufacturer工厂Qualification和Acceptance要求的采购文件,同时参与设备Design Review、Bring-up和Acceptance Testing,并验证CP/CPK和GR&R。
这也说明,3C制造中的RFQ并不只是让供应商在一张表上填Unit Price。
以一台定制自动化设备为例,报价基础可能已经包括Cycle Time、UPH、设备精度、GR&R、产品接口、设备尺寸、安全要求和FAT/SAT条件。设备商需要据此确定机械结构、伺服系统、视觉、治具和控制系统配置,再计算整机价格和交期。
零部件RFQ也是同一逻辑。
一个手机金属结构件进入RFQ时,客户可能已经提供2D/3D图纸、材料牌号、公差、表面处理要求、可靠性标准、预计Volume和Manufacturing Location。供应商再根据材料利用率、CNC Cycle Time、设备数量、人工、良率和后处理成本核算报价。
Quotation本身通常也不只有一个单价。
3C新产品RFQ常见的商务字段还可能包括NRE、Tooling、Fixture、MOQ、Lead Time、不同Volume Tier对应的价格、产能承诺、付款条件以及报价有效期。涉及不同生产区域时,同一产品还可能分别计算中国大陆、越南、印度或其他制造地点的成本。
这也是RFQ与RFP更实用的区分方式:到了RFQ,客户已经提供了一套足以让候选厂商针对大致相同条件建立报价的基础。
不过设备采购的边界并不总是这么清楚。Apple公开岗位直接使用RFQ/RFP,说明对于高度定制的自动化设备,技术Proposal、Design Review和商业Quotation完全可能在同一轮流程中同步进行。
同一个新产品项目还可能出现Second Round RFQ或Re-RFQ。只要图纸、BOM、材料、Volume、Manufacturing Location或者Target Cost发生变化,供应商就可能需要重新计算价格;客户也可能在第一轮比价以后重新给出Target Cost,再要求候选供应商报价。
因此,“进入第二轮RFQ”首先说明供应商仍然留在竞争名单里,并不代表项目已经确定由其承接。
实际项目不会固定走完RFI、RFP和RFQ
RFI、RFP和RFQ适合用来理解不同采购动作,但3C供应链不会机械执行一遍RFI→RFP→RFQ。
客户已经合作多年的供应商,其工厂、设备、质量和产能情况都比较清楚,新产品可以直接进入RFQ;采购标准化程度较高的器件,只要规格已经确定,也未必需要RFP。
新工艺和非标自动化设备则可能相反。产品设计和生产方式还在共同开发,客户需要先与供应商反复讨论技术方案,Proposal和Quotation也可能同时修改。Apple设备采购中出现RFQ/RFP并列,就是这一场景的实际体现。
所以看到“某供应商进入客户RFQ”时,更有用的判断不是机械地给项目排一个固定序号,而是看客户此时要求供应商提交什么。
RFI主要是在调查供应能力和市场条件;RFP已经开始围绕具体项目比较实现方案;RFQ则说明技术和商务要求进一步收敛,候选供应商开始形成可以直接比较的报价。
截至RFQ,客户的核心动作仍然是Supplier Selection。
客户最终选中谁、如何分配供应份额,以及之后出现的Nomination、Award、Forecast和PO分别意味着什么,则进入供应商定点与采购执行阶段。
-
