24新清单下的工程计价资料:该如何送达、签收、抄送,才能成为结算依据?

24新清单下的工程计价资料:该如何送达、签收、抄送,才能成为结算依据? 建易咨询
2026-10-03
6
导读:24新清单P49“工程计价资料”把送达、签收、抄送提到了计价效力的高度。本文从施工企业视角出发,用大白话拆解第12.2.1至12.2.6条,讲清文件怎么送、谁签收、抄送谁,才能让单方发出的联系单、指令

文摘:24新清单P49“工程计价资料”把送达、签收、抄送提到了计价效力的高度。本文从施工企业视角出发,用大白话拆解第12.2.1至12.2.6条,讲清文件怎么送、谁签收、抄送谁,才能让单方发出的联系单、指令、确认函变成审计认账的结算依据。
关键词
:24新清单;工程计价资料;送达;签收;抄送;结算依据

正文

在工地上,我们经常遇到这样的事:联系单递过去,甲方不签收;指令发过去,监理不回复;确认函送过去,对方踢皮球。施工方夹在中间,干着急没办法。很多人以为,只要把文件发出去了,自己留了底,将来结算就有依据了。但到了审计那一步,人家一句“我没收到”“他没权限签”,你的依据就变成了废纸。

问题出在哪?出在文件没有形成完整的“送达—签收—抄送”闭环。

今天,渔姐就结合《建设工程工程量清单计价标准》(GB/T 50500-2024)P49“12.2 工程计价资料”的原文,用我们施工人听得懂的大白话,把这套规则讲透。

一、送达:不是“发出去了”就叫送达

很多兄弟觉得,我用微信发了、用快递寄了,就算送达了。但在计价规则里,送达是有严格要求的。

新清单第12.2.3条说得很清楚:任何书面文件送达时,应由对方签收。而且,合同双方指定的送达方式和接收地址如果变了,必须提前3天书面通知对方,后续通信信息按新地址发送。

翻译成大白话:送达不是“我发了”,而是“对方在约定地址、按约定方式收到了”。如果你发的地址不对、方式不对,或者对方换了地址没通知你,你的送达就可能无效。

所以,施工企业要做的第一件事,就是在合同里把双方的送达地址、指定接收人、送达方式写清楚。在施工过程中,一旦发现对方地址变了、人换了,立刻发函要求书面确认。别嫌麻烦,这一步不做,后面全是坑。

二、签收:谁签、怎么签,决定了文件的法律效力

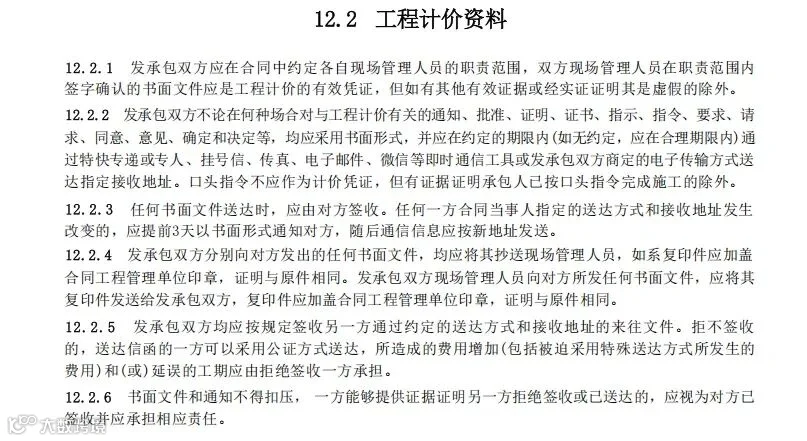

24新清单第12.2.1条说:双方现场管理人员在职责范围内签字确认的书面文件,是工程计价的有效凭证。

这句话的关键词是“职责范围内”。不是随便一个现场人员签个字都算数。甲方现场代表如果没有被授权确认费用,他签了“情况属实”,只能证明事实发生,不能证明费用该给。

第12.2.2条又补了一刀:所有计价相关的指令、确认、批准必须采用书面形式;口头指令不作为计价凭证,除非你能证明按口头指令干了活。

所以,签收这个动作,不是简单收个文件,而是要找对人、签对字。找对人,就是确认对方签字的人有没有授权。签对字,就是在文件上把事实、数量、单价、金额写清楚,让签字的人明确确认。

渔姐提醒:现场管理人员签字权限,一定要在合同里或者通过授权委托书明确。否则,你拿着没有授权的人签的字去要钱,甲方可以一句话把你顶回来。

三、抄送:最容易被忽略,却最要命的一环

新清单第12.2.4条要求:发承包双方分别向对方发出的任何书面文件,均应将其抄送现场管理人员,复印件应加盖合同工程管理单位印章,证明与原件相同。现场管理人员向对方所发任何书面文件,也应将其复印件发送给发承包双方,复印件同样要盖章。

这一条,很多施工企业根本没当回事。他们觉得文件发给主要对接人就行了,抄送不抄送无所谓。但真到了打官司或者审计的时候,你有没有抄送,就成了“对方是否知情”“是否已送达”的关键证据。

渔姐用大白话解释:抄送就是让所有关键人物都知道这件事。你发给甲方项目经理,抄送甲方现场代表、监理;你发给监理,抄送甲方代表。这样,谁都不能说“我不知道”。而且,复印件要盖公章,证明和原件一致,防止对方事后说“你给的是假的”。

四、拒收怎么办?新清单给了两把“尚方宝剑”

很多兄弟最怕的就是对方拒收、不回复。新清单专门给了解决办法。

第一把剑,第12.2.5条:对方拒不签收的,发函方可以采用公证方式送达!由此增加的费用和延误的工期,由拒绝签收一方承担!

第二把剑,第12.2.6条:书面文件不得扣押。只要一方能提供证据证明另一方拒收或者已送达,就视为对方已签收并应承担相应责任!

这两条太重要了。以前对方拒收,你干瞪眼。现在你可以直接去公证处走公证送达,费用和损失由他扛。而且,只要你证明你送了、他拒收,法律上就视为他签收了,他必须承担后果。

五、怎么落地?渔姐给你一套实操动作

说了这么多规则,施工企业到底该怎么干?渔姐给你总结成四步。

第一步,合同交底时,把送达条款拎出来。明确双方送达地址、接收人、联系方式,并且写入合同附件。一旦变更,必须书面通知。

第二步,发文件时,按规矩走。重要文件一律采用书面形式,打印成文,加盖公章,编写文号。发EMS时,在快递单上写清文件全称和编号。同时,按抄送范围发给现场管理人员,复印件加盖公章。

第三步,签收环节,盯住授权。确认对方签字的人有没有权限。没有权限的,要求其出示授权委托书,或者要求有权限的人补签。

第四步,遇到拒收,立刻升级。先发催告函,再走公证送达。把公证回执、快递底单、催告记录、现场录像全部归档。这些就是你的证据链。

六、渔姐结语

24新清单把工程计价资料的送达、签收、抄送规则写得很细,目的就是让每一份文件都能成为结算依据,让施工方的每一分钱都有据可查。

但规则再好,也得靠人去执行。你合同里不写送达地址,发文件不抄送,签收不看授权,拒收不去公证,那再好的规则也救不了你。

渔姐在《工程经济资料管理:证据链闭环实战》这本书里反复强调:证据链闭环,就是从“发出”到“确认”的每一个环节都不掉链子。送达、签收、抄送,这三步走扎实了,你的计价资料才真正变成钱。

记住渔姐的话:文件送不对,干了活也白费。把送达做闭环,把签收做扎实,把抄送做全面,你的每一笔结算款都跑不掉。

——渔姐 你的实战派导师!来自一线、写给一线、服务一线!


建易咨询创始人 | 25年工程管理实战派

国企·私企·创业全履历,炼就职场“硬通货”

��解决:结算拖延✖ 资料混乱 ✖ 成本超标

✅ 全过程咨询陪跑 | ✅ 技能特训赋能

✅ 棘手问题定制解决 | ✅ 一对一专家咨询









【声明】内容源于网络
0
0
建易咨询
专注工程档案与造价实战|25年国企/私企/创业全履历 核心解决:造价精准控本&资料合规提效 核心业务: 造价:预结算 档案:资料整编|著录挂接|数字化/移交 赋能:资料/造价特训|实战 选择我们=专业全程护航+实战破局 关注收获实战干货!
内容 204
粉丝 0
建易咨询 专注工程档案与造价实战|25年国企/私企/创业全履历 核心解决:造价精准控本&资料合规提效 核心业务: 造价:预结算 档案:资料整编|著录挂接|数字化/移交 赋能:资料/造价特训|实战 选择我们=专业全程护航+实战破局 关注收获实战干货!
总阅读2.4k
粉丝0
内容204
