1. 引言
纬地软件的路幅宽度数据文件(*.wid)是由设计向导自动生成的,该文件控制当前道路项目的路幅左右侧宽度分段变化情况。用户针对实际项目情况,可对路幅宽度数据文件进行相应的编辑和修改。

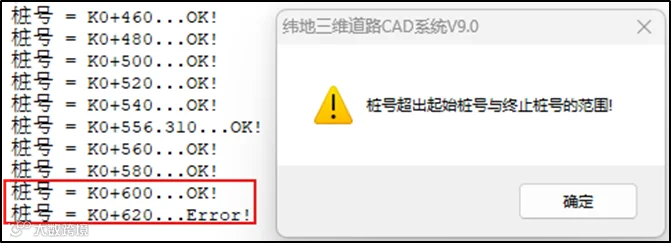

有部分用户在手工编辑路幅宽度数据文件后,进行路基设计计算,发现系统弹出“桩号超出起始桩号与终止桩号的范围”这个提示,如下图1。
图1 用户遇到的问题
但是检查了路幅宽度数据文件的起终点桩号,也没发现有桩号超出起终点桩号范围。究竟是什么原因造成路基计算过程中弹出这个提示呢?以下我们对该问题产生的原因以及需要注意的事项进行说明。
2. 桩号超出起始桩号与终止桩号范围问题解析
纬地路幅宽度数据文件(*.wid)中的每一个数据含义,相信大家都非常熟悉了,这里就不做详细说明了,路幅宽度数据文件格式如下图2所示。
图2 纬地路幅宽度数据文件
(1)出现此类问题的原因
由图2可以看出,纬地路幅宽度数据文件每两行为一组,表示这一段桩号区间内的路幅宽度变化情况。该文件桩号区间数组必须成对出现,且桩号区间要连续。
在日常技术支持问题处理过程中,我们发现有不少用户在手工编辑或修改路幅宽度数据文件后,做路基设计计算就弹出“桩号超出起始桩号与终止桩号”的问题。究其原因,就是在修改或编辑宽度数据文件时,由于疏忽或者其他操作,使得桩号区间不连续造成的。
如下图3所示,左侧第一组宽度数据文件桩号区间为0到600,第二组数据桩号直接突变为983.934(根据以往接触的用户问题,可能是由于疏忽写错了桩号,也有可能是粘贴时漏掉了某一组或几组数据),这样就导致桩号600到983.934桩号区间没有左侧路幅宽度数据信息。因此在做路基设计计算时,系统就无法提取600至983.934之间的横断面桩号左侧路幅宽度信息,即弹出“桩号超出起始桩号与终止桩号范围”的提示。
图3 路幅宽度数据突变或漏写情况
(2)检查系统提示的出错信息完成修正
细心的用户可能已经发现了,在做路基设计计算弹出“桩号超出起始桩号与终止桩号范围”提示时,单击弹窗中的确定按钮,CAD命令行即提示XX桩号出错的信息,如下图4所示。用户可根据错误桩号信息,打开纬地路幅宽度数据文件,定位至对应桩号区间检查相应的宽度数据文件,并将宽度数据文件修改或补充完整后保存,然后再进行路基设计计算即可。
图4 CAD命令行提示具体出错桩号
这里我们再次提醒纬地软件的用户朋友们:路幅宽度数据文件桩号区间数组必须成对出现,且桩号区间要连续。
3. 小结
通过上述对 “桩号超出起始桩号与终止桩号范围” 报错问题的分析和说明,可以看到:只要严格遵循纬地软件设计数据文件格式,规范、完整地编写设计数据文件,基本就能够从源头规避此类问题。
若因人为输入疏忽、数据疏漏等原因,造成设计数据文件桩号区间不连续等问题,软件也会在对应计算、绘图等过程中反馈异常桩号信息。用户只需根据该信息定位并核查对应设计数据文件,修正错误数据、补齐缺失数据,保存更新文件后重新执行相关计算操作,即可顺利完成后续设计工作。
“寓精于简,勇于创新”是纬地软件秉持的研发理念。欢迎各行业用户朋友,继续向我们反馈软件应用过程中的各类问题和建议!
纬地软件技术支持部
微信公众号:纬地软件
官方技术支持网站:www.hintcad.cn
电话:029-88450051/52/53
2026年9月30日
纬地 V9.0 土石分类、占地宽默认参数能否修改?现已支持用户自定义——纬地软件应用秘笈系列
进阶应用!如何在路线平面图中实现任意间距的桩号标注?——纬地软件应用秘笈系列
如何快速实现城市道路多断面变宽段落的设计?——纬地软件应用秘笈系列
细节决定成败系列之:纬地V9.0用地数据联动功能,你知道怎么用吗?
智能横断面排图方式更新啦!实现排图自由——纬地软件应用秘笈系列
