西非特种柜 · ACC 现场作业手记
船一靠港,倒计时随即开始。
这句话不是我编的,是我们现场转运作业老规矩。几内亚湾的夜晚灯火通明,船吊的钢丝绳在甲板上投下一道细影。今天的货不轻:卡车驾驶室、压路机、轮式装载机,一台一台从甲板卸到码头,再从码头往项目现场走。
我干这行十几年,最怕的从来不是重,是"没地方下手"。
一、转运,不只是把货挪个地方
行外人以为"转运"就是把货从船上搬到车上。我们内部看,一台重型设备落地,实打实要走四段路:
船边接卸——船吊挂钩,从舱内或甲板提到码头; 堆场暂存——落地、垫木、苫盖,等清关和陆运配载; 陆运短倒——平板车或低平板挂车装车,超限车辆办证上路; 现场交付——到项目营地卸车、复位、移交。
四段里任何一段卡住,后面全堵。而西非的码头,最不缺的就是"卡住"的理由:堆场紧张、清关慢、后方道路承重有限。
我们ACC物流团队做转运,方案要在船舶靠港之前就定死。

二、最难吊的,是没有平坦面的货
压路机还算好吊,轮式装载机也有抓手——它们有驾驶室、有机罩、有相对的"平整面"。

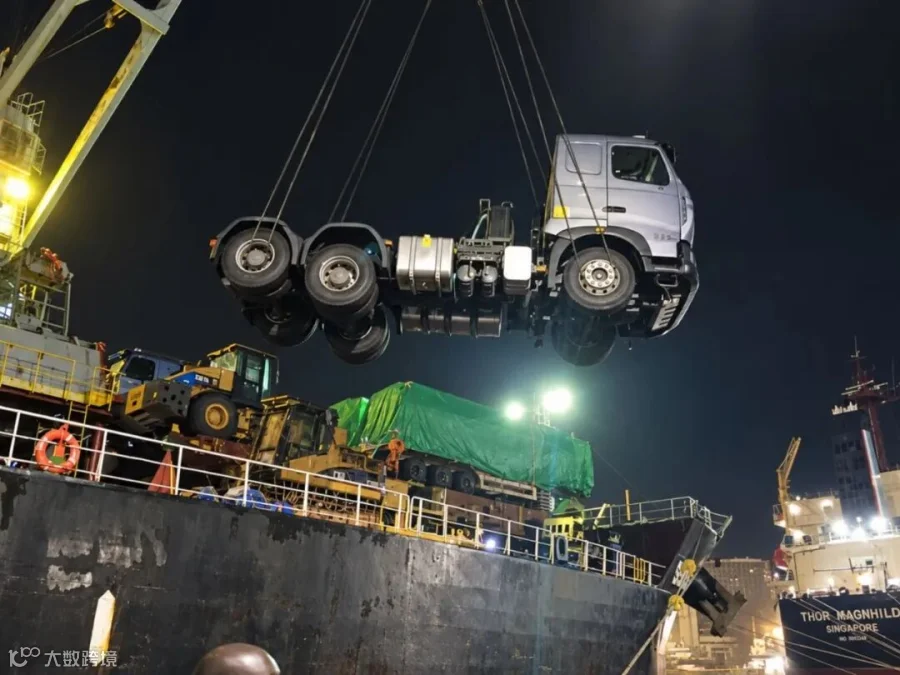

真正考手艺的是裸装底盘。一副光秃秃的车架,没有平坦表面可供吊索支撑,只有车架和车轴上的几个点能受力。索具如何固定、吊带往哪儿落、落多宽、跟垂直方向呈多少度,提前推演出来。夹角越大,单根吊带受力越大;角度不对,货在半空中会自己找平衡,慢慢转起来。
我们团队需精确计算每一个角度:每一个受力点先确认,每一根吊带的角度先校核,起吊后专人盯水平;一旦发现倾斜,落回、重来。卡车驾驶室的难点又不一样。它重心高、外壳软,吊带压在哪儿都可能变形。所以我们宁可多花十分钟调吊点,也不愿交付时听到客户指着驾驶室说一句"这里凹了"。

三、凌晨三点,和中午十二点一个标准
重型设备转运最耗的不是力气,是节奏。

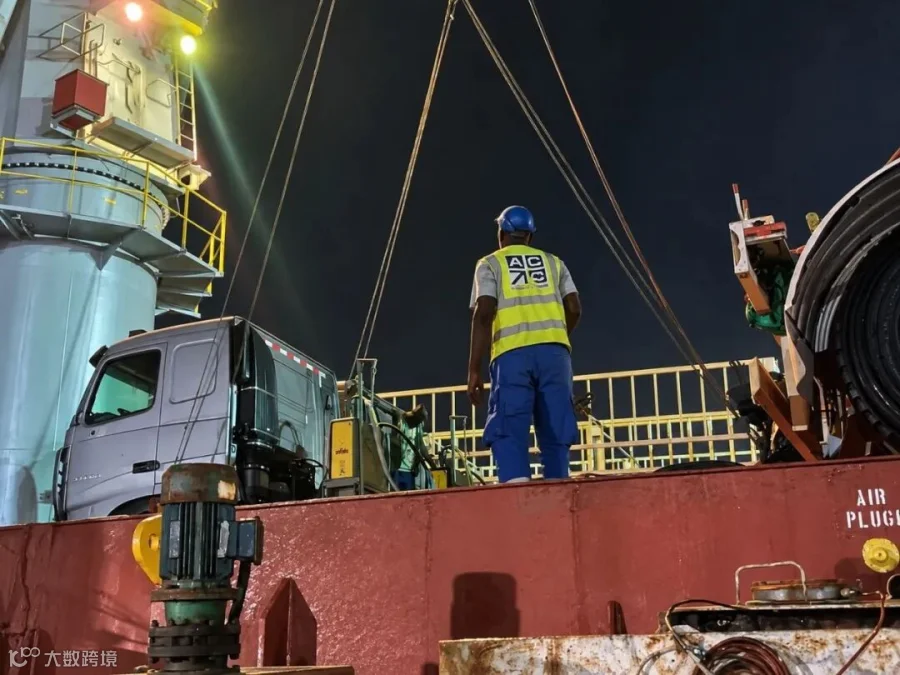

一条船在港时间按小时计价,船期误一天,后面跟着的都是钱。所以我们的班组是轮着的——白班接卸,夜班接着干,凌晨三点手上的活,和中午十二点一个标准。
有人问,半夜吊车看得清吗?看得清。现场照明按作业面布设,关键吊点单独补光;每个班次交接,吊带、卸扣、绳卡逐件点验,交接单上签字。困是人的事,货不认这个。
"效率不是加分项,效率本身就是目的。"这句话我最早是从 ACC 的作业手册上读到的,干久了才明白:在西非,慢是要付学费。
四、落地之后,还有一段路
码头上的活干完,只完成了一半。
从码头到项目营地,西非的路况参差。达喀尔港后方路网相对规整;阿比让港要往内陆国家走,超限货的作业窗口得抢;洛美港出港道路宽敞,越往里越窄;阿帕帕港周边常年拥堵,几点过哪个路口都得提前排。
超限设备上路,要许可、要前导车。雨季路面积水、旱季扬尘,都会影响低平板车的通过性。所以转运方案里不只有吊装图,还有路线图、时间窗和备用卸货点。

五、写在吊钩落下之后
ACC 的规矩很简单:该在码头干完的活,不要留到路上。
吊点确认、重心核算、衬垫隔离、加固绑扎、照片留档——一项一项过,不合格就返工。这套流程不写在合同里,写在每一个现场同事的手上。
码头上吊一台设备,十几分钟。为了这十几分钟,我们通常准备了整整一天。
