9月22日23时,随着双路电源先后合闸成功,故宫博物院北院区电力架空线路入地项目全面实现双路发电。这一关键节点的达成,标志着这座国家“十四五”重大文化工程的“电力生命线”正式贯通。作为项目建设主体,实创股份公司以一场穿越河道、深潜地下的电力工程攻坚,为故宫北院区筑牢了安全可靠的能源基石。
故宫北院区坐落于海淀区西北旺镇,总建筑面积约10.2万平方米,是集文物展示、修复保护、学术研究、公共教育于一体的综合性现代化文博园区,也是“平安故宫”工程的核心组成部分,对于活化文物资源、延续中华文脉、助力首都全国文化中心建设具有重大战略意义。文博场馆对电力供应的稳定性、安全性、持续性有着极致严苛的要求,文物恒温恒湿存储、精密展陈设备、安防消防系统、数字化运营平台等核心场景,均需依托零中断、高可靠的电力保障。
为匹配国家级文化地标的建设标准,彻底破解片区电力配套短板、消除空中线路安全隐患、优化城市空间风貌,故宫北院区电力架空线路入地项目顺势启动。项目分两期稳步推进、层层落地,形成全周期闭环建设体系。

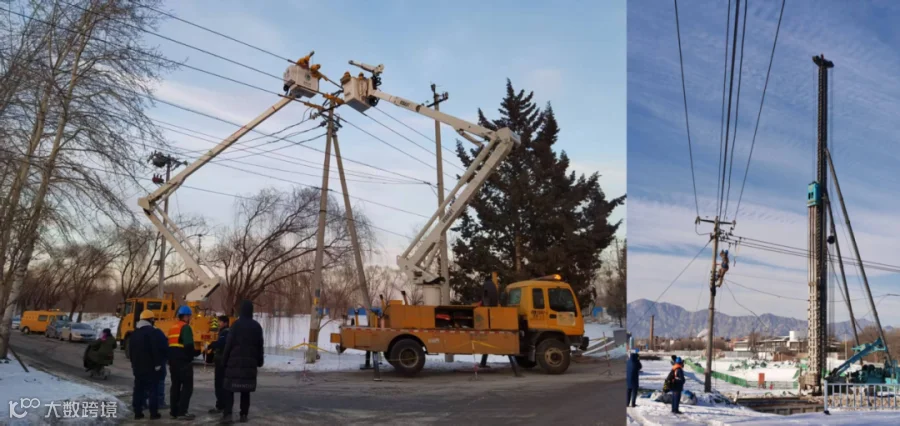

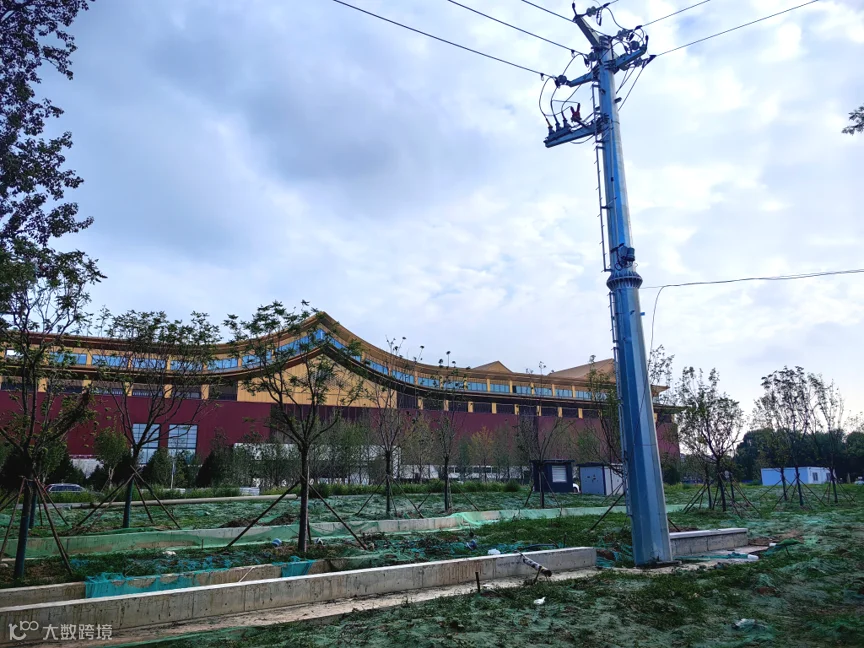

一期“平改平”工程于2023年末顺利竣工送电,完成项目红线内全部线杆迁移,彻底清空主体施工场地,为故宫北院区主体工程建设扫清障碍、奠定基础。
二期工程聚焦片区架空线路整体提质升级,累计改造架空线路2.66公里,新敷设高压电缆6.08公里,拆除老旧电杆63基、废弃线缆7.3公里,全面完成片区电力系统迭代更新,最终实现双路发电全覆盖,为文化地标长效运营保驾护航。
本次电力工程项目横跨多部门、多属地、多参建单位,涉及故宫博物院、市区两级发改、规划、水务、园林、城管及属地街镇等十余家单位,审批流程繁琐、跨域协调难度大、施工工况复杂。为高效推进项目落地,项目创新搭建闭环协作攻坚机制,彻底打破部门壁垒、打通协作堵点,构建起高效联动的建设格局。
在市重大办统筹、区园区办牵头下,实创股份公司作为建设主体单位,联动各参建单位组建专项攻坚团队,建立常态化每周会商机制,坚持“一事一议、现场攻坚、问题清零”,针对性破解方案优化、手续办理、施工冲突等各类难题。同时创新推行并联审批模式,依托协同共享平台打破信息壁垒,将传统串联审批转为同步推进、提前介入的高效模式,大幅压缩审批周期、抢出建设工期,以系统化、常态化、闭环化的协同机制,保障项目全程按节点高效推进。

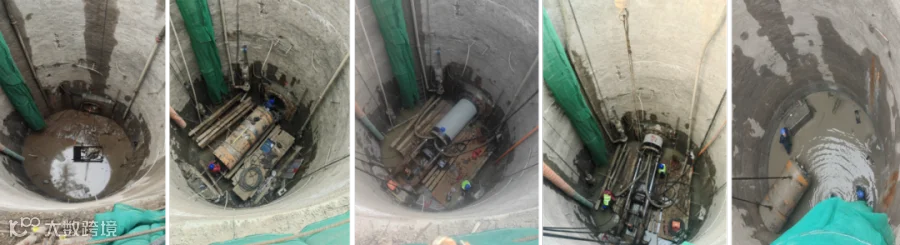

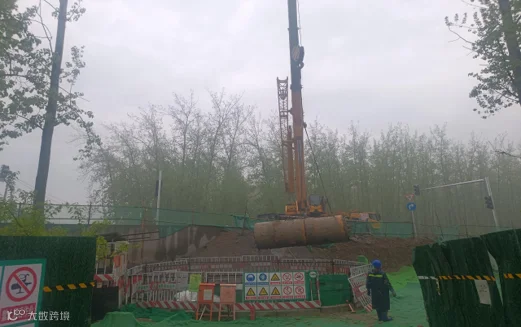

项目下穿南沙河与宏丰渠交汇核心区域,面临高水头压力、复杂地质结构、浅层覆土施工、河道防汛管控等多重严苛挑战,施工难度、技术标准均处于同类工程领先水平。项目高标准建设11.5米超深基坑顶管工作井,电力管线严格按照50年一遇超高防洪标准施工,全方位筑牢工程安全底线。

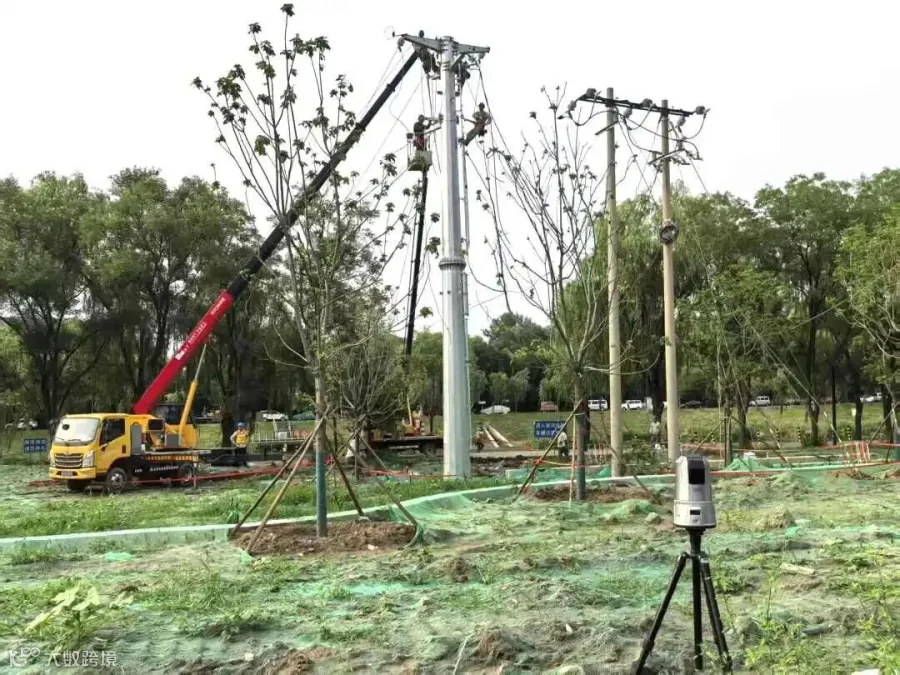

针对复杂施工工况,项目集成多项核心创新技术,打造安全、绿色、精密的施工体系。通过全断面注浆支护、水泥+水玻璃双液浆封底工艺,构建稳固止水帷幕,有效解决深基坑涌水、涌砂、边坡失稳等风险;采用大功率泥水平衡顶管技术,动态平衡水土压力,保障复杂地层安全掘进;搭载“激光导向+惯性导航”双模定位系统,将施工精度严控在±5mm以内,实现顶进轨迹精准可控。
同时,项目全面推行非开挖绿色施工模式,搭配24小时全天候河道沉降监测体系,以最小生态扰动、最优施工工艺,实现“不封路、少毁绿、零污染”的建设目标,兼顾工程质量、施工安全与生态保护。
此次双路发电的全面落地,实现了安全保障、城市风貌、区域发展的多重提质增效。
在供电保障上
构建起双电源、零中断的高标准供电体系,全方位满足故宫北院区文物展陈、修复保护、安防运维及周边商住游一体化用电需求,守护国家级文化工程安全稳定运营。
在城市焕新上
彻底清除片区老旧架空线路、废弃电杆设备,规整城市空中天际线,大幅优化片区景观风貌,提升城市精细化治理水平。
在安全升级上
全面消除线路老化、外力破坏、线路坠落等安全隐患,有效防范触电、火灾等风险,筑牢片区公共安全屏障。
同时,项目沉淀形成的跨部门协同、高难度技术攻坚、前置化科学规划、常态化多方联动的成熟模式,凝练形成可复制、可推广的“海淀经验”,为超大城市复杂环境下重大配套基建工程、城市更新项目建设提供优质范本。
长期以来,实创股份公司始终以高标准建设、精细化运维、持续性攻坚为核心,深度参与区域重大文化工程、基础设施升级、产城融合提质等重点工作,以专业建设能力破解工程痛点、以系统思维完善区域配套、以责任担当赋能文脉传承。
作为本次电力工程项目的建设主体,实创股份公司将始终立足国企使命担当,坚守保护历史文脉、传承中华优秀传统文化的初心使命,与各参建单位同心协力,高标准推进后续建设任务,全力打造这座集文化传承、文物保护、学术研究、公众服务于一体的文化新地标,以实际行动助推海淀区加快建成更具品质、更有影响、更高水平的大国首都文化强区。
