一款手机进入量产后,材料和制造工艺并不会完全冻结。供应商可能更换原材料、迁移生产地点,也可能调整设备和工艺参数,这些变化都可能影响已经验证完成的产品和生产条件。


例如,一家手机后盖胶水供应商准备将生产从日本工厂转移至马来西亚工厂,同时更换一种关键树脂来源。即使胶水型号没有变化,客户也不能直接接受新版本,而需要重新评估材料、工艺和可靠性影响。这个过程中,经常会出现PCN、ECR、ECO和ECN几个术语。

本文就以这次胶水变更为例,看一项供应商变化怎样从通知客户,最终进入正式量产。

PCN:供应商发出变更通知


PCN即产品变更通知(Product Change Notification),部分企业也使用Product/Process Change Notification。

如果胶水供应商将生产从日本工厂转移至马来西亚工厂,同时更换关键树脂来源,即使产品型号和客户料号不变,生产地点、原材料和制造过程已经发生变化,仍可能影响粘度、固化特性、点胶稳定性、粘接强度和长期可靠性,因此通常需要提前向客户发出PCN。

PCN一般包括变更前后的差异、变更原因、受影响产品或料号、计划实施时间、供应商验证结果,以及样品提供和新版本预计出货时间。对于关键材料、配方、生产地点、制造工艺或设备变化,客户通常还会要求进一步验证;标签、外箱等非关键调整则可能只需要文件审核。

PCN只是供应商正式启动客户端变更评估的入口。

ECR:客户评估并启动工程验证


客户收到PCN后,首先判断变化是否影响现有产品。评估通常包括材料物理和化学特性、设备及工艺兼容性、产品功能、质量、可靠性,以及涉及材料组成变化时的RoHS、REACH等环保和材料合规要求。

对于电子零部件,还经常从外形(Form)、装配适配(Fit)和功能(Function)三个维度判断影响,同时确认相关机型、BOM、料号、生产工厂和工程文件是否需要纳入变更范围。

如果客户判断变化可能影响现有产品,就可能发起工程变更申请(ECR,Engineering Change Request),明确变更原因、影响范围和需要完成的验证项目。

仍以胶水为例,原来的现行量产基准(POR,Process of Record)为0.8g点胶量、70℃固化20分钟。如果新胶水粘度、固化特性或材料组成发生变化,工程团队可能通过试验设计(DOE,Design of Experiments)重新确认工艺窗口,再通过受控试产(Control Run)和可靠性测试确认新材料能否稳定量产。

DOE可以比较不同固化温度和时间对粘接强度、点胶外观、防水及可靠性的影响。如果80℃、15分钟更适合新胶水,还需要通过Control Run确认这组参数进入实际产线后,点胶良率、生产节拍、设备状态和不同材料批次之间是否稳定。

根据产品要求,还可能继续进行高低温、湿热、老化、跌落、防水等可靠性测试。涉及生产地点或关键原材料变化时,客户通常还会关注多个材料Lot之间的一致性,避免单一批次验证通过但量产波动过大。

ECO:更新受控工程资料


验证通过后,新材料和新工艺需要写入正式工程资料,这通常进入工程变更指令(ECO,Engineering Change Order)。

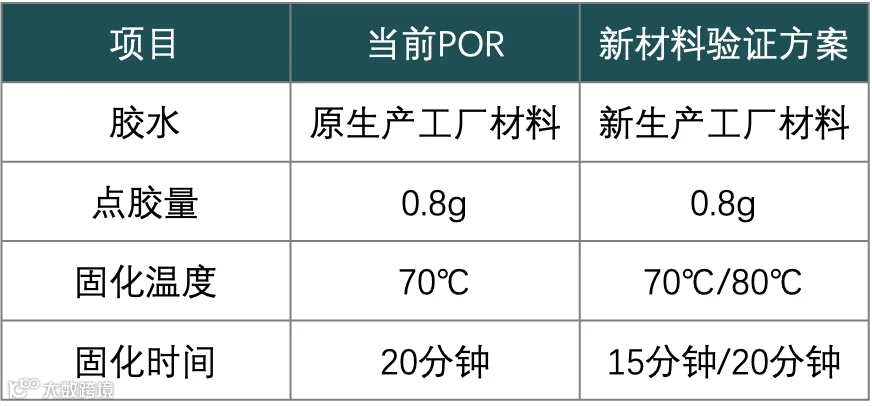

假设最终确认新胶水继续采用0.8g点胶量,但固化条件由70℃、20分钟调整为80℃、15分钟:

ECO涉及的内容不一定只有BOM。如果料号或材料规格发生变化,需要更新BOM;如果供应商名称和客户内部料号不变,但制造地点改变,则可能更新批准供应商清单(AVL,Approved Vendor List)或批准制造商清单(AML,Approved Manufacturer List)、材料规格、供应商生产地点和相关质量文件。

如果工艺窗口变化,SOP、设备参数、检验标准以及制造执行系统(MES)中的生产Recipe也可能同步修改。到这一步,实验阶段的新方案才正式转化为受控的量产版本。

ECN:确定量产切换规则


工程资料修改完成后,还需要确定新版本从什么时候、哪个工厂或者哪个批次开始执行,这通常由工程变更通知(ECN,Engineering Change Notice)控制。

假设供应商新工厂已经获得批准,但深圳工厂还有5万支旧胶水,越南工厂只剩1万支,就不一定需要在同一天切换。ECN可以规定深圳工厂旧料消耗完成后切换,越南工厂从指定Lot开始使用新版本,也可以统一按照生产日期、产品序列号或生产批次切换。

这种切换条件通常称为生效规则(Effectivity),常见方式包括日期、Lot、序列号、生产工厂和库存状态。

ECN还需要明确旧材料和在制品的处理方式,例如继续消耗、限定批次使用、返工、退回供应商或者报废,否则即使新版已经批准,工厂仍可能出现新旧材料混用。

正式切换后还需要建立完整的可追溯性(Traceability)。出现质量问题时,应能够从整机序列号或生产Lot追溯到胶水版本、材料Lot、供应商生产批次、生产工厂以及对应的工程Revision。

例如某批手机出现后盖脱胶,可以进一步确认使用的是日本还是马来西亚工厂生产的胶水、对应哪个材料Lot、执行Rev.A还是Rev.B工艺,以及当时采用哪一组固化参数,从而判断问题是否与此次材料变更有关。

结语:从PCN到正式切换


回到最开始的手机胶水案例。供应商准备调整生产工厂和关键原材料,首先通过PCN通知客户;客户评估影响后,必要时发起ECR,并通过DOE、Control Run和可靠性测试确认新材料及工艺;验证通过后,再通过ECO更新BOM、材料规格、供应商信息和工艺文件,最后通过ECN确定生效规则、旧料处理和量产切换方式。

一次典型的供应商变更可以概括为:

供应商PCN→客户评估→必要时ECR→工程验证→ECO→ECN→正式切换

PCN、ECR、ECO和ECN并不是四个孤立的文件名称,而是同一项供应链变化从供应商提出、客户验证,到最终进入量产的不同阶段。工程变更管理最终需要控制的,是改了什么、从什么时候开始改,以及哪些产品已经使用了新版本。

  • 英伟达Vera Rubin NVL72液冷系统拆解

  • POR、DOE和Control Run的区别与联系

  • Meta硬件版图:一文看懂AI眼镜、AR、VR与Muse Charm(Connect 2026更新)


【声明】内容源于网络
0
0
3C供应链
1234
内容 167
粉丝 1
3C供应链 1234
总阅读20.0k
粉丝1
内容167
