近日,新疆大石峡水利枢纽工程又一台25万千瓦水轮发电机组顺利投产发电。继1号机组投产后,大石峡水利枢纽已有2台机组投产发电,向3台机组全部投产目标再进一步。
大石峡水利枢纽

国家172项重大水利工程之一,电站总装机容量75万千瓦,安装3台单机容量25万千瓦的混流式水轮发电机组。工程最大坝高247米,为世界在建最高混凝土面板砂砾石坝,水库总库容11.7亿立方米,承担灌溉、防洪、发电等综合任务。
光环够亮,可光环底下,我们面对的是什么样的战场?—— “五高一新三复杂”
高坝:最大坝高247m
高边坡:两岸陡峻高边坡,局部边坡接近70°
高地震烈度:工程区Ⅷ度高地震设防
高泄洪流速:泄洪最大流速约50m/s
高挖填强度
“大块头”也要抠细节

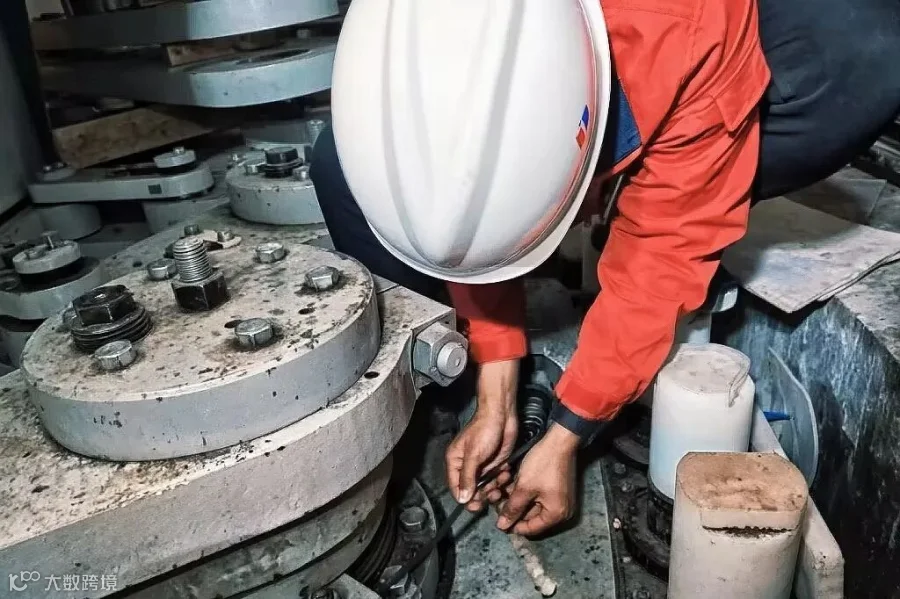

25万千瓦的水轮发电机组,安装精度却要以毫米甚至百分之一毫米计。
从土建移交机坑开始,大石峡监理中心坚持基准先行、过程旁站、联合验收,将质量控制嵌入机组安装每一道关键工序。

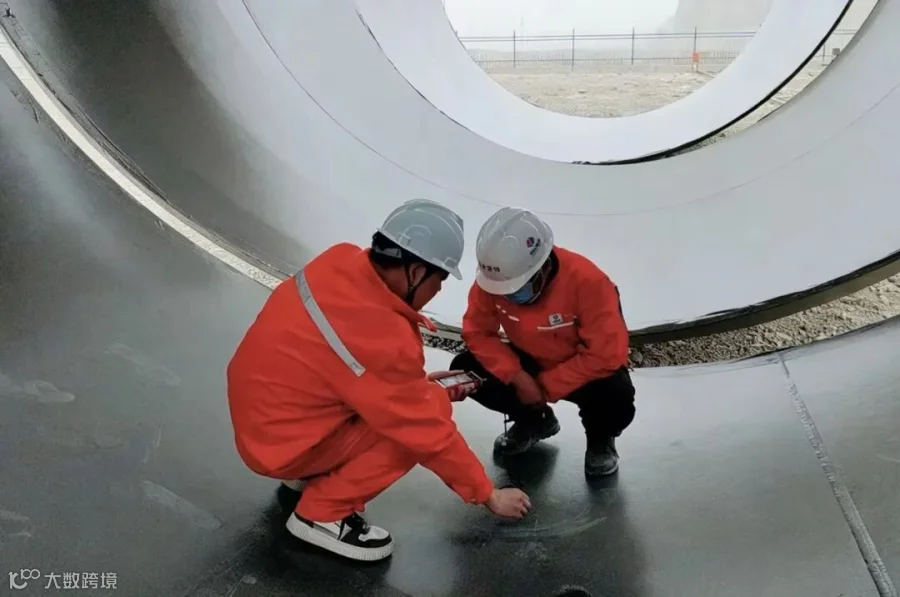

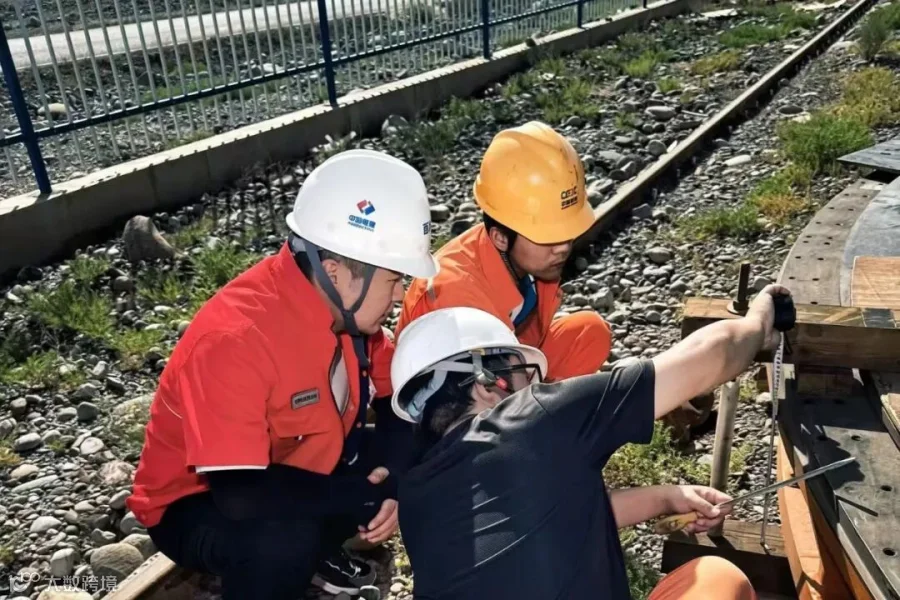

尾水管里衬拼装过程中,监理人员逐块核对尺寸,发现个别瓦片存在10毫米偏差,立即要求处理并复核;座环支墩焊接阶段,每30分钟复测一次水平度,动态监测焊接热变形;进入主机总装后,通过转子圆度测量、推力瓦受力调整、反复盘车校核,将机组轴线净摆度控制在0.02毫米/米范围内。
从10毫米的偏差纠正,到0.02毫米/米的精度控制,“较真”贯穿机组安装全过程。
焊得牢,更要焊得“准”
大型结构件焊接,难的不只是“焊牢”,还要防止焊接产生的变形影响安装精度。
针对座环、蜗壳及大型结构件等重点部位,监理中心将控制关口前移:焊前核资质、查焊材、验坡口,焊中盯工艺、控温度、测变形,焊后开展无损检测并结合复测数据综合验收。

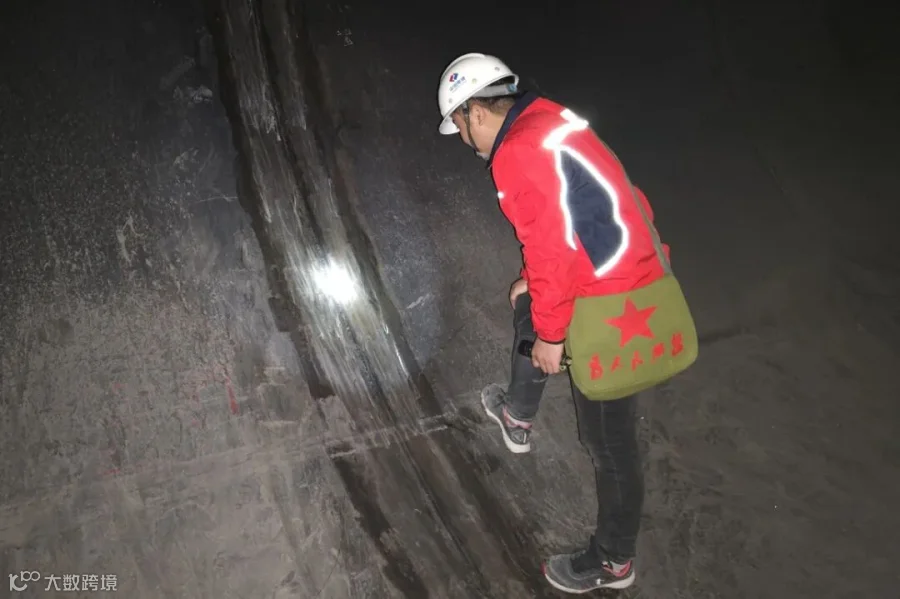

特别是在座环与基础板焊接过程中,通过布设监测点实时掌握变形情况,根据监测数据及时调整焊接顺序,把可能影响机组安装精度的问题解决在过程中。

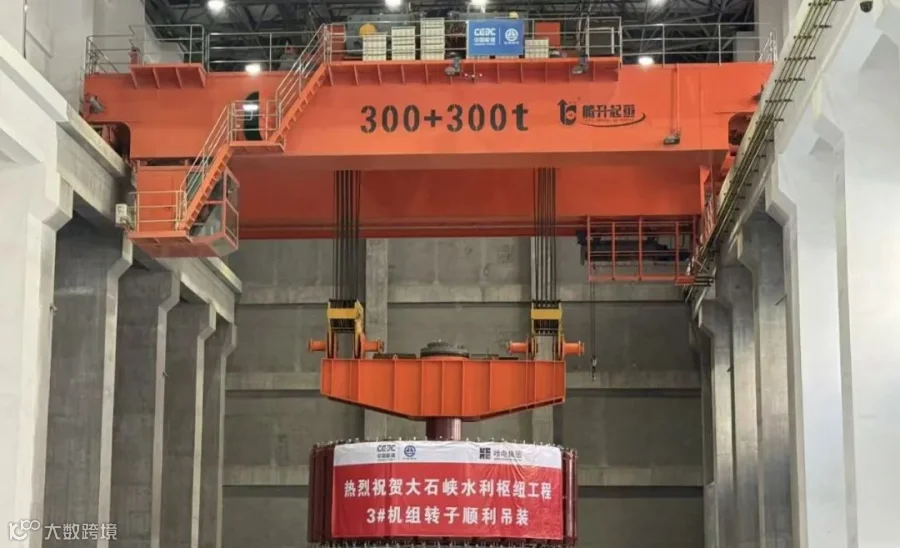

两台“上线”
靠的不只是快
从设备供货、土建收尾,到机电安装、调试试验,多专业交叉作业,是机组接续投产过程中必须解开的另一道题。
监理中心围绕投产目标持续梳理施工接口和关键线路,协调设备供货与安装时序,倒排调试计划、动态纠偏,对影响节点的事项逐项明确责任和时限。
进度往前赶
质量标准不能往后退
目前,投产机组运行指标满足相关规范和设计要求。安装阶段一次次测量、复核和调整,最终都落在机组稳定运行的一组组数据上。从第一台到第二台,大石峡机组投产“进度条”持续刷新。
下一步,大石峡监理中心将继续紧盯剩余机组安装调试和投产关键节点,强化质量、安全和进度全过程管控,协同各参建单位向3台机组全部投产目标继续推进。
