“货到哪了?”“已经上船”“快到港了”“正在清关”.....这些回答听起来都有进展,却很难支持经营决策:库存什么时候能转为可售?补货计划要不要调整?异常究竟卡在哪个条件?下一棒由谁接?
海运容易被误解为一段很长的运输。实际上,一批货从中国工厂进入南非海外仓,至少要有订舱、装柜、开船、到港、清关、入仓和上架七个步骤。船在移动,只能说明物理位置变化;只有前置条件被关闭、责任完成交接,流程才真正向前。

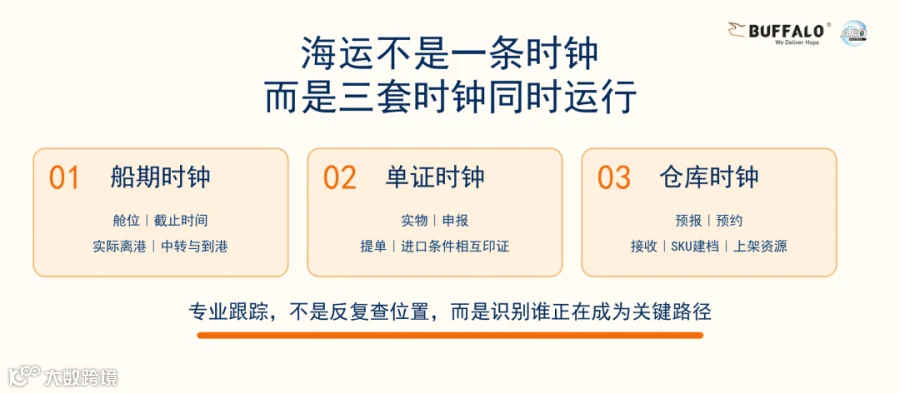

先理解三套同时运行的时钟
第一套是船期时钟,关注舱位、各项关键截止时间、实际离港、预计到港和中转衔接;第二套是单证时钟,关注货物信息、申报资料、提单信息和目的港清关条件能否互相印证;第三套是仓库时钟,关注预约、到货预报、收货能力、SKU建档、标签识别和上架资源。
三套时钟并不天然同步。船可以按时到港,但清关条件尚未关闭;车辆可以抵仓,但仓库没有完整预报;货物可以完成签收,但系统尚未形成可售库存。专家管理海运,不是追求每一段都“更快”,而是识别哪一套时钟正在成为关键路径。
物流透明的标准不是“看得到轨迹”,而是团队知道哪些条件已经关闭、哪些条件仍会阻止下一步。
01

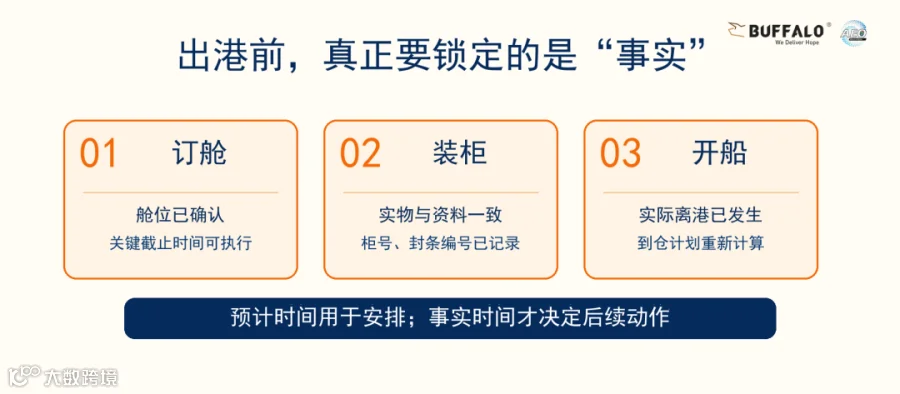

订舱:确认的不是一个船期,而是一组可执行的边界
订舱的表面结果是获得舱位,真正的管理结果却是一组相互约束的截止点:货物何时具备装运条件、重柜何时进场、报关何时完成、提单资料和核实总重何时提交。预计开船日只是这些动作的校准点,不是唯一日期。
因此,“已申请舱位”不能算完成。至少要确认运输方案与货物属性匹配、舱位得到确认,重柜进场、出口报关放行、提单资料及VGM提交等关键截止时间已经明确,工厂交货和单证准备能够在相应截止时间前完成。若进口主体、产品许可或必要认证尚未落实,风险也不能推迟到到港后再处理。
这一阶段的专家判断,是把“有没有船”转换为“当前方案是否具备从工厂连续推进到目的仓的条件”。价格更低但关键截止时间无法满足、目的港条件未准备好的方案,并不是真正可执行的方案。
订舱完成证据:舱位已确认,各项关键截止时间已明确,货物与单证准备计划能够承接。
02
装柜:货物装进去之前,先把事实锁定
装柜是整条链路第一次重要的数据冻结。实际品名、数量、包装、标签、毛重和装载结果,会继续进入申报、提单、目的港清关和海外仓收货。这个阶段留下的信息差,通常不会自动消失,只会在更远、更贵的地方暴露。
真正需要核对的不是某一张表是否填完,而是货物、商业文件、申报描述和仓库预报是否描述同一批货。装柜完成后,还应能够追溯实际装载数量、柜号与封志信息,并确认需要调整的数据已经在离厂前关闭。
例如,仓库后续依靠SKU、箱号和可扫描标签识别货物。若一箱多SKU却只有外箱标签,或预报数量与实物不一致,问题不会因货物到仓而结束,反而会转化为拆箱核对、异常登记和延迟上架。
装柜不是“把货装完”,而是确认实物世界和数据世界从这一刻开始一致。
03
开船:从计划时间切换到事实时间
海运计划中最容易混淆的是预计离港与实际离港。预计时间用于安排,实际离港才证明货物已经完成装船并进入海上运输。若存在中转,二程衔接是否确认,也会影响最终到港判断。
实际开船后,团队不应只更新一个状态,而应重新计算整条链路:预计到港是否变化,目的港单证何时必须齐备,仓库预约何时启动,可售库存时间是否需要调整。延误真正影响的不是“船晚了几天”,而是后续资源是否仍按旧计划占用。
提单信息、申报信息和实际装载数据之间的差异,也应在可修改窗口内关闭。越晚发现主体、品名、件数、重量、体积等关键数据不一致,修正成本越高,并可能把运输问题转化为清关或交付问题。
开船后的第一项工作不是庆祝货已上船,而是用事实时间重算到仓与可售计划。
04

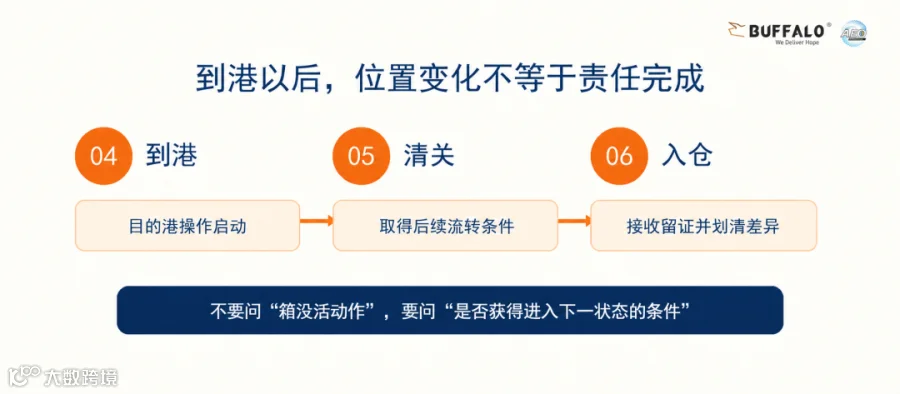

到港:船靠岸,只代表海上运输结束
“已到港”经常被错误理解为“马上可以提货”。实际上,到港后还要完成卸船、换取提货凭证、清关放行、提柜和港后运输。任何一个前置条件未完成,都可能让货物停留在港区或等待下一环节。
专业的到港管理应该在船靠岸之前开始。清关资料是否齐备、提单放货条件是否满足、进口主体是否可用、税费与异常响应是否有安排、放行后车辆和仓库是否能够衔接,都应提前检查。海上航程的价值,不只是把货运到目的地,也是为目的港准备争取时间。
到港后的成本和延误,往往来自“等待”:等文件、等放货、等清关结果、等车辆、等仓位。判断风险时,不能只看货物有没有移动,还要看下一节点是否已经具备接棒条件。
到港完成证据不是船舶靠泊,而是目的港操作已启动,后续清关与提货条件清晰。
05
清关:不要把“已提交”误认为“已完成”
清关需要连续完成多个环节,而不是提交申报就算结束。申报提交、海关受理、补充资料、税费处理、查验配合与最终放行,代表不同状态。对经营最有意义的,不是“资料已经递交”,而是货物是否已经取得继续提货和转运所需的放行条件。
清关风险常见于跨文件不一致:申报主体与运输单据无法对应,品名、数量或价值描述互相冲突,产品所需许可或认证没有在出运前落实。解决这类问题,关键不是到港后加快催促,而是在订舱和装柜阶段就完成真实性、完整性和一致性检查。
这也是专家与普通跟踪的差别。普通跟踪问“清关要几天”;专家先问货物属于什么监管条件、文件链是否闭合、当前状态是受理还是待补充、下一次反馈由谁给出。清关时效会受货物和现场情况影响,但状态与责任必须清楚。
清关的经营节点:不是“申报动作发生”,而是“货物获得继续向下流转的条件”。
06
入仓:预约不只是登记到仓时间,更是确认仓库能否接收
清关放行后,货物还要经过提柜、港后运输、到仓预约和仓库接收。仓库预约的本质,是把车辆到达时间、货量、卸货条件和收货资源对齐。没有这一步,车辆到门口也不等于仓库能够立即接收。
有效的到货预报应让仓库在车辆到达前识别这批货:对应哪一票、预计多少箱、包含哪些SKU、采用什么标签规则、是否存在特殊卸货或检查要求。预约信息和实际到货差异越大,仓库越需要通过人工核对来重建事实。
接收阶段还要形成责任边界。实际收箱数量、外包装状态、标签可读性和异常照片等,应在交接时留下记录。否则,后续出现库存差异,团队很难判断问题发生在运输、卸货、收货还是仓内作业阶段。
车到仓是位置状态;仓库完成接收并记录差异,才是责任状态。
07
上架:库存可售之前,还要完成四次对账
货物完成接收后,还要经过SKU识别、数量核对、异常隔离、库位分配、扫码和系统更新。上架不是简单地把货放到货架,而是让实物、收货记录、库位和系统库存形成一致关系。
可以把上架理解为四次对账:实物与预报是否一致,实物与标签是否一致,标签与SKU档案是否一致,实际库位与系统记录是否一致。任何一项未完成,货物都可能“看起来已经入仓”,却无法稳定地被订单调用。
因此,真正的终点不是签收,而是可售。过早把未上架货物计入销售库存,会造成有单却无货可拣;过晚更新已经可用的库存,又会让销售错过机会。上架状态连接的是物流事实与经营决策。
货到仓,是物理到达;完成上架并可被订单调用,才是库存真正落地。
08
七个状态,最终要汇成一条关键路径
管理海运全流程,不需要把每一个动作都变成报表。真正值得持续跟踪的,是那些一旦延迟就会改变可售时间的关键条件。每个节点至少应留下四项信息:当前状态、完成证据、未关闭条件、下一责任人及检查时间。
订舱
舱位与关键截止时间确认
看:进口条件与备货计划未闭合
定:是否按当前方案出运
›
装柜
实物、装载与资料一致
看:标签、数量或申报信息偏差
定:是否必须在离厂前修正
›
开船
实际装船并离港
看:仍沿用旧ETA和旧仓库计划
定:是否重算到仓与可售时间
›
到港
目的港操作已启动
看:清关、放货、车辆或仓位未准备
定:是否调整库存与补货安排
↓
清关
取得后续流转条件
看:只记录已提交,不记录待补充
定:何时预约车辆与仓库
›
入仓
完成接收并记录差异
看:物理到仓被当成库存入账
定:是否可关闭异常并继续上架
›
上架
库位与系统库存可调用
看:收货完成但SKU仍不可拣
定:何时恢复销售与补货节奏
每个节点都要同时确认:完成证据、未关闭条件和下一责任人
09
结论:专业,不是知道更多术语,而是更早关闭风险
一条链路是否专业,不取决于状态更新有多频繁,而取决于问题能否在代价最低的阶段被发现:进口条件在订舱前确认,货物与资料在装柜前对齐,提单与申报差异在可修改窗口内关闭,目的港条件在到港前准备,收货差异在上架前留证。
卖家真正需要的也不是一个看起来精准的固定总天数,而是一套可以随事实更新的判断:关键路径在哪里,当前还有什么条件没有关闭,这个变化会不会影响可售时间。如果这三个问题始终有答案,旺季即使出现波动,团队也不会只能被动追问。
BUFFALO把船期、单证和仓库三套时钟接起来
BUFFALO围绕中国至南非物流链路,衔接国际海运、目的港清关、港后运输、海外仓接收与库存管理。服务的价值不只是分别完成几个动作,更在于让同一批货的实物信息、单证信息、到货预报和库存状态连续交接。
如果你正在准备向南非海外仓发货,可以先整理货物属性、预计货量、目标可售时间和进口条件,再从目标上架时间向前倒排七个状态。比“船什么时候到”更重要的,是每一棒是否真的具备接下去的条件。
你现在最难判断的,是货有没有实际开船、清关有没有真正放行,还是到仓以后何时才能转为可售?
关注 BUFFALO,获取更多南非物流与海外仓实操内容
