排产计划的核心逻辑

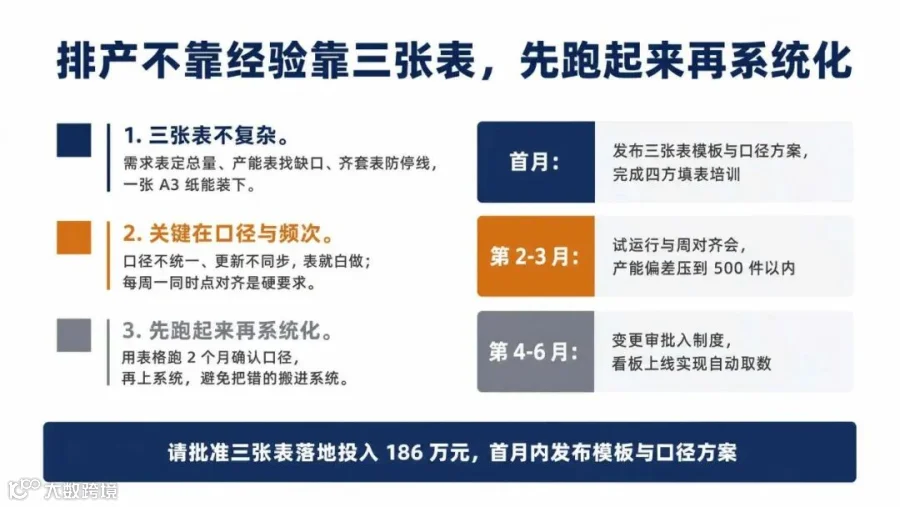

上周捋完排产计划三张表落地框架,跟计划组对完口径,我干供应链快十五年始终认一个理:排产核心是三表联动而非经验拍数,凭感觉排产等于把风险堆到执行端。对标丰田滚动排产实践,稳得住的体系靠需求定总量、产能找缺口、齐套防停线,把不确定因素量化。我一直跟计划员强调,排产不是凑数字,提前算清缺口比事后救火成本低得多。
|
|
|
|
|
|---|---|---|---|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|

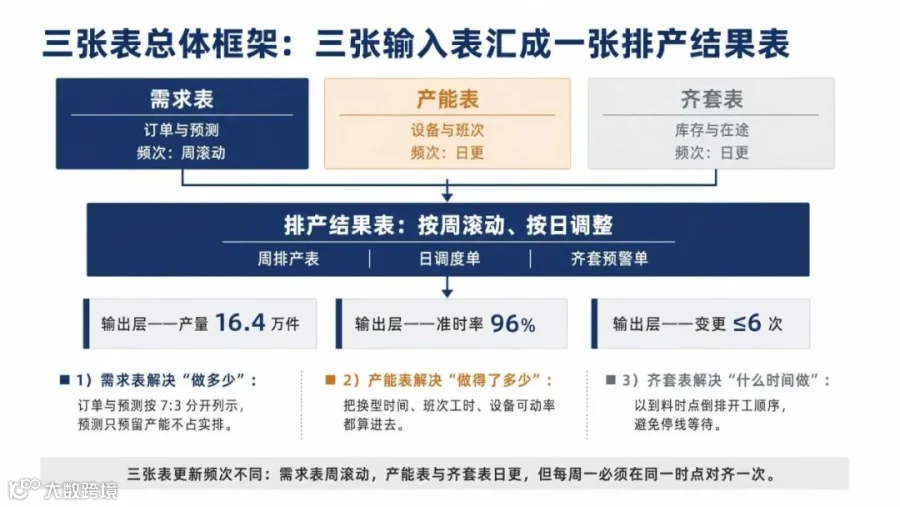

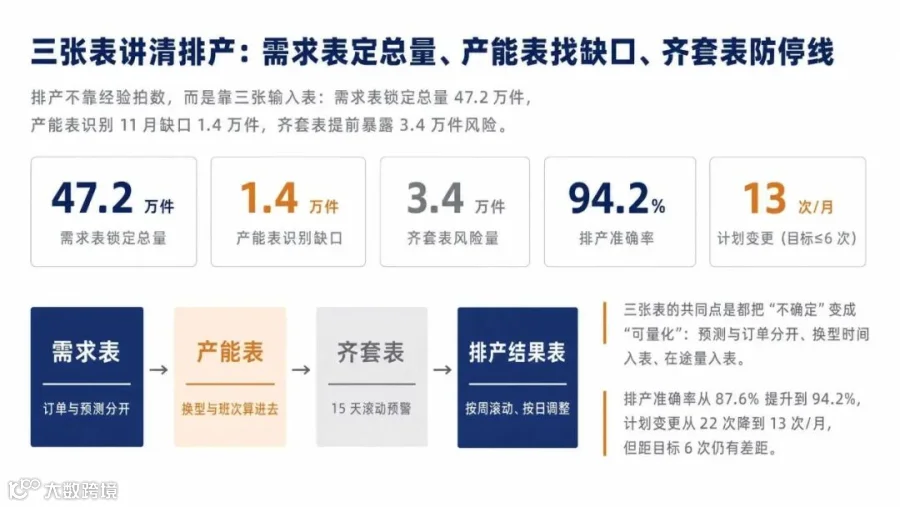

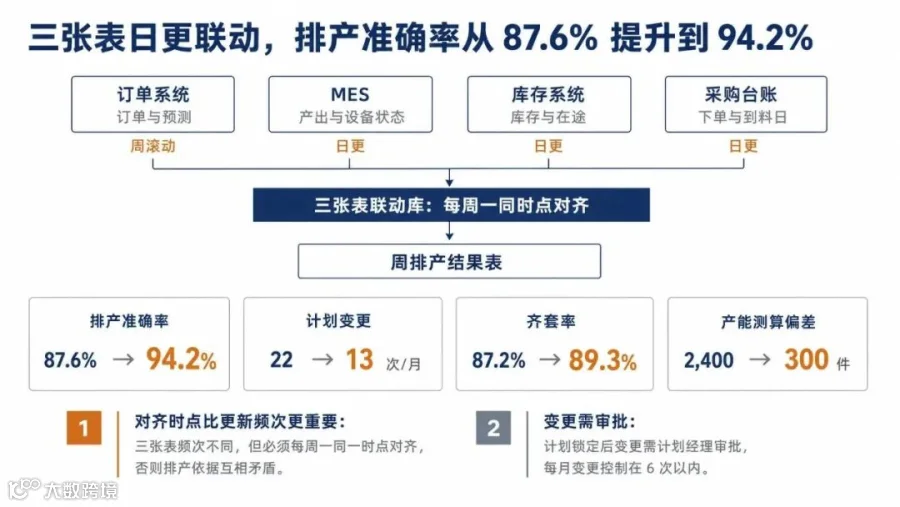

三张表各守边界联动,排产才能从“拍脑袋”变成“算得准”。
排产痛点的维度拆解
|
|
|
|
|
|
|---|---|---|---|---|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|

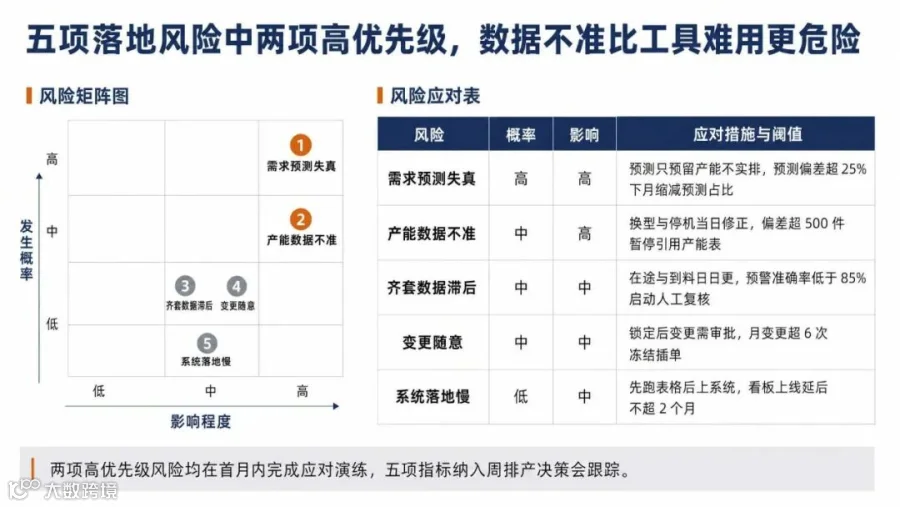

三个维度补齐短板,排产准确率和稳定性就能快速上台阶。

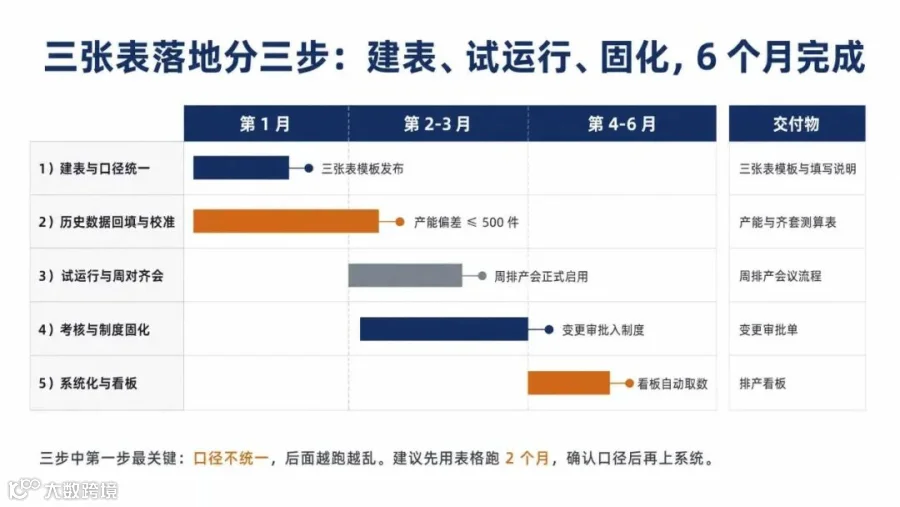

三张表的落地推进动作
|
|
|
|
|
|---|---|---|---|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|

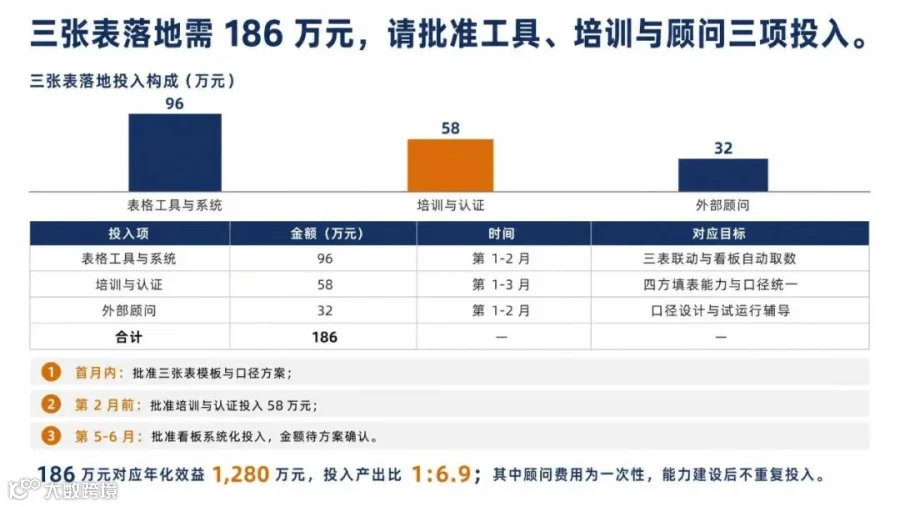

按阶段分步落地,排产计划三张表才能真正扎根释放价值。
