大数跨境

报价低8%、月产100万件:3C供应链如何评估这家供应商能否导入?

报价低8%、月产100万件:3C供应链如何评估这家供应商能否导入? 3C供应链
2026-09-24
5

一家新供应商送样通过,报价比现有供应商低8%,同时表示月产能可以达到100万件,需要时还能扩产。对3C采购来说,这些数字只能作为初步判断。


供应商导入还要继续看量产质量、成本结构、真实可用产能、需求变化后的响应能力,以及扩产所需的设备和资金。QCDSTAP正是围绕这些问题形成的一套供应商分析框架,包括Quality(质量)、Cost(成本)、Delivery(交付)、Service(服务)、Technology(技术)、Asset(资产)、People & Process(人员与流程)。

教学案例:一家中小3C供应商


本文设置一家虚构的消费电子精密金属件供应商A公司作为教学案例,所有公司和经营数据均为分析假设。

A公司年营收约3.2亿元,员工620人,主要采用MIM(金属注射成形)、CNC(计算机数控加工)和表面处理工艺。

客户准备导入一个新项目。A公司首批200件样品已经通过测试,报价11.50元/件,现有供应商报价12.50元/件;公司称关键CNC工序月产能约100万件。

新项目预计初期需求18万件/月,稳定期26万件/月,旺季最高32万件/月。

稳定期年采购量约312万件,A公司比现有供应商低1元/件,理论年度采购价差约312万元。

年采购量=26万件×12=312万件

理论年度价差=312万件×1元/件=312万元

这312万元是否能够真正兑现,需要继续拆QCDSTAP。

QCD:先看质量、成本和交付


Q|Quality(质量):样品通过,不等于量产稳定

A公司200件样品全部通过,但相似产品过去12个月PPM(百万分之一不良率)从420下降至180,FPY(一次通过率)从96.8%提高至97.6%,全年仍发生7次客户投诉,其中2次属于相似问题重复发生。

按稳定期26万件/月计算,180PPM对应约47件/月不良:

月度不良数=260,000×180÷1,000,000≈47件

FPY为97.6%,则意味着约6240件产品第一次生产或检测没有直接通过:

首次未通过数量=260,000×(1-97.6%)=6240件

PPM反映出货或客户端不良,FPY更多反映厂内生产效率。两者之外,新项目还要看RMA(退货授权/退货返修)、8D(8D问题解决报告)以及NPI(新产品导入)的量产爬坡记录。

尤其是2次相似问题重复发生,意味着采购不能只看最终PPM,还要检查此前8D是否真正解决根因。

C|Cost(成本):11.50元的价格优势来自哪里

A公司的11.50元报价中,材料约3.45元、直接人工1.38元、制造费用及折旧2.42元、外协表面处理2.07元、包装物流0.58元、耗材及质量损失0.46元,剩余约1.14元为利润空间。

其中制造费用和外协表面处理合计占39%。设备利用率下降或者外协价格上涨,都可能改变原来的报价。

A公司还要求MOQ(最小起订量)10万件,并要求客户承担6周客户专用材料的NCNR(不可取消、不可退货)责任。

稳定需求26万件/月,对应6周需求约36万件:

6周材料需求=260,000÷4.33×6≈360,000件

按材料成本3.45元/件计算,对应约124万元专用材料:

NCNR材料金额=360,000×3.45≈124万元

124万元相当于全年312万元理论价格优势的约40%。因此低8%的报价不能单独看,还要与MOQ、库存责任、付款条件和NCNR一起比较。

D|Delivery(交付):100万件月产能,实际有效产能约92.4万件

A公司关键CNC工序共有36台设备,每个Cycle加工4件,Cycle Time(生产周期)3.5分钟,每天排产20小时,每月工作26天。

理论月产能约128.4万件:

理论产能=36×4×(60÷3.5)×20×26≈128.4万件/月

但最近三个月设备OEE(设备综合效率)平均只有72%,实际有效产能约92.4万件:

有效产能=128.4万×72%≈92.4万件/月

现有客户平均占用65万件/月,旺季最高76万件/月,因此正常状态下只剩27.4万件,旺季只剩16.4万件。

新项目初期18万件/月,在老客户正常负荷下可以承接;稳定期26万件/月叠加现有订单后,总需求达到91万件,产能利用率已经达到98.5%:

产能利用率=91÷92.4≈98.5%

如果双方同时进入旺季,总需求达到108万件,现有产能缺口约15.6万件。

A公司计划新增8台同型号设备。按照现有72%的OEE,每台每月约增加2.57万件有效产能,8台合计增加约20.5万件,扩产后总有效产能约113万件/月。

这可以覆盖108万件双旺季需求,但产能利用率仍约95.6%。

如果客户要求至少保留10%的空闲产能,108万件需求对应至少120万件有效产能:

所需有效产能=108万÷90%=120万件

44台设备要达到这一水平,OEE需要从72%提高至约76.5%;否则还需要继续增加设备。

设备采购需要12至14周,安装调试约4周,工艺验证和客户认证再需要4至6周。新增产能真正可以出货,需要按照接近5个月准备,而不是销售最初提出的3个月。

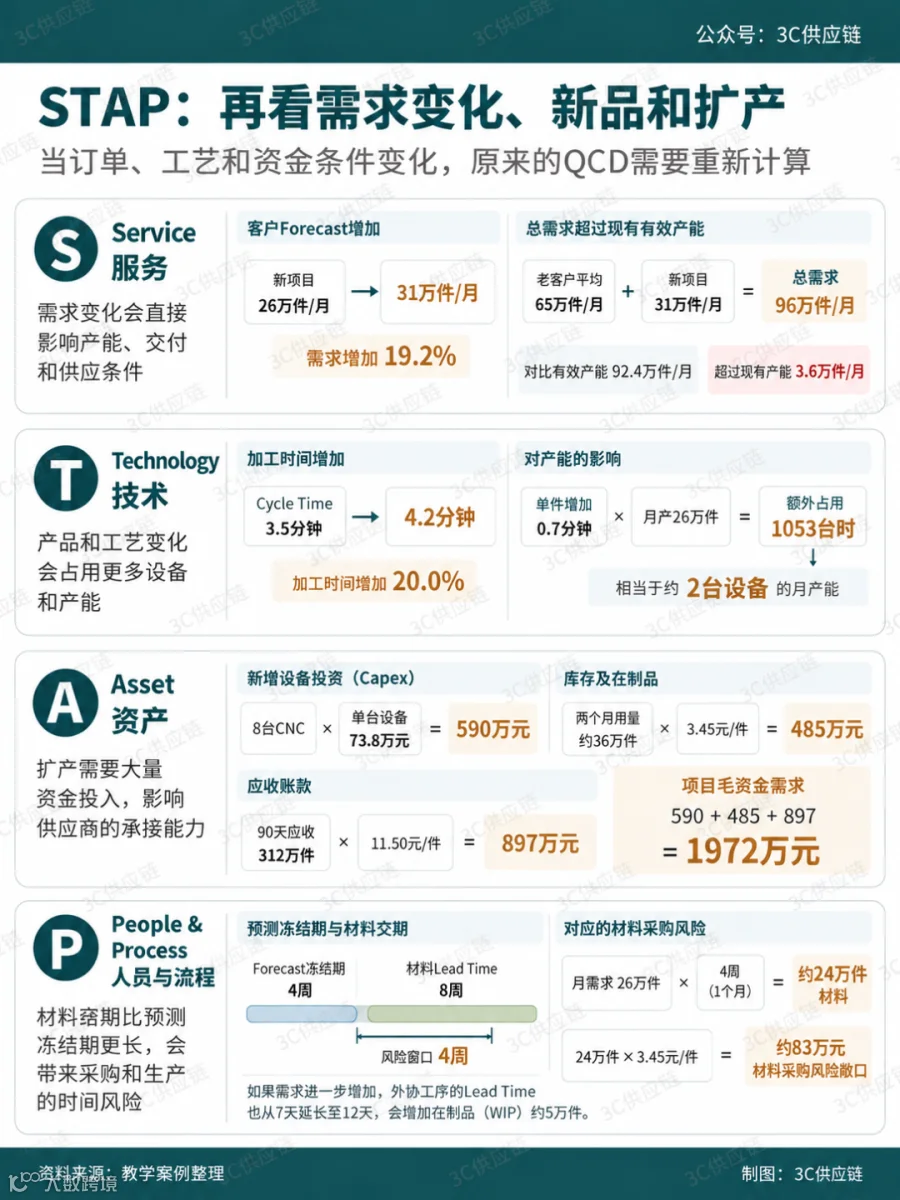

STAP:再看需求变化、新品和扩产


S|Service(服务):Forecast增加19%,产能就会失衡

如果稳定期Forecast从26万件提高到31万件,需求增加约19%:

Forecast增幅=(31-26)÷26≈19.2%

叠加老客户平均65万件后,总需求达到96万件,已经超过现有92.4万件有效产能。

外协也可能成为限制。A公司的表面处理正常Lead Time约7天,旺季可能延长至12天。按照26万件/月、26个工作日计算,日产约1万件。Lead Time增加5天,会增加约5万件WIP(在制品):

新增WIP=10,000件/天×5天=50,000件

如果进入表面处理前累计制造成本约7.25元/件,这批新增在制品的账面价值约36万元。

因此Service重点看的是Forecast变化后的Commit时间、ECN(工程变更通知)执行周期、缺料处理和Tier2协调能力,而不是销售回复速度。

T|Technology(技术):Cycle Time多0.7分钟,相当于少两台设备

A公司有68名工程和研发人员,占员工约11%;上一年度研发和工程开发投入约1900万元,占营收约6%。

假设下一代产品更换材料后,CNC Cycle Time从3.5分钟增加到4.2分钟,加工时间增加20%。

在26万件/月需求下,3.5分钟Cycle Time对应约5266台时;提高至4.2分钟后,对应约6319台时,相差约1053台时。

一台设备每月计划运行520小时:

额外设备需求=1053÷520≈2台

也就是说,设备数量没有变化,仅工艺Cycle Time增加0.7分钟,就相当于吃掉约两台设备的月度产能。

因此Technology不能只看设备数量和研发人数,还要看新材料、新公差和新工艺对Cycle Time、良率和产能的实际影响。

A|Asset(资产):扩产590万元,项目毛资金需求接近2000万元

新增8台CNC设备及自动上下料、安装费用约440万元,加上夹具、检测设备、厂务改造和验证,扩产Capex约590万元。

A公司年末现金约2800万元,上一年度经营活动现金流约2100万元。单看设备,590万元约相当于年末现金的21%。

但项目放量还会增加库存和应收账款。

稳定期26万件/月,如果准备两个月材料和在制品,按9.32元/件的简化成本计算:

库存及在制品=260,000×2×9.32≈485万元

稳定期月销售额约299万元:

月销售额=260,000×11.50=299万元

如果客户付款周期为90天,应收账款约897万元。

暂不扣除上游账期和客户预付款:

项目毛资金需求≈590+485+897=1972万元

设备本身只需要590万元,但项目放量后的毛资金需求接近2000万元。采购因此还要看供应商现金流、银行授信和上下游付款条件。

P|People & Process(人员与流程):4周冻结窗口,对不上8周材料交期

客户Forecast每周更新,但订单冻结窗口只有4周,而关键专用材料Lead Time达到8周。

中间存在4周风险窗口:

Forecast风险窗口=8周-4周=4周

稳定需求26万件/月,4周约对应24万件,按3.45元/件材料成本计算,需要提前承担约83万元材料采购:

风险材料金额=240,000×3.45≈83万元

如果这部分Forecast下修20%,对应约16.6万元潜在多采材料。

A公司的合同设置了6周NCNR,理论上可以覆盖部分风险,但还要明确哪些材料适用、何时生效,以及Forecast变化到什么程度后由客户承担。

人员端也有类似瓶颈。A公司核心模具团队只有6人,其中约60%的复杂模具项目由两名资深工程师负责。如果两人同时承担多个NPI,即使设备已经到厂,模具开发和验证仍可能拖慢SOP。

因此P主要看Forecast如何进入MRP(物料需求计划)、ECN如何控制版本、关键人员有没有Backup,以及Tier2产能和BCP(业务连续性计划)是否真正落实。

从100万件产能,落到具体导入条件


经过QCDSTAP拆解后,A公司的项目边界已经比较清楚。

18万件/月的初期需求,在老客户正常负荷下可以承接;26万件/月稳定需求叠加现有订单后,产能利用率达到98.5%;32万件/月旺季则需要提前扩产。

新增8台设备后可以覆盖双旺季108万件/月的需求,但只剩约4%的产能余量。如果客户要求10%的空闲产能,还需要提高OEE或者继续增加设备。设备采购、安装和认证合计接近5个月,扩产决策也必须提前启动。

价格方面,A公司每年理论上可以减少约312万元采购金额,但6周客户专用材料对应约124万元NCNR责任。资金方面,590万元设备投资叠加库存、在制品和90天账期后,项目毛资金需求接近2000万元。

供应商最初提供的是几个结果数字:样品通过、报价11.50元、月产100万件、可以扩产。采购真正需要得到的,则是一组可执行的供应条件:现有产能能承接多少,什么时候必须扩产,扩产需要多久,库存由谁承担,以及供应商有没有足够的设备、资金和人员支撑订单放量。

  • Tesla审厂中国供应商,Optimus零部件产能集中扩至泰国
