1.EPC 工程总承包核心是以 《发包人要求》为导向、造价管控为核心 ,实现设计、采购、施工深度融合,对项目质量、安全、工期、造价全面负责,分为投标、实施、收尾三大阶段,同时需顺应行业转型要求。

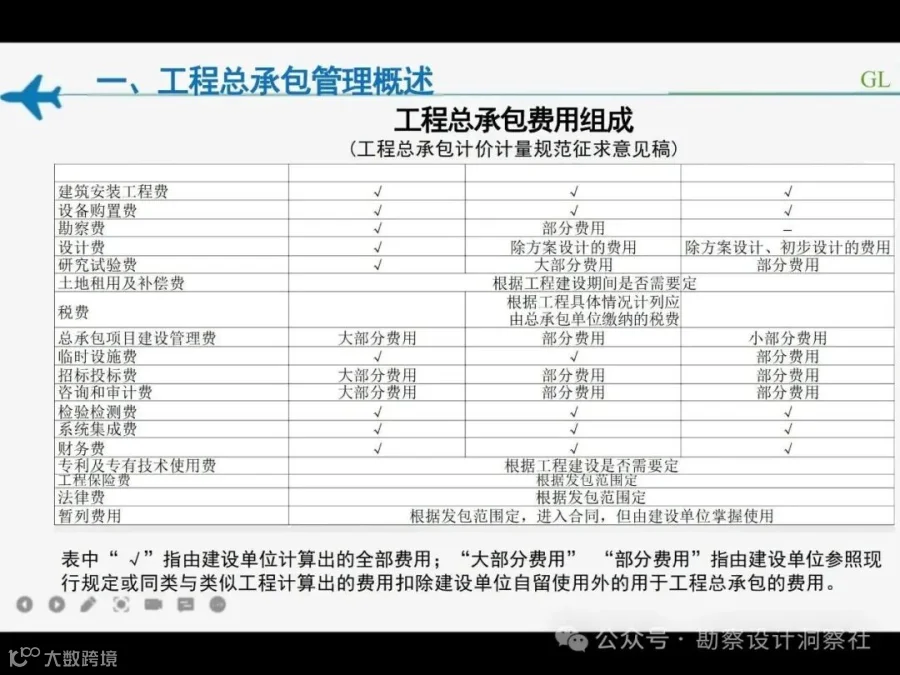

2.在基础认知层面,EPC 区别于施工总承包,不仅是按图施工,而是按约实施,可在满足发包人功能标准前提下开展设计优化。可采用联合体模式,联合体对外承担连带责任,需在协议中厘清分工、付款开票、风险追偿。投资管控遵循 “估‑概‑预‑决‑审” 体系,政府投资项目以设计概算为投资红线,概算超估算 10% 需重新报批。EPC 包含固定总价、平米单价、定额、费率下浮、清单、双控共六种计价模式,不同模式风险点与报价策略差异较大。

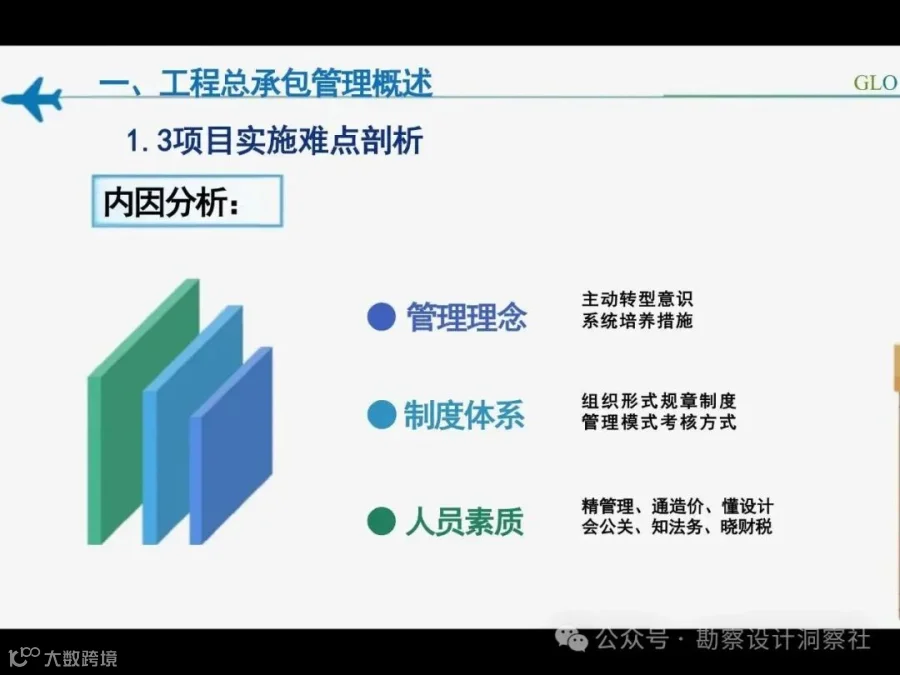

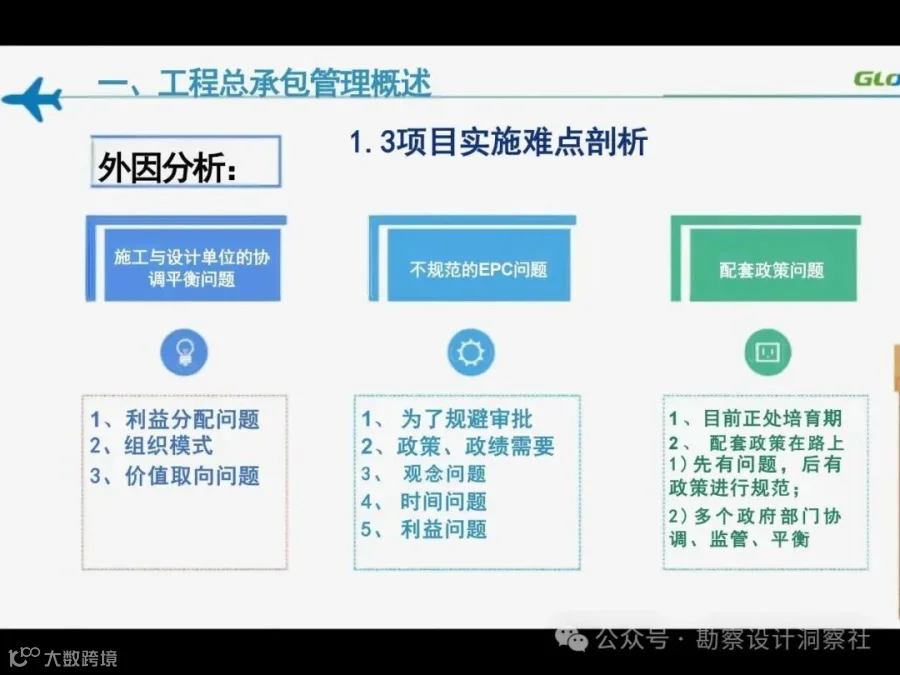

3.投标阶段重在风险前置。一是做好现场踏勘,逐条复核《发包人要求》、地质、设备参数等基础资料,发现问题及时书面澄清,防范资料错误风险。二是做好联合体方案策划,规避资质、前期服务冲突等合规问题。三是结合计价模式制定报价策略,同步开展税务筹划,厘清设计、设备、建安不同税率;同时研读总承包合同(GF‑2020‑0216),明晰合同文件优先级,充分理解价格清单仅作为变更支付参考,不等同于施工总承包工程量清单。
4.实施阶段是管控核心。中标后开展合约规划,分解目标成本,合理选用背靠背、保险、分包等手段分散风险。设计决定项目绝大多数造价,优化工作务必在图纸报审前完成,落实限额设计,通过 BIM、多专业协同,在不改变发包人要求前提下控制成本。施工过程重点管控价差调整、变更、索赔:区分 “图纸优化” 与 “发包人要求变更”;索赔要把握时效、完备证据;基准日后强制性法规变化可依法调整费用工期;全过程分类完整归档商务、影像、签证资料。
5.收尾阶段强调早筹划。严格执行竣工验收流程,准确认定竣工日期;按合同时限提交完整结算资料,不同计价模式把握对应结算要点,重大争议尽量在实施阶段化解,避免全部积压至结算。项目完工开展项目后评价,沉淀工程量、单方造价等指标,搭建企业造价数据库,为后续项目提供数据支撑。
6.行业趋势下,企业要摆脱传统施工思维,转向设计‑采购‑施工集成管控,培养懂设计、造价、法务、财税的复合型 EPC 管理人才,实现项目效益最大化。
-
