【积跬步至千里】24清单计价标准下单位工程汇总界面的变化

【积跬步至千里】24清单计价标准下单位工程汇总界面的变化 未来软件客服
2026-09-22
3
24清单单位工程汇总

01

变化一:分部分项工程不再列明细项

分部分项工程不在列人材机管理费利润五部分明细数据

02

变化二:措施项目变化

1、措施项目不再区分总价措施和单价措施。

2、列子节点:安全生产措施费。(原安全文明施工费分安全生产、文明施工、环境保护,其中措施项目界面,安全生产措施费率不能低于《江苏省建设工程费用参考》给定的下限值)

03

变化三:规费不再单独列项,并入人工费和管理费

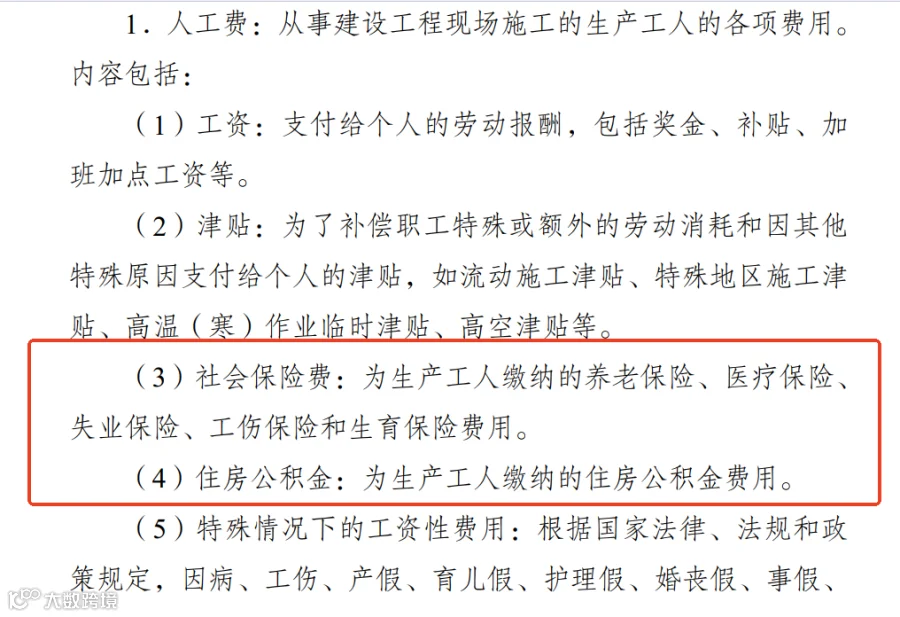

规费:社会保险、住房公积金

为生产工人缴纳的并入人工费。

为管理人员缴纳的并入管理费。

04

变化四:其他项目清单增加子节点--合同中约定的其他项目

指在招标工程量清单的“分部分项工程费”、“措施项目费”和“常规其他项目费”(如暂列金、暂估价、计日工、总承包服务费)之外,由发承包双方根据拟建工程的具体情况、合同类型、市场环境和特殊需求,在合同协议书中另行明确约定的费用项目。

可归入此分类的费用

1、提前竣工奖励/赶工费

2、创优创奖专项基金

3、运营维护人员培训费

4、过程审计配合费

5、招标代理费

……

04

变化五:税金变为增值税

1、计算时扣除专业工程暂估价及发包人提供材料,此处不再计取甲供材保管费。

甲供材保管费移到总承包服务费编辑。

专业工程暂估价在编制时已包含增值税。

2、简易计税法,增值税税率为3%。

(附加税:城市建设维护税、教育费附加和地方教育费附加并入了管理费)

04

变化六:总价不含甲供材

单位工程汇总界面合计扣除甲供材。原13规范中此处计取的甲供材保管费移到总承包服务费中的发包人提供材料。
