一家项目型制造企业开月度经营会。财务部门看库存报表,供应链部门看库存结构和缺料清单,项目负责人盯着客户交付节点。三张表摆在一起,会议很快就有了火药味。
财务负责人:库存金额这么高,周转率又这么低,再不压库存,现金流怎么受得了?
供应链负责人:总库存确实不少,但其中不少库存并不能覆盖眼前项目,几个关键件的缺口还没有关闭。只压总量,项目该缺的料还是会缺。
项目负责人:客户节点已经确定,销售、设计、采购、生产都在跟进。关键件如果不能按时到位,项目进度就要后移。现在需要明确的是,缺口由谁关闭、什么时候到位。
三方说的都是真话。只是关注的不是同一件事。
财务关心资金占用,供应链关心库存结构能否与需求匹配,项目负责人关心各职能的承诺能否支撑客户节点。最难办的往往是供应链部门:库存多了要解释,关键料少了也要解释。如果企业坚持用周转率这一把尺子同时回答这些问题,报表可能越来越整齐,会议却只会越开越混乱。
周转率没有错,是我们让它管得太宽
周转率、存放时间和库存金额,都是有价值的指标。周转率反映资金和物料流动的效率,存放时间告诉我们一批库存放了多久,库存金额则提示企业压了多少资金。它们该看,而且必须看。
但这些指标主要回答的是经济问题:库存占用了多少钱,周转速度快不快,长期持有的风险有多大。它们回答不了另一个问题:库房里的这些东西,究竟能不能用于眼前这个项目。
在需求重复、物料通用性较强的行业,周转率往往是一个有效的总体观察指标。到了按项目设计、按订单组织生产的企业,情况就复杂多了。客户要求不同,技术构型不同,项目阶段不同,质量状态和使用权限也可能不同。同样一个物料号,未必意味着同样的使用范围。
严格地说,计算历史周转率并不需要需求预测;但企业一旦用周转率设定目标、判断库存高低,背后就离不开对未来需求的判断。消费品企业通常可以依据连续的销售记录和相对成熟的预测体系安排库存,项目型制造企业的需求却往往随着客户中标、合同签订、订单下达和技术状态确认逐步明朗。商机、中标结果、合同、订单和设计变更,代表的需求确定程度并不相同。如果不区分这些阶段,只用一个周转目标指导备料,要么可能为尚未落定的项目过早形成库存,要么等需求完全确定后,才发现关键物料已经来不及采购。
所以,项目型制造企业要衡量库存健康与否,不能只看周转率。它能告诉你仓库有多“沉”,却不能告诉你下一个项目走得稳不稳。
账上有货,项目未必有料
库房里放着同一型号的零部件,账面数量看起来相当充足。真正用到项目上时,大家才发现:有的是前一个项目的客户专用件,有的是经批准保留的售后备件,有的还在质量冻结状态,有的虽然存放在本企业,却只能在特定授权范围内使用。还有一些物料,型号看起来一样,构型版本、认证要求或批次条件却对不上。
从库存总量报表看,这些都是库存;从具体项目看,它们却不是一回事。

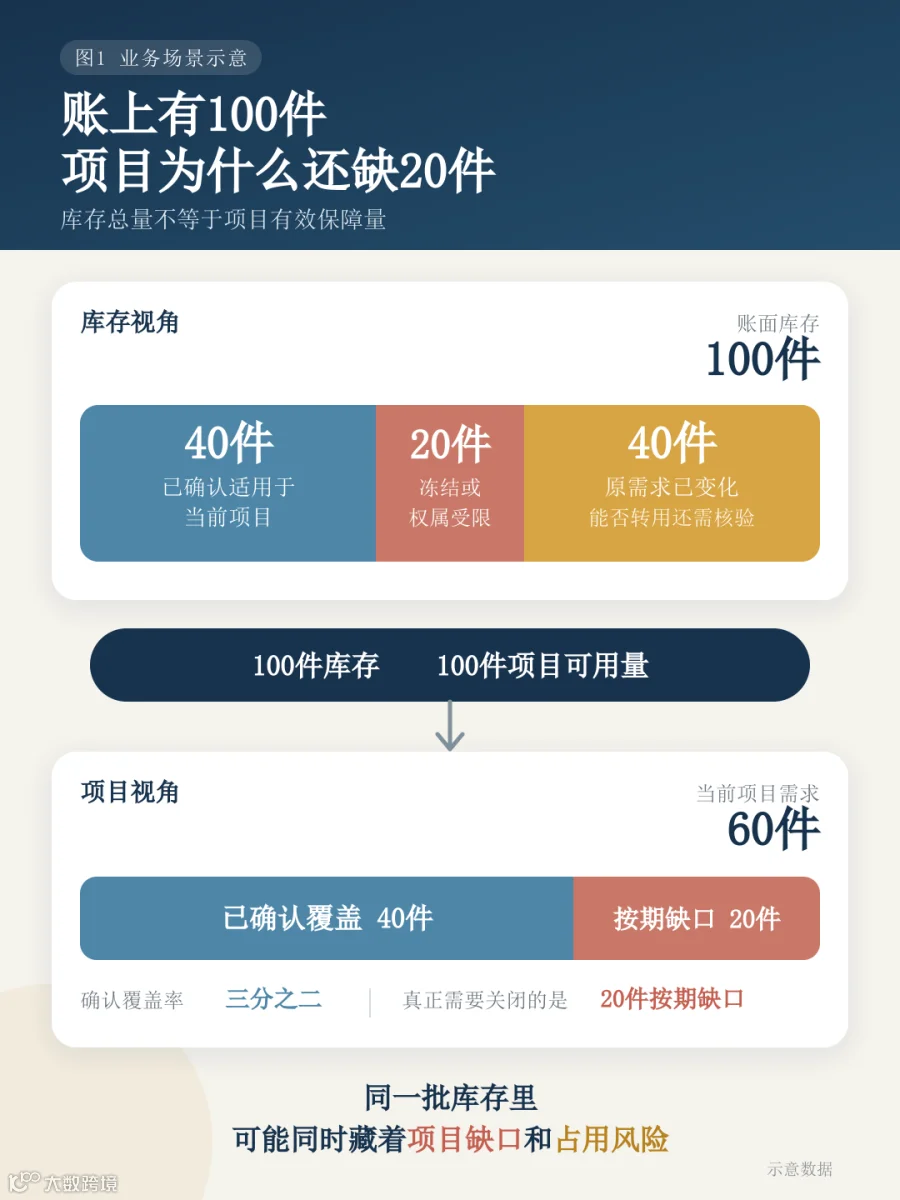

假设某种物料账面有100件,眼前一个项目需要60件。只看总量,很容易得出“库存足够”的结论。进一步核对后却发现:40件已经确认适用于这个项目,20件尚处于质量冻结或权属受限状态,另外40件原来对应其他项目或前期预期需求,后来因项目延期、需求或技术状态变化,原有去向不再确定,能否转用于当前项目还需经过技术和权限核验。
到了项目节点,真正能够确认的覆盖只有40件,缺口还是20件;与此同时,另外60件也不能简单归入“可用”或“过量”。同样100件库存里,既藏着项目缺口,也藏着占用风险。总数没有错,只是它把几种完全不同的业务事实装进了同一个数字。
因此,除了金额、存放时间和周转率,管理者至少还要多问三句话:
第一 这批库存给谁用 它是对应明确项目,属于经批准的售后或战略储备,还是暂时找不到有效用途?
第二 这批库存现在能不能用 质量是否放行,构型和客户要求是否匹配,企业是否具备相应的使用权限?
第三 这批库存来不来得及用 数量即使够,真正可用的时间能否赶上项目节点?到货晚于装配窗口,“最终会有”也不能算“现在有”。
这三个问题听起来并不高深,甚至有点像供应链人员和项目负责人每天都在问的常识。麻烦在于,常识一旦进入报表,往往只剩下总金额、总数量和一个周转率。
高库存与缺料并存,问题通常在结构
很多大型制造企业都有一种看似矛盾的景象:一边开展压降库存专项,一边又在为项目缺料加急采购。财务觉得供应链守着一仓库的东西还要继续买,供应链则觉得财务只盯着金额,不管项目死活。
这种矛盾,很多时候不是库存总量不够,也不是库存总量太多,关键问题是库存结构与项目需求没有对上。
其一 有库存 但不是当前项目需要的库存 历史项目取消、技术状态变更、客户认证差异,都可能让原本有用途的库存失去当前去向。它未必已经报废,但也不能拿来给现项目“凑数”。
其二 有用途 但当前不能使用 质量冻结、检验未完成、权属或授权受限,会使账面库存暂时无法形成有效供应。把这些数量全部算作可用,缺料风险只会被数字藏起来。
其三 最终能到 但赶不上项目节点 项目要的是在正确时间出现的正确物料。晚到一个月的关键件,即使最终数量一件不少,也无法补回已经错过的装配窗口。
再假设某个关键件在本月15日需要50件。现有库存中,30件已经确认可用;另外20件采购订单已经下达,但预计下月10日才能到货。如果把库存和在途简单相加,供应数量正好50件,覆盖率甚至可以写成百分之百。可到了本月15日,真正能够支撑装配的只有30件,按期缺口还是20件。
“最终会有”只能解释数量,“需要时能有”才能解释保障。
其四 看似共享 实际被多方同时记着 同一批通用物料如果没有清楚的占用和分配关系,几个项目都可能把它当成自己的保障。报表上人人看见“有货”,真正领料时才发现,货只有一份。
这就是为什么单纯要求“库存再降百分之多少”经常解决不了问题。总量降下来了,结构可能还是不对;数字变漂亮了,项目风险可能一点没少。
项目保障也不能走到另一个极端
有人看到这里,可能会提出一个简单办法:既然共享容易出问题,那就把所有物料全部固定给具体项目。
听起来稳妥,做起来未必。远期项目的需求还在变化,如果过早把所有物料固定下来,很容易形成项目各自存货、公共资源被切开、库存越保越高。反过来,如果直到接近生产还停留在“大家原则上都能用”的状态,项目保障又会变成口头承诺。
真正需要建立的,是与项目阶段和物料关键性相匹配的保障政策。远期需求可以保留一定灵活空间;接近执行时,关键物料必须形成更明确的覆盖关系、到位时间和责任人;出现例外,也应有正式的确认和升级机制。
这里要分清两件事:缺口是多少,是事实;这个缺口在当前阶段能不能接受,是管理判断。事实不能为了让报表好看而修改,判断也不能藏在系统自动生成的颜色后面。
管理库存需要看两本账
项目型制造企业要真正看清库存,至少需要同时看两本账。
第一本是库存占用账。它回答:这批库存为什么存在,对应什么用途,当前能否使用,受到哪些限制,占用了多少资金,未来是否存在淘汰或失效风险。
第二本是项目保障账。它回答:每个项目的有效需求是什么,目前由哪些库存、在途物料或后续供应覆盖,能否在需要的时间到位,还有哪些缺口需要处理。
两本账必须能够互相追溯,却不能简单平均成一个分数。一个项目目前不缺料,不代表与它相关的所有库存占用都合理;库存金额降下来了,也不代表项目交付风险已经受控。
如果把这个方向说得再直白一点:周转率继续看资金效率;库存占用账看每份库存有没有合理去向、当前能不能用、时间是否匹配;项目保障账看每项有效需求有没有合格供应按期覆盖。至于不同项目阶段采用什么标准、什么情况可以接受,应由企业的业务政策决定。没有这些依据,先做统一权重、总分和颜色等级,只会得到一种很精确的含糊。
两本账容易说 系统里未必算得出来
看到这里,有人可能会说:这不就是在库存报表后面,再加上项目、用途和需求时间几列字段吗?真正做进系统,事情没有这么轻松。
账面库存和采购订单通常在企业资源计划系统里,批次和库位在仓储系统里,冻结与放行在质量系统里,构型版本和替代关系在技术系统里,项目需求和装配节点又可能分散在项目、计划和生产系统里。至于客户限制、权属和特殊批准,有时还散落在合同、审批单和其他往来文件中。没有一个系统天然知道全部答案。
即使数据都能取到,也不代表可以直接拼在一起。物料代号、项目代号、需求版本、批次和日期口径,只要有一处对不上,就可能把本来不能合并的库存算到一起,或者让几个项目重复看见同一批货。前面的100件之所以难算,不在于加减法复杂,而在于每一件究竟是什么、给谁用、什么时候有效,需要跨系统核对。
所以,画仪表盘简单,真正费功夫的却是前面的数据管理:统一业务口径,明确数据来源和责任人,保留版本和时间点,让例外能够追溯。系统解决的是算得快,数据管理决定的是算得对。否则,不过是把一张说不清的库存表,升级成一块颜色更漂亮的屏。
当然,企业也不必等到完整系统建成才开始。可以先选一两个争议较大的品类,用人工抽取和半自动方式把两本账跑通。先把账算对,再让系统算快。
管理上可以从五件事做起:
一 保留周转率 但让它回到应有的位置 继续用它观察资金效率和持有风险,不再让它单独承担“库存好不好”的最终裁决。
二 先统一口径和数据责任 把有效需求、可用库存、需求时间和使用限制说清楚,明确每类数据由哪个系统提供、由谁确认。
三 把跨系统的供需关系接起来 库存、在途和后续供应必须能够追溯到具体需求,不能只在汇总层面相互抵消。
四 把事实 判断和行动分开 报表负责揭示缺口和限制,管理者再依据项目阶段和业务政策决定采购、调拨、保留或处置。
五 从争议最大的品类开始试点 优先选择项目属性强、金额高、长周期、经常发生缺料与积压争议的物料,先用人工或半自动方式验证口径和数据,再逐步系统化。
结语
库存几个亿,项目却还在等料,表面上看很矛盾。其实,一边谈的是资金占用,另一边谈的是交付适配,两者本来就不是同一道题。
只问周转率,我们看到的是仓库有多重;继续追问谁能用、现在能不能用、什么时候能用,才知道项目走得稳不稳。
所以,别急着先问库存还要降多少。先把库存与项目之间的关系说清楚。否则,一刀切下去,减掉的未必都是过量库存,也可能是下一个项目真正需要的保障。
