在全球产业链加速重构的背景下,由于近期外贸受到各种因素的冲击,国内工厂急需转移战线,东南亚已然成为我国二手设备出口的核心市场。无论是工厂整体搬迁、产能升级改造,还是赴海外投资建厂,将旧设备合规高效运抵东南亚,都是涉及多环节的系统性工程。本文从工厂拆机+打包+采购钢板+装柜→国外工厂资质(海关进出口资质)→进口许可证办理→国内到东南亚国家海运/陆运→境外清关→码头拖车+卸柜+海关查验→卸柜+安装调试来依次梳理!
一、设备拆机与打包
拆机打包环节直接影响运输安全、清关效率及最终验收结果,不同设备需采用差异化打包策略。
1.拆机前准备:
-
设备检测与标记 全面测试设备功能,清除表面污渍,在显眼位置标注设备名称、型号及编号(务必与铭牌信息一致)。 -
安全处理 大型设备提前断电并释放内部压力(如液压系统残留压力);精密仪器需拆除电池及易脱落部件(如传感器),单独封装于防静电袋。
2.拆机操作:
-
精密仪器处理 使用原厂工具拆解,关键部件经塑料膜包裹后独立装箱,优先采用EPE珍珠棉+蜂窝纸板缓冲结构,并进行真空密封处理。 -
重型机械打包 保留原厂底座确保重心稳定,可拆卸部件与主机分离并标注序号,包装选用槽钢框架+厚钢板底托结构。 -

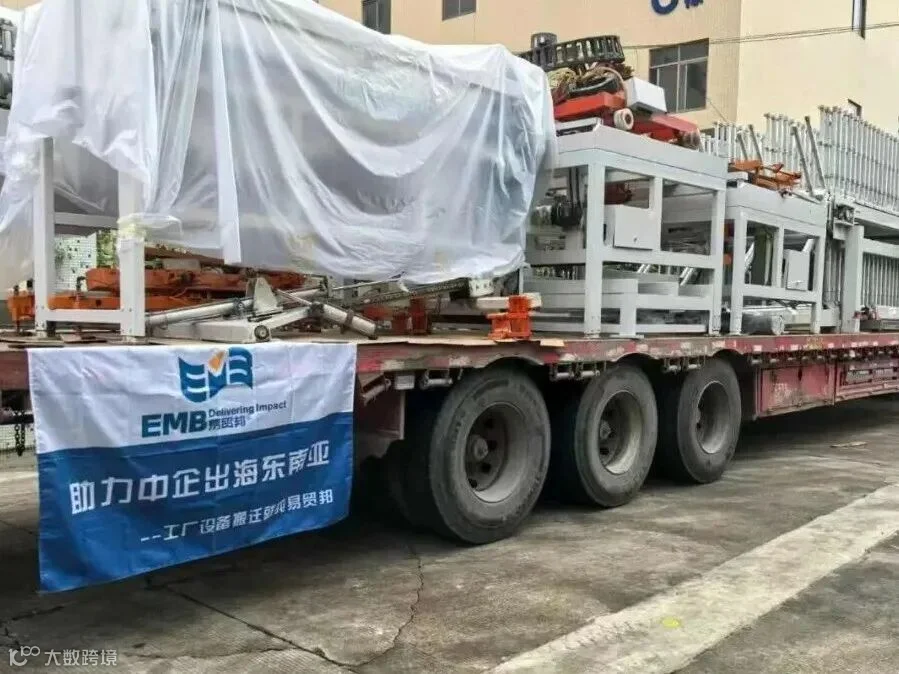

电子设备防护 重点保护电路接口,电机部位涂抹防锈油,整机底部垫3cm防潮板,外层用防水篷布严密包裹。
3.打包质量验证:
完成打包后需进行模拟运输测试:摇晃包装箱确认无异响,模拟颠簸场景验证包装完整性(建议提前一周完成测试)。
二、单证办理
旧设备出口常因单证问题导致清关延误,需针对东南亚各国监管要求精准准备文件。
1.基础单证
-
必备文件:装箱单、商业发票、提单 -
优惠凭证:中国-东盟自贸区FORM E原产地证(可享5%-10%关税减免,需在发运前办理) -
声明文件:旧设备无知识产权纠纷/无放射性物质声明(部分国家要求公证)
2.重点国家特殊要求
-
越南 需申请工贸部ICC进口许可证(15个工作日),设备须符合QCVN标准(电子设备需EMC认证) -
印尼 强制SNI认证+BKI检验,提供≤10年使用证明(需中国公证+印尼使馆认证) -
泰国 TISI认证+能效报告,首次进口需原产国ROHS环保批文 -
马来西亚 MITI进口审批(10个工作日),电子设备须符合MS标准 -
新加坡 全英文公证文件(翻译误差率≤1%),强制购买进口信用保险 办理时效:产地证1个工作日,其他单证1-20天(可并行办理)
三、订舱报关实操指南
协调工厂、货代、海关三方,确保运输时效与合规性。
1.运输方式选择
-
海运:适合>1吨或>5m³的大型设备,根据船期选择优势航线 -
空运:适用于高价值精密仪器或15天内交货订单,包装须通过跌落测试 -
陆运:越南/老挝等邻国首选,成本低于海运且时效更快,需办理TIR公约单证
2.报关关键事项
-
委托专业报关行进行HS编码归类(直接影响关税成本) -
旧设备需申领出境货物通关单,法检设备提供特种设备许可证 -
报关单备注栏注明"旧设备",含锂电池设备单独申报UN38.3
时间成本:订舱1天,报关1天,东南亚运输约7天,欧美约30天
四、东南亚清关应对策略
各国海关监管差异大,需针对性制定清关方案。
1.标准流程
-
到港前7天提交全套单证(发票/装箱单/提单/CO/声明等) -
到港后依次完成:电子申报→海关审单→布控查验(可申请快速通道)→缴税→放行提货
2.国别差异处理
-
越南:需提供设备出厂日期证明,品牌设备须品牌授权书 -
印尼:通过INSW系统电子申报,二手设备需本地机构出具的剩余寿命报告 -
泰国:按实际成交价申报,含软件设备需软件著作权证书 -
马来西亚:提前向海关备案代理资质,工业设备提供工厂地址证明 -
新加坡:AEO企业享优先通关,非AEO企业文件须经法律协会认证
3.应急方案
-
查验延误:主动提供设备技术档案,申请快速查验通道 -
税费争议:提前与客户明确税费承担方(海关审价周期一般≤5天)
五、海外安装与验收规范
货物到港后,专业配送与安装
1.配送安装流程
2.调试验收标准
-
功能测试:按说明书逐项验证,模拟客户生产场景确认良率 -
性能验收:与客户共同签署验收报告(当日完成,需提前预约验车)
