库存四分法,以原材料为例

库存四分法,以原材料为例 供应链管理实践者
2026-09-21
8
导读:行业性短缺下,“动物本能”做计划,拔高预测、拔高安全库存,解决不了当下的短缺问题,但注定会制造以后的过剩问题。

库存结构化分解:从理论到实践

将库存拆解为过程库存(周转库存)、安全库存、过剩库存和风险库存,是呈现库存风险、控制整体水平的结构化方法。本文以某制造商的原材料管理为例,详解该方法的具体应用。

案例复盘:数亿元库存的风险构成

该制造企业原材料在库及在途库存总额达数亿元。针对数千个料号,我们选取最近三个月的平均需求作为预测基准(考虑到业务季节性及月末/季末压货行为,三个月数据最具代表性),结合采购提前期和单价,计算出周转库存。尽管需求历史不会完全重演,但这为总体库存分析提供了可靠起点。

在实操中,该企业存在不规范操作:未在 ERP 中设定独立的安全库存,而是将其混入需求预测,通过多下订单来应对。经逐行甄别,其安全库存总额为 7830 多万元。对于超出周转和安全库存的部分,若不超过三个月正常需求,定义为过剩库存;若超过三个月仍无法消耗,则界定为风险库存。数据显示,该企业风险库存高达 1.66 亿元,占总库存近 30%,问题严峻。

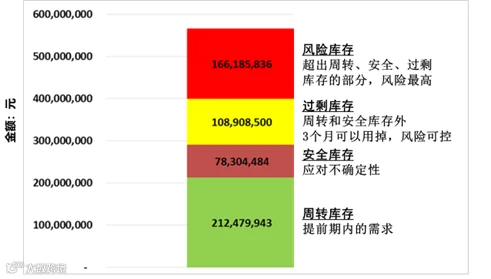

图 1:某制造商的在途 + 在库库存分解

深度剖析:风险库存背后的计划误区

面对汇总数据无法直接解决问题,必须下沉至具体料号层面,追溯 1.66 亿风险库存的成因。

表象理由:短缺导致的预防性备货

部分风险库存源于新产品,因缺乏历史数据导致预测偏高,实际风险可能被高估。但更多情况集中在关键元器件,涉及金额超 5000 万元。受芯片行业短缺影响,采购提前期从 16 周激增至 26 周。企业解释称,这是为了应对长交期而提前下单,且计算用的周转周期仍沿用旧标准,因此看似合理的“高估”实则是集体决策的结果。

核心症结:计划职能的缺位与牛鞭效应

深入数据分析发现逻辑漏洞:即便采购提前期延长至 26 周,为何要下达覆盖三十几周需求的订单?这并非单纯的执行问题,而是典型的计划失误。

计划部门需对库存指标负责。在短缺环境下,销售部门倾向于“多多益善”,采购部门追求大额订单以获取议价优势和绩效奖金,二者往往缺乏对库存成本的敏感度。然而,最终决定“买多少”的是计划。若计划员以“集体决策”或“下了单也拿不到货”为由推卸责任,将导致严重后果:

  • 虚假的安全感:数据显示,部分紧缺芯片的实际在手库存已够使用三个月,盲目追加订单只会加剧积压。
  • 资金与呆滞风险:一旦供应缓解,大量在途订单集中到货,将直接击穿年度库存控制目标。数千万元的芯片若积压半年,仅资金成本就高达数百万元;若遇需求变动或设计变更,更将转化为巨额呆滞库存。

行为反思:动物本能式的计划

这种因短缺而拔高预测、疯狂下单的行为,本质上是“动物本能做计划”。在行业性短缺下,供应商受制于产能而非订单量,过量下单不仅无法获取更多货源,反而会放大牛鞭效应,制造新的过剩危机。除非供应商明确承诺以订单量换取优先级,否则此类策略注定失败。

计划管理的三条基本准则

基于上述案例,供应链计划工作应坚守以下原则:

  1. 按需下单:采购提前期多长,便释放相应周期的订单,避免过度超前。
  2. 理性应对短缺:在持续短缺状态下,盲目拔高安全库存和预测并非良策,反而助长牛鞭效应,引发后续连锁问题。
  3. 动态监控与纠偏:若出于策略性备货(如预判价格上涨)下达额外订单,计划部门必须定期监控在库与在途库存,及时采取取消订单等干预措施。
