OTD流程优化实操|装备制造订单交付周期优化

OTD流程优化实操|装备制造订单交付周期优化 速跑管理咨询
2026-09-21
7
导读:客户下单时说好 30 天交,车间常常拖到 42 天;今天大客户一催,计划员就停线插单,结果是后面的订单全乱、更多人打电话来催。订单从来不缺,就是交不出来——这是很多装备配套厂的日常。
点击蓝色字关注我们!



  • OTD流程优化实操|装备制造订单交付周期从42天压到26天

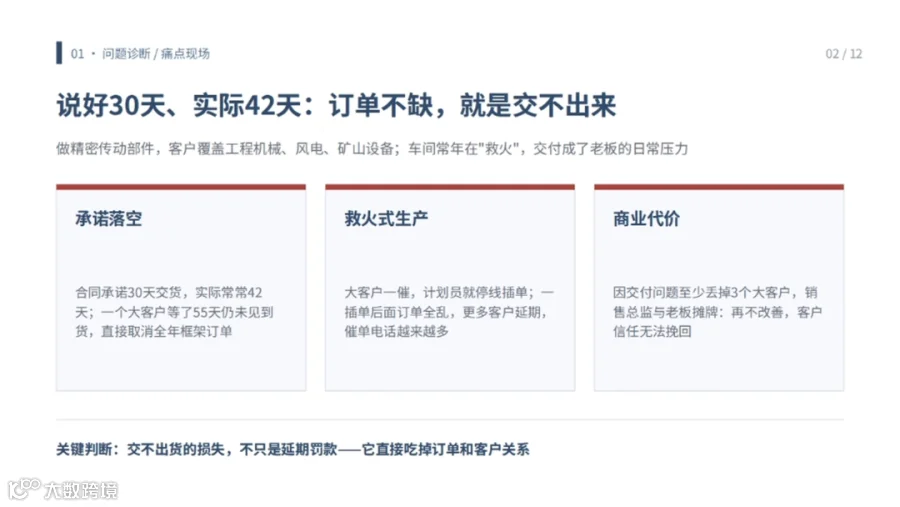

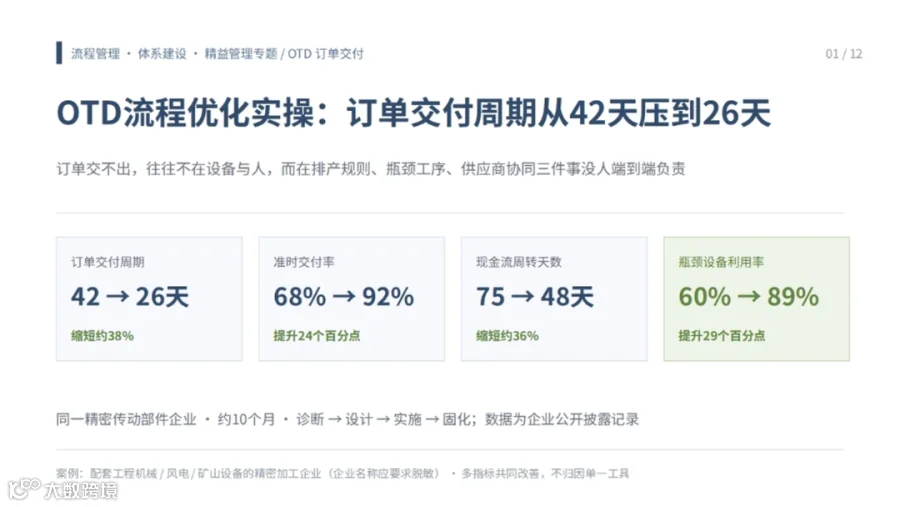

客户下单时说好 30 天交,车间常常拖到 42 天;今天大客户一催,计划员就停线插单,结果是后面的订单全乱、更多人打电话来催。订单从来不缺,就是交不出来——这是很多装备配套厂的日常。问题往往不在设备不够、也不在人不努力,而在"计划怎么排、瓶颈怎么管、供应商怎么协同"这三件事没人端到端地负责。下面用一家做精密传动部件、配套工程机械与风电设备企业的公开改善记录,拆解交付周期从 42 天压到 26 天、准交率从 68% 提到 92% 的完整过程。

表1 | 问题表现、背后原因与改善重点

问题表现
背后原因
改善重点
说好30天、实际42天,客户天天催
计划靠Excel手工排,一插单全盘重排
按交期倒排,统一MPS主计划与优先级规则
关键设备空着等料,利用率只有60%
瓶颈工序没人盯,前后工序频繁断档
锁定瓶颈,物料提前就位、换模标准化
外协件该到没到,急单临时插
供应商交期无预警,缺料才发现
核心供应商交期预警与安全库存机制
一插单就全线乱、准交率仅68%
插单无规则,谁声音大先做谁
插单过产销协调会,堵绕规则插单

表2 | 核心方法、具体动作与管理工具

阶段
具体动作
管理工具
诊断定位

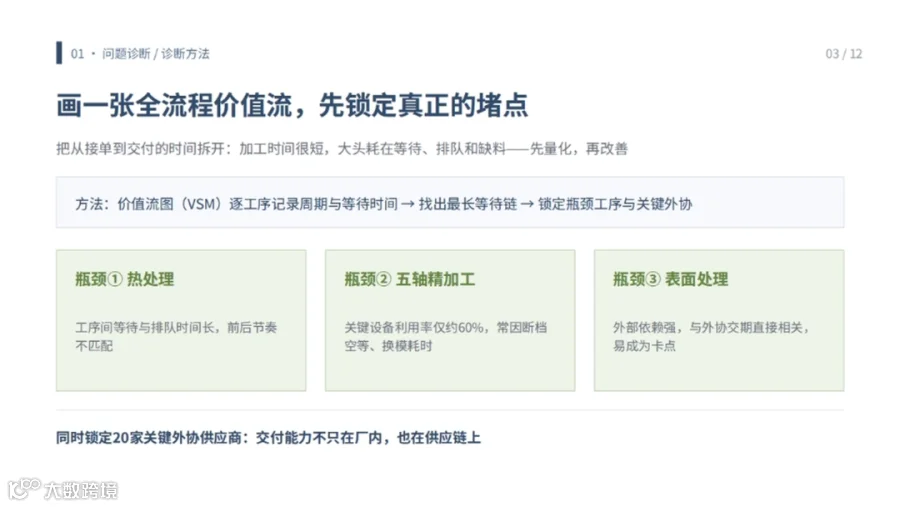

画价值流,锁定热处理、五轴精加、表面处理三大瓶颈与20家关键外协
价值流图(VSM)、瓶颈识别
MPS主计划

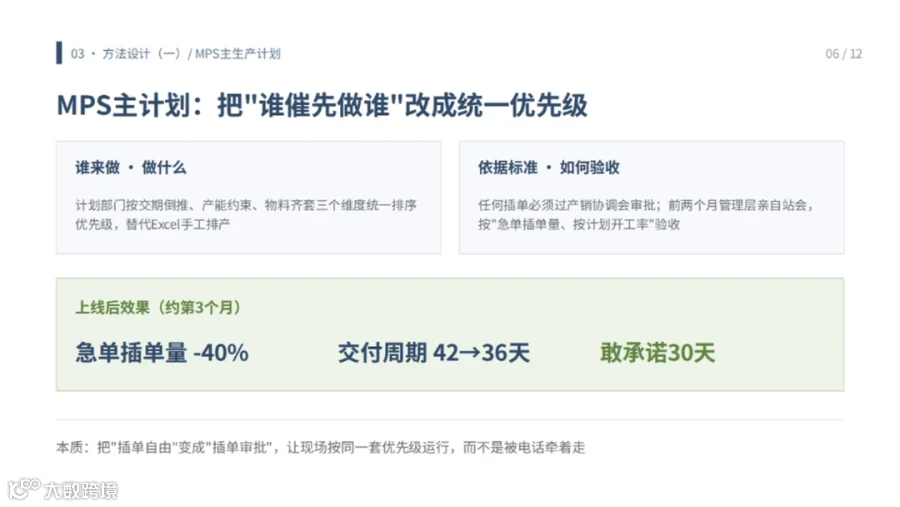

按交期倒推+产能约束+物料齐套三维度排优先级;插单必经产销协调会
主生产计划、产销协调会、站会
瓶颈管理

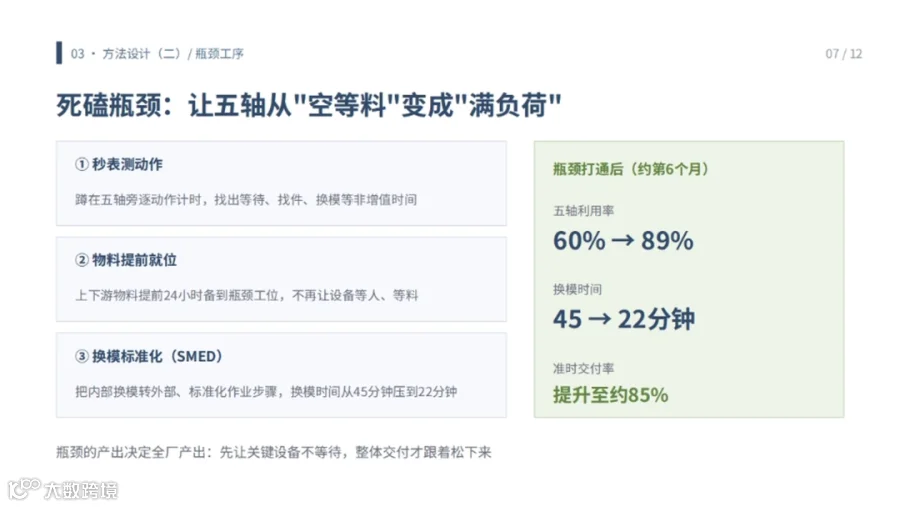

秒表测动作、上下游物料提前24小时就位、换模标准化
快速换模(SMED)、标准作业
供应商协同

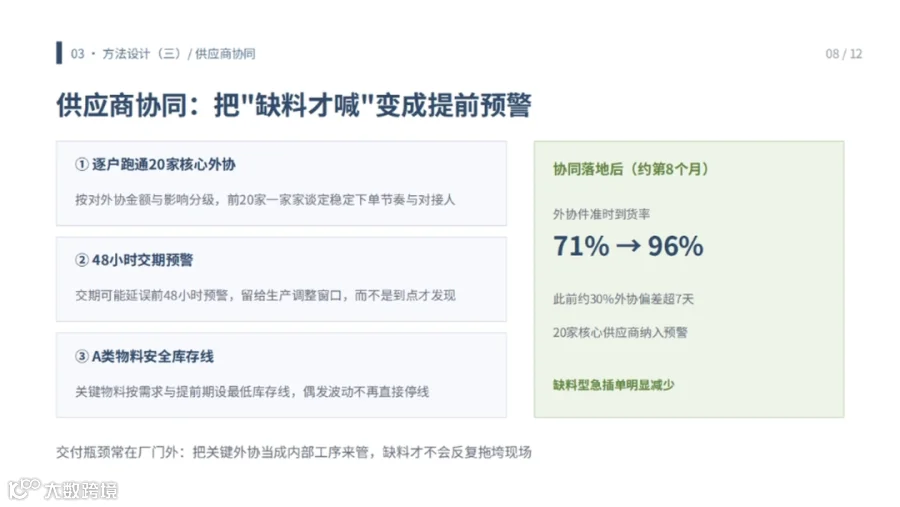

前20家外协逐户签订下单节奏与48小时交期预警;A类物料设安全库存线
供应商分级、交期预警、安全库存

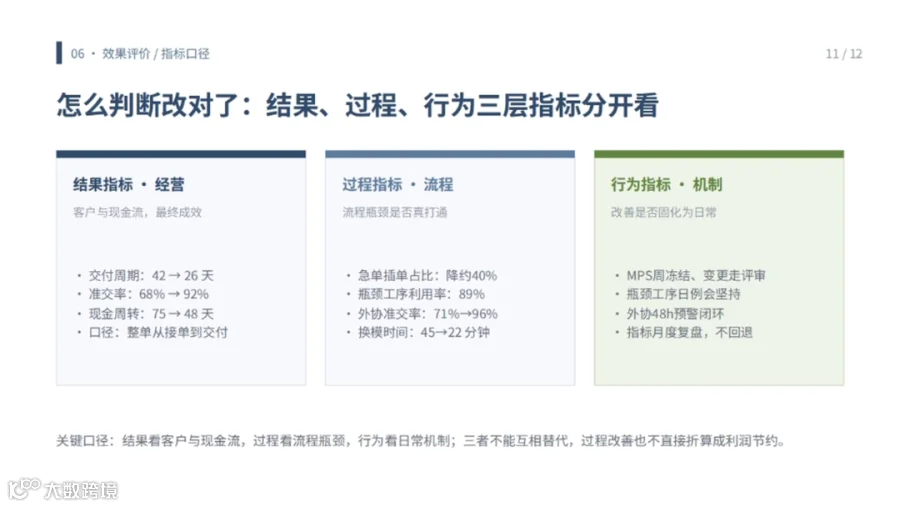

表3 | 案例改善前后数据(同一企业、约10个月)

指标
改善前
改善后
变化
订单交付周期
42天
26天
缩短16天,约下降38%
准时交付率
68%
92%
提升24个百分点
现金流周转天数
75天
48天
缩短27天,约下降36%
瓶颈设备(五轴)利用率
60%
89%
提升29个百分点
外协件准时到货率
71%
96%
提升25个百分点
换模时间
45分钟
22分钟
缩短约51%

口径说明:以上为企业公开披露的改善记录(企业名称应要求脱敏),为计划、瓶颈、供应商三项措施共同作用的结果,不归因于单一工具;经营效益类金额为企业测算的脱敏缩放口径,本文不单独引用。

表4 | 改善前常见做法与改善后运行要求

环节
改善前
改善后
排产
计划员对着Excel手动排200多张订单
MPS按交期/产能/齐套三维度统一排优先级
插单
谁催先做谁,上午排完下午全乱
插单过产销协调会,急单插单量降约40%
瓶颈
设备空等料,换模45分钟
物料提前24小时就位,换模标准化到22分钟
物料
该到没到才发现,30%外协偏差超7天
20家核心供应商48小时预警,A类设安全库存
考核
只看产出,不看交期
同时考核交付、准交与库存,闭环到岗位

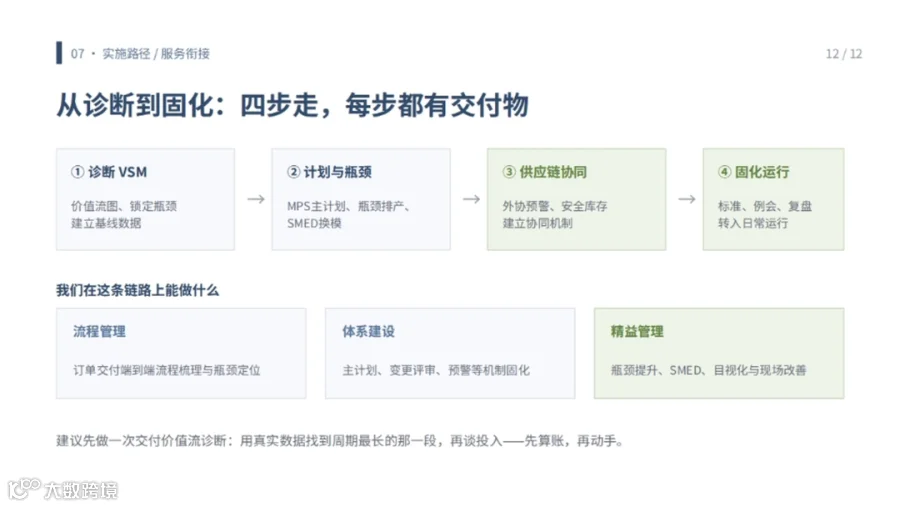

以下12页图解,完整呈现这家企业从诊断定位、方法设计、瓶颈打通、供应商协同到固化运行的全过程与关键数据。

结尾

订单交不出来,先别急着加设备、加人。从一张全流程价值流图开始,看交付时间到底耗在哪个环节;再把"排产规则、瓶颈工序、供应商预警"这三件事按同一套数据管起来,交付周期和准交率通常会在几个月内可见地松动。流程管理打通订单到交付的端到端接口,体系建设固化排产与插单规则,精益管理解决瓶颈与换型——三者在"准交"这一个指标上交汇。如果您的工厂也困在"天天催单"里,不妨先做一次交付流程诊断,看清堵点在哪一层。



往期文章


柏拉图实操|用80/20法则锁定质量问题的关键

全员质量变革实操|从质量部单打独斗到一岗一责

流程图挂满墙,问题照样反复:流程部门缺的不是努力,是 "运营"

文章来源:网络(如侵联删)
