项目还没出问题,系统先亮了灯——广东水电三局预警平台揭秘

项目还没出问题,系统先亮了灯——广东水电三局预警平台揭秘 众和软件
2026-09-20
2
导读:让项目风险看得见、分得清、管得住。施工企业最怕的,往往不是没项目,而是项目"看着好好的,突然出问题"。

施工企业最怕的,往往不是没项目,而是项目"看着好好的,突然出问题":回款慢了没人察觉、付款付超了才发现、安全费没投够被审计点名。等问题反映到报表上,常常已经过去一两个月,损失早造成了。

广东水电三局依托众和项目管理系统,搭起了一套"项目预警平台",把项目的钱、成本、安全做成了一盏盏会"亮灯"的信号——风险在前期被发现、在过程中被跟踪、在关键审批时被把住。 今天把这套做法拆开讲透。

一、项目风险为什么总在"出事之后"才被发现?

建筑项目周期长、参与部门多。一个项目运转起来,产值、回款、付款、结算、成本、安全费用这些数据,散落在不同部门、不同台账里。过去判断一个项目好不好,主要靠项目人员填报、部门层层汇总、定期出报表——时间上总是慢一拍。

广东水电三局在搭建预警平台前,也绕不开四个普遍痛点:

- 发现不及时:等问题反映到报表上,往往已经过去一两个月,最佳处理时机早过了;

- 口径不统一:同一个项目,商务、财务、项目部各说各的数,开会先对数,对完再讨论;

- 判断靠经验:项目有没有风险、风险多大,全凭管理人员个人经验,标准因人而异;

- 跟进没抓手:发现风险后该谁处理、处理到什么程度,缺少硬性约束,容易不了了之。

二、广东水电三局的解法:给项目做"全身体检"

依托众和项目管理系统,平台把日常业务数据放到同一套规则下,系统按统一口径自动算指标;项目一旦出现回款慢、付款偏快、成本偏高、资金压力大、安全费用投入不足,就自动"亮灯"提醒,预警结果还直接连到审批流程。

1. 九大预警指标:把"钱、赚、欠、安"全看住

平台围绕经营最关心的问题——钱收回来了没有、付出去了多少、项目赚不赚钱、欠了多少债、安全费用够不够——设了九大预警指标。所有数据从产值申报、工程来款、采购结算、合同支付等日常业务自动取数、自动计算,项目人员不用额外填报,同一个指标全公司只有一个口径。

每个指标背后都对应一类真实风险。比如超付率异常,可能意味着联营项目资金被挪用、公司被迫垫资,甚至引发合同纠纷;盈亏金额转负,说明项目在当前节点已经潜在亏损。指标不是给领导看的一串数字,而是提前亮起来的"信号灯"。

2. 提级预警:灯越亮越红,事越管越紧

如果一有异常就报警,很快就会没人当真。平台用"提级预警"设计,按问题持续程度自动升级:第一次触发为黄色;连续第二次,升橙色;连续第三次,升红色(以 30 天为观察周期,期间数据没更新同样算触发一次)。指标恢复正常后,重新开始计数。

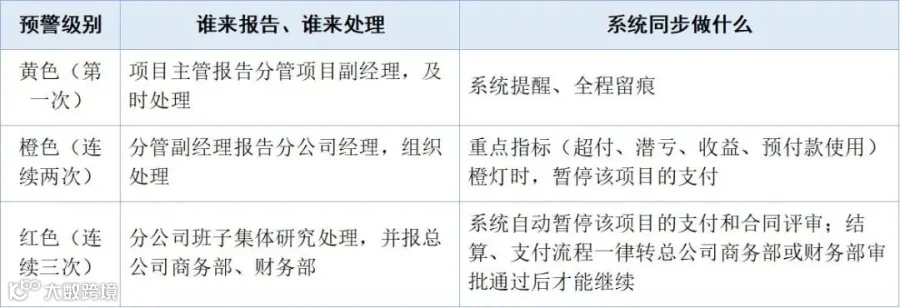

灯色每升一级,处理的责任层级也跟着升:

这套机制贵在"分寸":小问题在项目层面消化,不惊动上级;问题持续升级,管理层级跟着升,谁报告、谁处理,清清楚楚。

3. 三张报表:从全局到单项目,层层穿透

- 各公司预警汇总表:按分公司汇总各类预警项目数,领导一屏看清全局,哪里问题最集中;

- 项目预警情况表:每个项目的预警情况,点击可穿透进单项目;

- 项目预警跟踪表:单个项目全部预警留痕——什么时候亮灯、亮了多久、触发几次、是否恢复,全程可追溯。

管理者能从"全公司"一路点进"某个项目的某项指标",再看数据来自哪本台账、问题出在哪,一清二楚。

4. 预警连着流程:风险提示落到审批环节

预警如果只停在报表上,就只是多了一张表。平台把预警结果直接接进业务流程:

- 支出合同评审、采购结算、有/无合同结算、有/无合同支付共 6 个流程表单,都加了"查看项目预警指标"入口,经办人发起时一眼看到风险状态;

- 结算、支付类表单同步显示累计产值、累计支付、累计结算,付款有没有超,边审边看,不用翻台账;

- 红色预警后,结算、支付流程无论发起还是审批中,一律默认转总公司商务部或财务部审批——相当于给高风险项目上一道"总闸";

- 管控范围可按指标灵活配置开关,管多管少,由业务管理人员自行调整。

三、管理者怎么用:不增负担,四个场景就能落地

平台不改变现有业务流程,也不增加项目人员的填报负担,管理者可以按四个场景把它用起来:

- 日常看全局:打开各公司预警汇总表,优先关注红色预警和持续升级的项目,把有限精力放在最要紧的项目上;

- 穿透找原因:点进预警项目,查看具体是哪项指标异常——回款不足、付款偏快、成本偏高,还是安全费投入不够,再结合项目实际核实处理;

- 审批时把关:经办人发起付款、结算时,系统自动带出项目预警情况,审批人可据此要求补充说明、提出整改,或暂缓办理;

- 闭环盯结果:黄色预警及时提醒,橙、红色纳入重点跟踪,问题处理后继续观察指标是否恢复,避免"报了不改、改了不验"。

四、这套做法的实际意义:从"事后算账"前移到"事中干预"

项目预警平台不是为了多做一张报表,而是把项目日常数据变成管理动作:哪里有问题、谁需要关注、在哪个流程处理,环环对应。公司对项目的管控,就从"事后算账"前移到了"事中干预"。

对同类建筑施工单位,这套做法有三点可以借鉴:

1. 口径先行——先把指标算法、取数规则统一起来,再谈预警;

2. 分级落地——黄、橙、红对应明确责任人和处理动作,预警才有约束力;

3. 连着流程——预警结果必须接到审批环节,才能从"看到风险"变成"管住风险"。

重点从来不是指标数量,而是口径统一、责任明确、处理落地

精彩推荐


行业向下,利润向上!10.30-31 武汉:鲁贵卿院长+毛晨阳教授,带你逆势突围增效!


关于众和软件
众和软件:施工企业提升管理水平的大杀器。为建筑施工企业量身定制的管理软件。操作易上手,功能接地气,实施更落地。基于“联营控好资金风险、直营做好成本管控”的底层逻辑,通过信息化手段,构建不同的项目管理模式,流程驱动,实时掌握项目的工、料、机、费、风险等动态,加强资金和成本过程管控,为项目的全生命周期管理保驾护航,提升企业的核心竞争力
电话:400-081-5008
官网:https://www.zhonghesoft.com

【声明】内容源于网络
0
0
众和软件
专注施工企业信息化,提供直营/联营综合项目管理系统和协同办公系统。
内容 500
粉丝 0
众和软件 专注施工企业信息化,提供直营/联营综合项目管理系统和协同办公系统。
总阅读7.4k
粉丝0
内容500
