供应链风险管理与业务连续性(BCM)的融合:从"防风险"到"保运营" 大供应链解构师
2026-09-19
2
导读:一家全球500强企业的供应链副总裁跟我说过一段话,让我印象很深。

一家全球500强企业的供应链副总裁跟我说过一段话,让我印象很深。

他说:"我们花了5年建立了完善的风险管理体系——识别了200多个风险点,建立了预警系统,制定了应急预案。但有一天我发现了一个问题:我们防了所有'已知的风险',却没有准备应对'未知的危机'。"

他举了一个例子:2020年初新冠疫情爆发时,他们的风险清单上没有"全球性传染病大流行"这个风险。不是因为没有人想到过——而是因为在风险评估时,这个事件被归类为"概率极低",没有纳入重点防控范围。

"结果呢?风险管理体系告诉我们'不用担心',但现实给了我们一记重拳。工厂停工、港口封锁、物流中断、原材料断供——所有我们'防住了'的风险加起来,都不如这一个'没防住'的事件造成的损失大。"

这位副总裁停顿了一下,说了一句让我至今记忆犹新的话:

"风险管理和业务连续性管理(BCM)是两件事,但它们应该是一件事。"

今天这篇文章,我要讲的就是这件事——怎么把供应链风险管理和业务连续性管理(BCM)融合在一起,从"防风险"升级到"保运营"。


一、先搞清楚:风险管理和BCM到底有什么区别?

在讲融合之前,我得先把两个概念的区别讲清楚。因为很多人把这两者混为一谈,或者干脆只用其中一个。

风险管理:关注"可能发生什么"

风险管理的核心逻辑是:

识别风险 → 评估概率和影响 → 制定应对策略

它的目标是"防患于未然"——在风险发生之前就做好准备,要么避免它发生,要么减少它发生后的损失。

关键词:预测、评估、预防。

举个例子:你识别到"核心供应商A可能因为财务问题倒闭",评估概率15%/年,影响3000万元。于是你制定应对策略——开发备选供应商B。这就是风险管理。

BCM:关注"如果发生了怎么办"

BCM(Business Continuity Management,业务连续性管理)的核心逻辑是:

关键业务中断 → 确保核心功能持续运转 → 快速恢复正常运营

它的目标是"在风暴中活下去"——不管发生什么(不管你是不是提前预测到了),都要确保关键业务不中断,或者中断后能快速恢复。

关键词:响应、恢复、韧性。

还是上面的例子:如果供应商A真的倒闭了,BCM关注的是——你的工厂还能不能继续生产?如果不能,最快多久能恢复?备选方案是什么?谁来做决策?沟通机制是什么?

两者的差异与互补

维度
风险管理
BCM
关注点
"可能发生什么"
"发生了怎么办"
核心动作
预测、评估、预防
响应、恢复、保障
时间视角
事前为主
事中+事后为主
核心输出
风险清单、风险等级、应对策略
业务连续性计划、恢复流程、演练方案
适用场景
可预见的风险
已知+不可预见的中断事件
衡量指标
风险值降低幅度
恢复时间(RTO达成率)

一句话总结:风险管理是"不让它发生",BCM是"发生了也要活下来"——两个能力缺一不可。

但问题是,大部分企业要么只有风险管理(做了风险评估,但没有连续性计划),要么只有BCM(写了连续性计划,但不知道优先保障什么)。两件事各干各的,浪费资源不说,还可能在关键时刻掉链子。


二、BCM的核心框架:四阶段模型

要把BCM和风险管理融合,首先得搞清楚BCM到底做什么。我把它总结为四个阶段。

阶段一:业务影响分析(BIA)——先搞清楚"什么不能断"

BIA(Business Impact Analysis)是BCM的基石。它回答一个核心问题:如果某项业务中断了,影响有多大?能容忍多久?

BIA的步骤:

第一步:识别关键业务流程

把你企业的供应链流程拆解成一个个环节:

  • 原材料采购
  • 生产制造
  • 成品仓储
  • 物流配送
  • 客户服务
  • ……

然后评估每一个环节中断后的影响程度——财务影响(每天损失多少钱)、运营影响(影响多少订单/客户)、合规影响(是否违反合同/法规)。

第二步:确定恢复优先级

根据影响程度,对业务流程进行优先级排序:

  • 关键业务(Critical):中断24小时内就会造成重大损失,必须优先恢复
  • 重要业务(Essential):中断72小时内需要恢复,否则影响扩大
  • 一般业务(Normal):中断一周内恢复即可

第三步:设定恢复时间目标(RTO)和恢复点目标(RPO)

这两个概念非常关键:

  • RTO(Recovery Time Objective,恢复时间目标):业务中断后,必须在多长时间内恢复?比如关键零部件采购的RTO可能是48小时——意味着中断后48小时内必须有替代供应方案上线。
  • RPO(Recovery Point Objective,恢复点目标):业务数据/流程可以容忍丢失多长时间的数据?比如订单数据的RPO可能是4小时——意味着最多丢失4小时的订单数据,超过这个时间就无法接受。

BIA的核心输出:

业务流程
中断影响/天(万元)
优先级
RTO
RPO
当前最大可容忍中断时间
核心原材料采购
500
关键
48小时
4小时
48小时
成品物流发运
300
关键
24小时
2小时
24小时
生产制造
800
关键
72小时
8小时
72小时
非关键物料采购
50
一般
2周
24小时
2周
图表1:业务影响分析(BIA)结果示意——关键业务流程的恢复优先级矩阵

阶段二:连续性策略制定——"断了怎么办"的提前规划

BIA告诉你"什么不能断、能断多久",连续性策略告诉你"用什么方法保障不断"。

针对不同级别的业务中断,有不同的策略选择:

策略一:冗余(Redundancy)

  • 做法:备份一套系统/资源,一旦主系统失效,立即切换
  • 适用场景:关键业务、RTO要求极短
  • 举例:关键原材料有两个供应商(主供+备供),主供断供时备供可以立即补上
  • 成本:高(需要维护两套资源)

策略二:替代(Alternative)

  • 做法:准备替代方案,中断后启动替代方案(可能需要一定的切换时间)
  • 适用场景:重要业务、RTO有一定缓冲
  • 举例:海运中断后改用铁路运输,虽然成本高一些但能保证供应
  • 成本:中(替代方案可能效率较低或成本较高)

策略三:手动(Manual)

  • 做法:系统失效时转为手工操作
  • 适用场景:信息系统中断、自动化流程失效
  • 举例:WMS系统宕机后,仓库转为纸质单据+人工分拣
  • 成本:低(但效率大幅下降)

策略四:外包(Outsourcing)

  • 做法:把中断的业务临时外包给第三方
  • 适用场景:自身能力不足或基础设施受损
  • 举例:自有工厂停产时,委托代工厂生产
  • 成本:中-高(外包成本通常高于自营)

策略选择的决策逻辑:

关键原则是——策略的成本不能高于中断本身的损失。

比如:关键原材料采购中断一天损失500万,你花200万/年维护一个备选供应商(冗余策略),年预期中断次数是0.5次、每次3天(预期年损失750万),这个投入是值得的。

但如果是一般物料采购中断一天只损失50万,你花200万/年维护备选方案就不划算了——不如直接接受风险。

阶段三:预案开发与演练——纸上谈兵不够,必须"练"

预案开发:

基于连续性策略,编写详细的业务连续性计划(BCP)。

一份合格的供应链BCP至少包含:

  1. 启动条件:什么情况下启动这个预案?(比如:核心供应商断供超过48小时)
  2. 指挥体系:谁来做决策?谁是总指挥?谁负责执行?
  3. 响应流程:第一步做什么?第二步做什么?每一步的负责人和时限
  4. 沟通机制:内部通知谁?外部通知谁?怎么通知?
  5. 资源清单:需要哪些资源?从哪里获取?
  6. 恢复标准:什么情况下算"恢复正常"?

演练——这才是BCM最容易被忽视的环节:

我见过太多企业花了几万块请咨询公司写了一套完美的BCP,然后锁进抽屉里,再也不打开了。直到真正的危机发生,才打开一看——里面的联系人已经离职了,备选供应商已经倒闭了,流程已经过时了。

不演练的BCM等于没有BCM。

演练分三个层级:

演练类型
频率
参与范围
内容
目标
桌面演练
每季度
核心团队
模拟一个场景,口头讨论响应流程
检验预案的逻辑完整性
功能演练
每半年
相关部门
实际执行部分响应流程(如启动备选供应商)
检验预案的可执行性
全面演练
每年
全公司
模拟重大中断事件,全流程实战演练
检验整体应急能力

演练后必须做一件事:复盘和改进。 每次演练都会暴露问题——预案里有不合理的流程、联系人信息过时、资源不到位……把这些改进点记录下来,更新到BCP中。

阶段四:危机管理与恢复——"战时"指挥体系

当真正的危机发生时,BCM进入"战时模式"。

危机指挥体系:

  • 危机管理小组(CMT):由高管组成,负责战略决策(是否启动BCM、资源调配、对外沟通口径)
  • 事件管理小组(IMT):由中层管理者组成,负责战术执行(具体恢复操作、资源调度、进度汇报)
  • 执行团队:一线员工,负责具体任务执行

沟通机制:

  • 内部:每小时/每4小时/每天的事件进展通报
  • 外部:客户、供应商、媒体、监管机构的沟通(指定唯一发言人)

恢复流程:

  1. 事件评估:发生了什么?影响范围多大?
  2. 启动决策:是否需要启动BCM?启动哪个级别的预案?
  3. 应急响应:按照预案执行恢复操作
  4. 持续监控:恢复进度如何?有没有新的问题?
  5. 恢复正常:业务恢复到什么程度算"正常"?
  6. 事后复盘:做得好的地方?做得不好的地方?如何改进?

三、融合的四个关键节点

现在进入正题——怎么把风险管理和BCM融合起来?

我总结了四个关键融合点。

融合点一:BIA与风险评估的整合

现状问题: 很多企业的BIA和风险评估是分别做的——风险管理团队做风险评估,BCM团队做BIA。两边的结果可能不一致:风险管理团队认为"供应商A断供"是最高风险,但BIA团队可能把"IT系统宕机"排在第一位。

整合方法:

用风险评估的结果指导BIA的优先级。具体来说:

  1. 先做风险评估,得出"哪些风险最可能发生、影响最大"
  2. 把这些高风险场景输入BIA分析,评估这些场景发生时对各项业务的影响
  3. 根据"风险概率×业务影响"的综合排序,确定恢复优先级

这样,BIA的优先级就不是"理论上什么最重要",而是"现实中什么最可能断、断了最疼"。

实操建议: 风险评估和BIA由同一个项目组共同完成,而不是两个团队各干各的。

融合点二:应急预案与BCM预案的整合

现状问题: 风险管理团队制定了一套"风险应对预案",BCM团队制定了一套"业务连续性计划"。结果两套预案对同一个场景有不同的响应流程——到底听谁的?

整合方法:

一套预案覆盖风险和连续性。具体来说:

预案的结构应该是:

  1. 通用框架:所有危机共用的指挥体系、沟通机制、决策流程
  2. 场景化附录:针对不同风险场景的具体响应操作

比如:

  • 通用框架:危机管理小组的组成、决策权限、汇报流程——不管是供应商断供还是工厂火灾,都用同一个指挥体系
  • 场景化附录:
  • 附录A:核心供应商断供——启动备选供应商、调整生产计划……
  • 附录B:物流枢纽封锁——切换备选路线、启动空运……
  • 附录C:IT系统宕机——切换备用系统、启动手动流程……

这样做的好处: 避免重复建设,确保一致性,减少执行混乱。

融合点三:演练体系的整合

现状问题: 风险管理团队每年做一到两次"风险应急演练",BCM团队每年做一到两次"业务连续性演练"。一线员工要参加四次演练,疲于应付。

整合方法:

把风险管理演练和BCM演练合并进行。一次演练同时达到两个目的——既检验风险应对策略的有效性,又检验业务连续性计划的可行性。

比如:设计一个"核心供应商突然断供"的演练场景:

  • 风险管理维度:预警系统是否及时触发?应对策略是否有效?
  • BCM维度:业务连续性计划是否启动?恢复时间是否达到RTO?

这样做的好处: 减少演练次数但提升演练质量,一线员工配合度更高。

融合点四:监控指标的整合

现状问题: 风险管理团队监控KRI(Key Risk Indicators,关键风险指标),BCM团队监控KPI(Key Performance Indicators,关键绩效指标)。两套指标体系,管理层要看两份报告

整合方法:

建立统一的"风险与连续性"监控仪表盘。

指标类型
指标名称
计算方式
监控频率
预警阈值
KRI
核心供应商财务健康度
供应商信用评分
每月
低于70分
KRI
单一供应商依赖度
最大供应商采购占比
每月
超过40%
KRI
关键原材料库存覆盖率
当前库存/日均消耗量
每周
低于15天
KPI
备选供应商就绪率
已通过审核的备选供应商占比
每季度
低于80%
KPI
演练完成率
实际完成演练次数/计划演练次数
每季度
低于90%
KPI
RTO达成率
演练中实际恢复时间≤RTO的次数占比
每次演练
低于85%

这样做的好处: 管理层只需要看一份报告,就能同时了解风险状况和连续性准备情况。

图表2:风险管理与BCM融合的监控仪表盘框架图

四、融合后的组织架构

工具和流程融合之后,还需要组织架构的配合。不然"两张皮"的组织架构会让融合流于形式。

设立"风险与业务连续性委员会"

这是一个跨部门的高管级别委员会,负责:

  • 制定风险与BCM的整体策略
  • 审批重大风险应对方案和BCM投入
  • 监督执行情况
  • 在重大危机中担任最终决策机构

组成建议:

  • 主席:COO或CFO(必须有足够的权限调配资源)
  • 成员:供应链VP、采购总监、物流总监、生产总监、IT总监、财务总监、法务总监
  • 秘书:BCM协调员

运作机制: 每季度召开一次例会,特殊时期(如重大风险事件发生时)随时召开紧急会议。

指定BCM协调员

这是一个全职或半全职的角色,负责:

  • 日常协调:协调各部门的BCM准备工作
  • 演练组织:策划和组织年度演练计划
  • 预案维护:定期更新BCP(至少每年一次全面更新)
  • 培训宣导:确保全员了解BCM流程和自身职责
  • 外部对接:与保险公司、应急服务商、行业协会保持联系

这个角色的关键要求: 不需要是最懂业务的人,但必须是最懂"协调"的人——能推动跨部门协作,能让不同部门配合演练。

建立"三道防线"模型

防线
责任主体
职责
具体工作
第一道防线
业务部门(采购、物流、生产等)
识别和管理日常风险,执行BCM预案
维护供应商风险数据、参与演练、执行应急响应
第二道防线
风险与合规部门
制定框架和标准,监控和报告
建立风险量化模型、组织BIA、编制BCP、协调演练
第三道防线
内审部门
独立审计和评估
审计风险管理和BCM的有效性,出具审计报告

三道防线的核心逻辑: 第一道防线"做事",第二道防线"建体系",第三道防线"检查体系是否有效"。三道防线各司其职,形成闭环。


五、落地实操工具

工具一:业务影响分析(BIA)模板

业务流程
流程负责人
上游依赖
下游影响
中断影响/天(万元)
优先级
RTO
RPO
当前连续性策略
策略差距
核心原材料采购
采购经理A
供应商X/Y/Z
生产线1/2/3
500
关键
48h
4h
备选供应商Y
备选Y未通过资质审核
成品物流发运
物流经理B
承运商M/N
全国客户
300
关键
24h
2h
双承运商策略
承运商N覆盖区域不足
生产计划排程
计划经理C
ERP系统
全工厂
800
关键
8h
1h
系统自动排程
无手动备用方案
包装材料采购
采购经理D
供应商P/Q
生产线
50
一般
2周
24h
单源采购
需开发备选供应商

使用方法: 每个业务流程填一行。关键是要填完"策略差距"这一列——它告诉你"现在的连续性保障还差什么"。

工具二:BCM成熟度自评表

用以下10个维度评估你企业的BCM成熟度(1-5分,5分最高):

评估维度
1分(初始级)
3分(定义级)
5分(优化级)
你的评分
1. BIA完成度
未做过BIA
关键业务已做BIA
全部业务已完成BIA并定期更新

2. 预案覆盖率
无BCP
核心业务有BCP
所有关键业务有BCP并定期演练

3. 演练执行
从未演练
每年1次桌面演练
每季度桌面+每年1次全面演练

4. 指挥体系
危机时临时组建
有CMT/IMT架构
架构清晰、定期演练、角色明确

5. 沟通机制
无标准流程
有内部通报流程
内外部沟通流程完善并经过演练

6. 风险监控
被动应对
有关键指标监控
KRI/KPI实时监控+自动预警

7. 供应商BCM
不了解供应商BCM
关键供应商有BCP
核心供应商BCM纳入管理体系

8. 培训与意识
员工不了解BCM
管理层了解BCM
全员培训+年度考试

9. 持续改进
事后不复盘
重大事件后复盘
每次演练/事件后复盘并更新BCP

10. 风险-BCM融合
两者独立运作
有部分协同
完全融合、统一管理

评分解读:

  • 10-20分:BCM初始阶段,需要从BIA和基础预案开始建设
  • 21-35分:BCM基本建立,需要加强演练和融合
  • 36-50分:BCM成熟,需要持续优化和扩展

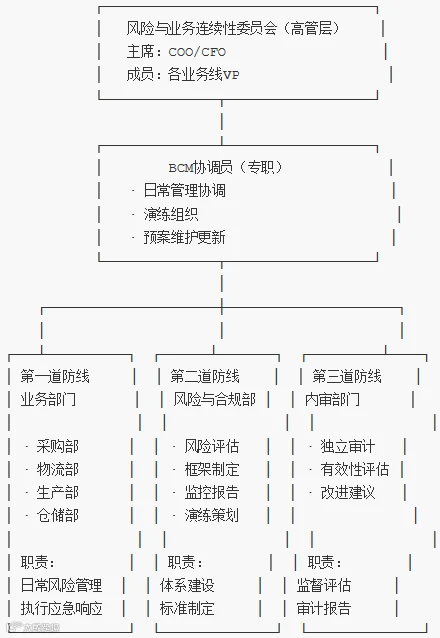

工具三:风险管理+BCM融合的组织架构图

工具四:年度演练计划模板

季度
演练类型
演练场景
参与部门
目标
预期时长
负责人
Q1
桌面演练
核心供应商A突然断供
采购部、生产部、计划部
检验断供响应流程的逻辑性
半天
BCM协调员
Q2
功能演练
主要物流枢纽因自然灾害封锁
物流部、客服部、销售部
实际切换备选物流路线
1天
物流总监
Q3
桌面演练
关键IT系统(ERP)宕机
IT部、各部门
检验手动备份流程
半天
IT总监
Q4
全面演练
综合场景:供应商断供+物流中断+需求激增
全公司
检验整体应急能力和跨部门协同
2天
COO

演练计划的编制原则:

  1. 场景要真实:不要用"小概率极端事件"作为演练场景,用"大概率中等影响事件"——这更可能真正发生
  2. 循序渐进:先桌面演练→再功能演练→最后全面演练
  3. 每次演练有明确的评估标准:不是"搞一次活动"就算演练了,要评估RTO达成率、决策时效、沟通效率等
  4. 演练后必有复盘报告:记录做得好的、做得不好的、需要改进的

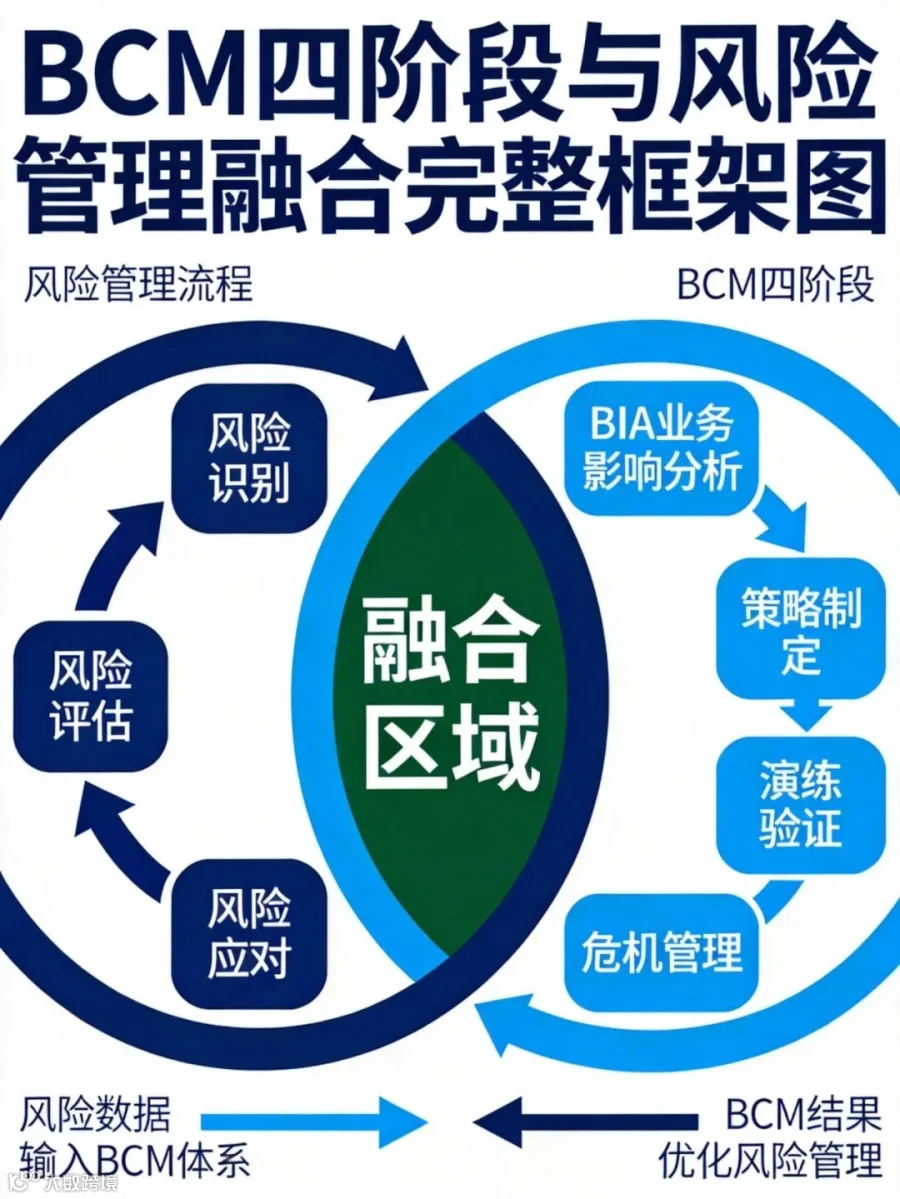

图表3:BCM四阶段与风险管理融合的完整框架图——展示BIA、策略制定、演练、危机管理四个阶段与风险识别、评估、应对的融合关系

六、融合的投入产出:值不值得做?

很多企业管理层会问:融合风险管理和BCM,需要投入多少?值不值得?

我给你算一笔账:

投入成本(以年营收10亿的制造企业为例):

项目
一次性投入(万元)
年度维护成本(万元)
BCM协调员(1人)
0
40
BIA评估与预案编制
30
10(年度更新)
演练费用(4次)
0
20
监控平台建设
50
15
培训费用
0
10
合计 80 95

年度总投入:首年175万,后续每年95万。

对比不做BCM的潜在损失:

根据行业数据,一次中等规模的供应链中断事件,平均直接损失在500-2000万元之间。一次大规模中断事件(如2011年日本地震、2020年新冠疫情),损失可能达到数亿元。

投入产出比: 每年95万的投入,如果能避免一次500万损失的中断事件——投入产出比就是1:5。如果能避免一次2000万的事件——投入产出比就是1:20。

更关键的是:BCM不只是为了减少损失,更是为了"活下去"。 有些中断事件,如果没有BCM,企业可能直接倒闭——这种情况下,投入产出比不是"值不值"的问题,而是"能不能承受不做"的问题。


写在最后

回到文章开头那位供应链副总裁的故事。

他在疫情之后做了一个重大改变:把风险管理和BCM合并为一个团队,由一个人统一管理。他的原话是:

"以前我们花了5年时间建了两套体系,但危机来的时候,两套体系互相打架——风险管理团队说'这个风险我们评估过,概率很低',BCM团队说'不管概率高低,关键是现在断了,怎么恢复'。最后发现,两边都需要,但应该是一个团队。"

风险管理是"不让它发生",BCM是"发生了也要活下来"。

前者让你有准备,后者让你有韧性。

前者让你避开大部分坑,后者让你从掉进去的坑里爬出来。

两个能力缺一不可。而把它们融合在一起,才是供应链韧性建设的终极形态。

你的企业做到融合了吗?如果没有,不妨从今天的BIA模板开始。


如果这篇文章对你有帮助,欢迎点赞、在看、转发。你的每一次转发,都是对供应链人专业成长的一份支持。

  关注「大供应链解构师」,和30万+供应链人一起,用解构与重塑的思维,穿越AI时代。一个人改变是幸运的,一群人改变就是趋势。


【声明】内容源于网络
0
0
大供应链解构师
大供应链解构师应具备深厚的供应链专业知识和创新能力,能够深入分析和解构供应链各个环节,在供应链领域发挥重要作用,推动企业供应链的优化和升级。 #供应链分析与优化、#供应商管理、#物流与库存管理、#供应链风险管理、#供应链技术创新与应用
内容 260
粉丝 0
大供应链解构师 大供应链解构师应具备深厚的供应链专业知识和创新能力,能够深入分析和解构供应链各个环节,在供应链领域发挥重要作用,推动企业供应链的优化和升级。 #供应链分析与优化、#供应商管理、#物流与库存管理、#供应链风险管理、#供应链技术创新与应用
总阅读3.3k
粉丝0
内容260
