IPD 培训后,PDT 为什么仍调不动资源?

IPD 培训后,PDT 为什么仍调不动资源? 薄云咨询
2026-09-18
11
导读:PDT 缺的未必是更强的协调能力,组织缺的也未必是更多课程。真正需要先确认的,是优先级、资源承诺和决策节奏是否已经被设计成可以共同执行的机制。把这一层补上,培训和流程才更容易落到真实的产品经营之中。


预计阅读 6 分钟  来源:薄云咨询

完成 IPD 培训、画出流程、设好角色之后,很多团队仍会遇到同一个场景:两个项目同时需要关键研发、测试或供应资源,PDT 只能逐个部门去协调;到了最后,还是由上级临时拍板。问题不一定在于 PDT 不够努力,也不意味着之前的培训和流程工作没有价值。更值得追问的是:组织有没有把资源冲突变成一项可以作出取舍、形成承诺并持续闭环的经营事项?

《研发即投资——IPD 的本质是经营》把研发放回经营决策来理解,提供了一个重要提醒:研发投入不是一串彼此独立的项目申请。项目越多、资源越紧张,越需要回到产品组合与投入取舍,而不能把本该由组织完成的判断,留给 PDT 在部门之间反复协调。

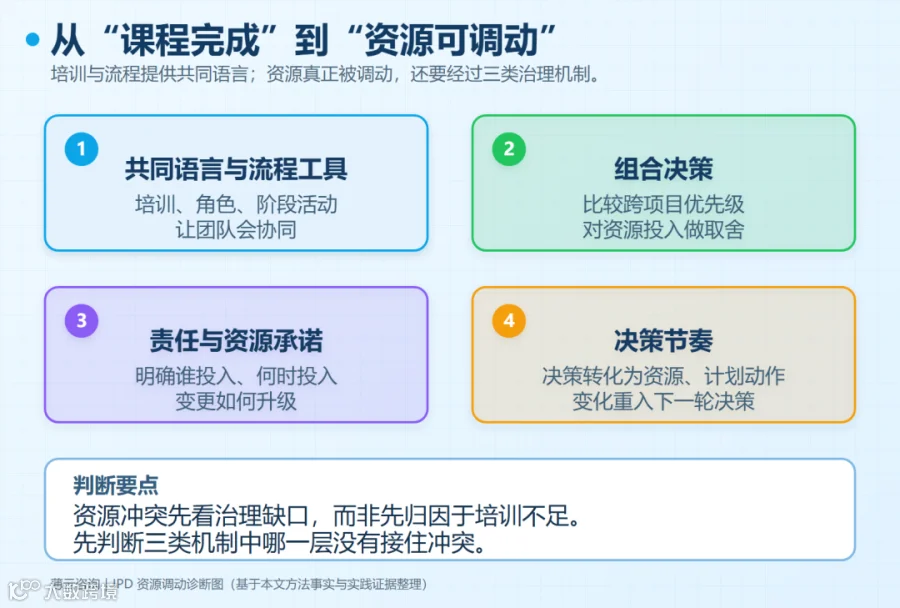

01

培训解决共同语言,不能替代治理关系



培训的作用,是让产品、研发、市场、供应链等角色理解共同的概念、流程和协作方式。流程的作用,是让阶段活动、交付物和评审有可依循的结构。二者都是 IPD 落地的必要基础,但它们不会自动回答三个更难的问题:哪个项目应该优先?资源承诺由谁作出?冲突出现后,哪一项决定会真的改变后续行动?

这正是许多团队的错位所在。大家知道怎样开评审会,也知道 PDT 需要跨职能协作;但当某个专业资源同时被几个项目需要时,会议只记录“协调解决”,项目仍各自保留原计划,部门也继续按自己的优先级安排人力。PDT 看似拥有了项目结果责任,却没有取得让组织做出取舍的入口。

因此,PDT 调不动资源时,诊断顺序不宜从“再加一轮培训是否足够”开始。先看资源冲突经过后,是否留下了清晰的优先级、资源承诺和下一步动作;如果没有,问题更可能在治理关系,而不是在某个项目经理的沟通技巧。

02

第一类机制:组合决策有没有接住优先级冲突



研发资源冲突首先是经营层面的投入问题。若每个项目都被默认“必须做、而且要按原计划做”,资源不足就会被解释成执行端的效率问题;实际上,组织回避了产品组合中的优先级判断。

一个有效的组合决策机制,不是替项目团队处理所有细节,而是在跨项目冲突出现时,能够把事项带到有权作取舍的层面。很多企业把这一职责放在 IPMT 等组合管理机制中;名称可以不同,但至少要能回答:什么依据决定优先级?被推迟、缩减或暂停的项目如何被记录?新的取舍会不会同步改变预算、关键资源或项目范围?

如果这些问题没有答案,PDT 就只能继续“借人”。此时要求他提高协调能力,往往是在用个人努力弥补组织没有完成的投资选择。先把项目放回组合中比较,才可能让有限资源对齐真正重要的方向。

我做了这么多年 IPD,见过的“PDT 调不动资源”,十有八九不是 PDT 不会协调,而是公司根本没在组合层做过取舍——所有项目都被默认“重要”,于是所有项目都缺人。所以资源调不动时,先别急着查 PDT 的协调能力,去查组合决策这一层有没有真正运转:如果连“这一批产品先保谁”都没人拍板,PDT 面对的就不是一道协调难题,而是一个无解的方程。

03

第二类机制:结果责任与资源承诺是否匹配



PDT 的价值,不是把所有职能权力集中到项目经理手中,而是让产品结果的责任、可获得的资源承诺和必须升级的事项彼此对应。若项目负责人对范围、节点和结果负责,关键职能却只收到模糊的协同要求,项目就很容易在责任归属清楚、资源边界不清楚的状态下运行。

薄云咨询在一项智能终端行业客户的管理体系与 IPD 实践中,曾围绕部门职责和流程、市场与研发协同、项目管理流程及跨部门组织开展工作。这个实践不能直接推出任何效果结论,但它提示了一个基本事实:职责、流程、项目运行和跨部门组织不能被拆成互不相干的几张表。它们要共同回答资源承诺如何进入项目运行。

可以从三个问题开始核对。第一,PDT 在哪些边界内可以调度资源,哪些事项必须升级?第二,关键职能对项目的投入承诺,是否有明确的责任人、时间点和变更规则?第三,资源条件变化时,项目的范围、计划或投入判断是否随之更新?如果答案总是“先协调一下”,责任与资源承诺就还没有形成可运行的机制。

这也解释了为什么只补一张组织架构图通常不够。组织图能说明谁属于哪个部门,却不能替代项目与职能之间的承诺;角色说明能写出职责,却不能替代冲突发生时的升级和调整。PDT 需要的不是无限的授权,而是可预期的协作边界。

04

第三类机制:决策节奏能否把判断变成动作



“有会”不等于“有决策节奏”。如果会议只汇报进度、收集问题,结束后既没有资源调整,也没有计划变化,PDT 仍会回到会后逐个协调。此时问题不在会议次数,而在判断有没有被转化为下一步行动。

决策节奏至少要让优先级、资源承诺、阶段风险和待决事项在同一轮运行中被看见。对一次资源冲突而言,会议结束时不必产出复杂模板,但应留下三项最小信息:要判断的事项是什么,谁对下一步动作负责,资源或计划将怎样变化。这样,会议纪要才不是“讨论过”的证明,而是后续协同能够据以执行的依据。


决策节奏还需要让变化回流。一个项目被调整优先级后,相关职能的资源安排、项目计划和需要升级的风险应当被重新看见;否则,组合决策和资源承诺很快又会停在纸面。这里的重点不是规定统一的会议频率,而是让每一次必要的判断都能留下可执行、可追踪的后续动作。

05

先用一个真实冲突试运行,再决定补什么



不必在抽象层面立刻重做整套 IPD。更稳妥的起点,是挑选一个反复出现资源冲突的项目,或一组彼此争抢同类资源的项目,按上述顺序做一次小范围试运行。

先把冲突放到组合层:哪些项目必须比较,判断依据是什么;再把选择落实为责任与资源承诺:谁投入什么、何时投入、变化如何升级;最后检验决策节奏:一次判断之后,资源、范围或计划是否真的改变。把这三个环节跑完,再回头看缺口在哪里。若团队对概念和方法理解不一,再补培训;若阶段活动和交付物断裂,再补流程;若取舍和承诺没有人接住,则应优先补治理机制。

这个试运行不预设效率、周期或成功率等结果。它只要求留下能够复盘的事实:冲突是什么、谁作出了什么判断、资源或计划是否随之更新。这样,下一次面对相似冲突时,组织才有机会从临时协调走向可重复的经营动作。

PDT 缺的未必是更强的协调能力,组织缺的也未必是更多课程。真正需要先确认的,是优先级、资源承诺和决策节奏是否已经被设计成可以共同执行的机制。把这一层补上,培训和流程才更容易落到真实的产品经营之中。


书籍简介

《研发即投资——IPD的本质是经营》是“回归经营丛书”第一卷,由欧阳剑鸿著,面向研发型企业CEO、创始人及承担产品经营责任的高管,重点讨论如何从经营视角理解研发投入、项目取舍、资源配置与IPD机制。预计2026年11月出版。
