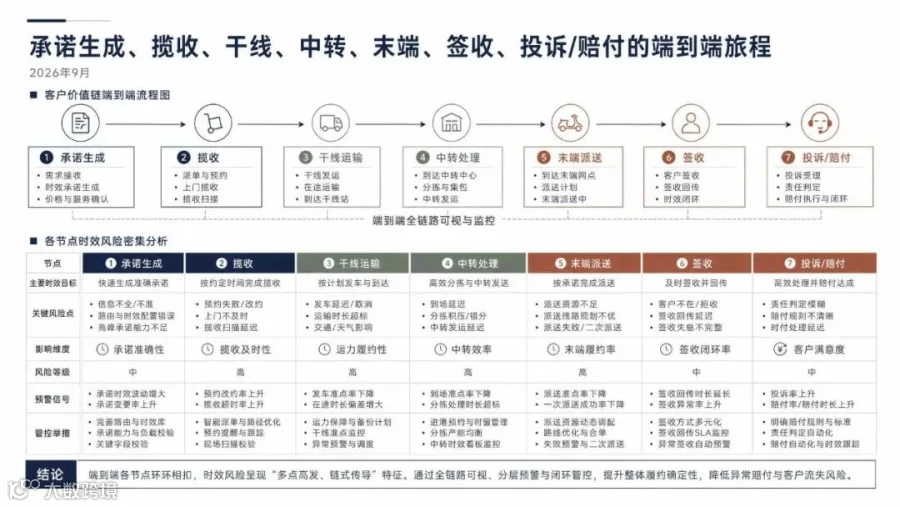

时效管理的核心逻辑

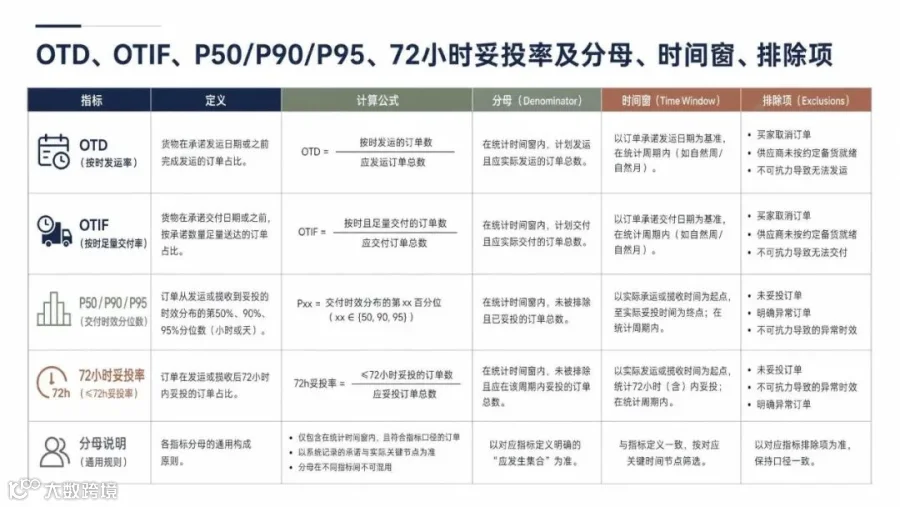

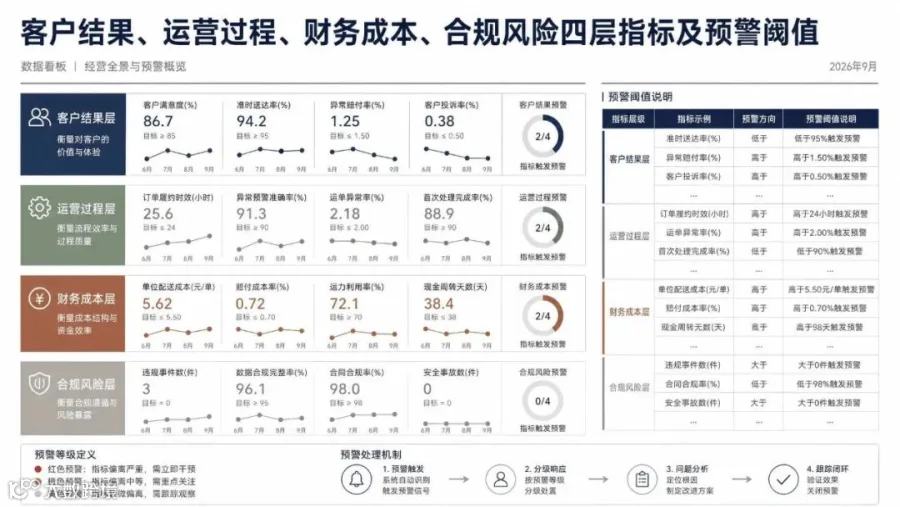

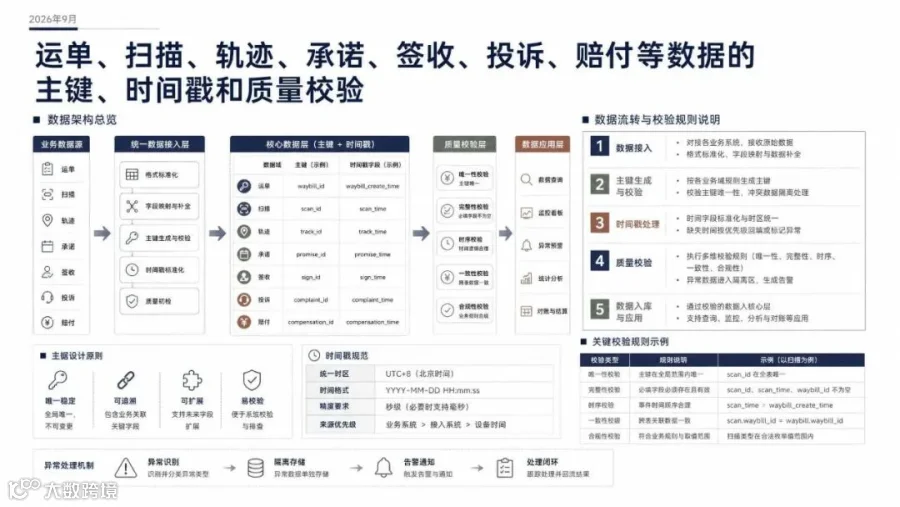

抓配送时效不能只死盯准点率这一个指标,我见过太多团队为了数据好看放宽判定口径,或是把异常和赔付割裂开各管各的,最后客户体验没上去,成本还先失控了。我始终认为,时效管理本质上是三笔账的联动:先把承诺口径统一清楚,再把异常分层处置,最后把赔付纳入服务恢复闭环,环环相扣才能平衡体验和成本。
|
|
|
|
|---|---|---|
|
|
|
|
|
|
|
|
|
|
|
|

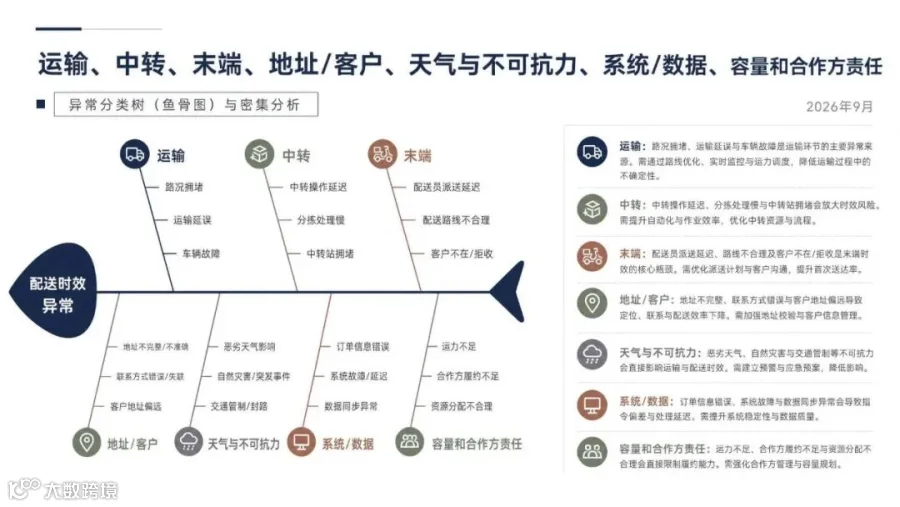

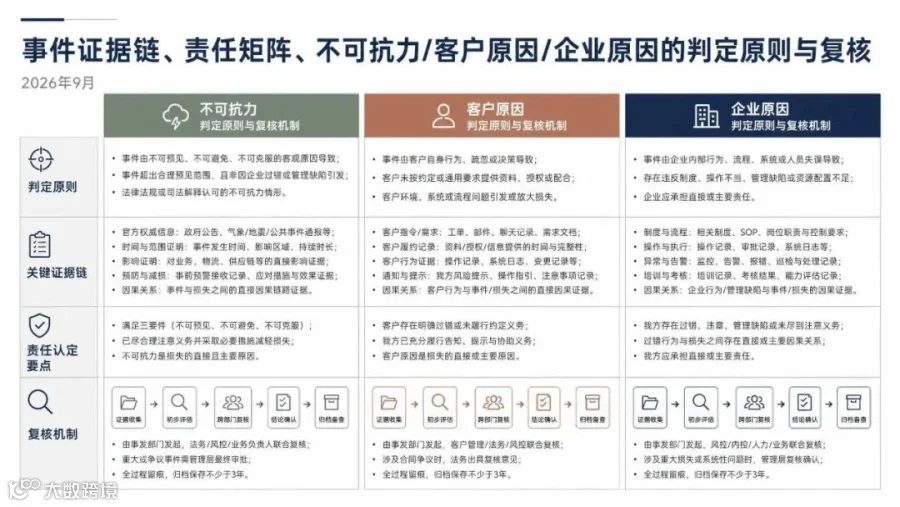

异常分层的判定边界
|
|
|
|
|---|---|---|
|
|
|
|
|
|
|
|
|
|
|
|

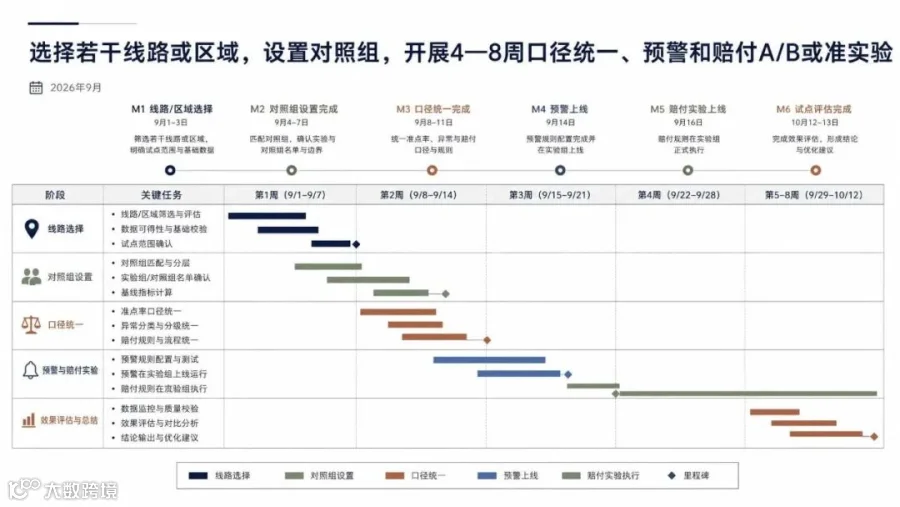

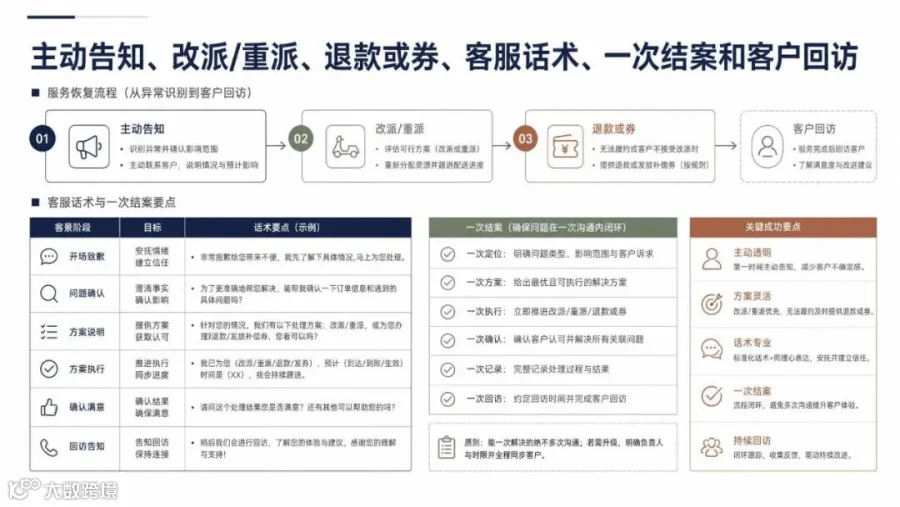

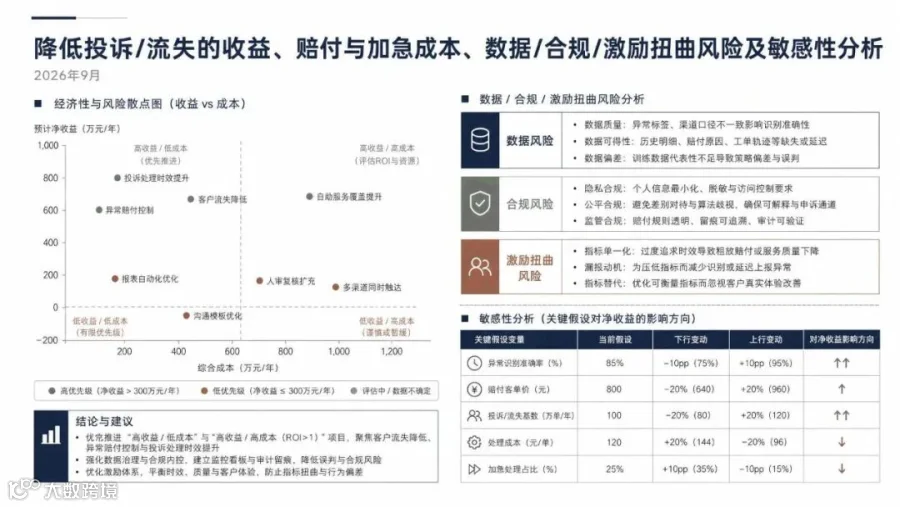

落地闭环的推进节奏
|
|
|
|
|---|---|---|
|
|
|
|
|
|
|
|
|
|
|
|
