绿 电 · 工 业 蒸 汽 · 园 区 现 场
甘肃不缺风光电,
工业蒸汽为什么
还离不开煤?
从园区现场看,难点从来不只是“有没有电”
在甘肃做新能源项目,资源条件一般不是最先让人犯难的。风不缺,太阳也不缺,这几年装机一直在往上走,这些大家都知道。可真正进了工业园区,话题很快就会变:电是有了,怎么进厂,怎么变成生产线上敢用的蒸汽,而且不是试几天,是以后一直能用,这个才麻烦。

先看一些数据。2025年,甘肃电力装机已经超过8000万千瓦,新能源占比超过64%;照现有规划,到2030年,全省电力总装机有望达到1.6亿千瓦,其中接近七成是新能源。到这个体量,风电和光伏显然不能再只当补充电源看了。发出来以后往哪里去,怎么跟工业负荷接起来,迟早都要碰到。

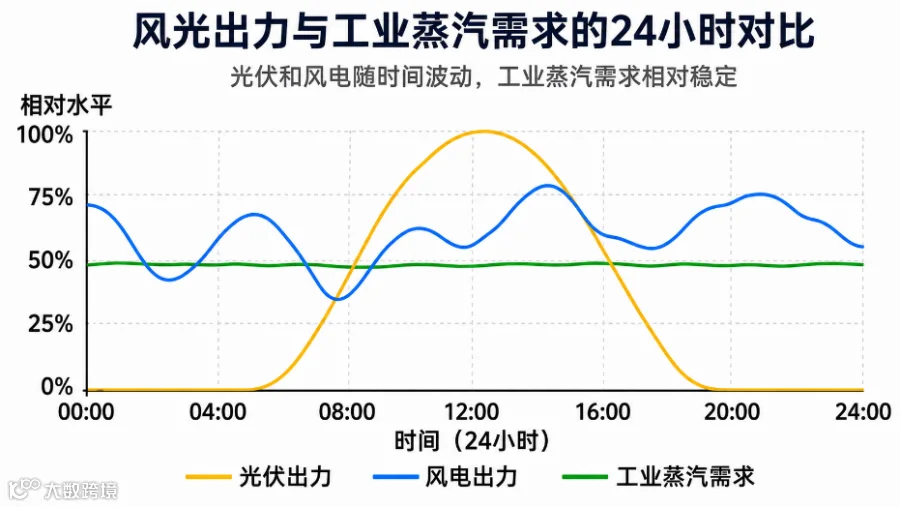

但在园区里,感觉又没有发电侧那么“绿”。石化、有色冶金、新材料这些行业都离不开蒸汽,装置一开,很多工序不能说停就停,压力和温度也不能忽高忽低,所以不少企业到现在还是靠煤和天然气供热。现场有时挺矛盾:一边风电、光伏发得多,电网一时消化不了;另一边锅炉还在烧。不是企业不知道绿电好,而是工厂要的不是某几个小时便宜的电,它要的是蒸汽一直有,这两个事情并不是一回事。
那多出来的电,能不能先别急着送走?这个思路其实已经说了很多年。

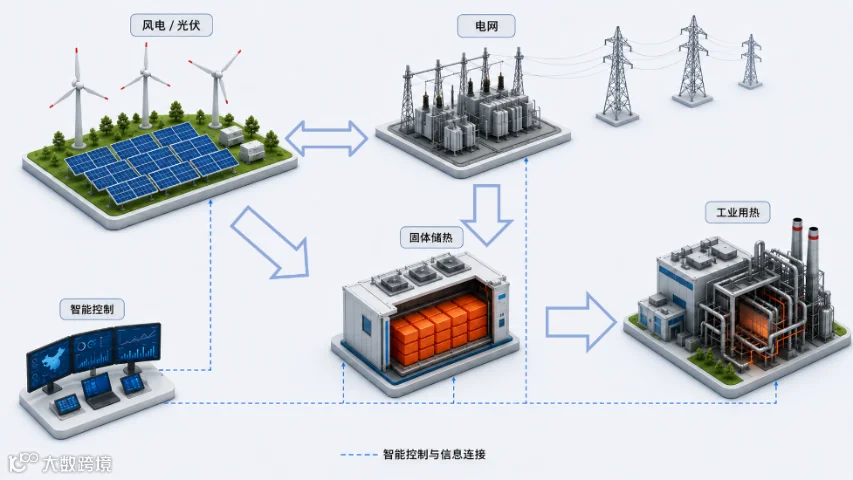

做法本身并不麻烦。风光出力高、电价低的时候,用电加热,把热量存进储热设备;等生产端要蒸汽,再跟着负荷放出来。这样风速变了、云层厚了,影响不会一下传到生产线。行业里叫“电热解耦”,名字听着有点学术,现场理解就简单得多:中间加一个缓冲,电可以有波动,蒸汽最好不要跟着乱。
不过设备真进场以后,事情就没参数表上那么顺了。工业储热不是把电热水器放大几百倍,高温、热循环、保温损失、材料寿命,哪个地方没处理好,运行一段时间都会冒出来。以固态储热为例,工作温度可覆盖650℃至1000℃,电热转换效率超过95%,设计寿命可达20年以上。参数当然要看,但做项目的人通常还会继续问:几年以后还能不能反复充放,检修是不是方便,温度有波动时会不会影响供汽。说到底,参数是进门条件,能不能稳稳地跑才是结果。
很多项目反而是从装好之后才开始难的。
储热系统也不是简单的“晚上充、白天放”。今天几点充,充到多少,罐里还剩多少热,下午蒸汽负荷会不会突然上来,明天电价和风光出力大概什么样,这些都要放在一起看。新能源预测、用汽负荷、电价、储热状态,理论上一个都不能少。可现场数据有时又没那么齐,策略就不能写得太死,只能一边跑一边调。否则设备再先进,最后还是按最保守的方式用,经济性自然很难做出来。
一般做法大家都清楚:低价时多储一点,高价时少买电或者多放热,条件合适再看看需求响应和辅助服务能不能参与。问题是这笔账很容易算得太漂亮。现货价差、调用次数、设备利用率、当地调度规则,最后都会影响收益,有些项目模型里每一项都填得很满,实际运行后却发现不是每个月都有。
案例 · 南京
南京有一个小型光伏储热项目,配置了400kW光伏、330kW电加热设备和2.64MWh储热能力,每天大约能满足一家小型工厂3吨蒸汽需求。规模不算大,不过小项目有个好处,系统之间怎么配合看得比较清楚:光伏什么时候出力,储热什么时候接,生产端什么时候用汽,几件事得在一套控制逻辑里跑,不是谁把自己那一段做好就算完了。
案例 · 蒙西

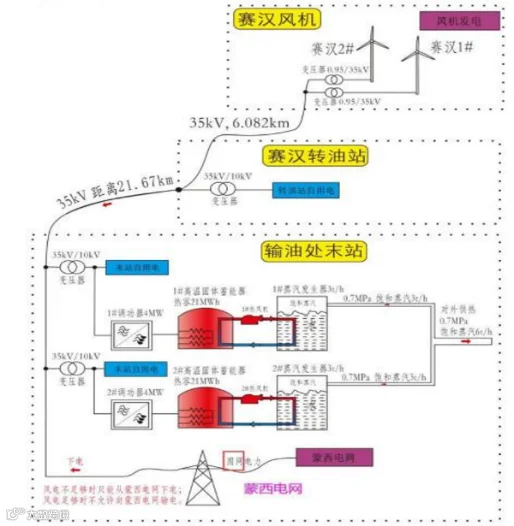

蒙西的项目路子又不太一样,是把风电、电加热和储热设备接起来,用当地风电生产工业蒸汽。新能源基地周边要是正好有稳定的工业热负荷,这种方式其实很直接,不一定非得把电全都远距离送出去,先在本地转成热,也算把消纳和供热两个问题搁在一起处理了。
这两个项目能说明一件事,绿电制蒸汽已经不是只停在图纸上。但案例跑通了,不代表换个地方照抄就行,这里面差别很大。设备参数容易复制,产业结构、用汽曲线、管网条件,还有企业到底能不能接受停汽,这些复制不了。
看上去省事,后面往往更费事。
河西走廊很长,沿线园区虽然都叫工业园区,实际情况差得不少。有的企业全年连续生产,有的旺季很忙,淡季负荷一下就下去了;有的要中高温蒸汽,有的温度要求没有那么高,却特别在意压力稳不稳。设备配多大、储几小时、备用热源留多少、蒸汽怎么结算,最好还是从企业真实的用汽曲线往回推。先把设备定了,再去给它找负荷,这种做法不是没见过,后面通常都比较被动。
金昌有色冶金 · 电池材料
连续生产很常见,中高温热源也不能随便波动。这里更现实的办法,可能是“绿电直连+热力备用”:能用绿电时多用一些,但原来可靠的热源先别急着全部拆掉。企业第一次谈接入时,往往先问断汽怎么办,后面才问能减多少碳。听着不够“绿色”,但工程现场通常就是这么排优先级。
酒泉 · 玉门 · 瓜州装备制造 · 化工
项目最后卡住的地方,未必是储热本体,反倒可能是热力管网、安全控制和原有生产系统接口。新系统怎么接,切换会不会扰动生产,异常工况时怎么退回原热源,这些没说清楚,企业不会因为电价便宜就冒险。蒸汽先保住,降本放在后面谈,这个顺序基本不能反。
企业更分散,用能还有季节性。系统一次做得太大,淡季容易闲着;做得太小,旺季又不够,这种尺寸其实不好拿。模块化配置、分期扩容会更稳妥,先按现在的负荷落一套能跑的,后面企业扩产了,或者旺季负荷真的稳定下来,再把容量加上去,前期资金压力也没那么大。
所以看一个储热项目,不能只看设备装没装上。真正落地,是它能进原来的生产流程,跟锅炉、管网、控制系统一起跑,值班人员也知道出问题以后怎么办。这个环节经常写在方案后几页,实际上很重要。少了它,设备当然也能发热,可企业未必敢把生产真正压在上面。
到底花多少钱,多久能回来。
以日均蒸汽需求约100吨的园区为例,储热供热设备、智能控制、管网以及微网接入等投入,大致在千万元级别。收益主要有几块:零碳蒸汽替代燃气供热后,蒸汽成本有望下降40%至50%;低价时段充热,能吃到一部分现货价差;条件允许时,再叠加需求响应、辅助服务、绿证和碳资产收益。按这个结构测,项目有机会在数年内收回投资,不过回收期这个数最怕拿平均值直接往现场套。价差小一点、年运行小时少一点、蒸汽负荷再波动一点,结果都会动,融资成本高的话还要再往后拖。实际测算里,经常就是这些“小一点”加到一起,最后就不小了。
建设周期也不能光看设备厂给的生产和安装时间,那个只是其中一段。以我们恒鼎昇电热智能技术的产品为例,从项目正式启动到投入运行,整体周期可以控制在三个月左右。场地、管网、并网条件都比较成熟时,这个时间有参考意义;但园区要是涉及旧管网改造、多家企业协调,或者验收流程比较多,三个月就会很赶。模块化、标准化确实能把交付提快,可前期调研省不了。负荷核对、接口确认、安全边界这些事情,早期觉得麻烦少做一点,后面往往还得补,而且补起来更麻烦。
当然,价格还是很重要。
绿电直供、储热调峰和工业微电网如果能长期稳定协同,能源条件本身就会变成招商时能拿出来说的东西。食品加工、医药、纺织、日化、绿色数据中心等企业现在看项目,除了价格,也会问供能稳不稳、绿电能不能追溯、碳排放怎么算。园区如果能长期提供零碳蒸汽,又能把绿电来源和计量边界说清楚,对企业完成ESG目标会有直接帮助。补贴能把企业吸引过来看一看,但最后留不留下,很多时候还是看能源成本能不能长期算得清。
写在最后
最好把甘肃这件事看成园区原有能源系统的一次改造,而不是单独推广某一种储热设备。先把企业用汽负荷、生产节奏、管网条件和电价机制摸清,再决定储热规模、备用方式和运营策略,这个顺序慢一点,但通常更稳。方案写得很完整不难,汇报时也好看,真正难的是到了冬天、旺季、设备检修,或者电价没有预期那么理想的时候,蒸汽还能不能照常供,账还能不能算回来。
